奋力奔跑的追“光”者,必胜~

奋力奔跑的追“光”者,必胜~ 中国安能一局
2023-09-07
0




2023年5月29日接到中标合同书
2天完成项目策划
6月1日人员破土动工
为破解程序制约难题
采取面对面、点对点审核
6个劳务分包合同在15天之内完成
16个采购合同在20天全部完成
为解决设备材料制约问题
安排专人进厂监造、吃住在车间……



一个个数据是一个经验
一个个经验是一个个故事
一个个故事后面
是中国安能一局云南公司朝阳村光伏项目部
一颗颗安能人为延续军转传统的滚烫红心







黎  明





2023年4月,云南省为提升能源保供能力,进一步发挥市场配置资源决定性作用,促进光伏产业健康有序发展,对在7月31日前并网的光伏电站将执行燃煤发电基准价。这就意味着,如果该项目要享受电价优惠政策,降低投资成本,增加投资收益,就必须赶在7月31日前全容量并网投产。

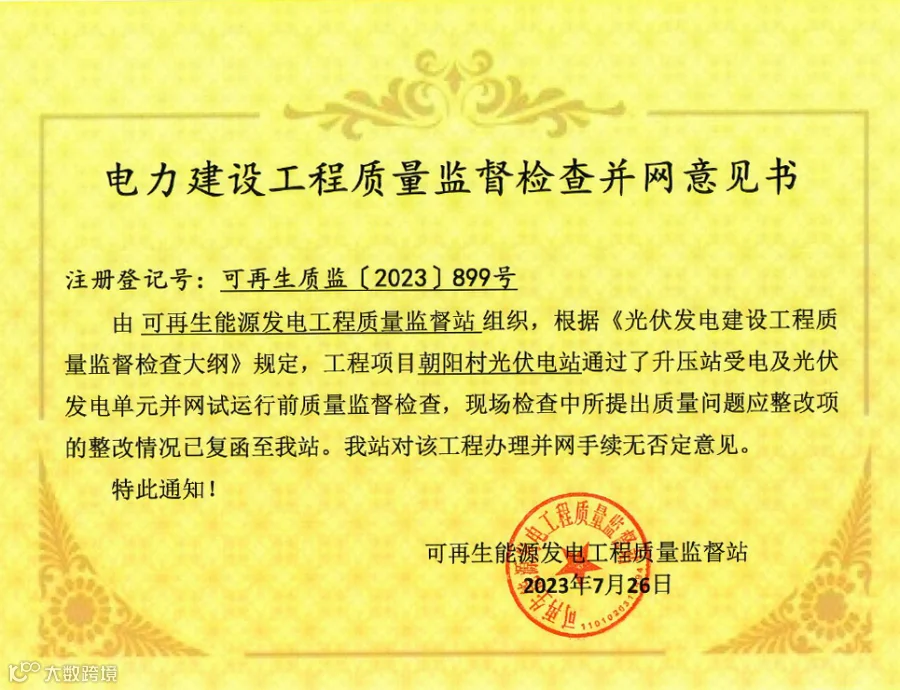

并网意见书

5月29日,云南公司中标朝阳村项目,这个时候距离7月31日并网目标满打满算能用上的时间就只有60天。在这个节点时间完成并网条件,业主单位的主要领导脸上写满着疑问,大家都觉得在这么短的时间内完成并网是一件几乎不可能完成的事。

想都是问题,只有干才是出路。云南公司党委书记、执行董事兼总经理刘世祥咬咬牙,向各级领导表态:“干不好就对不起‘水电铁军’这块金字招牌,云南公司坚决完成任务。”当天晚上,云南公司党委会议室通宵达旦,先是召开专题会议研究,继而召开项目策划会,对人员安排、关键线路、主要节点、制约问题,一一进行落实,为项目加快建设吹响“冲锋号”。












探索新能源的道路注定不是繁花铺就,而是荆棘从生。从项目建设伊始,禄丰朝阳光伏的建设者们就面临着一道道的难题。

无大型山地光伏建设经验可循,项目有效工期二个月,进场就要大干,如何无缝衔接各项工序?

十四个光伏方阵分布于七八个山头,施工作业面多,如何有效管理?

极端天气频发,所需光伏材料市场供应紧缺,材料进场转运困难,熟练施工人员短缺,如何满足施工需要?

……

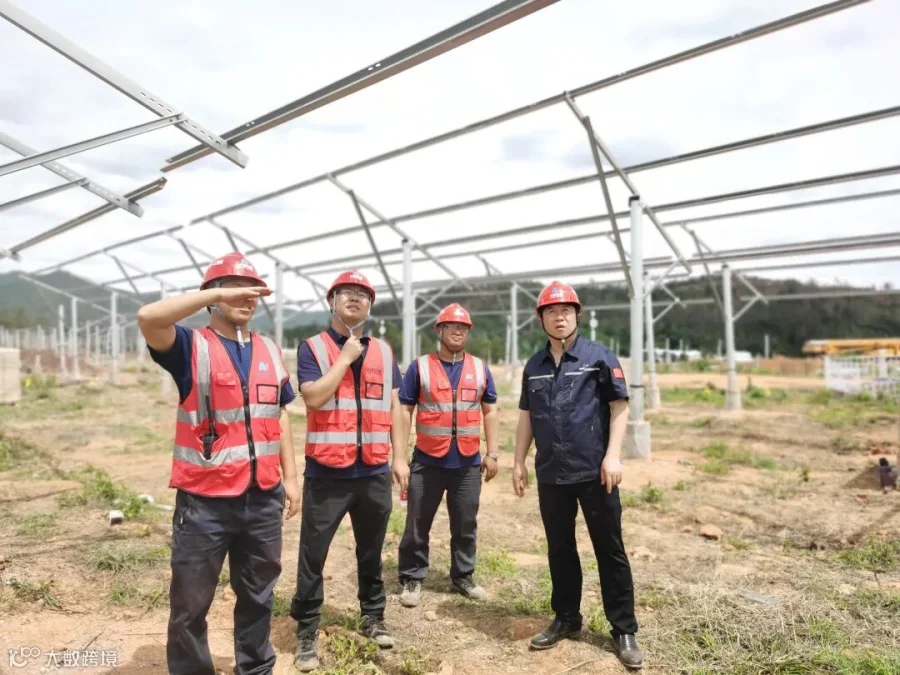

召开协调会

一个个难题,就像项目周边这一座座大山一样,沉甸甸的压在禄丰朝阳光伏每一位建设者的心上。

但,大家明白,这是一场没有硝烟的战役,一场与时间赛跑的工程。

6月17日,这是刘世祥在这短短的半个多月召开的第三次现场协调会,所有的问题前置在一线解决。公司党委委员、副总经理郭伟在这个分布在七八个山头的角落,已经熟悉得哪里有鸟窝,哪里有荆棘都一目了然,目的就是了最快速的对交叉施工进行有效布局。

此战,必须胜!

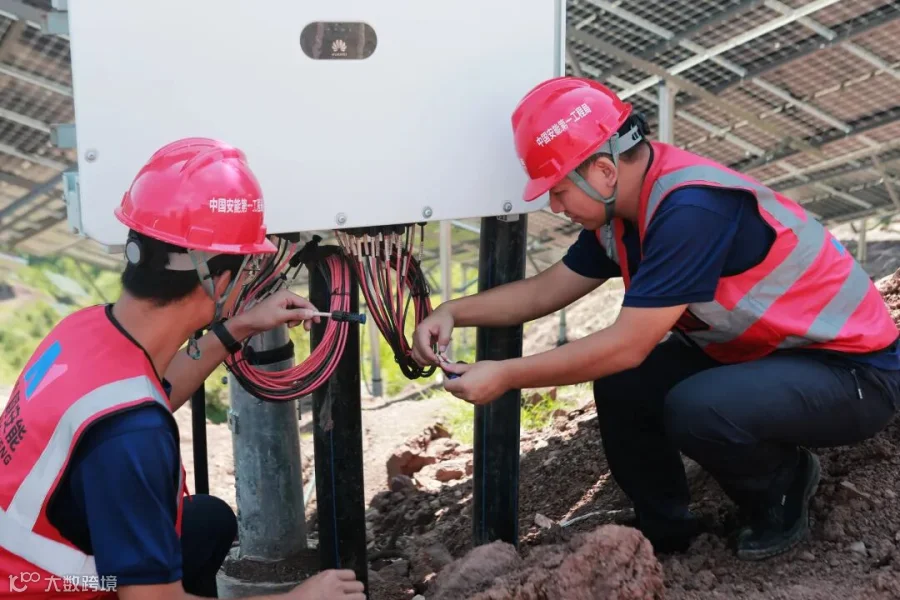

检查逆变器接线

征地没下来,就帮着业主跑征地手续;图纸没出来,自己盯着设计出图纸;“资源”投入不足,想方设法让队伍上“资源”,万事提前谋划,缜密安排。

面对光伏领域零经验带来的本领恐慌,项目一班人没有退缩、没有怯步,在建设、管理过程中“摸着石头过河”,不懂就问、不会就学,翻文件、找政策、请教专家……看着他们笔记本中密密麻麻的字迹和管理的井然有序的现场,光伏项目组成员俨然从“门外汉”变成了“内行人”。

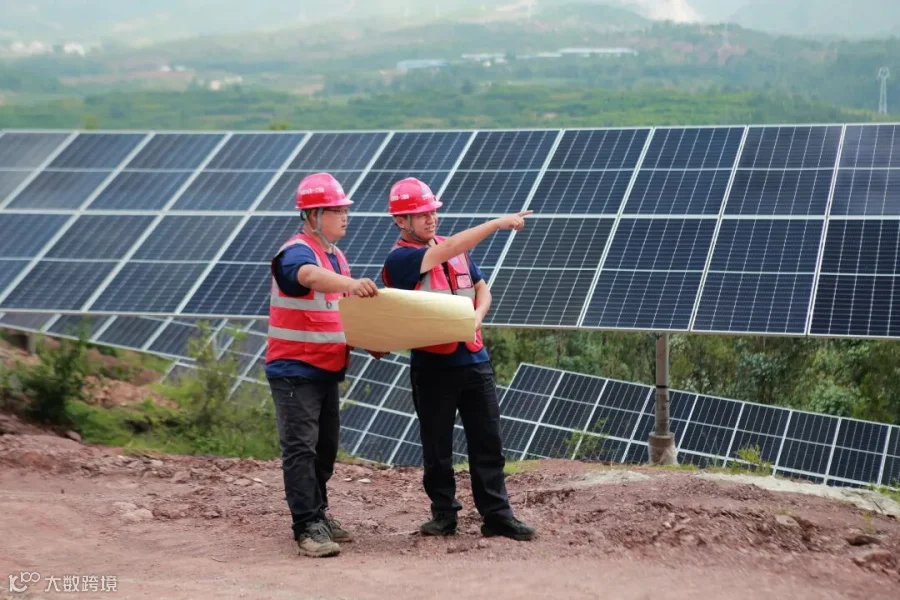

对照总图核查现场施工情况

项目经理兼书记符庆锐欣喜地望着布满光伏板的山坡说道:“原来不知道光伏项目怎么建,这次深刻体会到了。前期频繁找部门、中期反复提要求、后期天天‘打卡’晒太阳,有时一天下来基本腿废了、喉咙也冒烟了!”












短短两个月的工期目标,无论进度,还是质量,还有最重要的安全,都是前所未有的挑战。项目部抽调“精兵强将”,秉承着“跑步进场,开工既大干”的原则,誓要打赢这场“硬仗”。

朝阳光伏项目占地851.47亩,投影面积达56万平方米。“项目地处山地,坡度陡峭不说,还遍布裸岩地貌,施工难度极大。”项目总工郝志永介绍说,施工区域近80%地势崎岖,最为陡峭的区域坡度达40度以上,别说我们初次涉足山地光伏,即便是经验丰富的协作队伍都说这是他们见过条件最差的项目。


查看施工现场

险峻的陡坡,让他们吃足了苦头。

由于山路起伏,大型机械设备在超过30度的山坡行走十分困难。尤其是易碎的光伏板,在倒运过程中极易因大幅晃动而破损。工人只能使用吊车吊运短短几步路程,剩余路途要靠人力来背。

“材料都进不了场,并网发电的节点工期如何保证!”项目材料员董志南急红了眼睛。

通过分析讨论和不断摸索尝试,项目部找到了双管齐下的方式:一方面打通施工便道,最大程度方便机械车辆通行;另一方面总结了多重机械和人工接力倒运方案:大型运输车辆将物资先运至半山,然后由吊车、铲车、叉车等小型机械转运至施工片区,再由人工倒运至施工位置。二者合力,物料倒运顺畅运行。

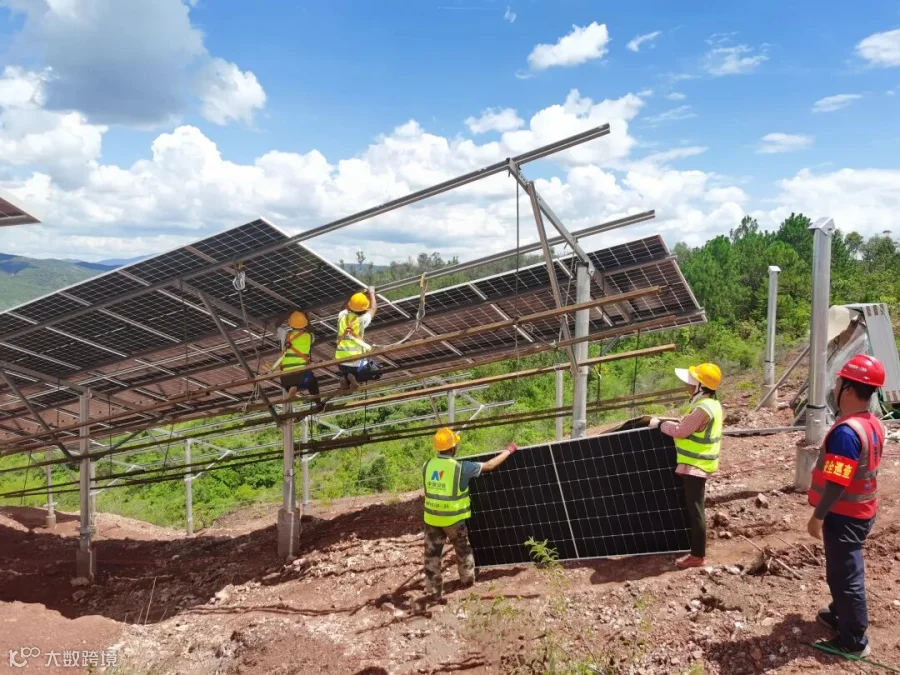

指导安装

开工以来,项目部成员以“5+2”“白+黑”的工作模式常态挂图作战、倒排工期,全力推进项目建设。每一项任务的完成,都凝聚着大家的心血与汗水、智慧和担当。

2023年5月31日项目部批复成立

6月2日正式开工建设

7月25日升压站所有设备安装及调试完成

7月25日送出线路全线贯通

7月26日取得电力建设工程质量监督检查并网意见书

......











党建做实了就是生产力,做细了就是凝聚力。项目进场之初,项目部就迅速成立党支部,充分发挥好支部战斗堡垒作用,做到工作开展到哪里,党建工作就跟进覆盖到哪里,党组织和党员的作用就发挥到哪里,把工程建设现场变成检验党建成效的"主战场"。

党建融合中心,才能发挥出最大的魅力。光伏项目公认最难也最制约进度的是征地,用党建工作来破解征地难,这是朝阳村项目的一大法宝。大山底下,与群众有分歧时,彩云镇人大主席朱春祥来了;1#地块进场路线与村民的地有重逢,甸尾村委会书记栾家明风尘仆仆的赶到现场;7#光伏区域影响到了村民家的祖坟风水,竹溪村委会书记李兴武晓之以情、动之以理的过来协调。

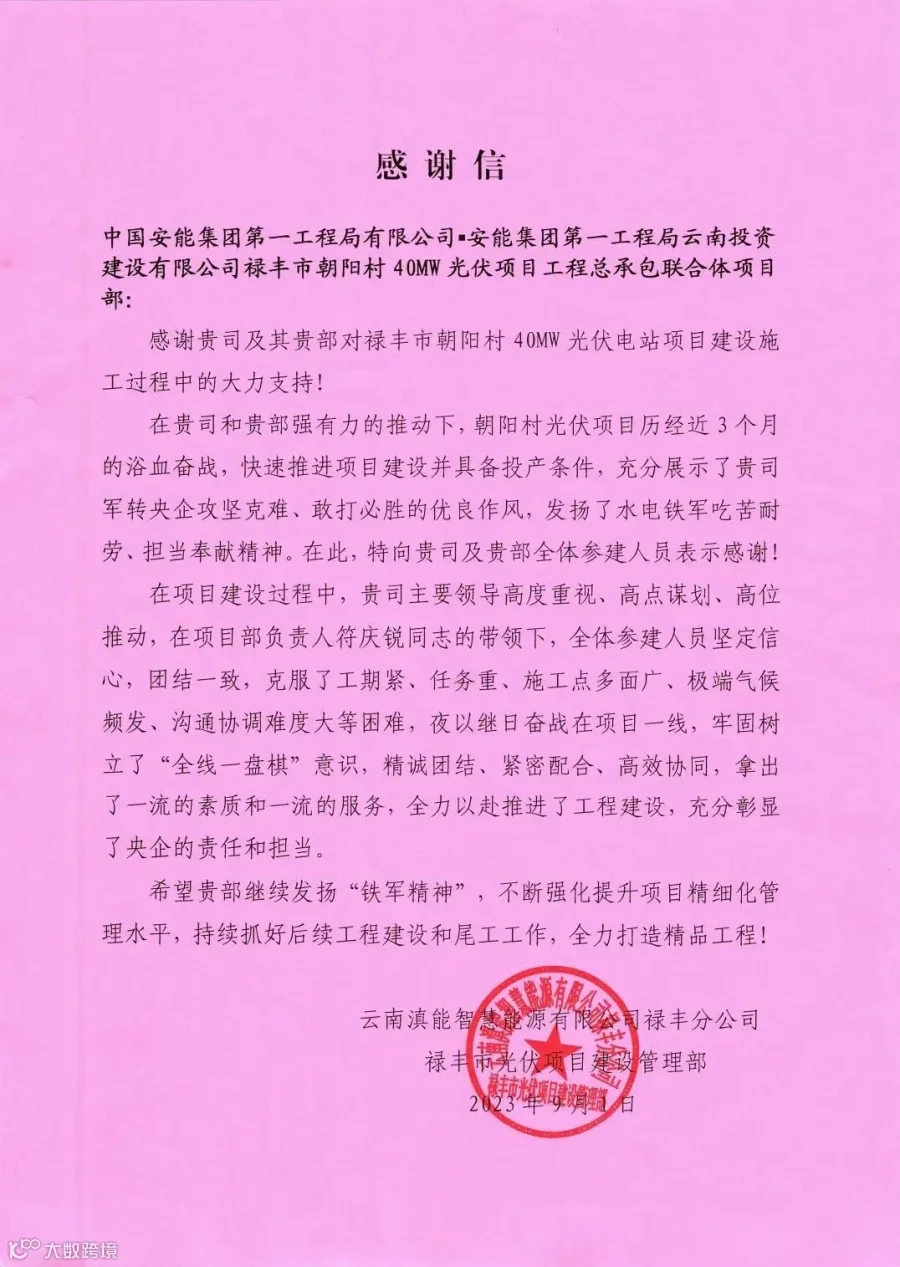

感谢信

“我们在工作中可能会遇到这样那样的问题,但只要把组织这条线拉紧了、走近了,很多事情就迎难而解。”符庆锐对此深有感触,为此,在项目部进场之初,就和当地的政府、村委支部形成共建单位,安排当地闲置劳动力,力所能及解决当地难题,相互帮忙携手共进,发挥党建引领功能,形成了极好的工作和生活氛围。

党建的魅力还在于党员干部的率先垂范,用行动去带领。面对开工之初的一系列困难,项目部迅速成立党员突击队,形成“难题党员先解、问题党员先破、困难前党员先上”的“比、学、赶、超”干事氛围。

云南公司党委委员、副总经理郭伟,从开工第一天就以代表党委蹲守在项目一线,这一守就是2个月。这2个月的时间恰好遇上暑假,妻子从河南老家带孩子过来探亲,他将老婆小孩安置在项目周边村里。每天的忙里忙外,无暇顾及的他,突然发现有一天,老婆孩子和村里的人竟然成了亲戚……

有着17年党龄的项目总工郝志永,是项目部公认晒的“最黑”的,14个光伏方阵区每天都有他的身影,每天上午7点准时到施工现场,从现场工人的班前教育到各项工序的施工,他都要时刻紧盯,工地质量监督及技术交底成了他每天现场作业的“必修课”。


安全巡查

“赶晴天、战雨天,毛毛细雨当好天,白天一天顶两天,不给黑夜留时间,大雨顶着干,小雨就当冒冒汗”。这是项目部的一则标语,也印证着他们的工作状态。

朝阳村光伏项目施工正值6、7、8月雨季,同时又面临施工难度大,现场环境高温炎热等不利因素,但他们坚信事在人为,别人能做到的,他们也能做到,不光做到而且他们还要做的更好!

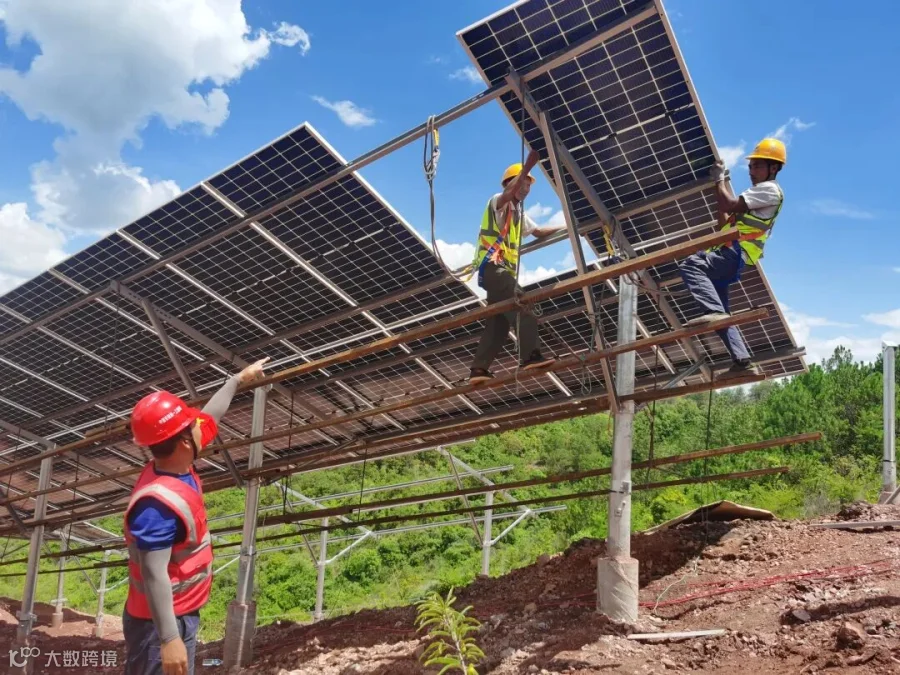

清表,测量,绘制地形,布板,放点,钻孔,支模,下笼,浇筑,振捣,放置螺栓,调整收光,拆模保养......从每一个山头的杂草丛生,到整齐的光伏阵列完成,他们明白,这一切的付出都值了!


作者:字晓波 罗晓圆


转载请注明来源

中国安能一局融媒体中心

监制/刘松叶|主编/王  庆

责任编辑/马帅伟|本期编辑/谢  敏


分享
点收藏
点点赞
点在看

【声明】内容源于网络
0
0
中国安能一局
中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
内容 1026
粉丝 0
中国安能一局 中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
总阅读711
粉丝0
内容1.0k
