10月30日,由中国安能一局唐山分公司参建的山西垣曲项目部1#施工支洞如期贯通,为后续相邻标段按期移交工作面奠定了坚实基础。

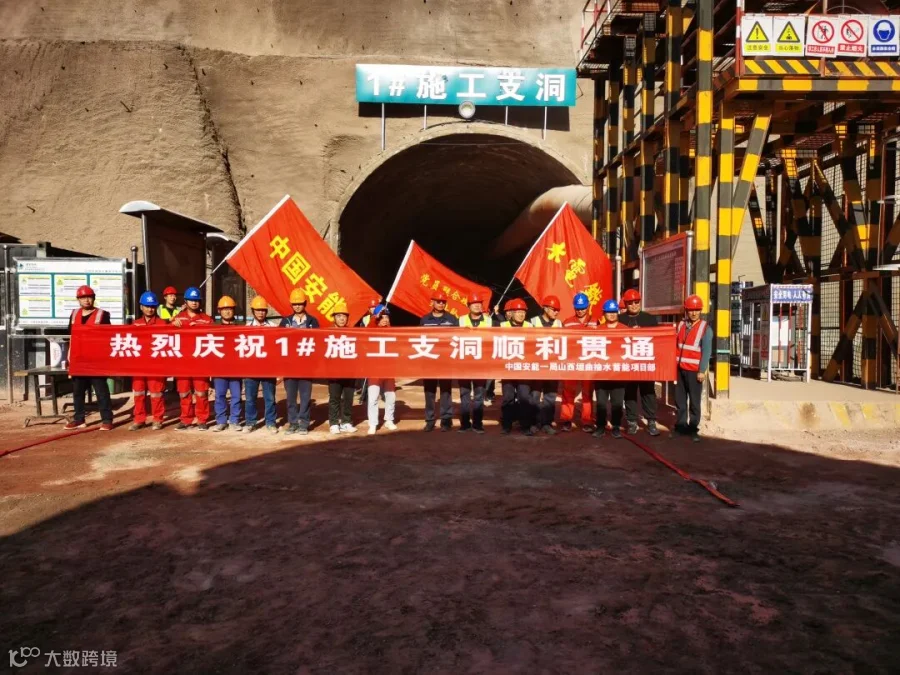

贯通合影
1#施工支洞全长458.85米,开挖断面型式为城门型,宽度7.5米,高度6.5米,进口段位于上水库2号垭口西侧冲沟右侧山坡上。由于洞内地质条件较差,围岩不稳定,洞身多位于地下水位线以下,项目部采取“超前支护、勤量测、短进尺、弱爆破、及时反馈、及时补强”等措施,洞室支护工程被业主、监理、设计方一致评选为“样板工程”。

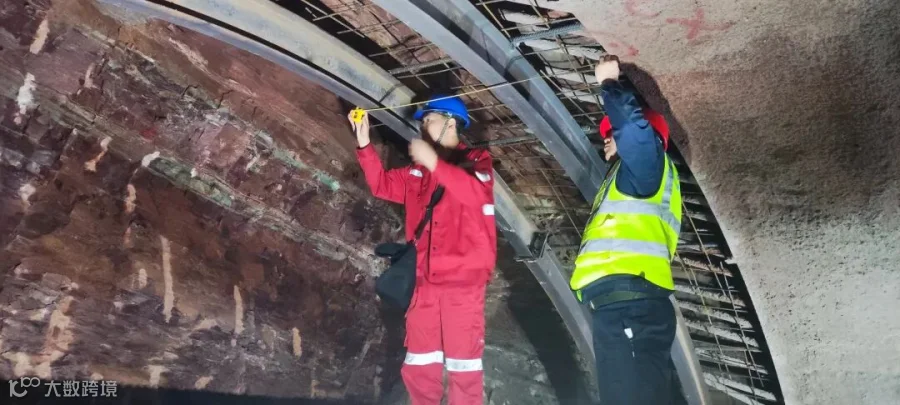

钢拱架验收
为确保支洞安全优质贯通,项目团队严格遵循“管超前、严注浆、短进尺、强支护、早封闭、勤量测”的原则组织施工,加强超前地质预报,根据围岩变化不断优化施工方案。坚持“一日一会制”,严格落实“三检”制度,组织参建各方迅速行动,集中力量攻坚,充分利用钻爆法施工,保持作业面24小时不间断施工,实现施工全程动态监控,各工序无缝衔接,为现场高效运行赢得了主动。

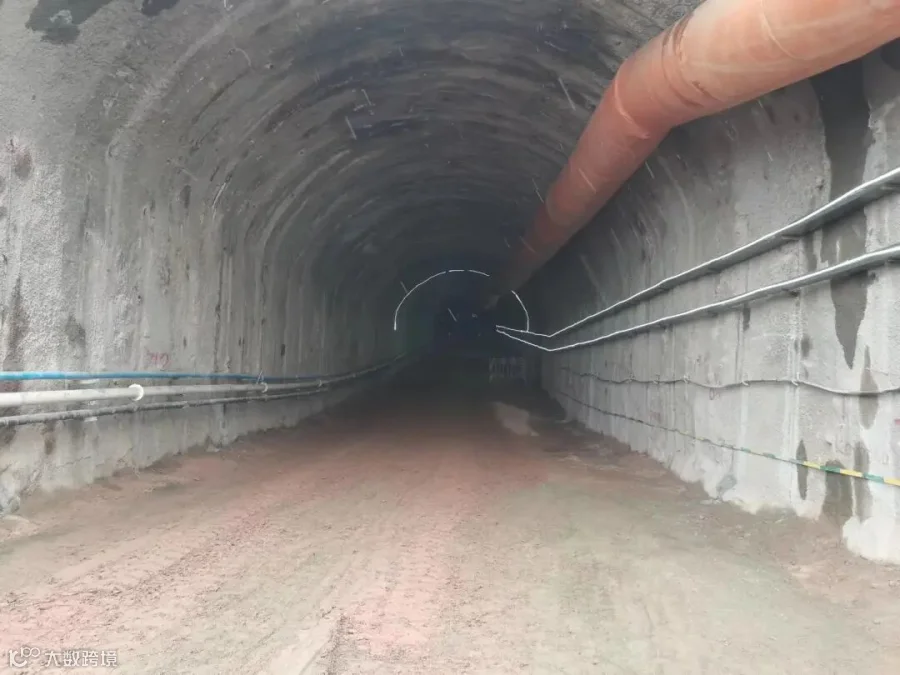

施工支洞面貌
