最美人间四月天
大干快上正当时
中国安能一局合肥分公司各项目部
不负春光抢开局
以“奋进正当时”的姿态
金川项目部

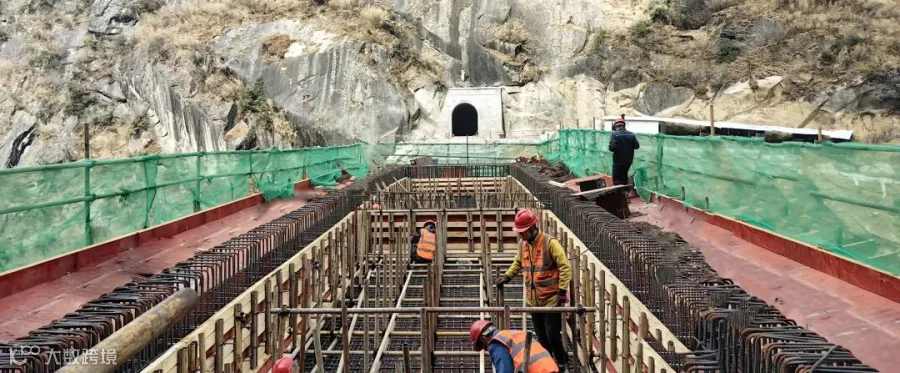

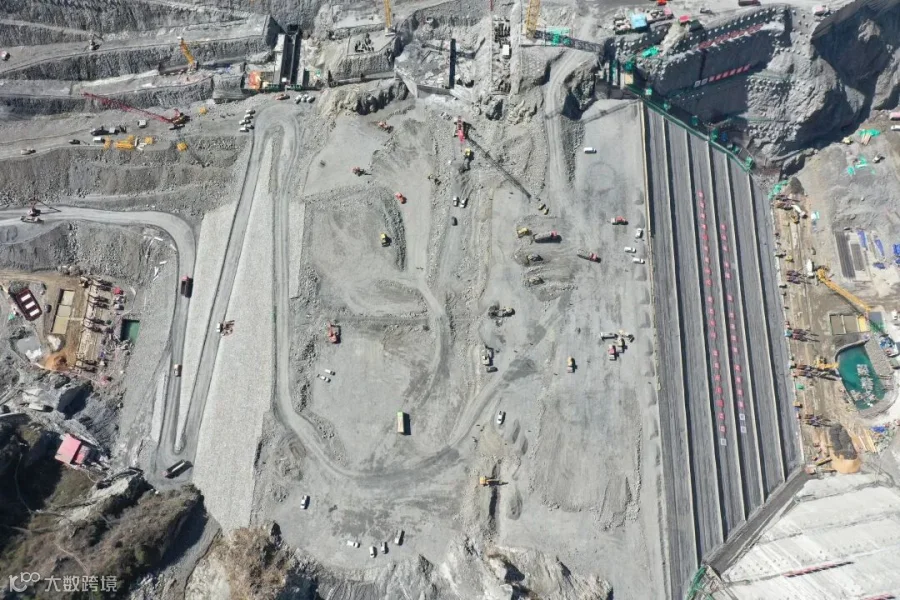

当前,金川项目部承建的金川水电站枢纽大坝溢洪道工程已完成引渠及泄槽段开挖及支护,挑流鼻坎段剩余开挖支护施工已进入尾声。溢洪道堰闸段基础回填混凝土、泄槽段结构混凝土浇筑、底板清基等施工任务正在紧锣密鼓、井然有序的组织中。大坝次堆区已填筑至2207.40高程,累计填筑方量86.70万方。

项目部坚持安全建设、高质量建设、高效率建设,不断增强全员工作紧迫感、责任感、使命感,联合参建各方组织溢洪道混凝土浇筑誓师大会,锚定金川水电站蓄水发电节点目标,细化技术措施,投入足够资源,强化现场管理,提升履约水准,以时不我待,只争朝夕的精神面貌,坚持“白+黑”24小时不间断高强度施工,为高标准、高质量推进现场施工,完成既定节点目标打下坚实基础。
枕头坝项目部
枕头坝二级水电站是四川省“十四五”重点建设项目和乐山市“挂图作战”重大项目,由中国水电七局·安能一局枕头坝二级水电站厂坝工程施工联合体承建。

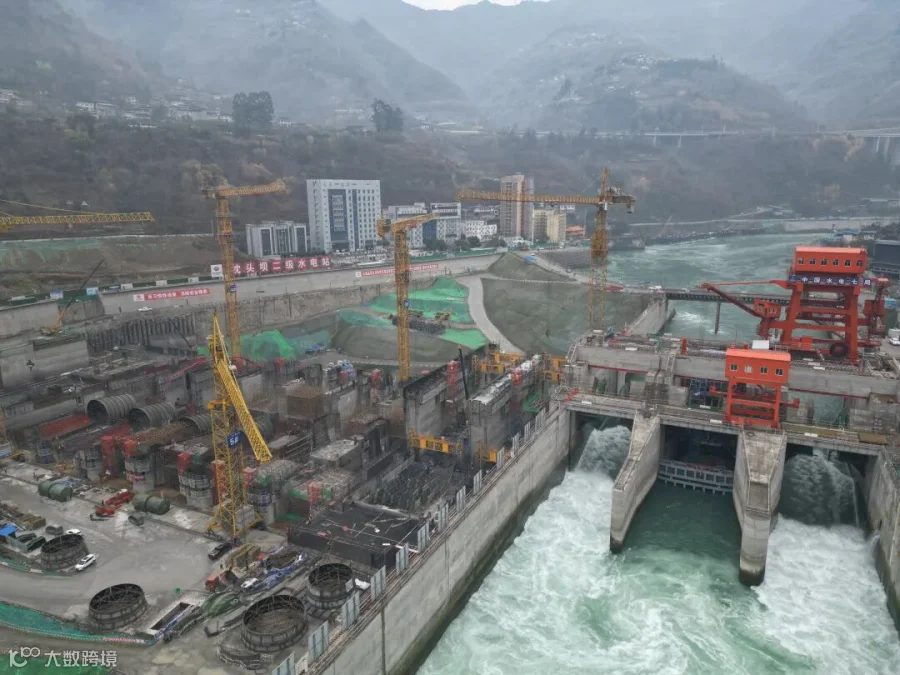

目前现场在正紧锣密鼓进行首台机组尾水管二期回填浇筑,进入施工现场便可看到黄色塔机装载白色吊罐以便浇筑混凝土;右岸安装间施工也在如火如荼展开,目的便是提供桥机安装工作面。自开年复工以来,项目精心策划、科学分配,争取早日高质量完成首台机组发电。
龙源中卫光伏项目部

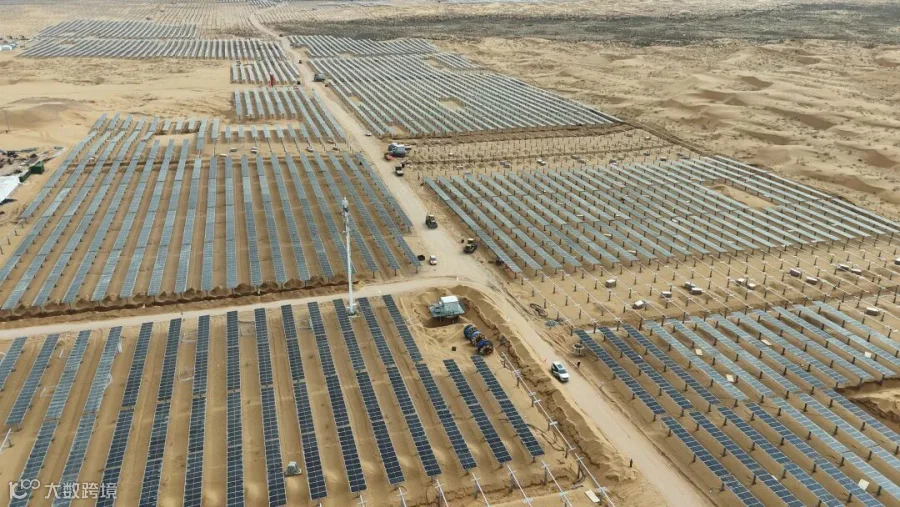

龙源中卫光伏项目工程规模237MWp,年后复工以来,项目部全面科学部署,综合调配资源,制定详细合理的复产计划,全体员工卯足干劲加快生产。

截至目前,场区桩基础已全部完成施工,支架已完成安装200MWp,箱变、逆变器、接地等配套设施施工已进入尾声,组件、高低压电缆正在紧张有序的施工中。接下来项目部将继续保持激昂的工作热情,全力奋战,保证高质量、高标准完成5月份全容量并网目标。
老木孔项目部

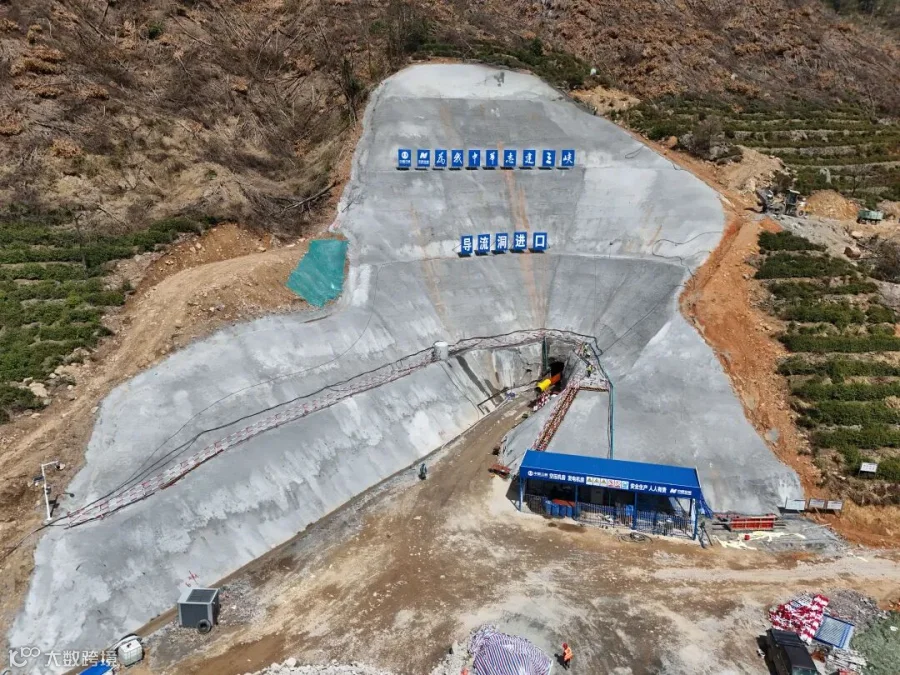

汛期将至,为进一步筑牢岷江航道枢纽库区防洪工程的防汛“安全堤坝”,在岷江老木孔项目部施工现场大干热潮只升不降,各类大型机器设备不停运转,工程车有条不紊往来穿梭,机器轰鸣声催促着工人们正熟练地进行各项施工作业。

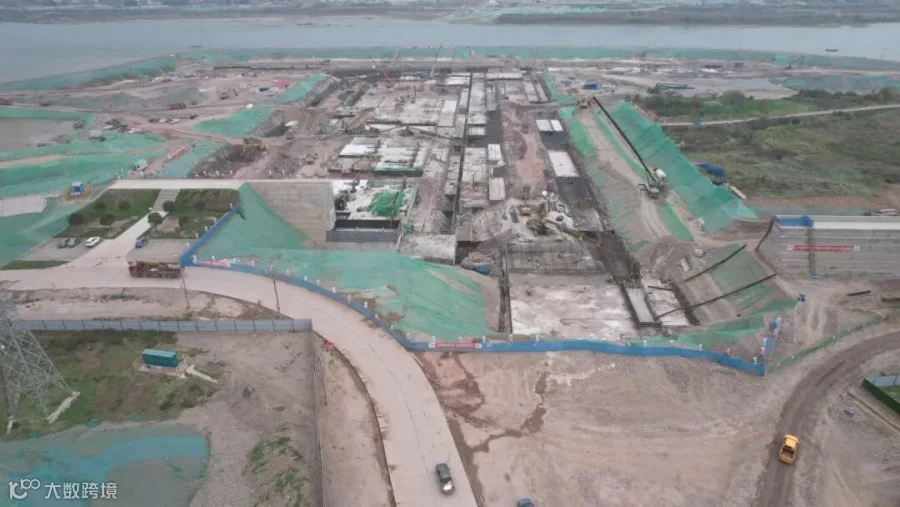

目前项目部承担的和邦段防渗墙940米施工作业已完成施工平台填筑6万立方米、完成防渗墙导向墙847米、防渗墙5654.4平方米(76个槽段)施工,完成率67%,预计本月底将全面完成该段防渗墙作业。
此外,为有效防止灾害发生和减轻灾害的损失,有计划、有步骤、有准备地防御突发性洪水、突发地质灾害,老木孔项目部专门制定了防洪度汛专项应急预案和防洪度汛方案,制定24小时值班制度,积极开展防汛应急演练,建立了快速、协调和高效应急处置机制,进一步提升了应对突发风险灾害的快速反应能力。
孟底沟项目部
近期,孟底沟项目部完成第一跨现浇箱梁支撑体系预压试验,现场施工按照2024年施工进度计划平稳有序推进。目前杨家坪3#桥第一跨现浇箱梁钢筋绑扎工作已接近尾声,即将启动现浇箱梁的浇筑及预制箱梁的架设,预计5月底完成杨家坪3#桥的全部施工内容。同时,7#公路明线段路面施工也在同步推进。

石台抽蓄项目部
安徽石台抽水蓄能电站位于安徽省池州市石台县境内,总装机120万千瓦。工程开发任务为承担电力系统调峰、填谷、储能、调频、调相及紧急事故备用,对提升华东电网调度灵活性,助力构建以新能源为主体的新型电力系统、保障能源安全具有重要意义。

年后复工以来,项目部先后克服了雨雪天气、路段塌方、爆材补给等不利因素,优化资源配置,补齐人才缺口,推行目标管理,迅速建立完善以日保周、以周保月、以月保年的计划目标管理体系,牵好工期目标经济责任考核机制这个“牛鼻子”,以严格的进度计划审核制度为工程进度“放行”,让例会制度为分析原因、研究措施“兜底”,进度质量安全齐抓共管,问时间要效益,争取早日实现目标节点。
