大数跨境

一线风采|冲刺!铆足干劲保节点!

一线风采|冲刺!铆足干劲保节点! 中国安能一局
2024-05-13
1

近日,由中国安能一局海南公司承建的瀑布沟水电站水风光互补项目甘洛320兆瓦光伏电站一标段项目正紧盯目标抓落实、抓进度、保履约,铆足干劲全力冲刺。

项目工区分部图

甘洛320兆瓦光伏电站项目作为大渡河水风光一体化可再生能源综合开发基地接入瀑布沟汇集站,位于甘洛县海棠镇、新茶乡、沙岱乡3个乡镇,场址分布于4个区域,海南公司主要承担升压站及1、10、11、12、13、14回路光伏区共计145兆瓦建设。

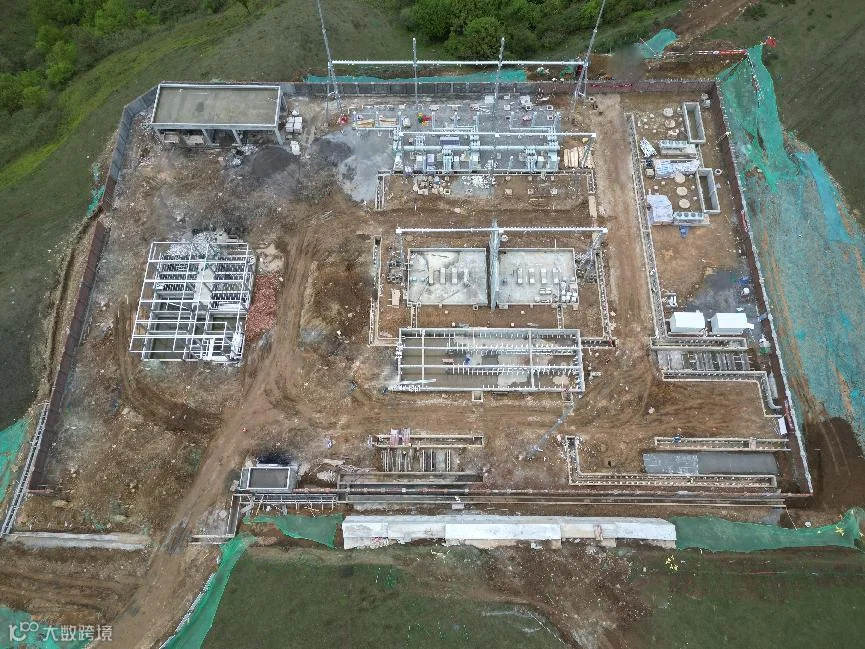

升压站鸟瞰图

不畏艰险,争分夺秒是项目建设全体人员的共识。为抢工期、保节点,海南公司党委班子前出一线,统筹调度资源,蹲点指导,项目部逐个工区进行工期倒排,挂图作战,采取“人盯人、人盯事”方法,一个工区一个工区过、一个部位一个部位过,进一步调整优化方案,合理配置资源,确保进度满足要求,质量整体受控。过程中,坚持每日调度,加大技术力量投入,配备具有相应施工经验的电气、支架安装、集电线路技术人员,加强技术、工序等每日交底和设备采购排产到货,每日进行调度,提高施工质量和施工效率。

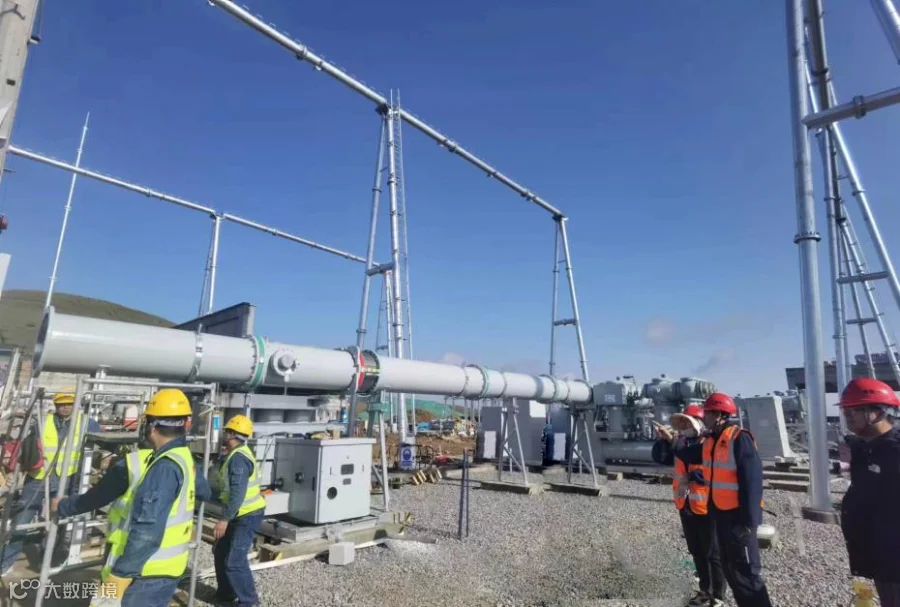

GIS安装

在升压站施工场区,挖掘机、吊装机等各种机械设备运转不停,材料运输车辆往来不息,工人们昼夜苦战,加班加点,把一个个设备,一个个工序精准无误的完成施工,项目部全体人员齐心协力,向着目标节点奋力前进。

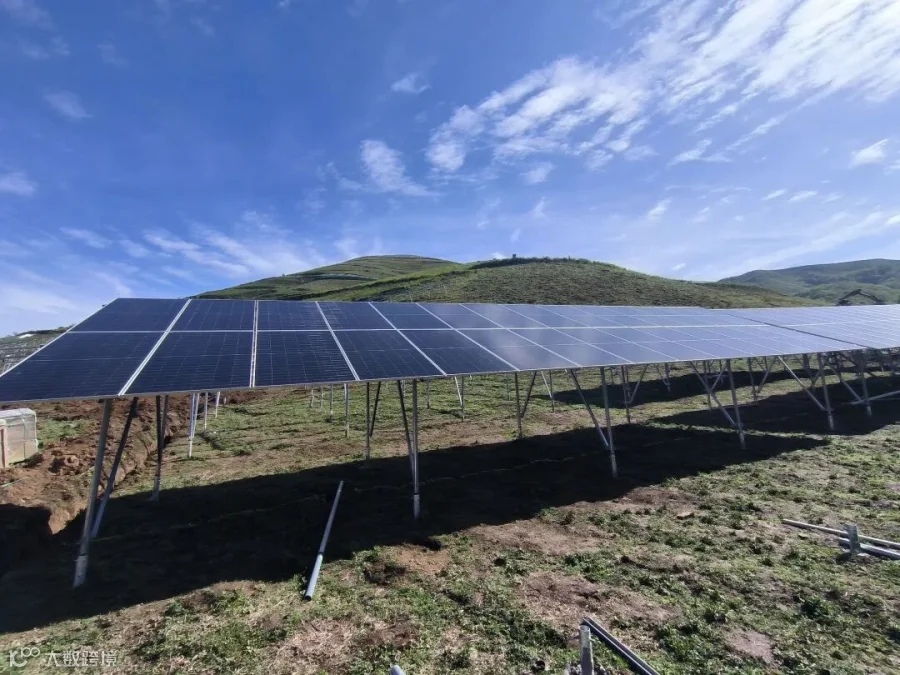

光伏板安装

在光伏场区,项目部集思广益,克服地势陡峭、雨水繁多、场地湿滑,机械设备难以施工的问题,采用人工小型机械打孔、挖机拖拽打桩机的形式,场内道路加铺换填、道路即坏即修的方法,确保机械顺利施工,浇筑作业顺利进行,为后期的安装工作打好坚实的基础。

在集电线路现场,机器轰鸣,人头攒动,10个深6米的铁塔基坑同时开挖,现场井然有序,挖土、提土、弃方。50多名工人全力以赴,奋战确保10月底项目建成投运。针对工程掏挖基础多、铁塔吨位大、交叉跨越多等特点,项目部通过组织召开协调会,优化施工方案,制定奖惩措施,合理加大人力、物资、新技术等资源投入,确保施工顺畅不停顿。

目前,甘洛320兆瓦光伏电站项目升压站施工已进入安装冲刺阶段,光伏区转入光伏组件安装工序,正朝着6.30实现不少于2回路并网,10.30实现全容量并网发电的目标奋斗,项目部全体人员不畏艰险,砥砺奋进,把促生产、保质量、全力冲刺保节点的责任扛在肩上、抓在手上、落实在行动上,全力冲刺节点目标。

供稿:甘洛项目部

转载请注明来源

中国安能一局融媒体中心

监制/刘松叶|主编/王  庆

责任编辑/马帅伟|本期编辑/谢  敏

分享
点收藏
点点赞
点在看

【声明】内容源于网络
0
0
中国安能一局
中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
内容 0
粉丝 0
中国安能一局 中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
总阅读0
粉丝0
内容0
