7月23日
中国安能一局唐山分公司
河南五岳抽水蓄能电站项目
1#尾水隧洞灌浆工程施工完成
标志着该项目合同内
施工内容全部结束
为2025年4台机组全部投产发电
奠定了坚实基础

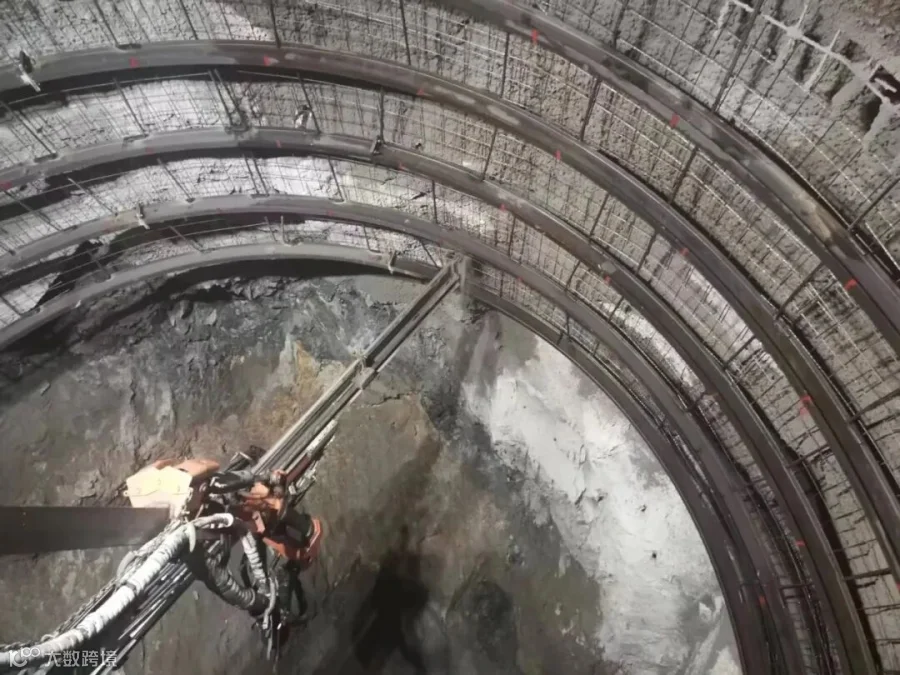

尾水隧洞灌浆工程施工完成

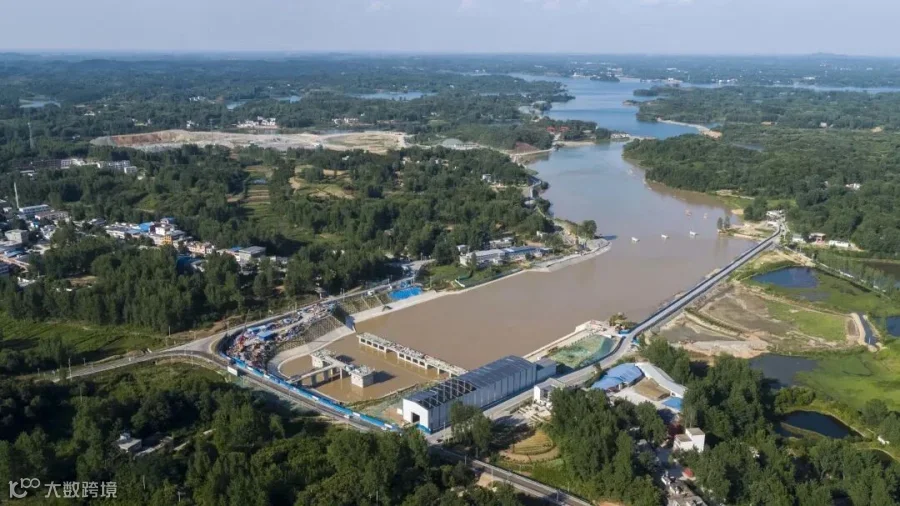

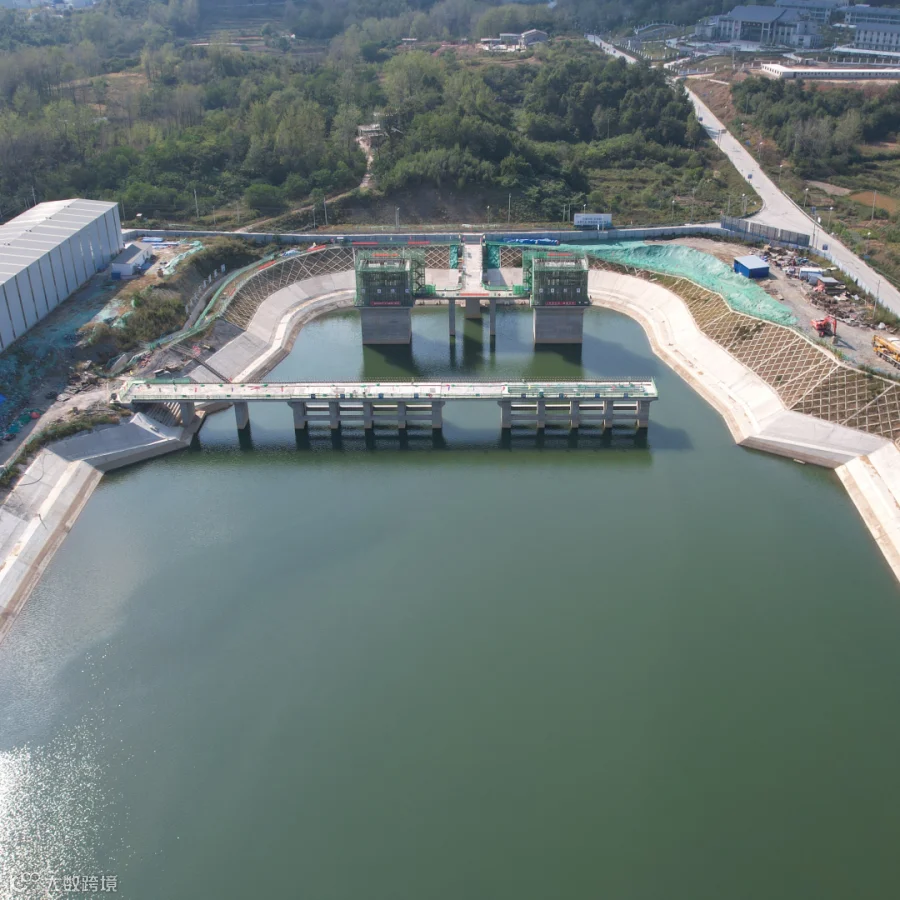

五岳抽水蓄能项目面貌

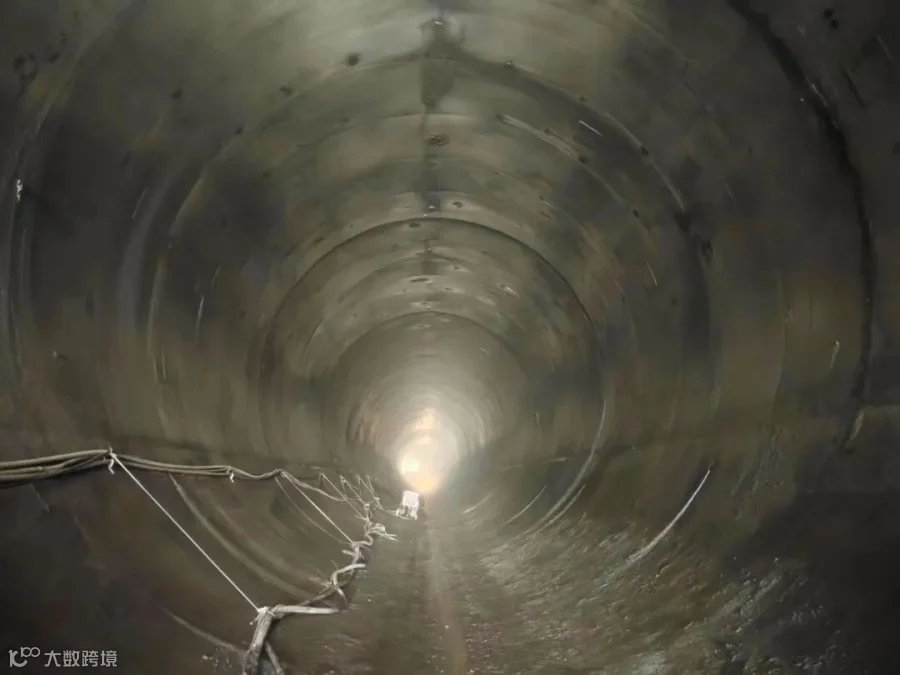

电站尾水隧洞采用“两机一洞”的布置方式,分为1号、2号隧洞,两条尾水隧洞均为马蹄形结构,平行布置,其中由唐山分公司承建的1#尾水洞段长度为1241.4米,隧洞衬砌尺寸为直径8米。

1#尾水主洞安全标准化施工
自2020年工程开工建设以来,项目面临工期紧、地质条件差及疫情反复等各种不利因素,项目部严格落实上级党委打造标杆项目、树立安能品牌、深耕区域市场要求,统筹协调、统一思想,不断调整优化施工工艺,克服种种难题,在各级领导的指导帮扶下,圆满完成了业主单位的各个考核节点,赢得了参建单位的一致好评。
安全大检查
项目部始终树牢安全底线思维红线意识,坚决实现“安全零事故”,每季度组织开展安全风险辨识评价工作,形成风险分级管控清单,针对存在的安全风险从技术措施、管理措施、教育培训、个体防护、应急处置等不同方面制定切实可行的防控措施。

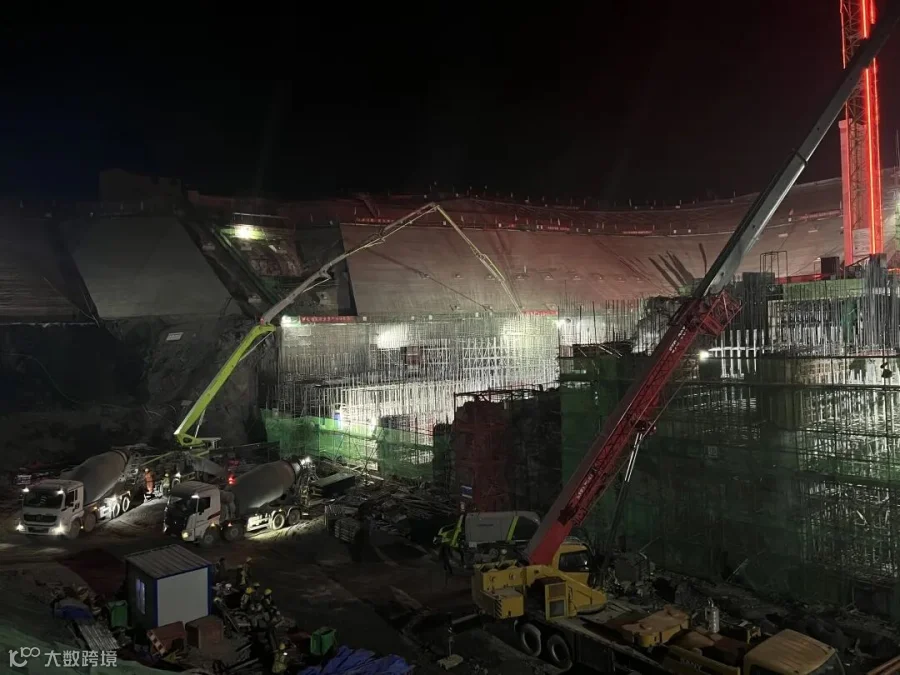

下水库进出水口夜间施工场景
尾水隧洞开挖过程中存在地质情况复杂、穿越居民生活区、洞内通风条件差等施工难题,项目部针对性地确定施工工艺和工序,突出施工重点,严格遵循“短进尺、弱爆破、强支护、勤测量”的施工原则,同时以传统钻爆开挖为主,探索“悬臂式掘进机+干冰聚能”的开挖新路径。严格按照监理程序和质量检验标准,制定科学、合理的施工方案和验收程序,严格把控施工组织管理,确保高质量生产。
下一步,项目部将高质量、高标准完成施工任务,同时理清思路,细化举措,乘势而上,做好后续工程验收,变更索赔等工作,为完成年度任务目标持续发力。

转载请注明来源
中国安能一局融媒体中心
监制/刘松叶|主编/王 庆
