奋战四个月|提前两个多月,顺利封顶!

奋战四个月|提前两个多月,顺利封顶! 中国安能一局
2024-11-01
1




编者按



送暑迎秋,奋进正当时。眼下正值夏秋建设“黄金期”,中国安能一局掀起以“奋战四个月 全力冲刺年度目标”为主题大干热潮,紧盯年度生产经营指标,狠抓各项工作落实,确保全年生产经营目标任务顺利完成。即日起,一局公众号将连续推出“奋战四个月”系列报道,用镜头记录安能人在施工一线铆足干劲、分秒必争的奋斗场景。


近日,由中国安能一局南宁分公司参建的南宁抽水蓄能电站下水库进出水口结构顺利封顶,比年初计划提前了两个多月完成。这一关键节点目标的实现标志着项目部下水库进出水口主体工程已基本完成,为下一步施工打下了坚实基础

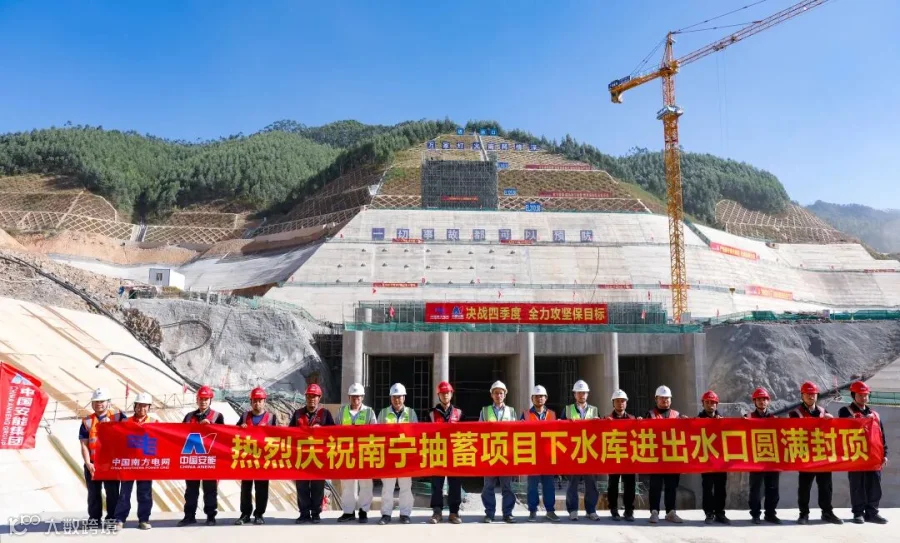

封顶仪式

南宁抽水蓄能电站是国家“十四五”规划中的重点能源项目,位于广西南宁市武鸣区太平镇,总装机容量120万千瓦。该项目不仅关乎区域电力供应的稳定,也是国家推进绿色能源和节能减排战略的重要支撑。

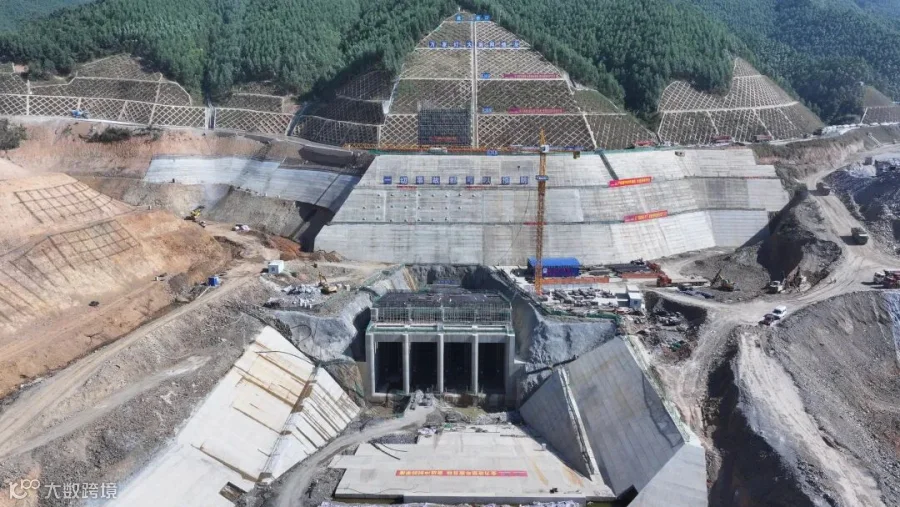

下水库进出水口面貌

电站下水库进出水口位于库区东北侧,由反坡段、防涡梁段、扩散段、隧洞段、闸门井段、渐变段等组成,总长度184.55米。自开工以来,面对工程开挖方量大,多级高边坡支护难度高、混凝土浇筑方量大,雨水天气多,钢筋模板等材料转运不易,多工作面同时进行交叉施工等困难,项目部多措并举,依据施工实际情况增加资源投入,通过协调多台天泵浇筑、多台高举锚固钻机进行边坡支护,两个拌合站同时进行运转保证混凝土方量,安装塔吊转运材料,全力以赴满足现场施工需求,努力推动进出水口施工任务顺利进行。

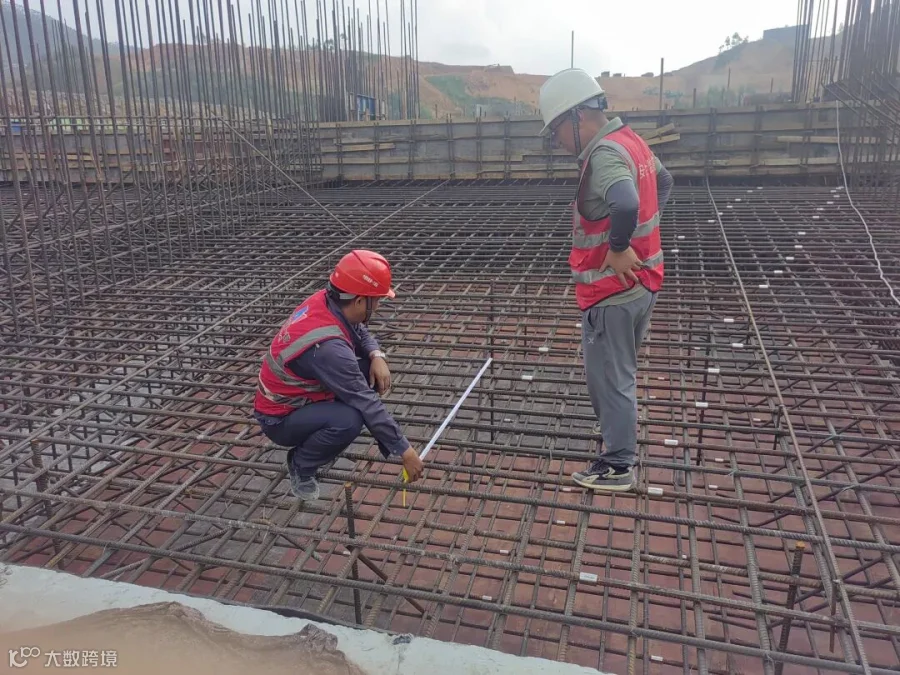

防涡梁及顶板钢筋模板仓面验收

为保证施工过程中的连续性,项目部积极联系各参建单位,在项目建设过程中多次召开专题会议,协调各参建单位严格按照规范和设计要求进行施工。项目部成立混凝土浇筑施工质量控制QC小组,严控混凝土浇筑的每一道施工质量,验收合格率达到100%,得到了业主、监理的高度认可。同时,项目部筑牢安全防线,强调安全事故“零容忍”,严格落实南网施工关于“每周报审作业计划、按照作业计划开展作业票、并对照作业票内容进行安全风险分级管控和每天现场负责人组织站班会进行交底”的“四步法”,投入安全智能配电线98台,从技防手段上解决了现场施工用电安全问题。安全部门每日进行岗前五分钟安全教育,加强作业人员安全培训,以保证作业人员素质、能力符合施工生产要求。项目主要管理人员下沉一线,安全和质量人员24小时旁站,及时发现和处理现场问题。

隐患排查治理

项目部坚持党建引领,将人才培养置于首位,根据员工自身情况,以工作中的难点和疑点为切入点,开展技术攻关,以提高员工的业务能力。同时成立党员突击队,引导党员担当作为,营造出“比学赶超、勇攀高峰”的积极氛围,让项目部全体人员培养了一种“时刻不敢松懈”的责任感和“事事追求卓越”的专业精神,共同推动项目部工程建设更进一步。

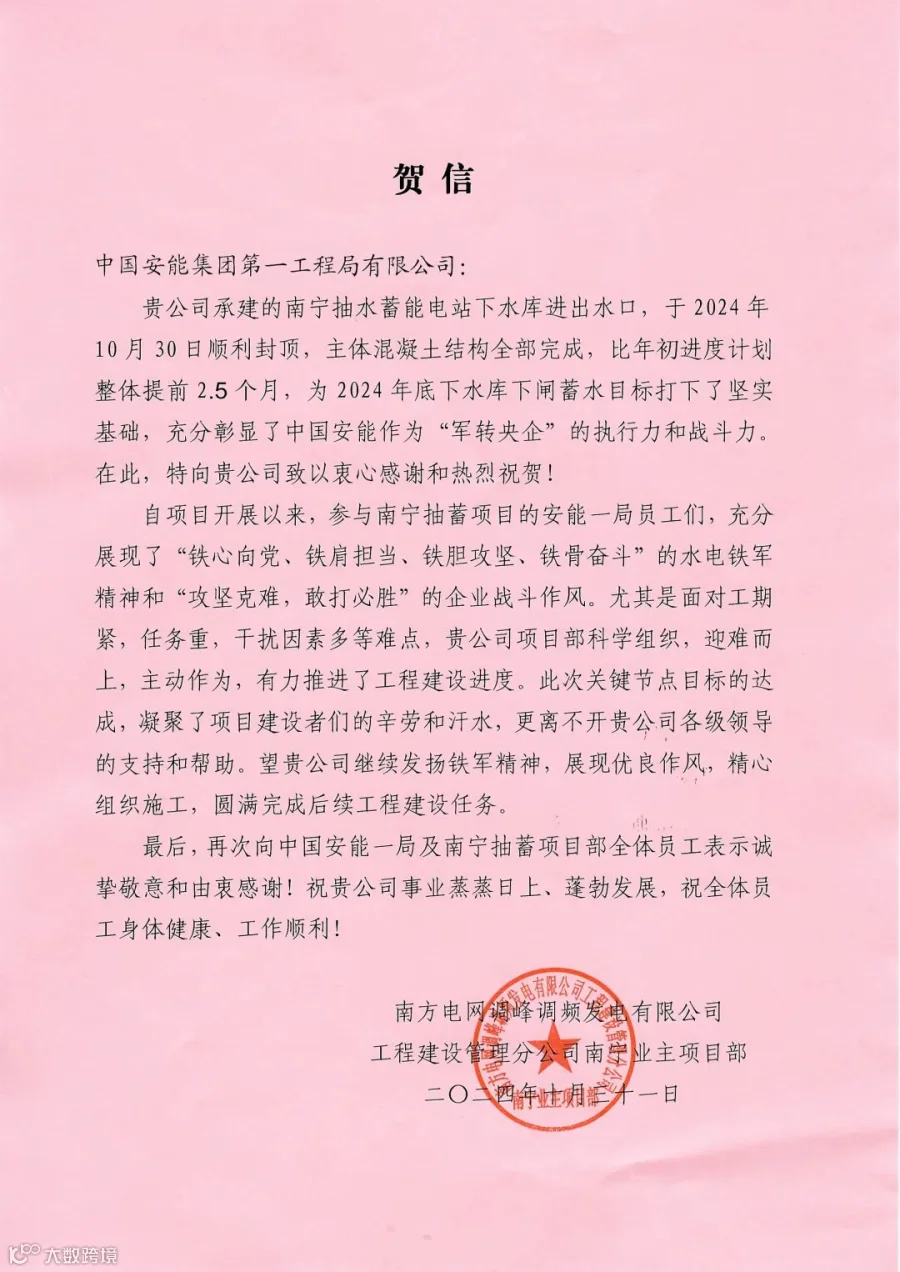

业主感谢信

随着下水库进出水口的顺利封顶,南宁抽水蓄能电站的建设进入了一个新的阶段。未来,项目部将继续发扬水电铁军精神,以“高水平”推进项目建设,以“高质量”不断加强现场管理,实现优质高效履约,为南宁抽水蓄能电站早日建成投产贡献安能力量。





转载请注明来源

中国安能一局融媒体中心

监制/刘松叶|主编/王  庆

责任编辑/马帅伟|本期编辑/谢  敏


分享
点收藏
点点赞
点在看

【声明】内容源于网络
0
0
中国安能一局
中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
内容 1026
粉丝 0
中国安能一局 中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
总阅读711
粉丝0
内容1.0k
