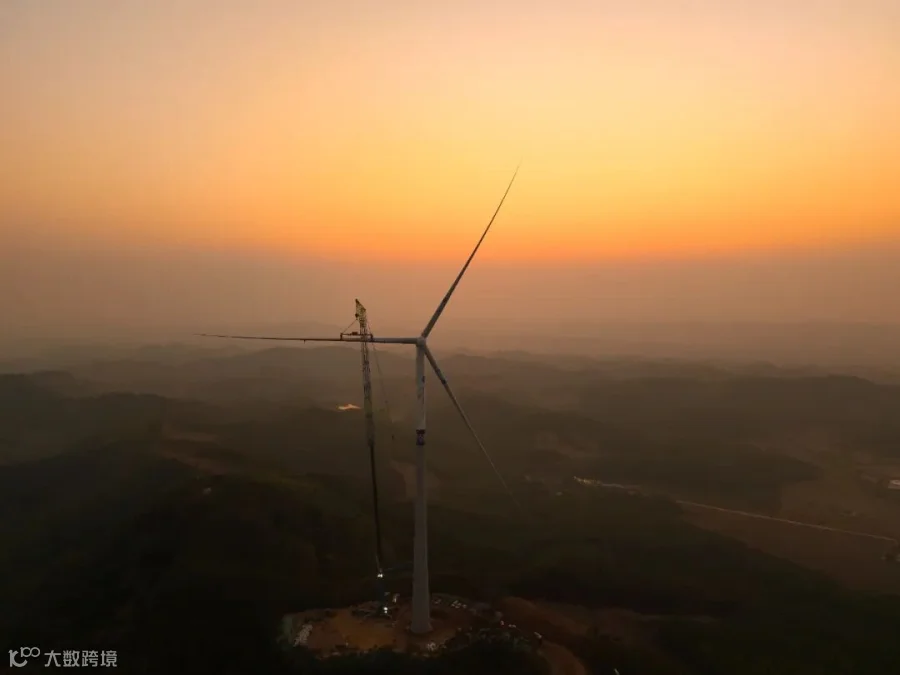

近日,在中国安能一局云南公司兴宾城厢风电场EPC总承包项目120米的高空,随着11号风机第三支叶片与轮毂精准对位,项目首台采取水平式单叶片分体吊装技术的风机吊装成功,标志着项目正式进入风机批量化、大规模安装阶段。

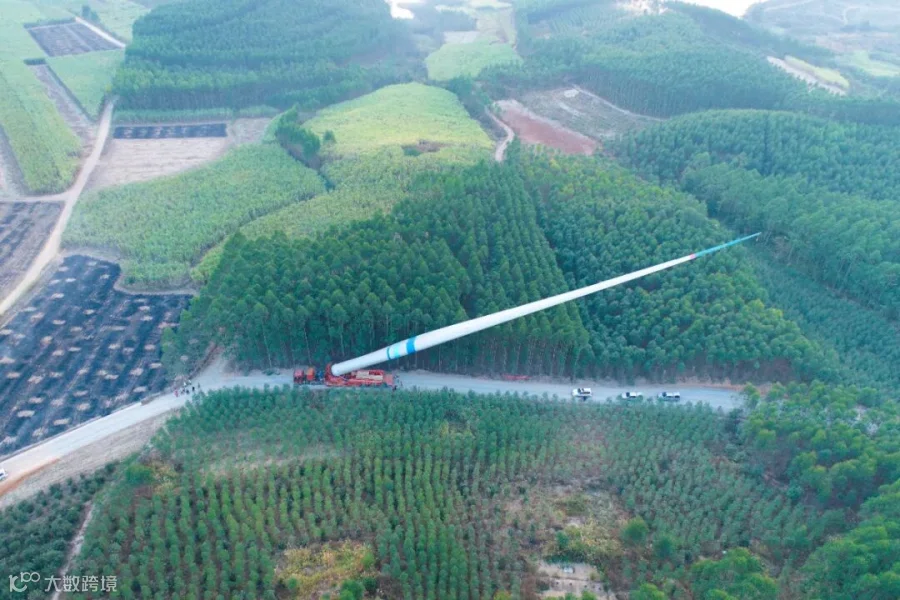

风机叶片运输
此次吊装的风机单支叶片长度达98.5米,叶轮扫风面积相当于4.3个标准足球场,叶轮总重量达130余吨,运输距离长达1150公里。
“得之在俄顷,积之在平日”。为圆满完成风机叶片的长途运输,自今年5月开工以来,项目征地专项小组以雷霆之势对运输路线所涉及的范围展开征租地工作,为项目建设打牢基础。同时,穿越蜿蜒曲折的山路是叶片运输的重大挑战,为确保运输车辆能够平稳通过,项目部带领分包队伍利用三天三夜的时间对沿途近80余处道路进行了改造,包括拓宽路面、加固路基、增设防护设施等。为避免高压电力线路,项目部利用短短一天时间修建了一条长达200米的运输道路,彰显了安能速度。

“这短短8公里的路以以往的经验至少要5天时间,这次仅用时8个小时,简直就是个奇迹。”负责运输车队的车长激动地说道。在叶片运输过程中,项目部全体人员齐上阵,前有领航员、后有安全员,从砍树到填路,从指挥到协调,大家瞄定目标、同心协力,成功将叶片安全运输到目的地。

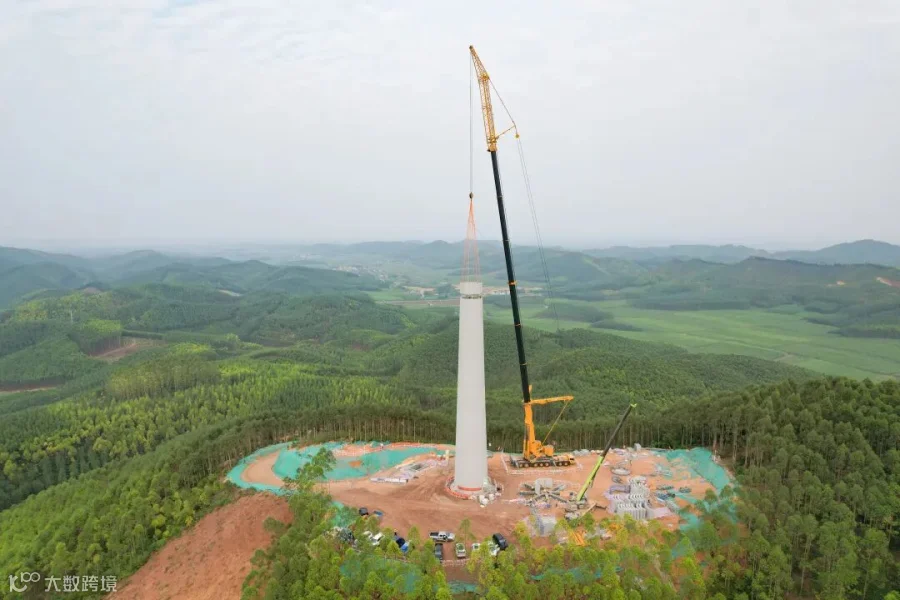

吊装期间,项目部严格把控人员、机具入场秩序,吊装作业过程中涉及的吊车、吊装作业、高处作业等特种设备及特殊作业均严格要求持证上岗,推动落实吊装作业现场封闭管理、作业人员实名制等各项安全措施,严格执行吊装方案,并进行安全技术交底,全程旁站监督、确保风机吊装作业可控在控。
风雨兼程,步履坚定,兴宾城厢项目部将继续发扬精益求精的工匠精神、敢打必胜的铁军精神,以起跳之势抓推进,以奔跑之速抓落实,锚定新目标,奔赴新征程,继续奋勇鏖战在项目建设一线,全力以赴实现并网目标。
