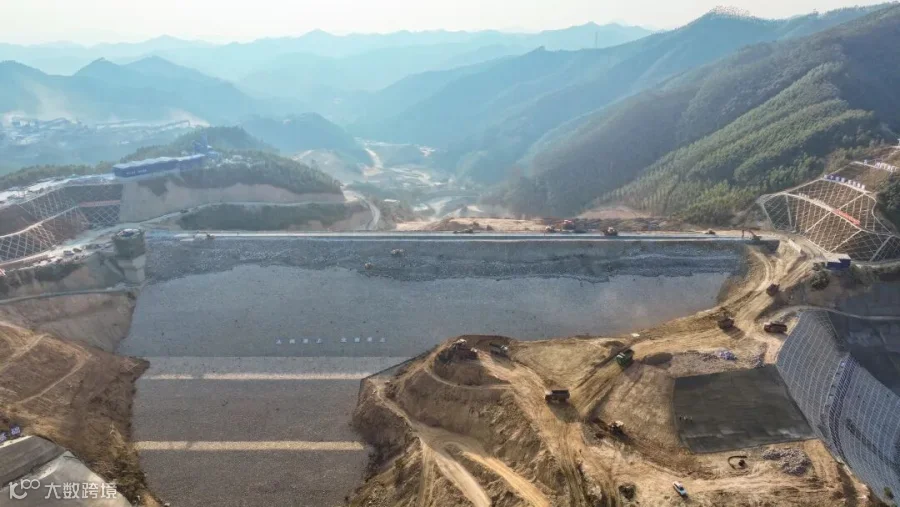

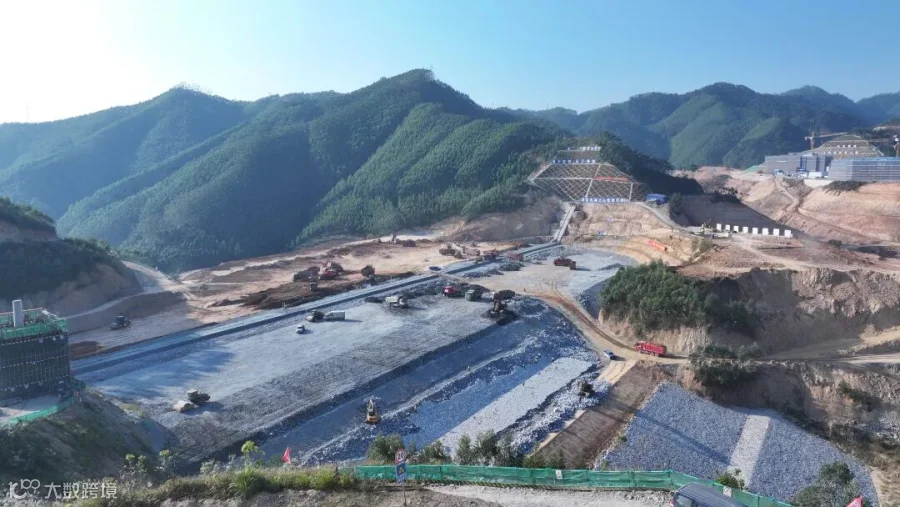

12月24日,由中国安能一局南宁分公司参建的南宁抽水蓄能电站下水库大坝顺利封顶,比合同工期提前38天完成。这一重要里程碑的达成,标志着该电站建设即将进入新的阶段,为后续水库大坝下闸蓄水奠定了坚实基础。

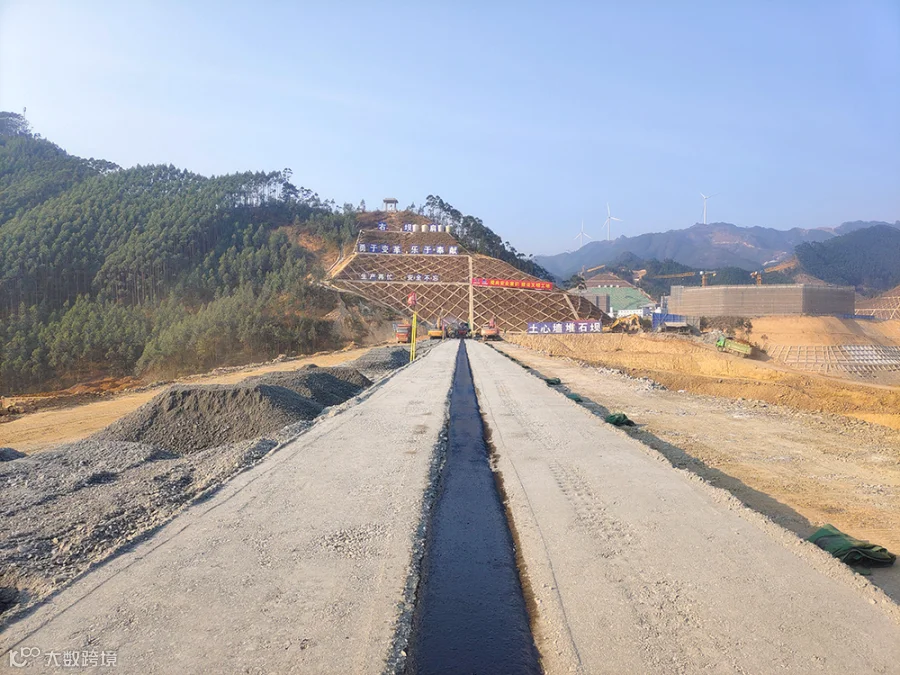

广西南宁抽水蓄能电站项目位于武鸣区太平镇,作为“十四五”规划中102项重大工程之一,具备总装机容量120万千瓦的条件,预计年发电量将达到16亿千瓦时,预计将于2025年正式投入运营。下水库大坝位于库区西南侧,采用碾压式沥青混凝土心墙堆石坝,最大坝高66.50米,坝体分区从上游至下游依次为干砌块石护坡、上游堆石区、上游堆石混合区、心墙过渡层、沥青混凝土心墙、心墙过渡层、下游堆石区、下游堆石混合区、下游压坡体、排水棱体等。
在大坝的建设过程中,各参建单位之间紧密合作,各项工程任务均按照施工计划有序进行。施工过程中,项目部先后面临坝肩陡坡段大体积混凝土施工难度大,大坝填筑方量大,多工作面交叉作业和雨水天气制约沥青混凝土心墙施工,以及用地手续办理延迟等挑战,通过优化心墙基座混凝土施工方案,严格把控各项工序施工质量,依据施工需求加大资源投入,合理安排多班组平行作业,加强沥青混凝土温度及碾压控制等措施,确保下水库安全度汛的同时,有效缩短了工期。

项目部为确保按时完成关键节点任务,成立了党员突击队,和业主、监理单位齐抓共管、层层把关、排查隐患、定期沟通、及时整改,全力推进工程项目建设。同时,项目部注重人才培养,根据员工自身情况,以工作中的难点和疑点为切入点,合理调配资源和力量开展技术攻关,多方面提高员工的业务能力,以实际行动彰显“安能人”的担当作为。
下一步,南宁抽水蓄能项目团队将以此次大坝封顶为新的起点,继续响应公司“奋战四个月”的号召,再接再厉,全力冲刺目标任务,以饱满的热情投入到后续收尾工作中,为创“精品工程”“优质工程”不断贡献力量。

转载请注明来源
中国安能一局融媒体中心
监制/刘松叶|主编/王 庆
责任编辑/马帅伟|本期编辑/谢 敏
