近日,由中国安能一局贵州公司参建的华能庆阳风光综合新能源示范项目67台风机全部吊装完成。这一捷报,标志着国家“十四五”规划重点工程、“陇电入鲁”核心配套项目取得阶段性重大突破,为项目后续实现全容量并网发电筑牢了坚实根基。

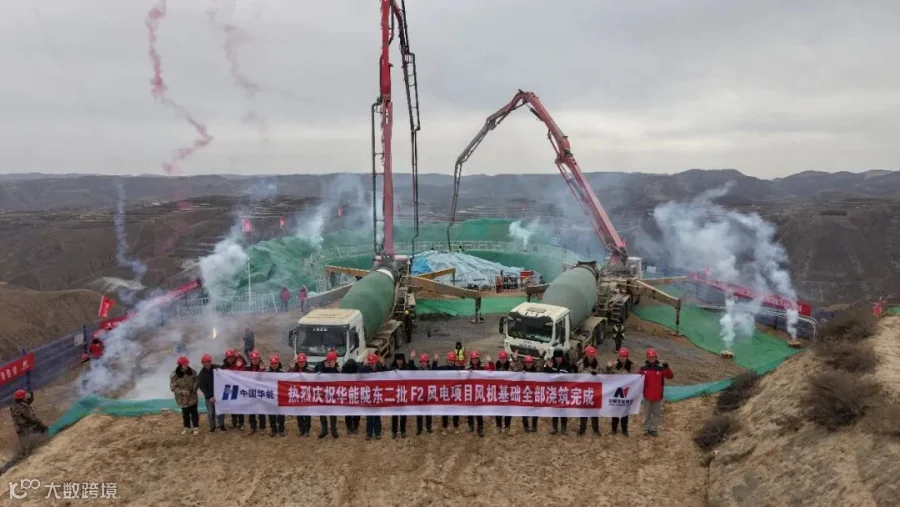

节点合影
华能庆阳风光综合新能源示范项目扎根黄土高原,这里的自然条件给施工带来了重重考验:冬季天寒地冻、春季风沙肆虐,全年有效施工窗口期十分有限。不仅如此,风机吊装对风速有着严苛要求,风速稍有偏差便无法开展作业,如何在有限时间里高效推进吊装工作,成为项目部亟待解决的难题。
“我们这片黄土坡,风大、温低是常态,一年里能踏踏实实开展吊装作业的日子屈指可数,这就要求我们必须把每一个窗口期都抓牢、用透。”项目负责人坦言,面对复杂的气候条件,项目部没有硬拼蛮干,而是选择以科技为抓手,引入精细化气象预警系统,24小时实时监测现场风速、温度变化,为吊装作业精准“把脉”,助力施工团队提前预判作业时机。

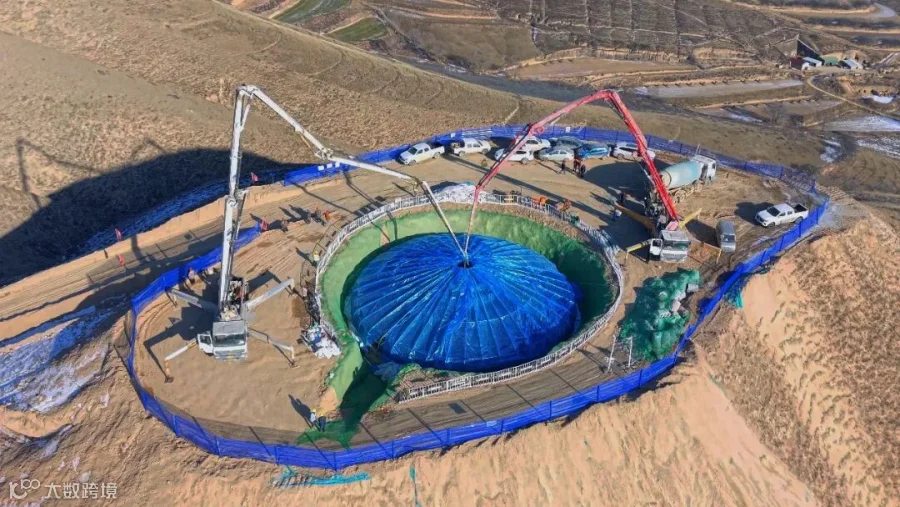

混凝土浇筑
针对叶片吊装的风速限制,项目团队创新推出“动态调度法”,提前将吊车、人员、物料等吊装资源部署到位,一旦气象条件达到作业标准,立即组织人员开展突击作业,让每一个有效作业窗口都发挥出最大价值。
“叶片吊装容不得半点马虎,风速稍微超标都不能开工,动态调度让我们不用再等工、窝工,条件一达标立马干,工效比预想中提升显著。”现场吊装班组组长说道。为了抵御低温对工程质量的影响,项目部为起重设备、控制柜等关键设备加装了保温层,对混凝土基础采取覆盖保温、防冻养护等一系列措施,从细节处保障施工质量,让工程建设在严寒中稳步推进。

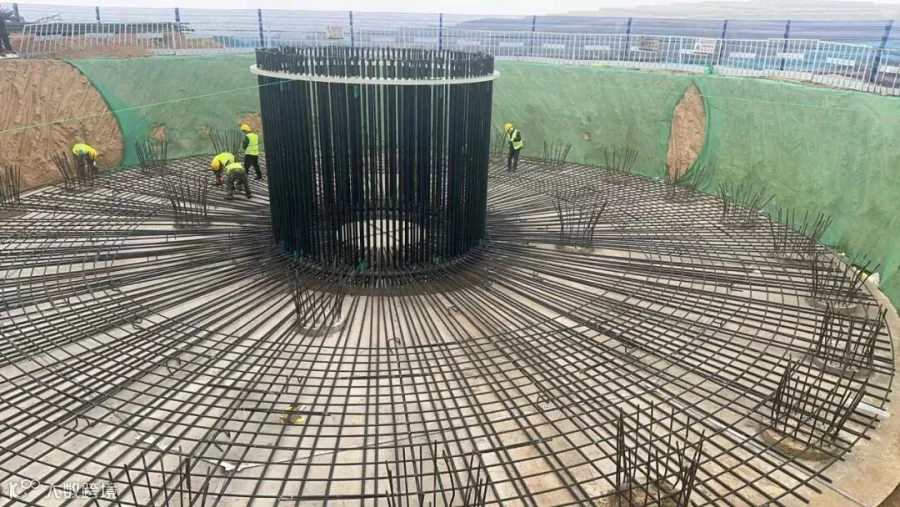

风机基础浇筑
风机分布广、作业面分散,是项目施工的另一大挑战。对此,项目部推行“网格化责任管理”模式,将整个施工现场科学划分为多个工区,每个工区都明确专属责任人,建立起定岗、定责、定标准的闭环管控体系,让每一片施工区域都有人盯、有人管、有人负责。
同时,项目部深知人才是工程建设的核心力量,通过“师带徒”机制,让经验丰富的老员工手把手指导青年员工,加速青年队伍成长成才;面对吊装关键节点,项目部成立“党员突击队”,党员同志带头冲锋在前,在寒风中连续奋战,成为推动吊装任务按计划推进的中坚力量。

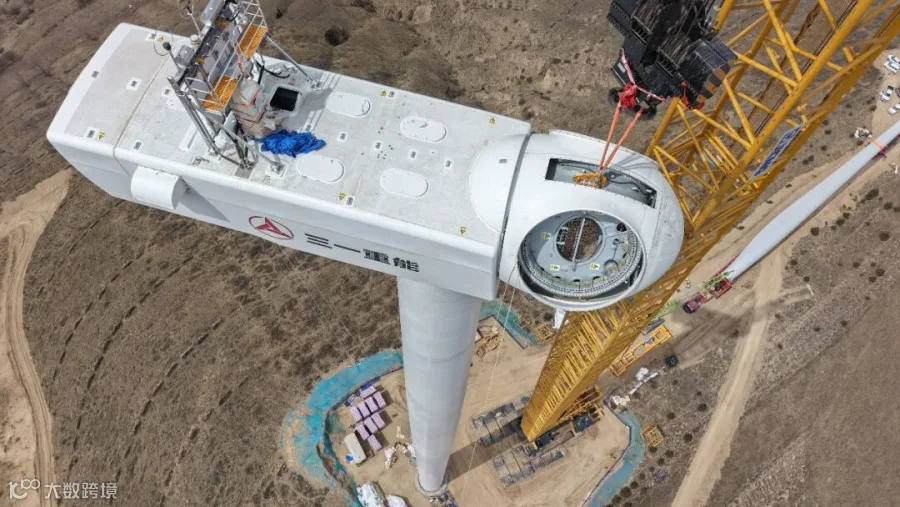

风机吊装
“冬季施工安全风险本就高,再加上吊装作业的特殊性,安全这根弦一刻都不能松。”项目安全总监在每日现场调度会上反复强调,“我们通过每日调度会梳理安全问题、每周开展安全考评并明确奖惩标准,就是要把安全责任压实到每一名作业人员身上,让大家从心底里重视安全,形成全员管安全、守安全的浓厚氛围。”
在项目建设中,安全与质量始终是不可逾越的红线。风机基础施工阶段,项目部对锚栓、锚板的安装精度严格把控,建立第三方检测与监理旁站双重验收机制,从源头杜绝质量隐患;吊装作业时,全员严格执行“十不吊”原则,每日对起重机械开展全面检查,关键吊装环节安排安全员全程旁站监督。截至风机全部吊装完成,项目部累计排查并消除多项安全风险点,实现所有安全隐患的闭环管理。

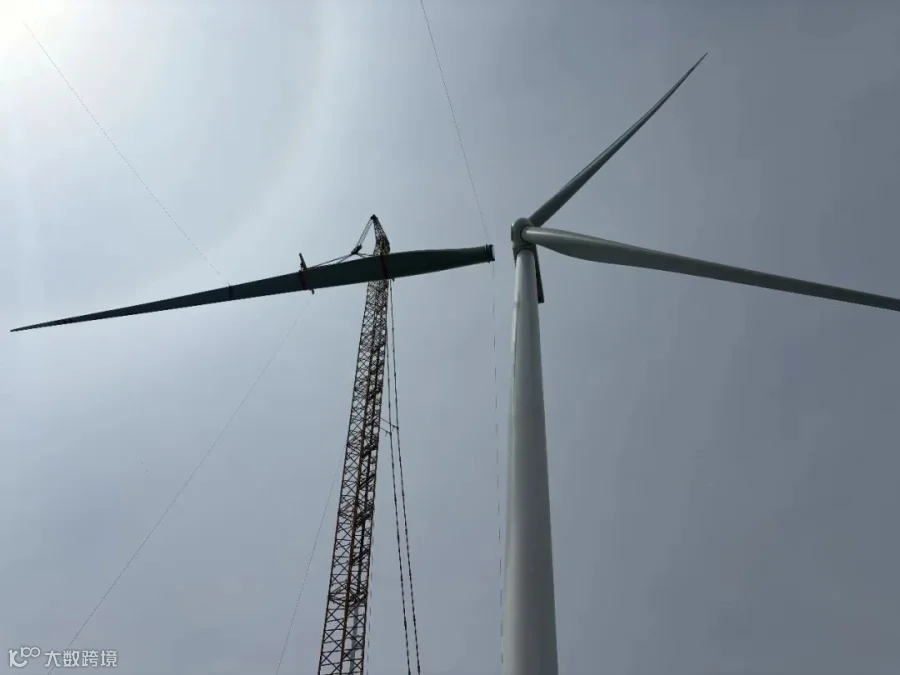

叶片吊装
除了气候与管理难题,项目所在地的湿陷性黄土地质,也给大体积混凝土基础施工带来不小挑战,基础开裂风险始终存在。“湿陷性黄土的特性就是遇水易变形、易开裂,混凝土基础作为风机的‘根’,一旦出问题,后续工作均无从谈起。”项目相关技术负责人介绍,为攻克这一难题,技术团队反复研究、多次试验,不断优化混凝土配合比与浇筑工艺,最终成功化解基础开裂风险。
山区道路狭窄、弯道多,长叶片的运输难题同样棘手,项目部量身定制专项运输方案,通过调整运输车辆、规划最优路线、安排专人引路等方式,让长叶片在狭窄的山脊间实现安全转运。为进一步缩短工期,项目部创新采用“分段平行作业法”,让风机基础浇筑与吊装平台硬化工作同步推进,相较传统的流水作业模式,施工效率大幅提升。

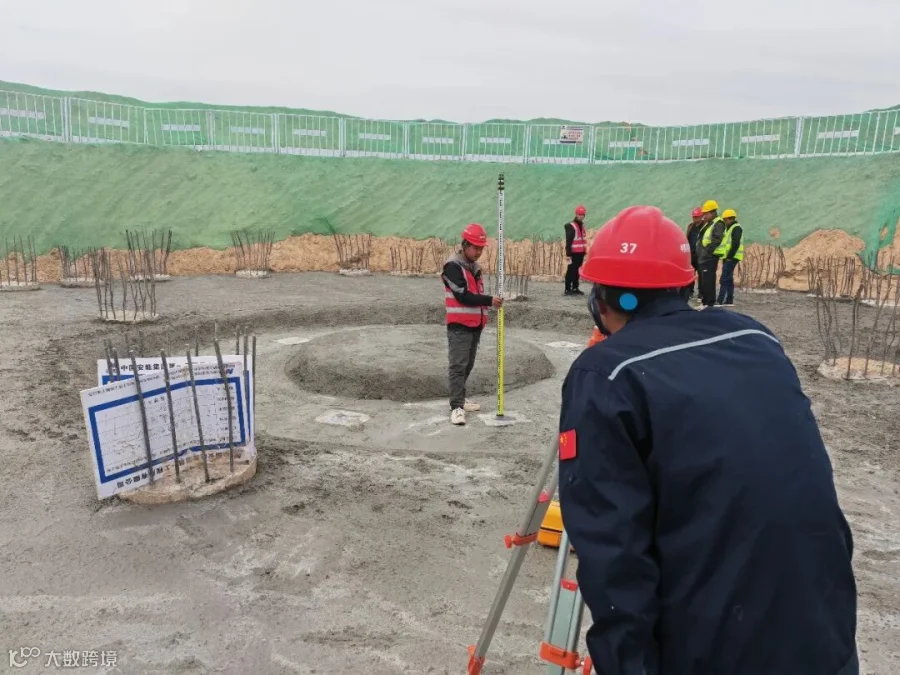

测量作业
据了解,华能庆阳风光综合新能源示范项目整体容量约462.3MWp,其中风电装机容量达371.4MW。项目建成后,年发电量预计超9.5亿千瓦时,可满足约25万户家庭的日常用电需求,每年还能减排二氧化碳75万吨。
“陇东是革命老区,也是能源重镇,这个项目的建设,不仅能为区域发展提供清洁能源支撑,更能为老区的绿色转型注入强劲动能。”华能庆阳项目公司相关负责人表示,风电吊装的圆满完成,是项目建设的重要里程碑,更是老区绿色发展的新起点。

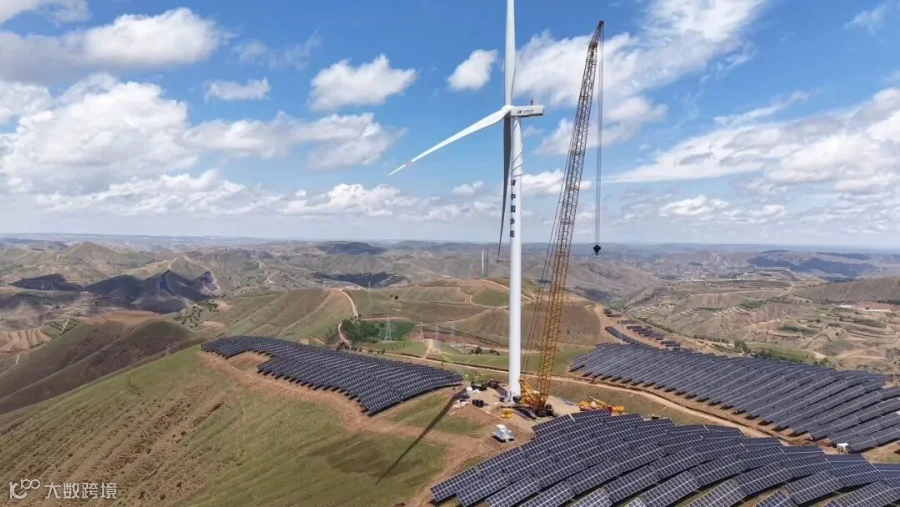

吊装完成后面貌
目前,项目部已全面开启后续建设工作,全体工作人员正全力推进集电线路敷设与并网调试等各项任务,以饱满的热情和严谨的态度,向着项目全容量投产的目标全力冲刺,让陇东的清风化作清洁电能,点亮千家万户,为我国能源结构转型与绿色发展贡献华能力量。
