为掀起秋冬施工黄金期大干高潮,坚决打赢完成年度目标攻坚战,中国安能一局开展以“奋战四个月 全面提升项目管理质效 全力冲刺年度目标”为主题的专项行动。中国安能一局微信公众号开启“奋战四个月”专题系列报道,聚焦年度生产经营指标任务,挖掘一线奋斗故事,展现团队担当作为,为打赢年度目标攻坚战注入强劲动能。
冬日凉都,寒风裹挟山雾掠过旷野,却丝毫未能冷却贵州公司参建的水城百万千瓦光伏项目现场的奋战热情。在二期工程滑石板光伏场区,一排排光伏板沿山势铺展,于阳光下泛起粼粼银辉;机械轰鸣阵阵,建设者们身影忙碌,“战天寒、抢工期、保并网”的攻坚画卷,正在这片土地上蓬勃展开。作为总装机规模达341兆瓦的绿色能源标杆项目,全体建设者以“时不我待、决战必胜”的信念,在岁末冲刺的关键阶段,全力跑出建设“加速度”。

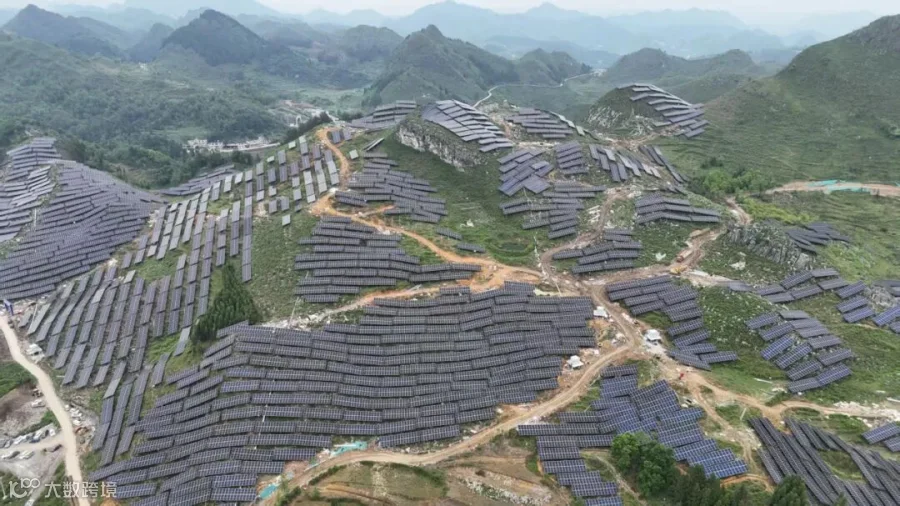

光伏区面貌
自“奋战四个月”攻坚行动启动以来,项目部紧盯进度、质量、安全三大目标,构建起“任务分解、责任到人、闭环管理”的工作机制,保障各项工序高效协同。面对冬季低温、雨雪冰冻等不利影响,项目部早部署、早应对,打出“御寒攻坚组合拳”:一方面制定冬季施工专项预案,配齐防火布、防寒物资与应急设备,组建24小时应急队伍,实时监测天气,确保突发状况快速响应;另一方面,科学实施“两班倒”“错峰施工”模式,在保障人员休息与作业安全的前提下,最大限度用好有效施工时间,做到“人歇工不停”,以效率换进度。

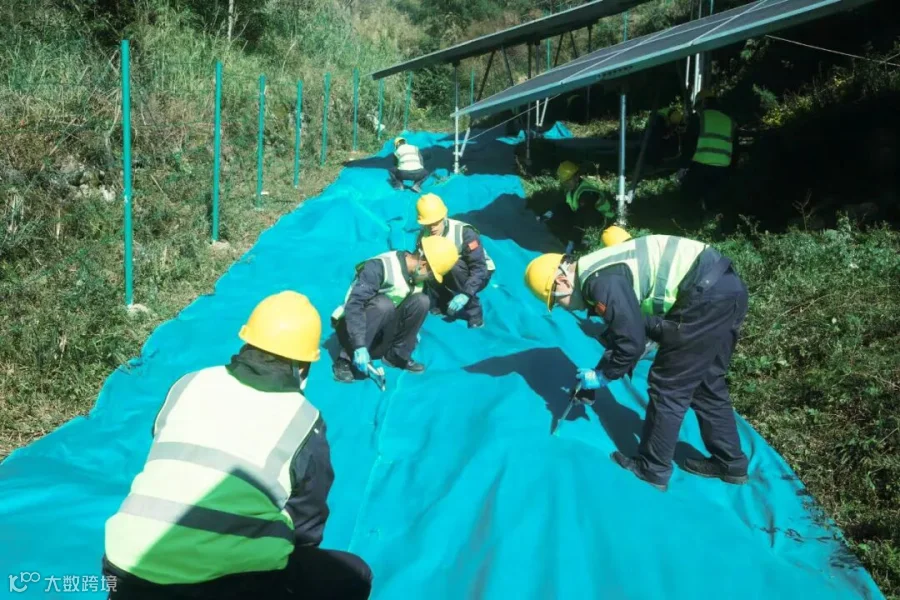

铺设防火布
党员先锋队始终挺立在攻坚最前沿,成为寒风中耀眼的“红色旗帜”。队员们迎风校准光伏板角度、踏露调试设备参数,在组件安装、电缆敷设等关键环节冲在前、干在先。通过成立“技术攻坚小组”,他们围绕冬季施工难点优化工艺,努力降低低温对施工质量的影响;开展“比学赶超”劳动竞赛,有效激发全员干劲,让党旗在一线高高飘扬,凝聚起决战决胜的强劲合力。

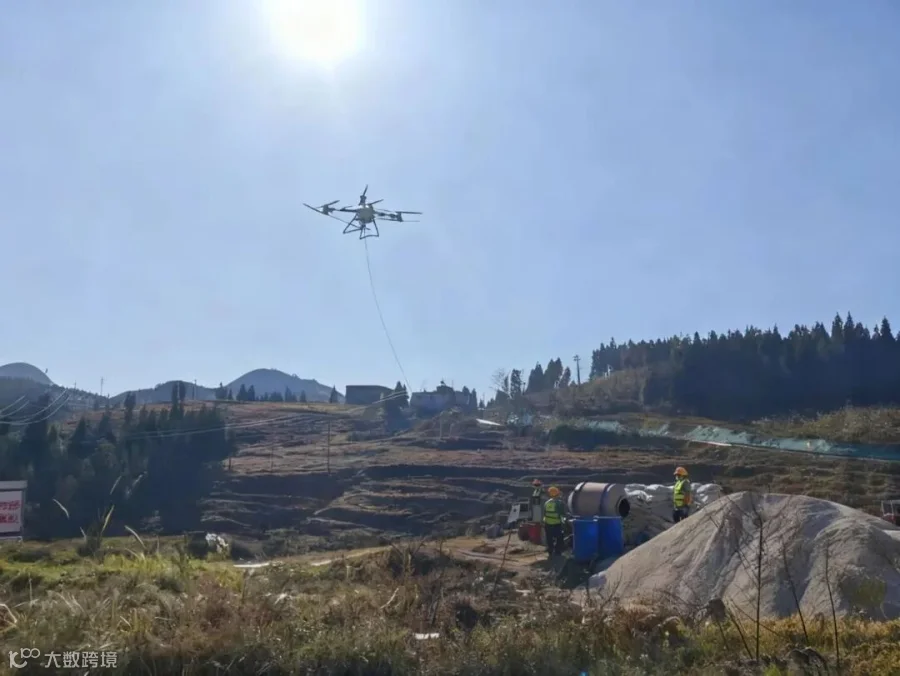

无人机吊装光伏材料
技术创新也为冬季施工注入关键动能。针对山地场区冬季地滑、搬运困难的实际,项目部引入多台载重无人机,承担光伏组件、小型设备及配件的精准转运与吊装任务。依托远程操控与三维地图导航,无人机可将五十公斤以内的组件精准运抵机械不易到达的坡顶、陡坡等作业点,误差不超过十厘米。相比人工搬运,效率提升三倍以上,并显著规避了湿滑环境下的作业风险。在防火布铺设等环节,无人机也能快速跨越沟壑、展开作业,大幅压缩工时,成为应对冬季施工难题的“科技利器”。技术团队全程监控吊装参数,严格执行设备检护与安全校验程序,确保每一次作业精准、安全、可靠。

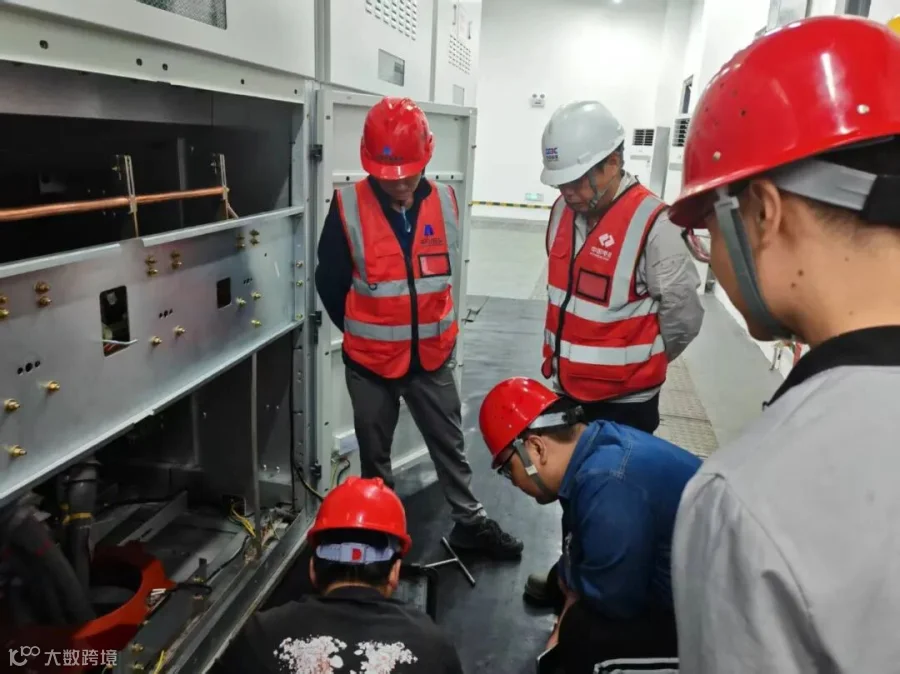

设备检查维护
截至目前,项目土地流转已落实约3500亩,释放施工容量260兆瓦;支架安装完成12894组,组件安装12008组,55台箱变与483台逆变器全部就位;场内高压电缆敷设17.99公里,场外导线架设全面完成,电缆直埋进度达96.7%,电力输送网络基本贯通。当前,项目已实现163兆瓦容量并网投运,剩余工程正全面收尾,为全容量并网奠定坚实基础。
下一步,项目部将继续抓质量、保安全,围绕全容量并网目标倒排工期、压实责任,以“钉钉子”精神把各项工作落到实处,全力克服严寒天气与工期紧迫的双重考验,坚决打赢年底并网攻坚战,以实际行动交出一份经得起检验的“绿色答卷”。
