大数跨境

一线风采|钦州抽蓄上水库防渗墙首仓浇筑告捷

一线风采|钦州抽蓄上水库防渗墙首仓浇筑告捷 中国安能一局
2026-04-08
1

近日,海南公司承建的钦州抽水蓄能电站上水库大坝防渗墙首仓混凝土成功浇筑,标志着上库防渗体系取得关键性突破,为后续主体施工奠定了坚实基础。

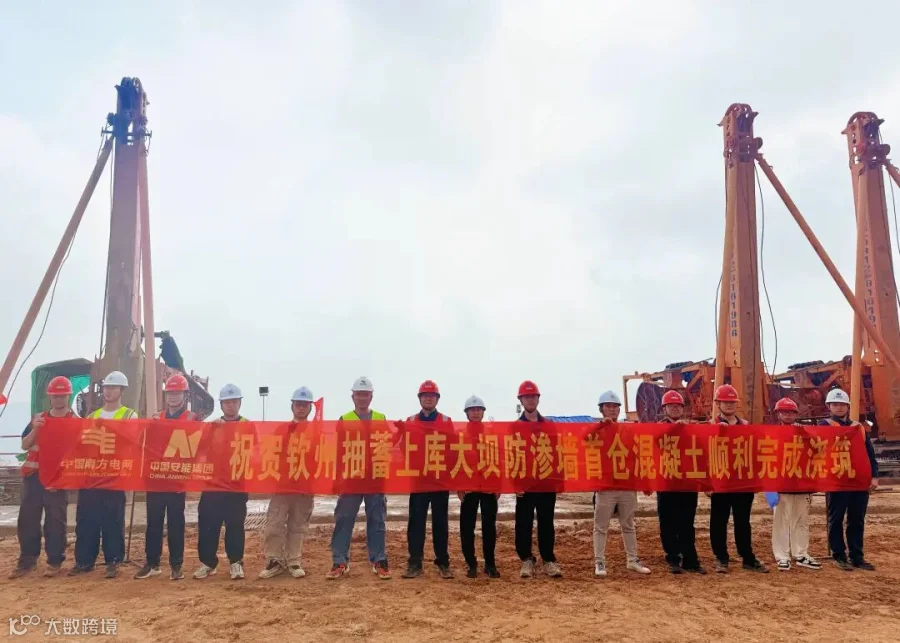

节点合影

钦州抽蓄电站位于广西灵山县,是国家“十四五”规划重点能源工程,总装机120万千瓦。电站上水库采用“沥青混凝土心墙+混凝土防渗墙+帷幕灌浆”的综合防渗体系。由于抽水蓄能电站对渗漏控制要求极高,特别是水源补给条件较差的上水库,防渗体系直接关系到电站安全运行与长期经济效益。混凝土防渗墙处于施工关键线路中,对工期影响最大。

塌落度检测

施工中,项目面临全风化花岗岩地层的严峻挑战:遇水软化易坍塌、孤石多,成槽难度极大。针对这一棘手难题,项目业主联合设计、监理及施工单位组建技术攻关小组,确立了“优质膨润土泥浆护壁+精细化分段钻进”的综合方案。

调试泥浆参数

施工前,团队反复调试泥浆参数,有效抵御岩层崩解压力;施工中严格执行“随钻随护”原则,成功攻克复杂地质下的成槽难关,确保了防渗墙成槽质量。浇筑前夕,各参建方开展多轮隐蔽工程联合验收,重点核查槽深、垂直度及沉渣厚度,各项指标均优于设计标准。

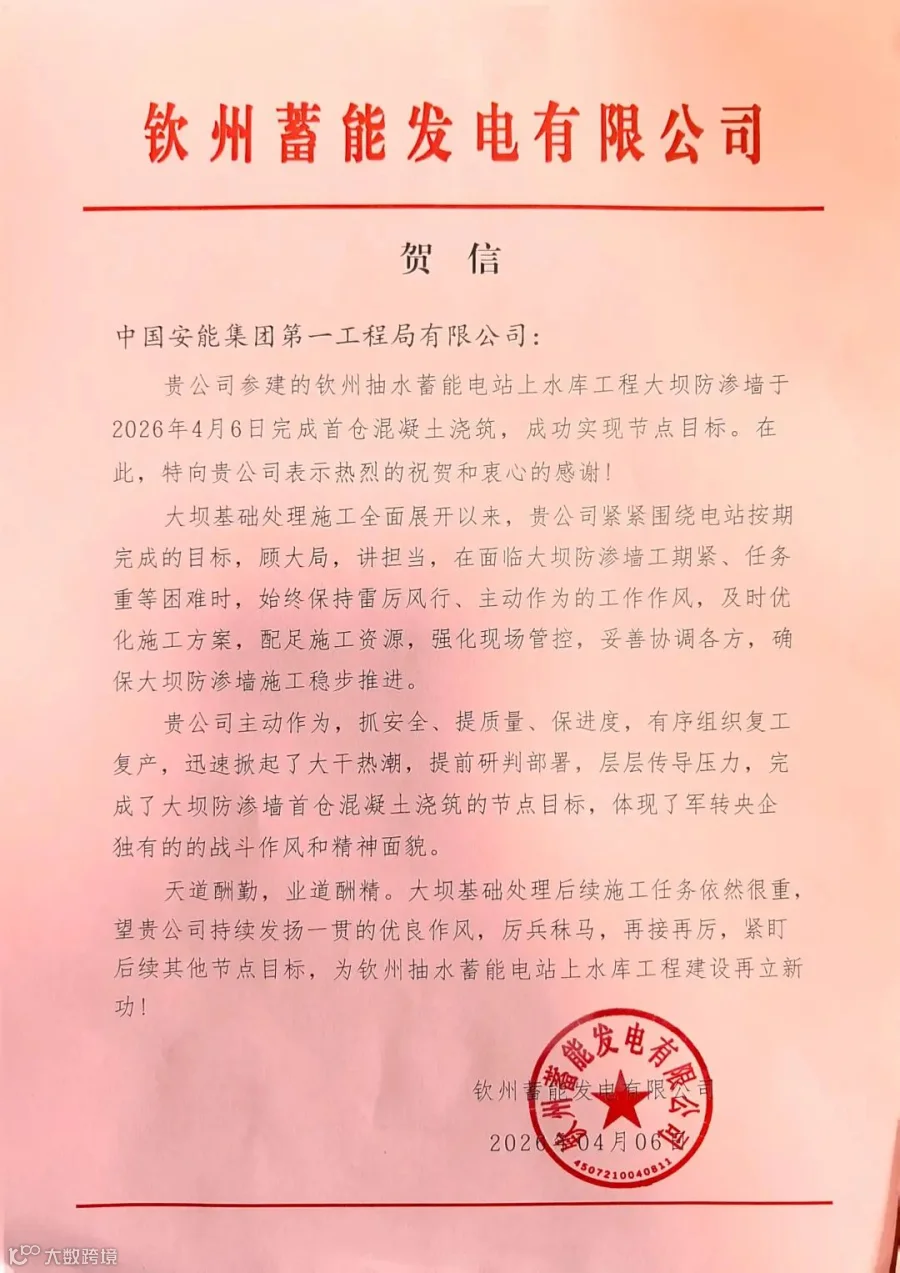

业主感谢信

此次首槽混凝土的成功浇筑,验证了施工方案的可行性,为后续槽段提供了技术范本,也意味着关键线路被打通,后续槽段将具备大面积施工条件。下一步,钦州抽蓄项目部将持续强化精细化管理,全力推进防渗墙工程建设,确保早日形成完整防渗闭环,为打造“精品标杆工程”奠定坚实基础。

转载请注明来源

中国安能一局融媒体中心

监制/刘松叶|主编/王  庆

责任编辑/马帅伟|本期编辑/谢  敏

分享
点收藏
点点赞
点在看

【声明】内容源于网络
0
0
中国安能一局
中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
内容 0
粉丝 0
中国安能一局 中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
总阅读0
粉丝0
内容0
