一线风采|鏖战38天,护住“头顶的安全”

一线风采|鏖战38天,护住“头顶的安全” 中国安能一局
2026-03-23
1











3月23日,随着最后一方滑体被清理,一场持续38天的边坡“保卫战”在广西百色西林的大山中落下帷幕。中国安能一局海南公司凭借过硬实力,成功化解西林周帮光伏项目升压站区域的重大滑坡风险,为工程建设和人员安全筑起坚实屏障。

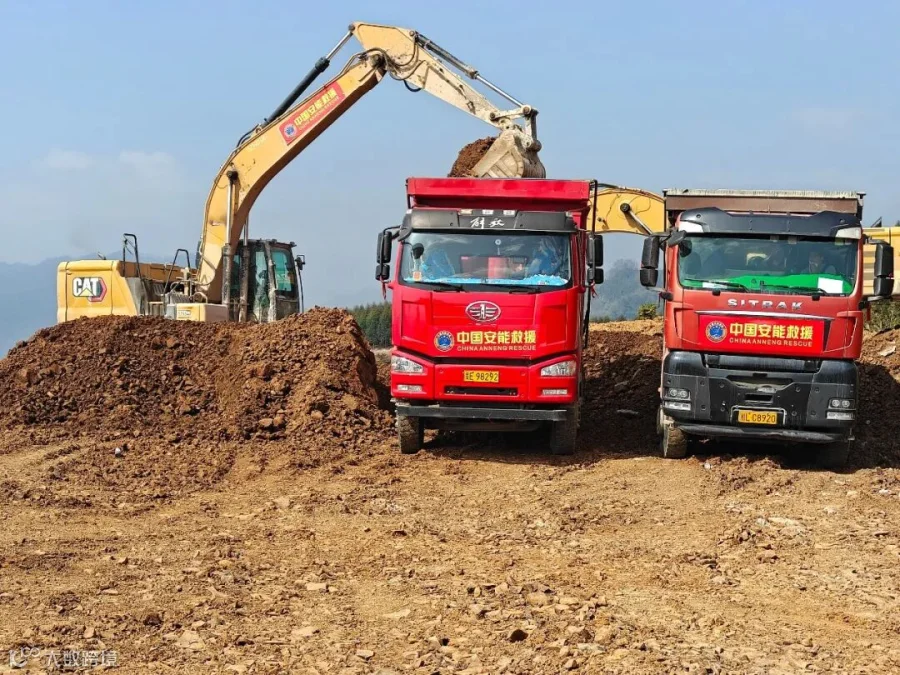

现场航拍


今年春节前夕,广西华电百色西林周帮4.5万千瓦农光互补光伏项目升压站施工区因前期场地开挖,边坡出现变形迹象,存在滑坡风险,直接威胁升压站下方生产区及坡顶生活区的施工安全。隐患处置刻不容缓。

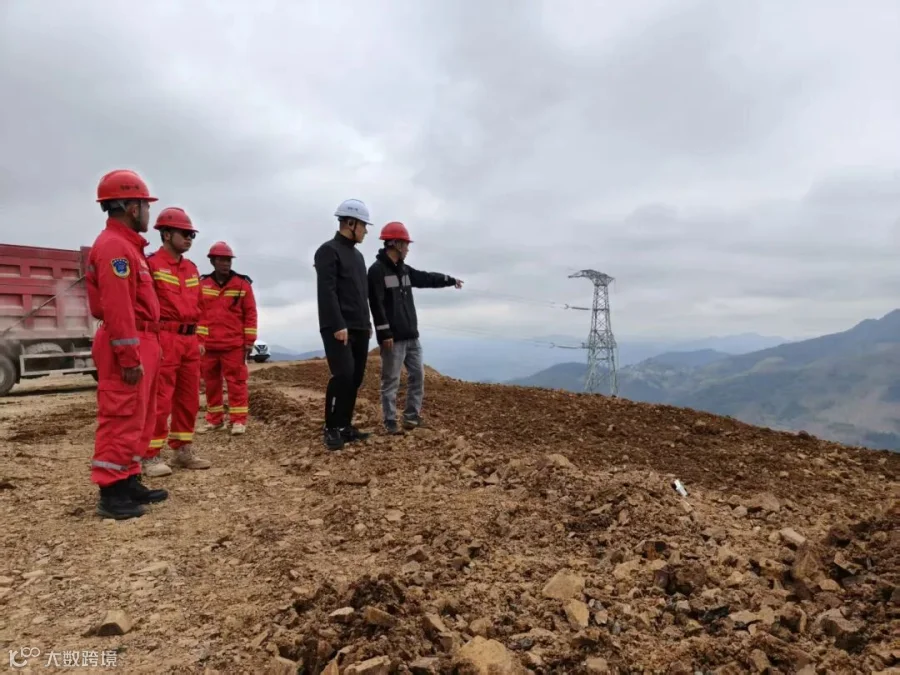

现场勘察研判


接到险情通报后,海南公司迅速启动应急响应,第一时间抽调骨干力量、调配机械设备赶赴现场。抢险团队结合当地地质条件,连夜勘察研判,精准制定专项处置方案,为后续高效排险奠定基础。

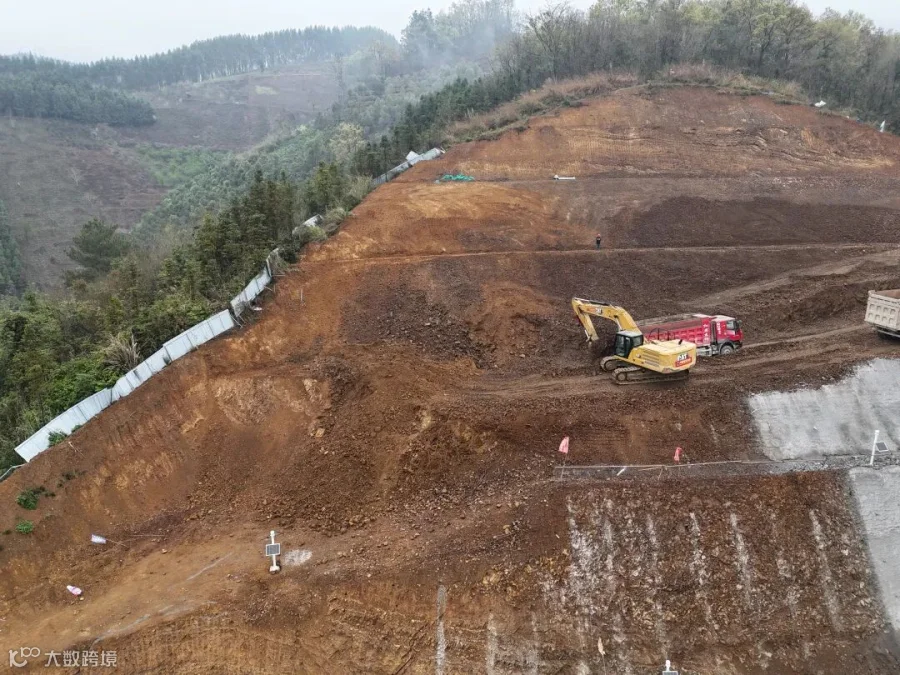

清理滑坡体


抢险现场如同没有硝烟的战场。陡峭边坡上,挖掘机、装载机在操作手的精准操控下,有条不紊地开展滑体清理作业。每一铲下去,风险便降低一分。“不仅要抢进度,更要保安全。”这是全体抢险队员心中紧绷的弦。他们像“外科医生”一般,一边清理“病灶”,一边同步对坡体进行“缝合”——及时实施临时防护,覆盖防水布,开挖截水沟,严防雨水这一“隐形杀手”渗入引发二次失稳。38天里,抢险队员们与复杂地形周旋,与潜在风险博弈。他们分工明确、配合默契,用汗水筑牢安全基石。

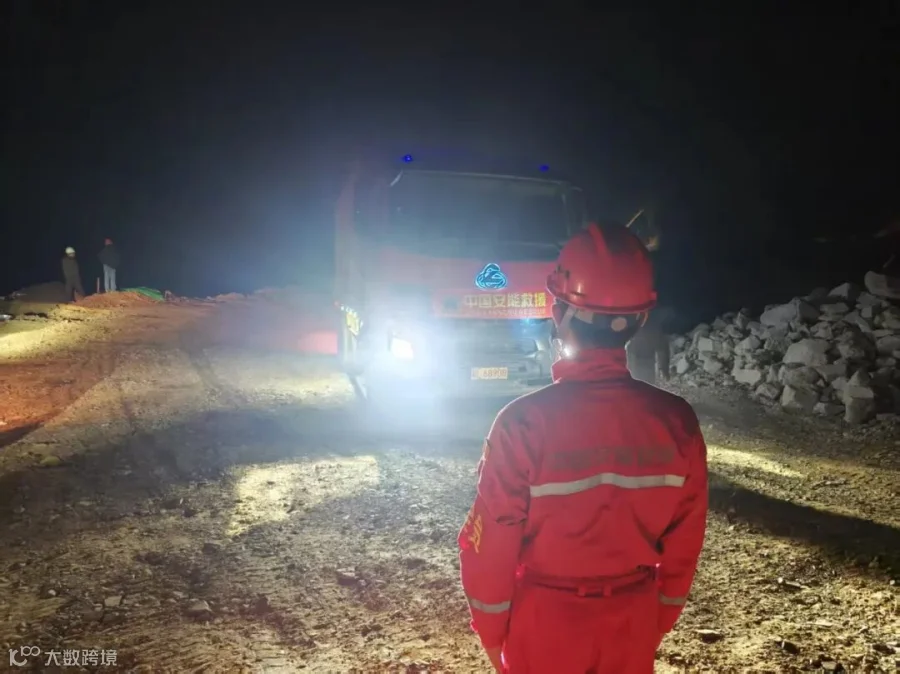

夜间安全监督


经过系统治理,现场安全隐患得以有效消除,为后续边坡系统治理施工扫清了障碍。海南公司以高度的责任感和专业素养,在关键时刻彰显了应急抢险队伍的担当,以实际行动守护了项目建设安全。













转载请注明来源

中国安能一局融媒体中心

监制/刘松叶|主编/王  庆

责任编辑/马帅伟|本期编辑/谢  敏


分享
点收藏
点点赞
点在看

【声明】内容源于网络
0
0
中国安能一局
中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
内容 0
粉丝 0
中国安能一局 中国安能集团第一工程局有限公司的企业信息发布平台,秉承“聚焦公司内外亮点,展示军转企业风采”的理念,主要发布公司要闻、生产经营、工程建设、应急救援、科技创新、文化建设、扶贫帮困等新闻动态。
总阅读0
粉丝0
内容0
