项目于5月正式进场施工,目前各项工作进展顺利。现场土方工程和桩基工程已全部完成,三个工区全面进行基础承台施工。项目管理人员生活区已完成通水通电,管理人员食堂、卫生间、宿舍板房均已安装完成,累计完成产值2200余万元。
(直属一公司 胡星雨)
湘江科学城创新港项目
项目总建筑面积约8.14万平方米,现已完成北栋基础 1-1至 1-7 交 1-E至1-C的基础垫层;B区筏板混凝土浇筑;北栋 1-E至1-C交1-8至1-12的轴防水及防水保护层浇筑。国庆期间,预计完成土石方工程、承台开挖、南区 J、l锚索施工、南区J、I防水施工,防水保护层、边坡支护等。
(直属二公司 龙金鹰/文 刘派鹏/图)
长沙市公共卫生救治中心
原址改扩建项目

项目目前一期即将完成建设任务,现已进入竣工验收阶段;二期已完成主体工程,正进行装饰装修和机电安装施工,预计将于2025年上半年交付投入使用。
(直属一公司 杨婷)
20-a地块安置保障房项目

项目位于长沙市岳麓区观沙岭街道谷岳路与岳华路交汇处东北角,总建筑面积16.36万平方米。施工现场,轰鸣的器械,忙碌的工人勾勒出一副井然有序的施工景象。目前,项目正在进行桩基工程施工,现场作业人员全神贯注的焊接钢筋笼,为下阶段基础施工打下坚实基础。建成后,将为拆迁居民提供稳定的居住保障,大幅度改善拟安置居民的生活条件,进一步提升湘江新区的城市形象。
(直属三公司 钟涛)
湘府东路项目
项目桥梁、道路、排水主体建设基本完成,交安照明工程完成80%,绿化完成40%,已初步具备通车条件。
(直属一公司 贺圣)
国网天津市电力公司智慧档案馆项目
项目总建筑面积7290平方米,现正步入二次结构施工的关键阶段。项目建成后,将极大提升档案管理效率,引领行业智能化转型,成为天津乃至全国电力行业的智慧新标杆。
(华北区域中心 姜英姿/文 荣飞/图)
中房南乐府北苑主体建筑
施工总承包项目
项目1-7#楼主体工程已进入砌体和二次结构阶段,地下车库主体进入抢工阶段。工人们全力以赴,确保各个节点按时完成。目前,部分区域已初见雏形,主体工程已完成90%。
(西北区域中心 蔡敏)
宁乡市2024年新增中央投资高标准农田建设项目总承包(EPC)项目

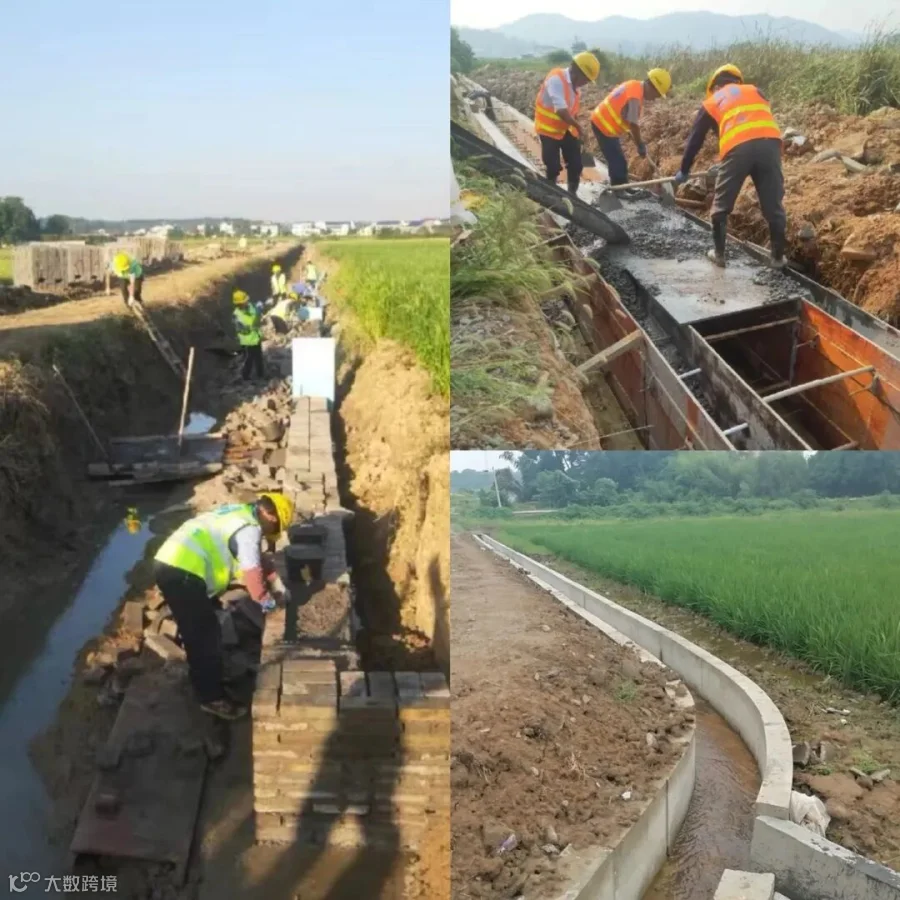

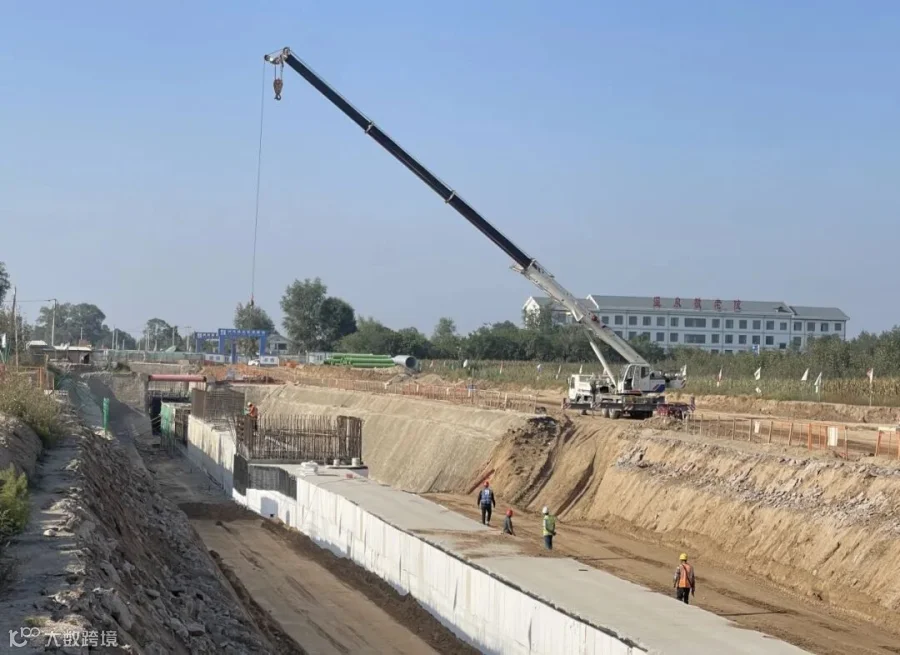

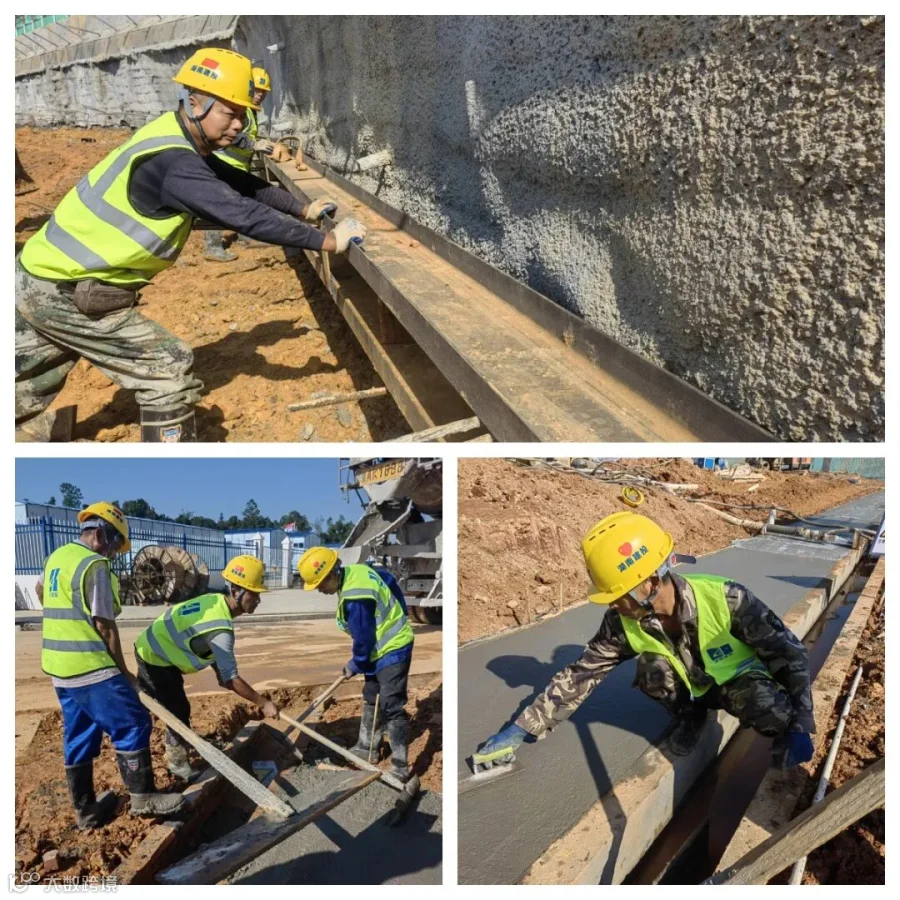

项目目前有14个工作面同步推进,涵盖多村多个施工点,包括平整、砖砌及现浇混凝土等多种作业,现已完成渠道7955米及1517亩土地平整工程。该项目率先利用现代化科技创新技术与传统标识牌相结合方式推出全国首个“沟渠信息二维码”,通过扫码可以直观展示出沟渠“从无到有”“从上到下”的全过程,以“可视化”“透明化”的信息展示方式向公众敞开一扇了解农田基础设施建设的窗口。
(乡村振兴公司 周沙 曹秀菊)
湖南中医药大学第二附属医院国家中医疫病防治基地项目设计采购施工(EPC)工程总承包项目
项目今年7月正式开工,总建筑面积3.04万平方米,施工总工期570日历天。截止至9月30日,项目已完成基坑支护及土方开挖。为全力保障12月9号完成主体结构出正负零及12月30号完成感染楼主体结构封顶的节点任务,机器不停、人员不休,管桩、抗浮锚杆等施工生产作业正紧张有序进行中。
(建工宏瑞 蒋璐莹)
国家数据中心集群(甘肃•庆阳)“东数西算”产业园区基础设施配套建设项目纵一路至纵四路工程
项目作为东数西算产业园区建设的重要部分,目前缆线沟主体工程累计完成567.2m,完成率37%;管廊主体工程累计完成1583m,完成率68%;污水工程累计完成457m,完成率14%;雨水工程累计完成1073.5m,累计完成29%。施工团队不畏艰辛,日夜奋战,各项工作正在稳步推进中。
(市政工程公司 黄思瀚)
长沙产业服务中心项目

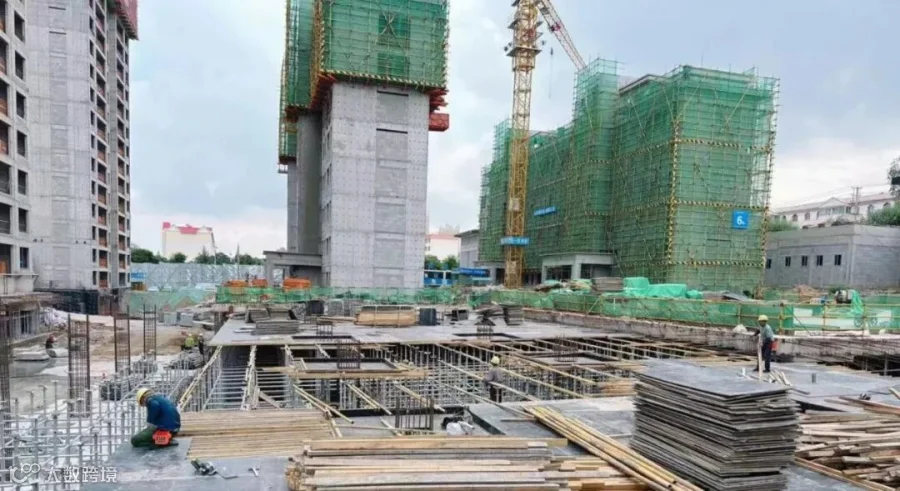

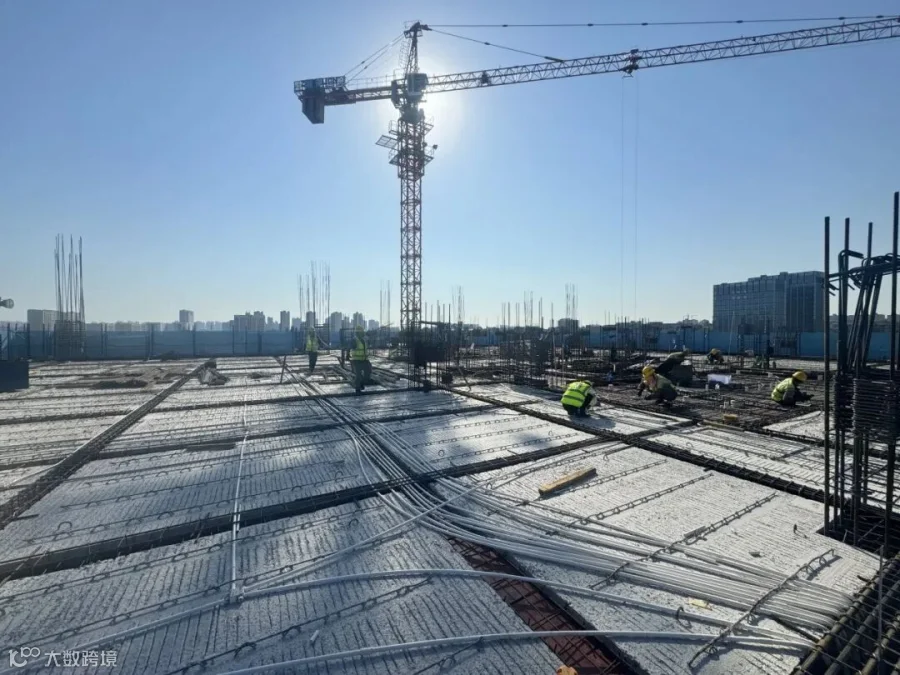

项目260余名建设工人忙碌作业,绑扎钢筋、架板支模,一派热火朝天的建设场面。目前,1#栋主体结构已完成至九层,二次结构同步施工中;2#栋、4#栋主体结构已完成至七层,分别进行钢筋绑扎与支模架搭设;3#栋主体结构已完成至九层,梁板模板安装中。
(城市更新公司 张静)
