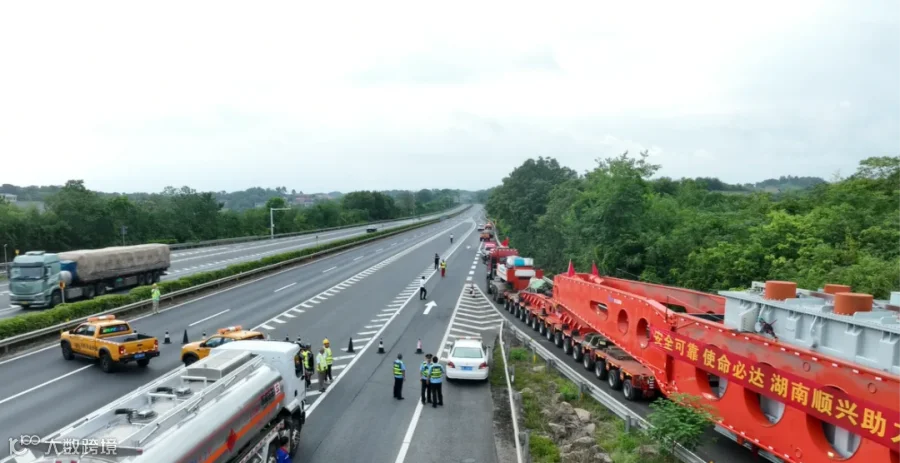

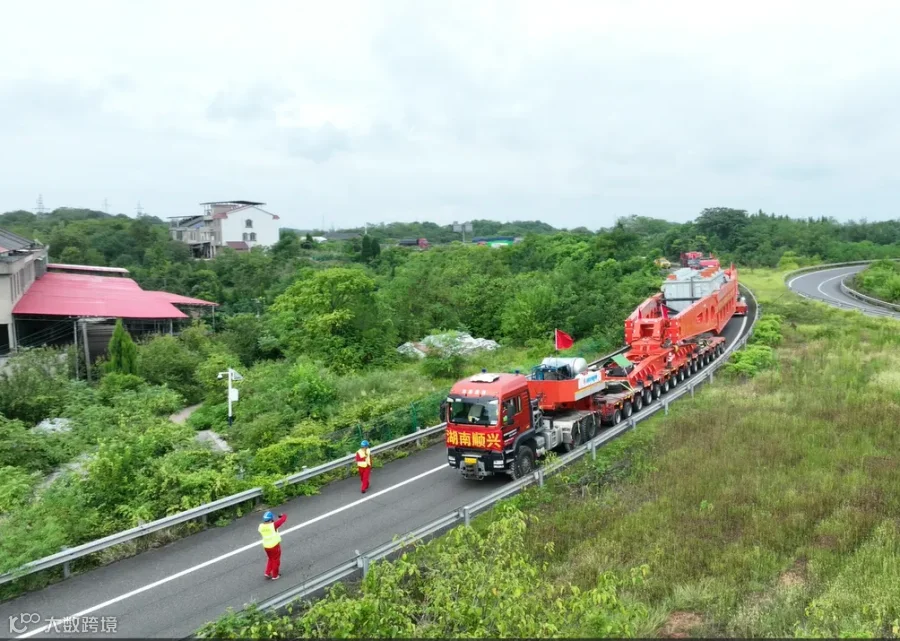

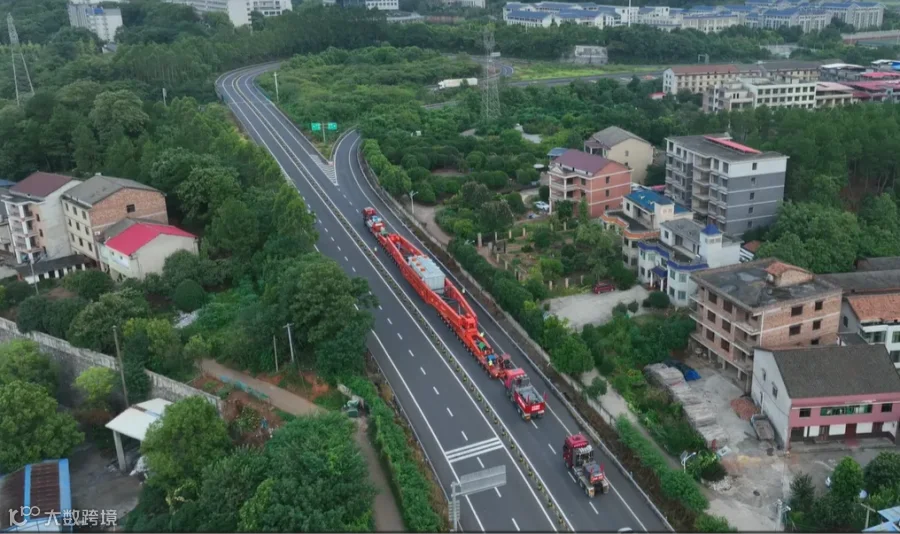

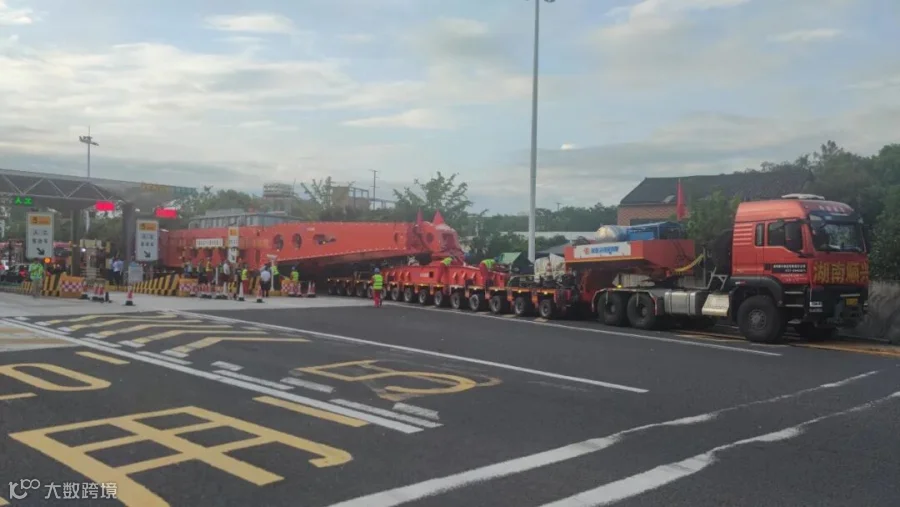

要让这个长92.15米、宽5.13米、高4.95米、拥有284个车轮的“钢铁长龙”安全穿越167公里复杂路况,绝非易事。运送沿途横亘着83座高速公路桥梁和4座市政道路桥梁,每一座都是潜在的风险点。如何破解这一难题,安全与应急技术研究院大件运输服务团队迎难而上,打出一套“组合拳”:
一是“最优路线”精准规划。综合考量路况条件、桥梁承载能力、沿途障碍物分布等因素,团队最终选定“衡阳变压器有限公司—蒸湘收费站(G0421许广高速)—S80衡邵高速—G72泉南高速—湘赣界”的最优路径,在安全与效率间找到平衡点。
二是桥梁“全面体检+精准验算”。对全线桥梁开展严格检测与结构验算,创新运用三维建模技术模拟运输车组通过场景,重点排查上跨桥梁、限高门架等风险源。数据显示,所有桥涵均满足429吨级荷载要求,为通行安全打上“双保险”。
三是“重量分散+智能通行”策略。针对超重难题,运输车辆通过31个液压排线、62个承重轴将压力均匀分散至路面,确保每处接触点的压力值严格控制在道路、桥梁设计承重范围内。同时制定“一桥一车、低速匀速居中”的通行规则——严禁桥上制动或停留,最大限度减少对桥体结构的冲击。
