呼和管线项目经理部全面落实上级党委“贯彻二十大精神,迎接党代会召开”创新提升主题活动工作部署,锚定年度建设目标,压实参建单位责任,狠抓安全,提升质量、力拼进度,全力跑出加速度,挣来开门红。
筑牢安全生产基础,汇聚提档加速动能
“为平安勿以其小而不为,管安全勿以其小而不管”。一季度,在呼和新机场建设全面提速的大背景下,呼和管线项目经理部全面辨识本年度建设生产安全风险,明确重点管控事项,提出“筑牢安全基础,狠抓细节管理”的理念,坚持在保证安全的基础上力拼进度,确保管线建设行稳致远。2月21日安全平稳复工以来,呼和管线项目经理部持续完善安全管理体系,强化落实安全主体责任,针对危大工程严格按照专项施工方案落实各项安全措施,利用智能化技术保证涉危作业预防、监控、防范到位。开展多轮次人员安全培训,累计18学时、745人次。加大安全检查频次与力度,营造安全管理的高压态势,复工后已累计开展安全检查14次,发现安全隐患11项,全部完成整改,实现闭环管理。截至目前,项目安全人工时达14万小时。
做细重点事项分解,明确攻坚克难方向
呼和管线施工用地涉及4个行政区的6个镇共27个村,需取得铁路、高速、国道、通信光纤、电缆等45项通过权。按照2月初物流公司工程建设推进专题会要求,呼和管线项目经理部全面梳理征地外协工作,列出20项妨碍项目正常开展的堵点难点,全部纳入“三定”管理,即:明确堵点难点的内容和化解目标、明确事项负责人和明确解决时限。并依据堵点难点对项目实施制约的轻重程度实行分级管理,列出严重制约事项9项,采取提级管理,形成书面文件,汇报呼和浩特市政府。自2月初以来,项目经理部协调召开市政府级专题会1次,区县级专题会2次,乡镇级专题会4次,高效化解茂盛营阻工、小黑河施工用地、机场高速搅拌站内作业配合施工等多项制约难题。当前,可进地作业村庄达到20个,累计供地长度约40千米。截至一季度末,完成和林县林业许可和采伐证办理、取得209国道穿越许可,攻坚成果显著。
提升焊接作业质量,夯实优质工程基础

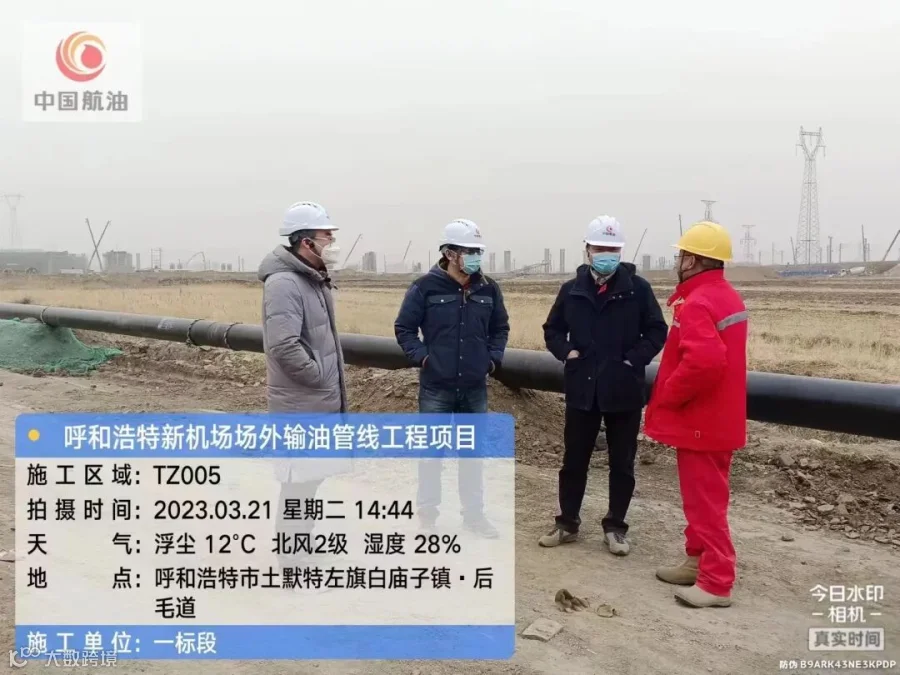

在复工准备期间,呼和管线项目经理部多次组织参建单位全面分析严寒、大风、沙尘等不利因素对焊接和防腐作业造成的影响,制定防风和保温等一些列应对措施。复工后,呼和管线项目经理部严控作业程序履行,狠抓质量保障措施落地,充分利用9点至14点的作业窗口期,高效推进项目开展,已完成进地布管25㎞、焊接24㎞。其中,和林县段焊接完成率超70%,土左旗段焊接完成60%,全线11条定向钻累计完成预制焊接8条,累计完成预制4273米,新增管线埋设约800米。本年度焊口一次合格率超99.01%,I级片率达到94.15%。
一年之计在于春,加速奋进正当时。呼和管线项目经理部将继续在物流公司党委的坚强领导下,紧盯年度建设目标,苦干实干,以“四个工程”为指引,高质量推进项目实施,为建设“五力五体”物流贡献力量。
供稿:屈德强、魏少乾、张志涛
