3月23日,成彭管道141km-300处发现滑坡迹象,滑坡体积约6万立方米,滑坡体内管道长约70米,管道发生较大变形,随时面临管道断裂,航油泄漏的风险,严重威胁到周边群众生命财产安全和成都双流国际机场航油供应安全。
闻令而动,火速集结。险情发生后,物流公司高度重视,党委书记、董事长马晓华迅速指示,加强应急抢险处置,科学研制治理方案,全力确保管道安全。彭州管输公司火速响应,应急高效,一方面邀请外部地质专家,组织地质勘探单位专业技术人员奔赴现场实地踏勘,科学研判处置方案;另一方面立即召开专题支委会,启动应急预案,成立现场应急领导小组,集结保驾护航单位,争分夺秒、通力协作开展应急抢险工作;同时加强沟通,及时向成都市政府主管部门报告,协调航油西南公司,保障成都双流机场航油供应。

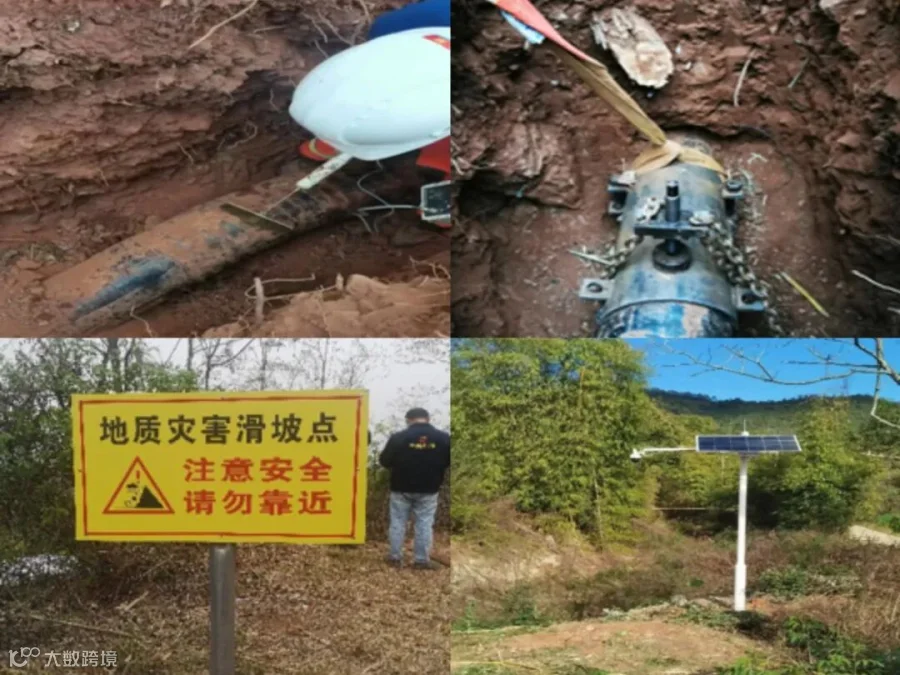

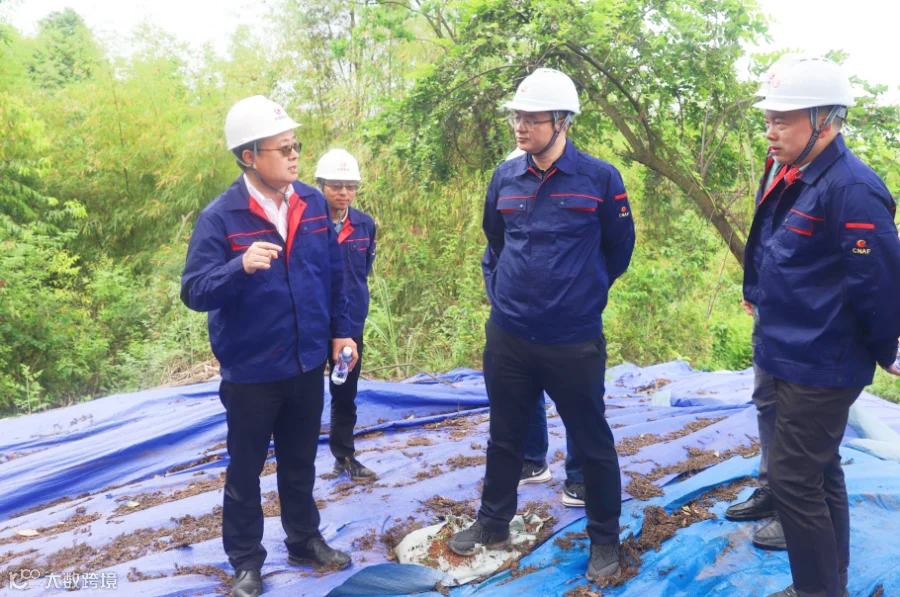

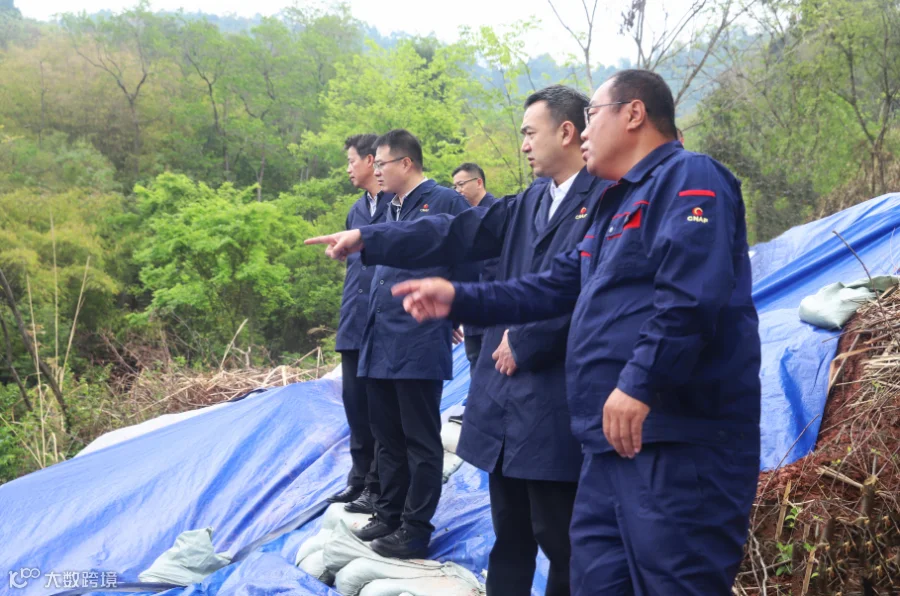

事不避难,沉着应战。接到任务后,全体党员干部以事不避难、行不避险的果敢,紧急奔赴抢险战场第一线,吹响了“红脉”铁军鏖战的嘹亮号角。彭州管输公司领导班子挂帅出征,值守现场指挥协调,组织开展应急抢险工作,在完成管道所处的滑坡体裂缝夯填、坡体排水完善、加盖防雨布等应急处置措施后,安装应力、位移监测和移动视频监控,对滑坡区域、管道本体、周围水源进行24小时实时监控;同时加强应急管理,加大巡查频次和力度,增配应急值守人员,配齐应急物资。

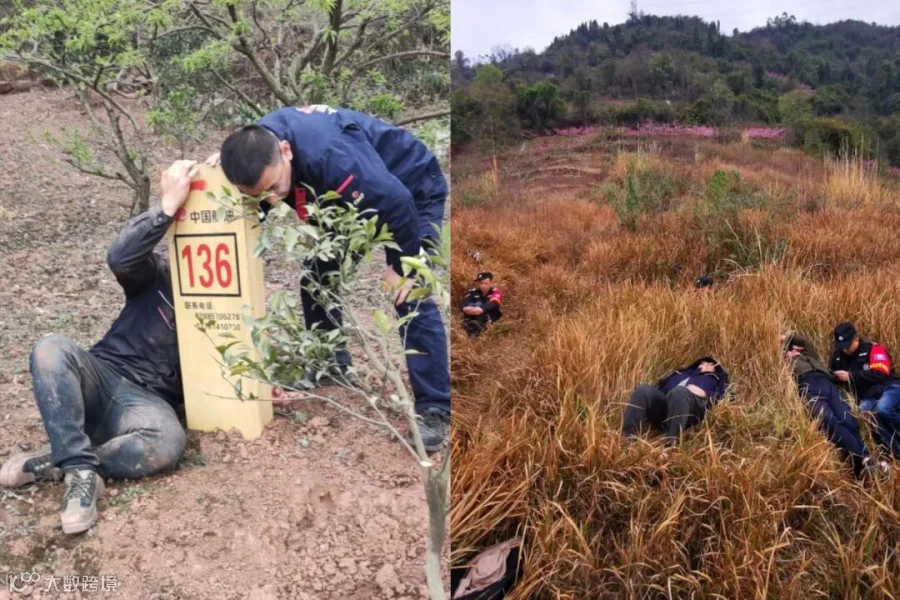

来之能战,战之必胜。进山道路越发狭窄陡峭,滑坡体上灌木密集、乱石拌脚凹凸不平,行走十分艰难。抢险队员们一路钻荆棘,爬陡坡,全然不顾脚下止不住地打滑,荆棘划伤手臂,跌倒了爬起来赶上去,心不旁骛、昼夜不息地投入紧张的抢险工作中。连续5日的抢险奋战,大家挥汗如雨,泥泞裹身,几近虚脱,却不叫苦不言累,各项工作处置妥当,确保了滑坡区域管道处于安全受控状态。
扛起责任,负重起航。紧张的应急抢险和临时处置告一阶段后,3月31日,彭州管输公司组织召开滑坡段管道风险评估及处置措施现场会,听取了管道地质勘查和应力检测工作情况汇报,经过多方论证,确定管道迁改治理方案,明确“5.30”在汛期来临前消除隐患的任务,助力第31届世界大学生夏季运动会重大保障,管道迁改攻坚战正式打响。
通力协调,跑出加速度。正当全员紧盯目标卯足劲,撸起袖子加油干的时候,一只拦路虎摆到了团队面前:工程建设行政审批手续繁琐、耗时长,无法实现“5.30”迁改任务。时间紧、任务重,为了啃下这块“硬骨头”,彭州管输公司不等不靠,主动作为,履行央企责任担当,以重大隐患向政府主管部门备案,对《四川省抢险救灾工程项目管理办法》等规定充分解读,经过10余次政府协调会协商,获得正式批文,争取到以应急处置程序开展管道迁改工作这一前置条件,与政府部门形成联防联控机制,畅通审批服务“绿色通道”,赢得了4个月的宝贵时间。
开足马力,按下快进键。集团公司安全总监张宇尘心系工程进度,深入现场检查督导,第一时间出面协调解决管材购置难题,为迁改工程扫清障碍。在取得前置条件后,彭州管输公司超前谋划,依法依规确定设计、施工、监理、主材、无损检测等承包商,紧急采购管材等进场材料,及时运抵现场,有条不紊地完成各类合规性程序,逐个攻破工程前期的关键环节和主要问题。期间,彭州管输公司召开多次专题支委会和管道迁改工作例会,对迁改路由、资金保障、组织实施等各环节进行了协调部署,明确职责,倒排工期,挂图作战,将每个工序细化到周到天,确保工程推进高效有序。4月27日,顺利召开管道迁改治理方案专家评审会,正式揭开了全面治理重大隐患的序幕。
不惧万难,向前破冰。明水村临时征地,是管道迁改工程“5.30”攻坚任务的又一道难题。彭州管输公司协调组分头行动、蹲点值守,深入一线村舍入户宣贯、聆听心声,严格遵照国家法律法规,与政府部门、街道办积极沟通,形成强大合力,以“一竿子插到底”的劲头,“点对点”逐个突破了征地难题,为施工进场扫平了阻碍。
兵整装待,战鼓擂响。5月4日,隐患治理现场例会如期召开,全体人员各司其职,整装待发,管道迁改工程全面进场施工,掀起决战决胜,大干快干高潮。物流公司总经理、党委副书记吴佐,副总经理万广荣先后奔赴现场,督导管道迁改工作。
5月15日,完成作业带清理;

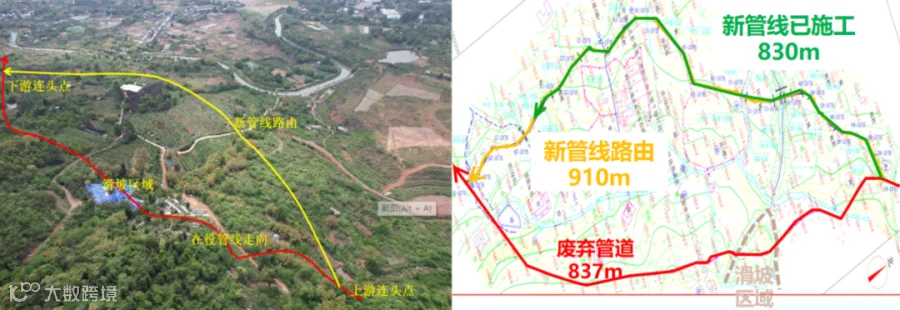

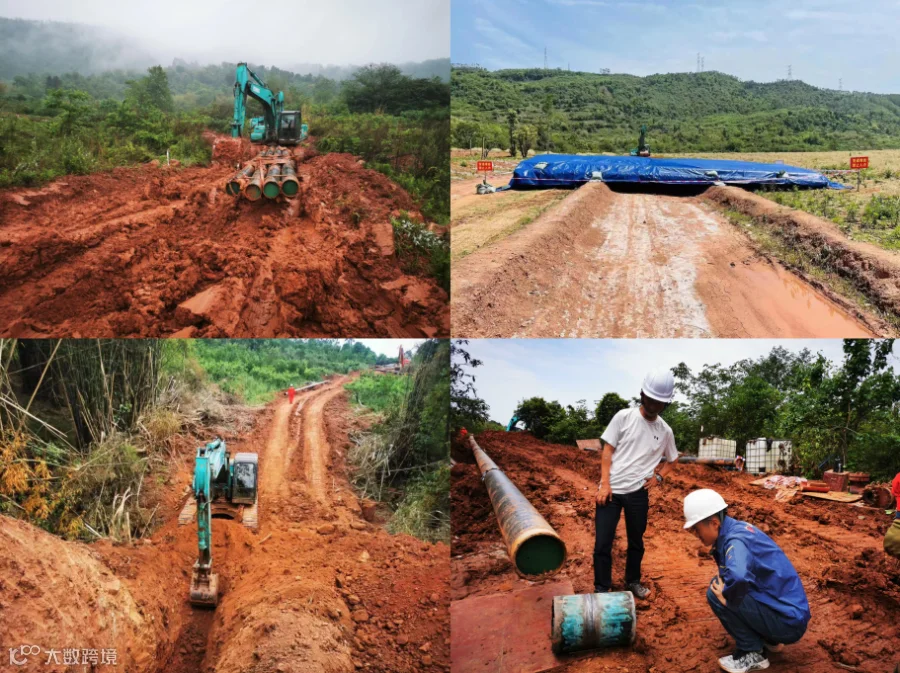

5月24日,完成854米新建管道的敷设;
5月26日,完成管沟回填;
5月29日,完成旧管道上下游内外封堵、新管道清管试压。

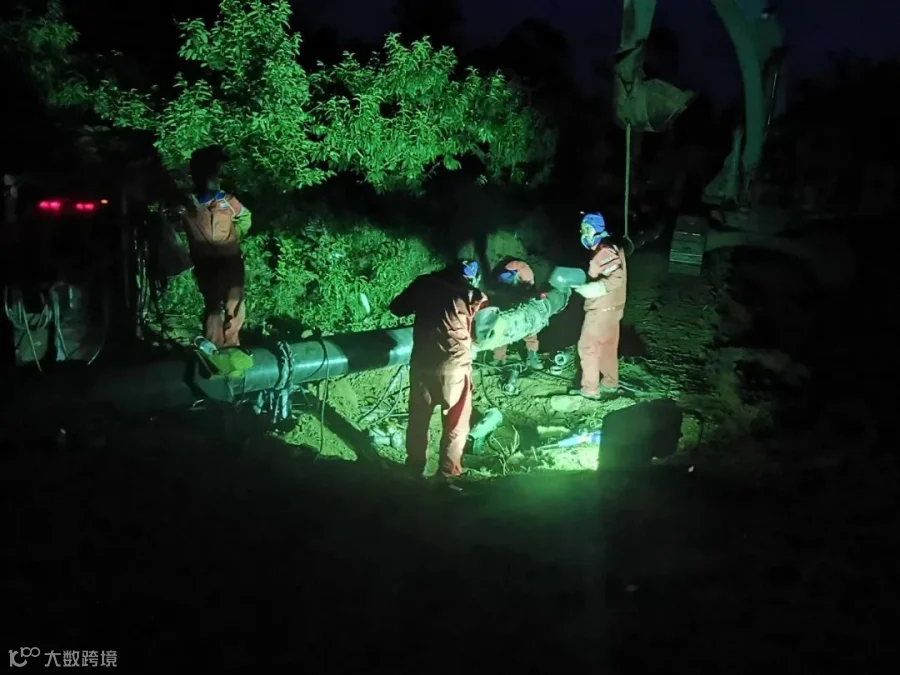

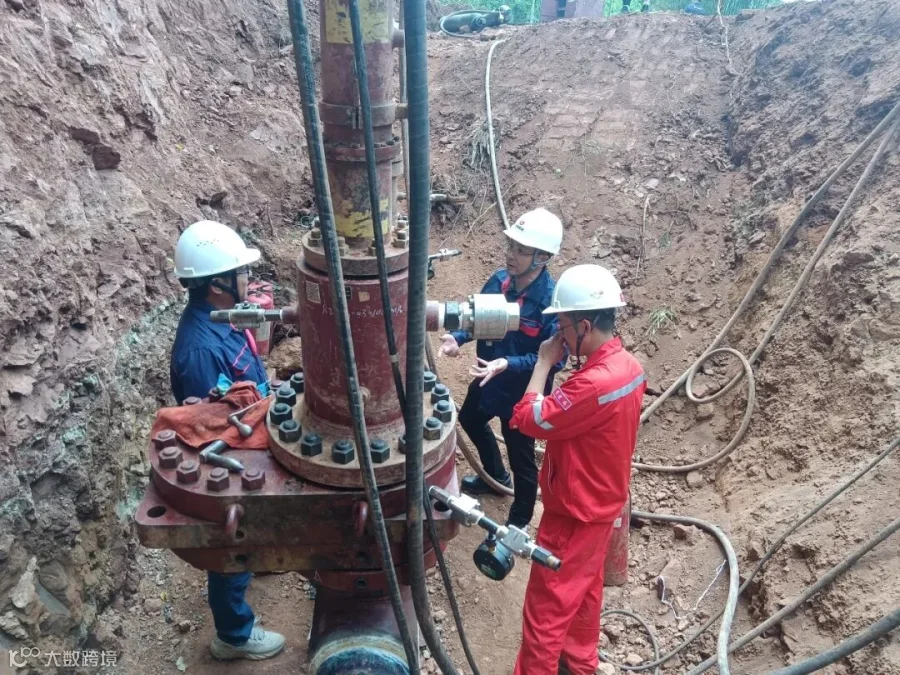

旗帜无言,奋斗有声。去拼,去战,平凡岗位却无悔无怨,污泥满身仍是孤勇英雄。5月30日,在新旧管道特级动火连头作业现场,党员先锋队、青年突击队成员精神抖擞,干劲十足,“保证完成任务!”的口号铿锵有力。9时28分,正式动火作业,整个动火作业过程安全高效,各道工序无缝衔接。正值梅雨季节闷热潮湿,上午10点不到,气温迅速攀升至36℃,突击队员们的脸颊早已晒得通红,汗水顺着安全帽不停地往下滴,蓝色工作服先是被汗水浸湿,又被太阳烤干,留下一道道白色的汗渍,用他们的坚持与努力绘就出一幅幅令人动容的画卷......

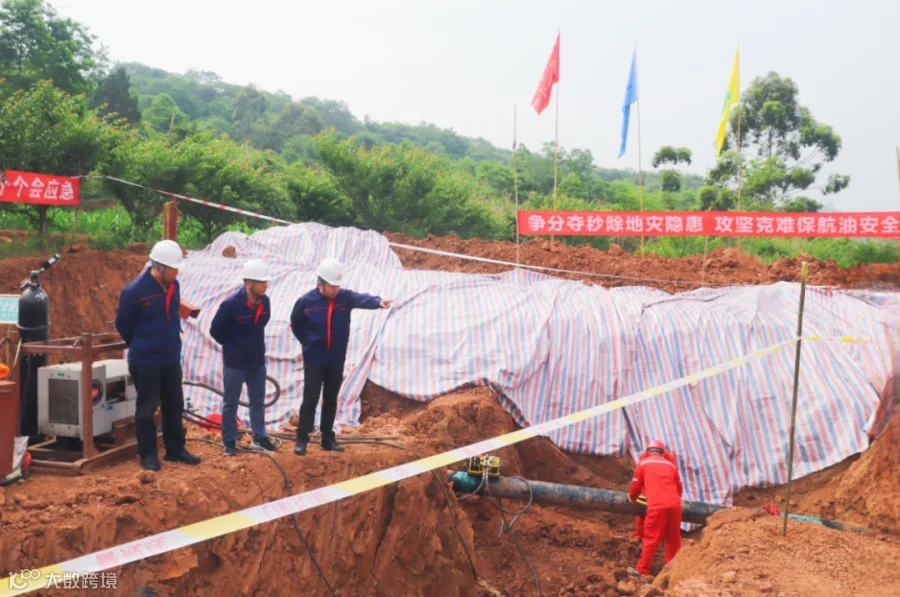

艰难方显勇毅,磨砺使得玉成。5月30日23时18分,经过14小时的连续奋战,最后一道焊口焊接完毕,无损检测一次合格,圆满完成成彭管道干塘村航油管道迁改工程特级动火连头作业,现场响起雷鸣般的掌声,一首奋斗者的赞歌在现场人员的耳畔回荡。
6月2日,恢复正常输油;6月27日,完成水保及复垦工作。6月28日,工程顺利通过竣工验收,各项指标均符合标准,为成彭管道干塘村航油管道迁改工程画上了圆满的句号,成为彭州管输公司有史以来历时最短,务实高效的一次应急抢险处置,为加快提升管道专业化管理积累了鲜活经验。
党旗指引征途,初心照亮来路。彭州管输公司将继续以党的二十大精神为指引,发扬“攻坚克难、勇攀高峰”的航油精神,自信自强,守正创新,勇毅前行,加快提升管道专业化管理能力,为“五力五体”物流公司建设贡献力量,以优异成绩迎接集团公司第三次党代会胜利召开!
供稿:冷朝晖、杨魏韩
编辑:杨魏韩
