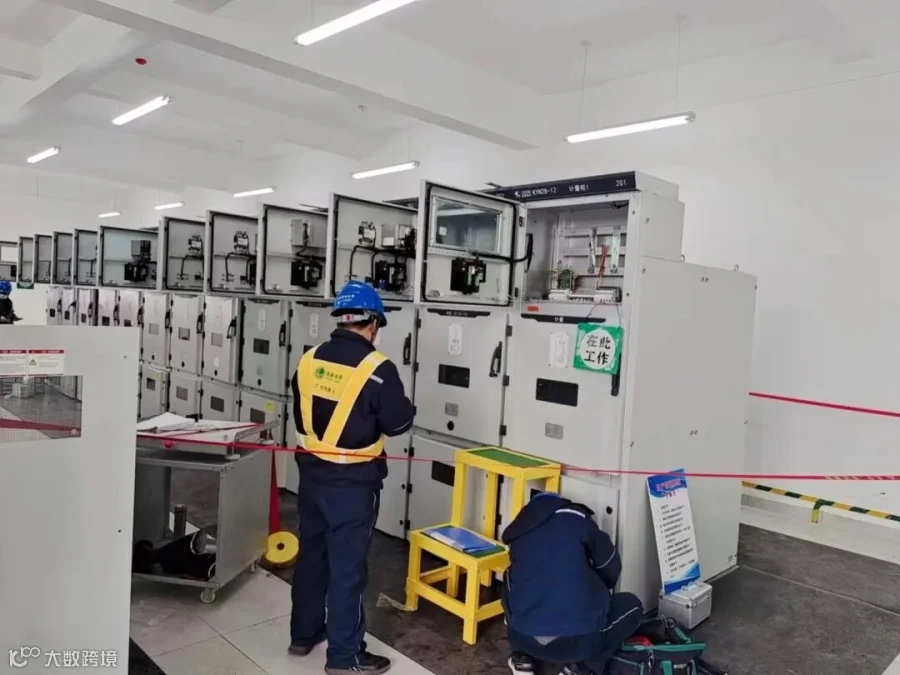

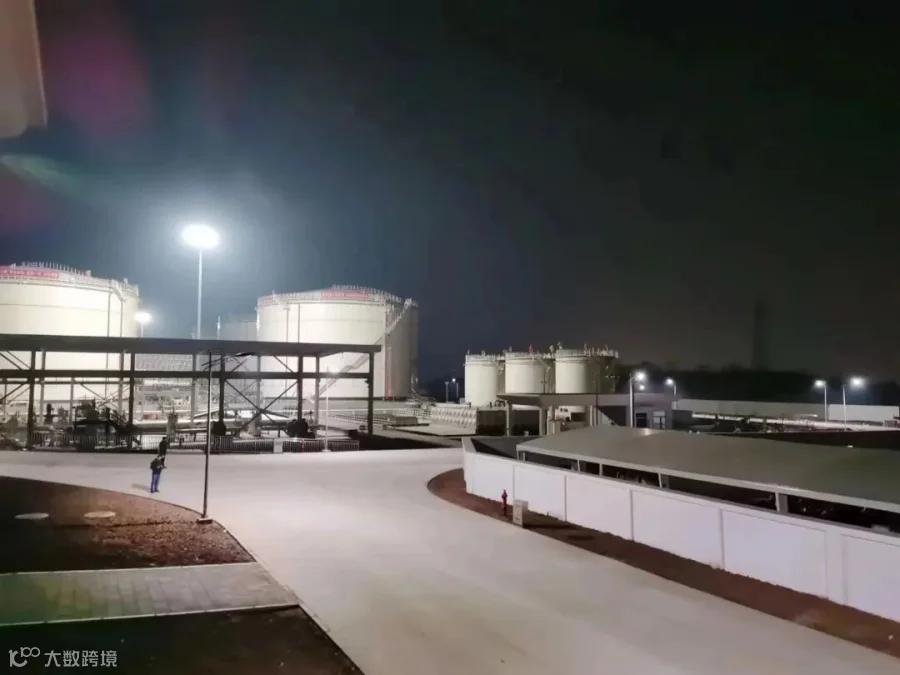

“现场高压开关柜受电成功,其他设备无异常,可以送电!”随着国家电网受电信息成功反馈,1月12日19点整,中国航油西南战略储运基地中转油库工程变电所完成送电,项目双回路10千伏高压外电一次性送电成功!
★
“电通”是西南基地项目筹备试投运的重要节点,意味着消防、工艺、给排水等设备系统将陆续进入受电调试、实现功能阶段。变电所作为牵引供电系统的“心脏”,通过高压配电室将电源输送到低压配电室,能为项目运行提供动能供给,是保证项目安全、可靠、稳定运行的重要基石。
为确保变电所成功送电,指挥部领导班子带头,不等不靠、主动出击,多次拜访经开区管委会及相关职能部门,合力解决配套市政设施建设推进不力困难;前往中冶建工、重庆爆破等市政道路施工单位蹲点协调数十次,争取尽快完成施工;反复前往国家电网长寿公司沟通对接,确保高压电缆敷设及时完成,争分夺秒为变电所投运打通关键环节。现场代表提前谋划、精细组织,成立送电领导小组,统筹研讨送电方案,细化送电流程、明确责任分工,全面开展安全技术交底等准备工作,切实保障所有电力设备完好、回路正常、试验合格,确保送电一次性成功。在全体人员的共同努力下,项目双回路10千伏高压外电一次性送电成功,不仅为设备调试提供了有利条件,更为项目试运投运奠定了坚实基础。
供稿|付铭、杨龙
