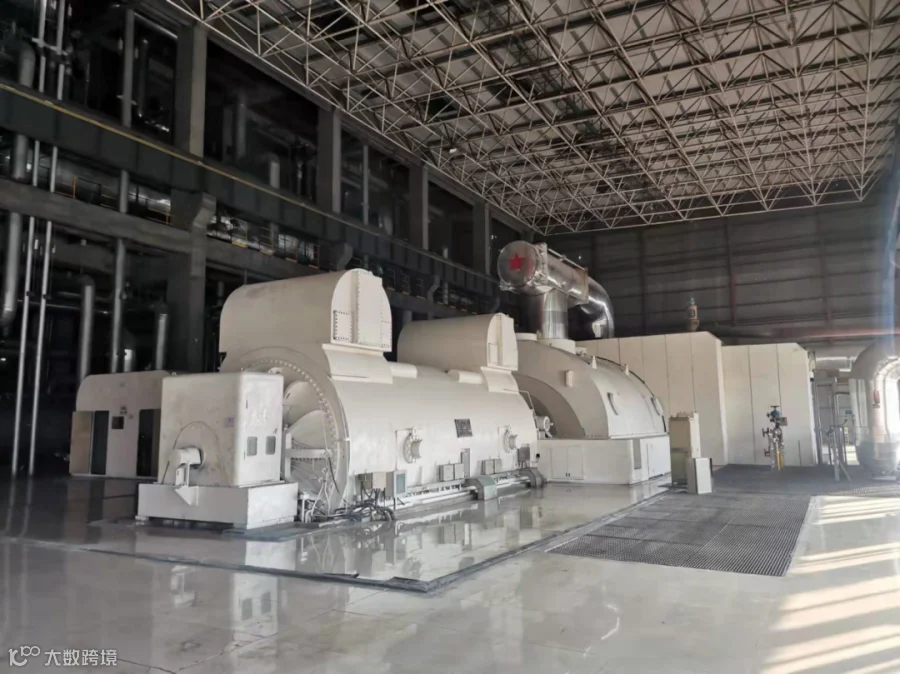

修葺一新的#2汽轮发电机组
三电厂自投产至今因维护保养不到位,部分设备管材已达到设计使用寿命,机组出力下降,经济效益下滑,设备长周期运行存在安全隐患。2021年9月26日经多方协调终于与外包商签订大修合同,正式启动2#机组大修工作。

夏憬总监主持三电厂大修动员会
由于本次机组大修是首次进行,且存在大量历史遗留问题和设备缺陷,工期紧任务重,电厂总监夏憬亲自组织电厂维保、运行以及施工方召开了动员会,明确工作任务、目标,制定施工方案。所有工作任务责任到人,所有施工节点明确闭环时间。有困难大家共同解决,大修工作必须高标准严要求,务必要做好打一场硬仗的准备。在保证安全的前提下,做到零缺陷、零故障,按照预定工期保质保量完成2#机组大修工作。

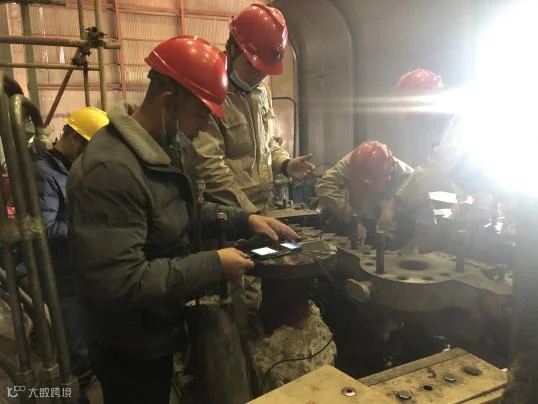

炉膛内部受热面和汽轮机内窥镜检查
由于疫情等原因,大量需要更换的备品备件无法及时到位,严重影响工作正常开展和工期进度。夏憬总监立即组织召开大修协调会,要求维保部针对备品备件问题立即采取措施,并安排专人前往厂家督促协调。对于异形工件问题由电厂自行测量绘制图纸外出加工,问题得到了解决。为了避免类似情况发生并尽快赶上延误的工期,夏憬总监每日在正常下班后都会组织召开大修协调会,闭环当日工作完成情况,部署次日具体工作任务,协调工作中的矛盾和难题,必须做到日事日毕、日清日高。2021年11月28日,经过2个月的艰苦奋战,经过全体干部职工的加班加点不辞辛劳,2#机组大修工作终于圆满结束,恢复启动运行。

每日大修协调会现场

#2机组大修进度协调指挥系统
如今2#机组已经已经能够稳定运行,机组负荷基本达到额定状态。经测算锅炉回转式空气预热器漏风率、排烟温度、煤粉细度大幅下降,主蒸汽压力提高、汽轮机真空升高,节约了大量成本;大修期间对主蒸汽等高温高压系统阀门进行更换,阀门的内漏大幅下降;对中压缸旋转隔板进行修复后供汽能力提高。
三电厂2#机组大修工作在夏憬总监的强力推动、无缝协调下得以按期高质量完成,这离不开公司各级领导的帮助及各部门的大力支持,众人拾柴火焰高,感谢有你!2#机组大修工作的顺利完成为2021年画了一个圆满的句号,同时也为2022年的生产运行工作做了一个良好的开端。
新的一年,三电厂将从精细化运行管理入手,进一步提升机组运行的安全性和经济性,决心做到“百日安全无事故”;新的一年三电厂全体干部职工将继续发扬“挑战极限,誓达胜利”的精神,在困难面前不退缩、不彷徨,迎难而上,快步向前。
2022年,让我们一起踔厉奋发、笃行不怠。
