10月底,三电厂2#机组按计划停机检修,11月中旬维保部提出对连通管部分设备进行改造,在12.6米转运层西侧增加部分管线,管线部分增加电动执行器设备两台,电磁流量计一台,以及一处温度测点。
计划提出后,仪控三科众员工针对此次改造集思广益,多次进行头脑风暴,最终由科长王华拍板定案,并进行了工作细节安排。
2#电子间距离设备安装处直线距离80余米,但设备控制电缆及数据传输电缆需要经过电缆桥架才能连接两处,对此仪控三科两位班长史焱、张超发挥模范带头作用,亲自测量计算电缆敷设的距离,角度和用量,并带领众人积极推进工作进度。
敷设电缆的桥架距离地面直线距离5米,且中途有多处转弯和狭小拐角,这无疑增大了工作难度,职工郑建义看到工作出现瓶颈,自行找到木棍,铁丝等材料,制作挂钩式工具,极大提高了工作效率。

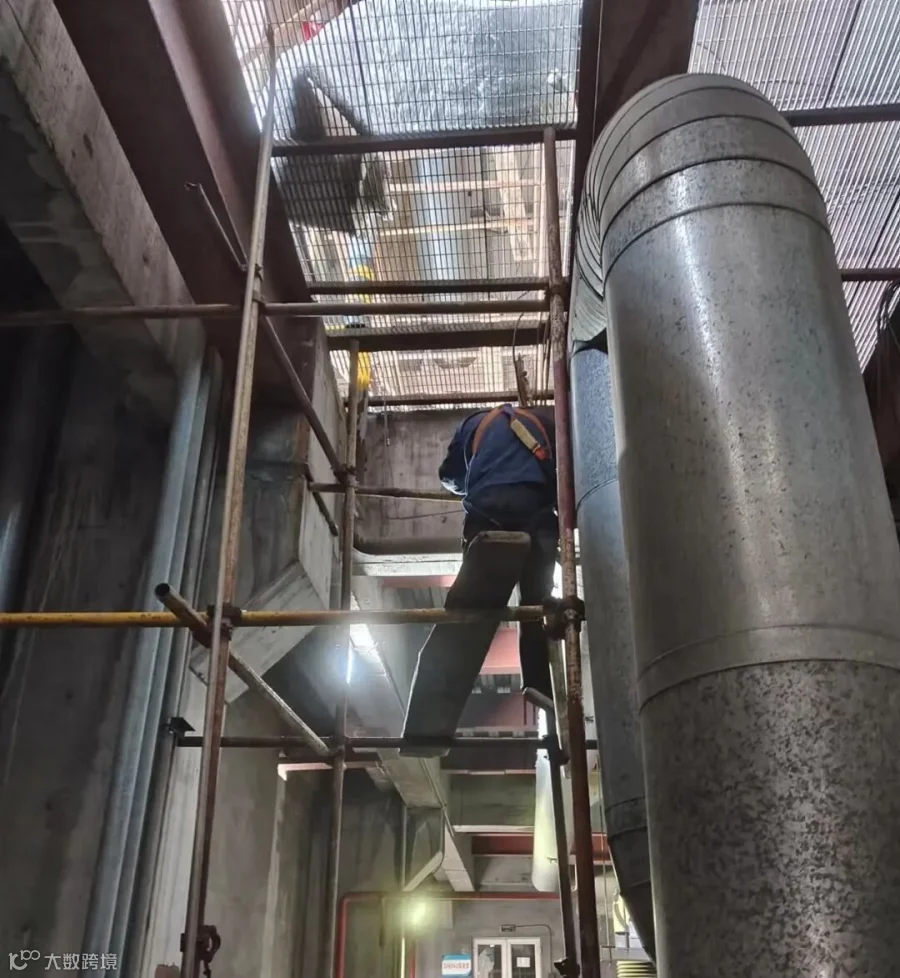

电缆敷设至新增设备底部时,由于连接处位置险要,不适宜多人登高,职工郭鑫雨自告奋勇,单枪匹马进行登高作业,郭鑫雨身手敏捷,胆大心细,转眼间就站上了6米的登高架,与班长史焱,职工郑建义配合作业,利用顶部网格栅的安装槽钢对电缆进行固定。

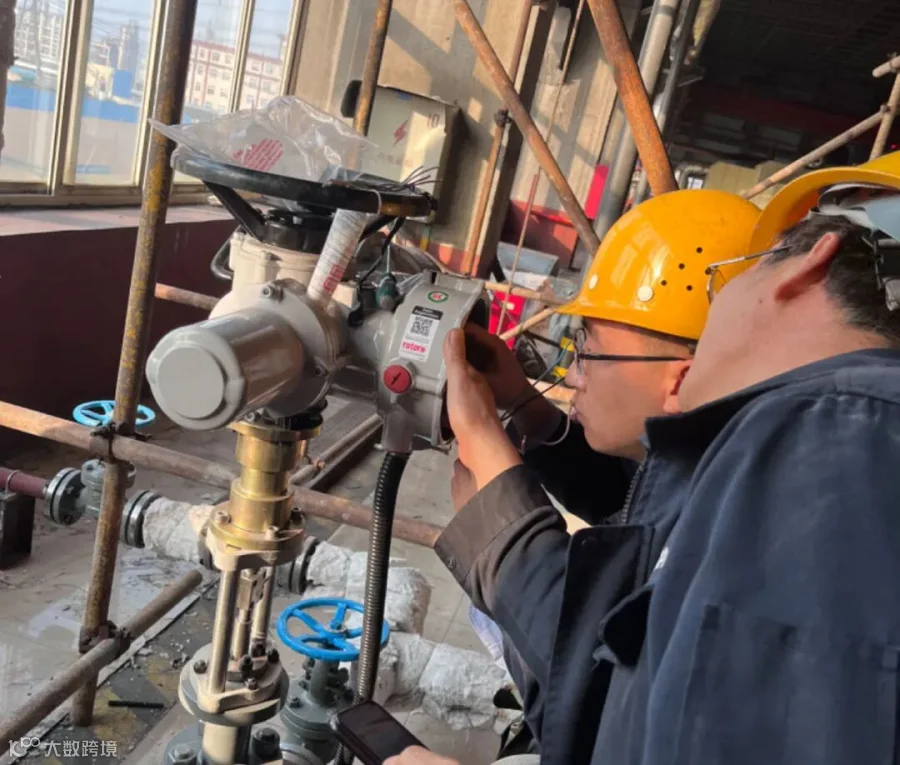

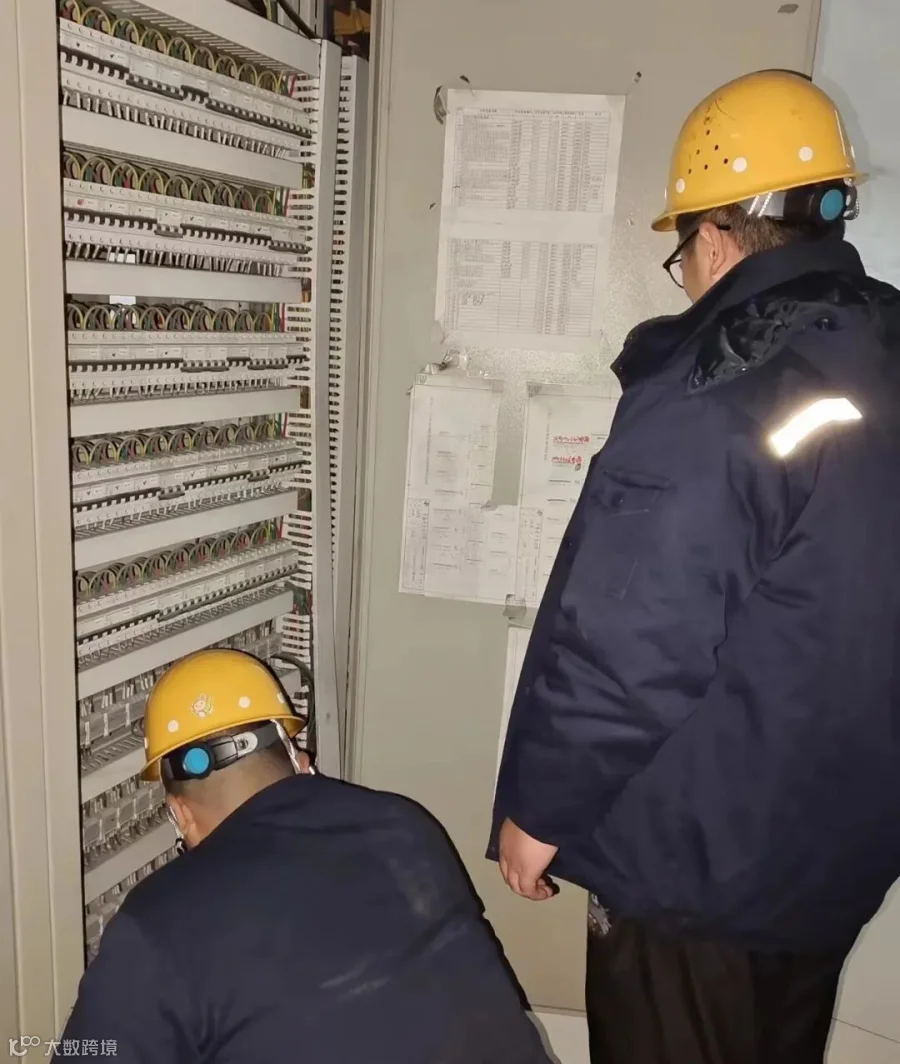

电缆敷设结束后,班长张超带领职工刘涛、尹鑫对现场设备进行安装、接线、调试等工作。职工王琦,崔博涵与2#电子间内负责电源线路及部分数据校对等进行配合作业。
此次设备安装改造工作,仪控三科众人齐心协力,仅用3个工作日,敷设电缆1200余米,新增设备电动执行机构2台,电磁流量计1台,温度测点1处,圆满完成工作任务计划。
同心山成玉,协力土变金。相互合作,取长补短,工作中,仪控三科全员定会在一个又一个的挑战中做到攻坚克难,无往而不利,为电厂平稳安全运行贡献力量。
文 字/王 琦
编 辑/陈立芳
通讯员/郑鑫磊
