抢时间 争进度——山东博汇PM1第二台复卷机安装“快进键”一按到底

抢时间 争进度——山东博汇PM1第二台复卷机安装“快进键”一按到底 博汇集团
2024-07-02
1

近期,山东博汇PM1随着机台生产稳定持续向好,车速的不断提速,产量质量的双提升,单台复卷机已不能满足目前生产需求。为了解决这一困境,经刘继春总综合研判,指示从“兄弟单位”江苏博汇拆迁一台再复卷机到山东博汇PM1,且6月10号必须达到复卷机使用条件,同步山东博汇这边基础同时施工5月20日交付开始安装。

复卷机安装时间只剩余20天时间,设备组件120余件,电缆3400多米,重约80吨。面对时间紧,任务重的挑战,山东博汇工务部没有退缩,迎头而上,生产胡优平副总监立即展开工作部署。山东与江苏公司工务开启双向联动。山东博汇工务部胡波经理安排人员前去江苏博汇现场查看对接,确认设备完好,设备,液压,电气仪表开始做标记,并立即协调江苏博汇工务开始立即拆除,江苏博汇工务人员加班加点全力配合一周时间拆除完毕。

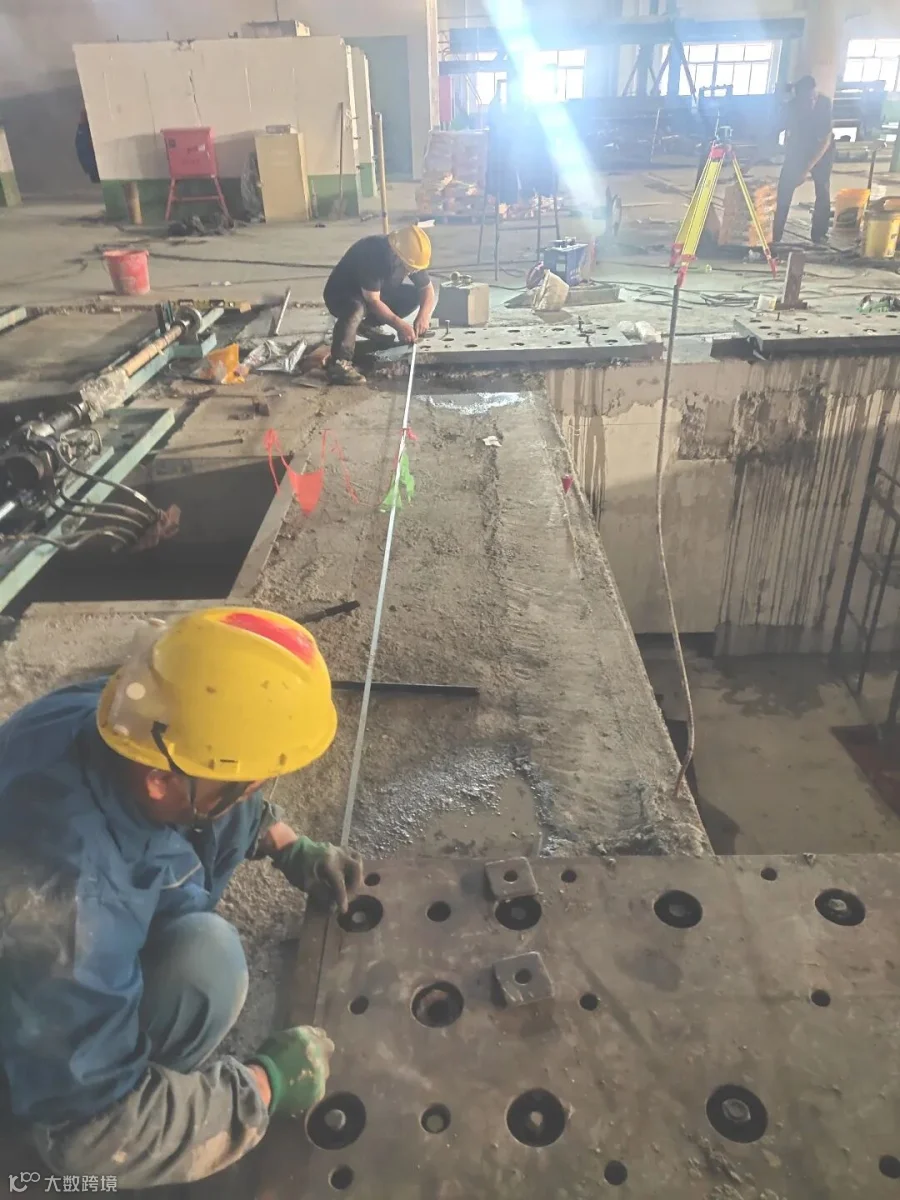

安装过程中,胡波经理连续组织相关人员会议并排出详细施工计划,制定每项工作的时间节点,追踪到每个环节完成时间。因所有设备,管道,电盘,电缆都是利旧,在安装过程中遇到很多问题,几乎每天都是一边安装一边处理问题。

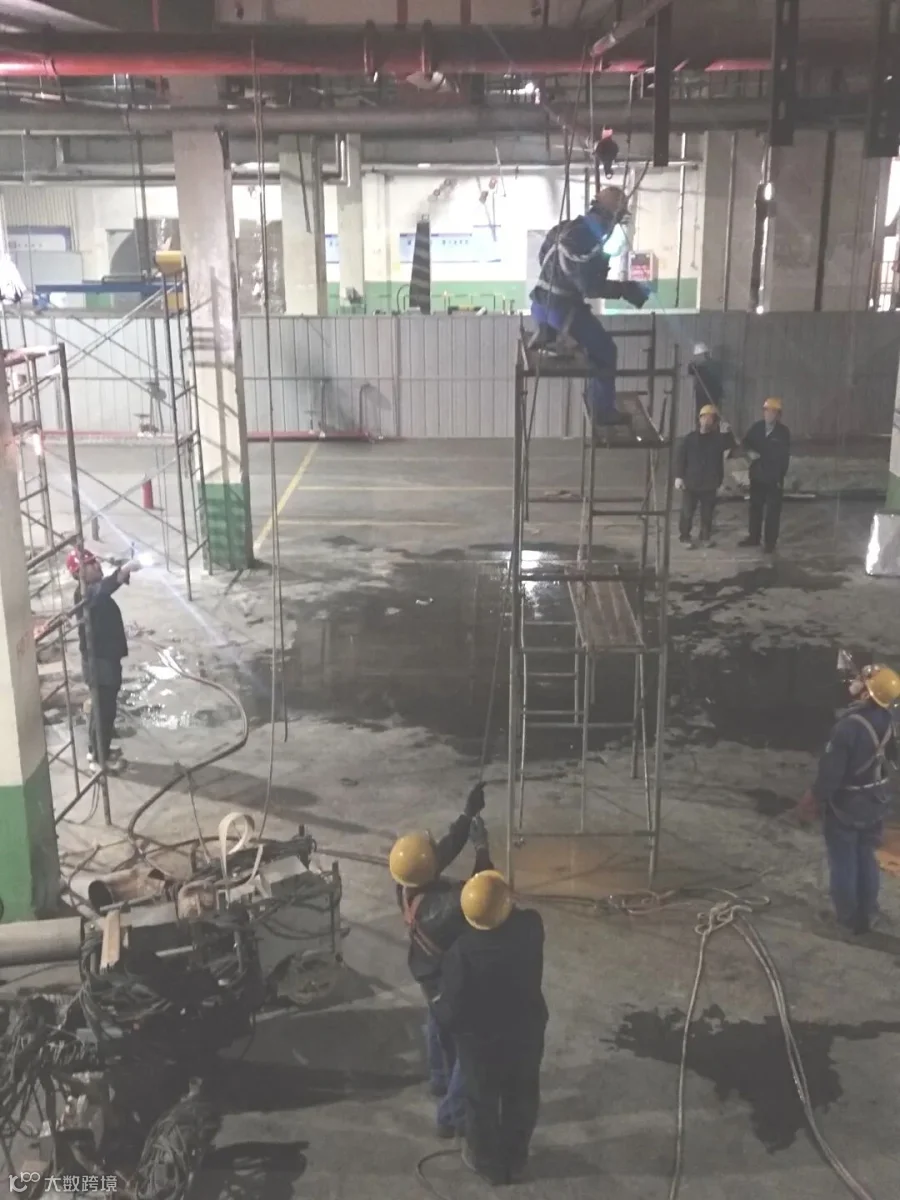

5月30号安装挡纸器时因卸纸台到链板机距离长造成坡度小,为不影响后续安装,胡波经理晚上9点组织开会讨论。31号早晨5点现场测量,当天7点定住方案正常施工,经过大家不懈努力,6月7号12点安装工作全部结束并送电。

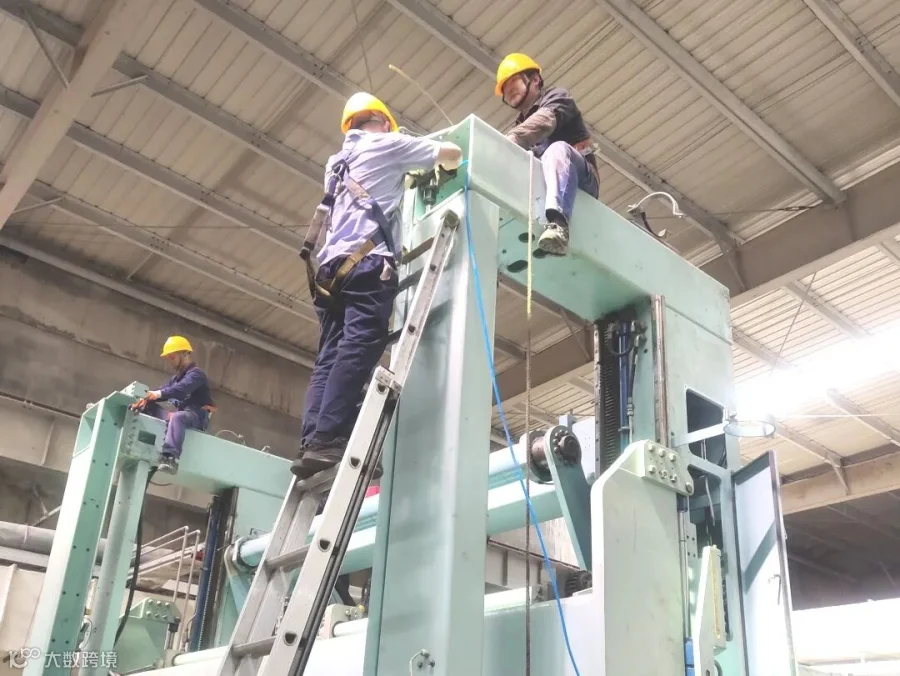

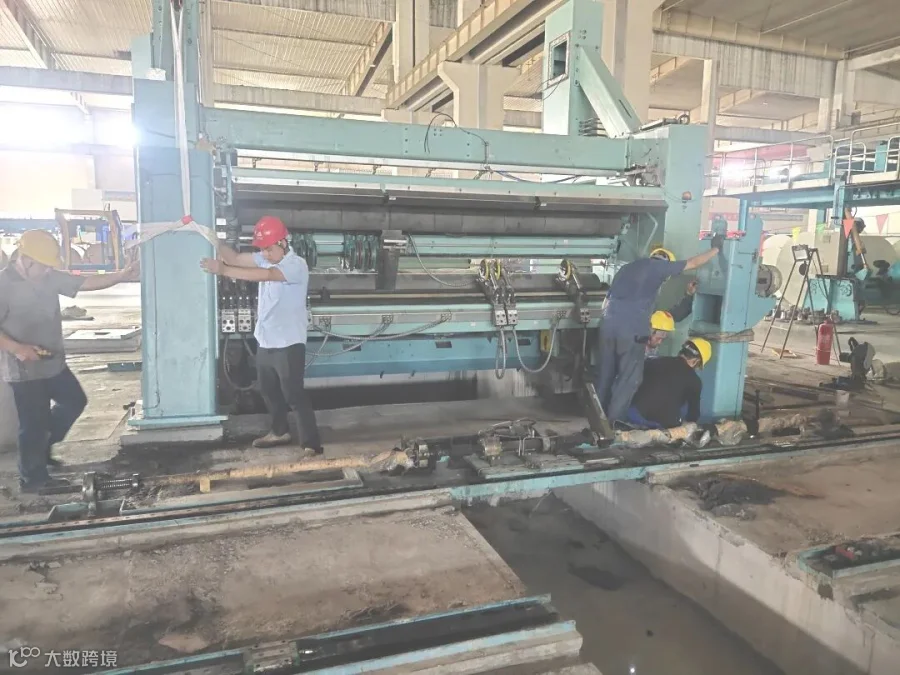

6月7号下午开始单机调试,为了能更快调试完成,请大丰整理电气科长赵冬冬现场指导调试,电气调试过程中,遇到问题现场一点一点的共同想办法,查看图纸及程序并解决,大家心中始终秉持者打胜仗的信念,为了完成任务,大家废寝忘食,加班加点,通宵达旦,付出终于有了回报,9号上午问题点全部处理完,已达到上纸联动条件。

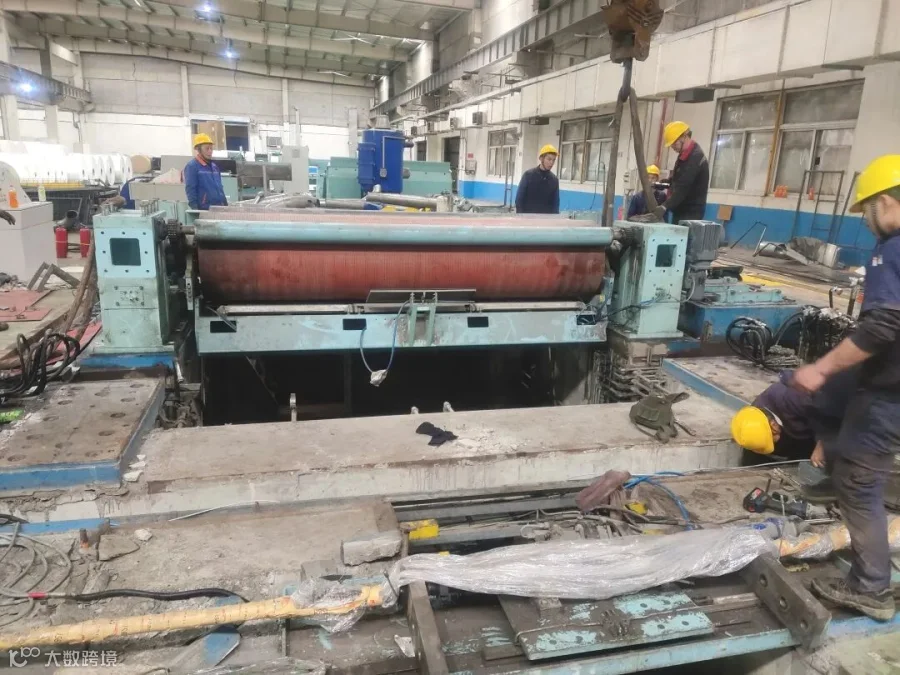

6月9号下午开始上纸卷联动调试,经过反复调试,10号下午3:30分成功卷出合格纸卷并把车速提到了1500米/分钟。紧张奋战20天时间成功完成复卷机安装调试,打破了友厂新安装复卷机的记录,这一刻在场全体安装调试人员脸上都露出了胜利的笑容。


心中有信念,团队有力量,困难何惧?未来,山东博汇工务部将紧跟公司高质量发展步伐,在创新中不断超越,在超越中实现价值,为机台稳定提速保驾护航。


文   字/陈立芳
编   辑/陈立芳
素材来源/工务部

扫码关注我们
自强不息,海纳百川,
挑战极限,誓达胜利!

【声明】内容源于网络
0
0
博汇集团
讲述奋斗者故事,展现员工风采,传播企业文化,助力企业发展
内容 0
粉丝 0
博汇集团 讲述奋斗者故事,展现员工风采,传播企业文化,助力企业发展
总阅读0
粉丝0
内容0
