衡水团队讲工程
衡水二期

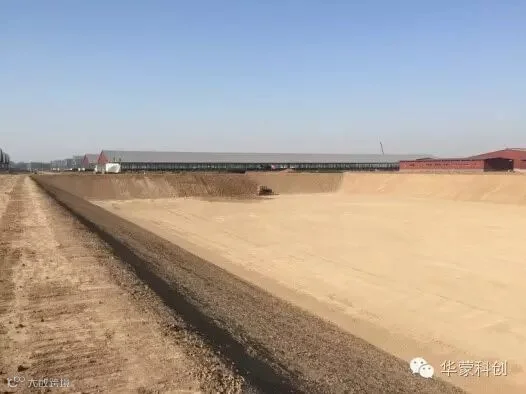

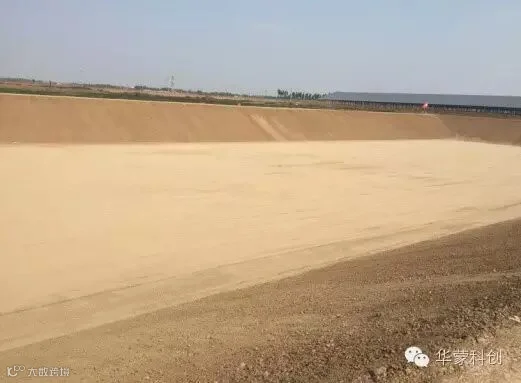

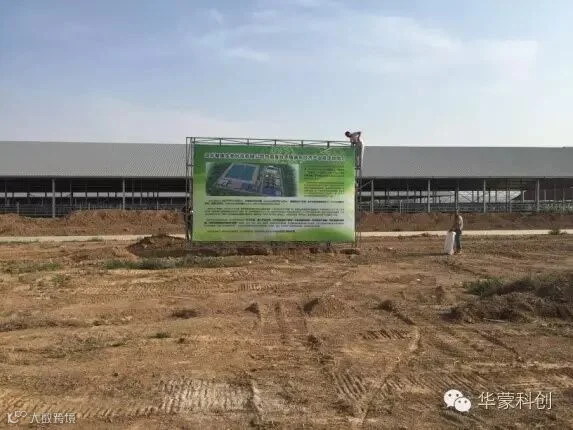

现场情况

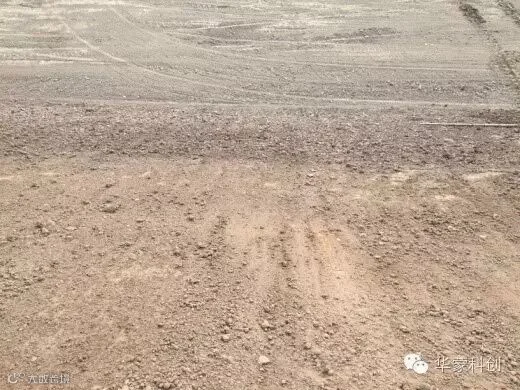

现场情况

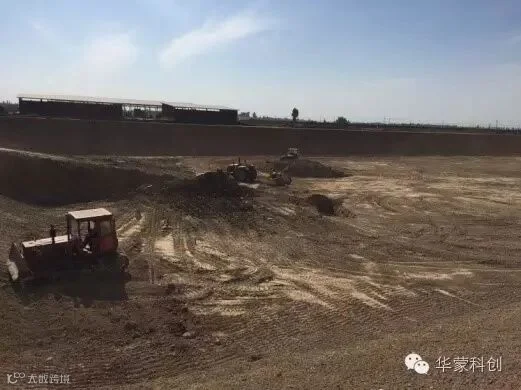

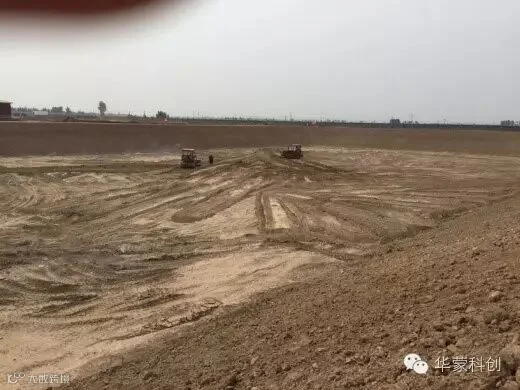

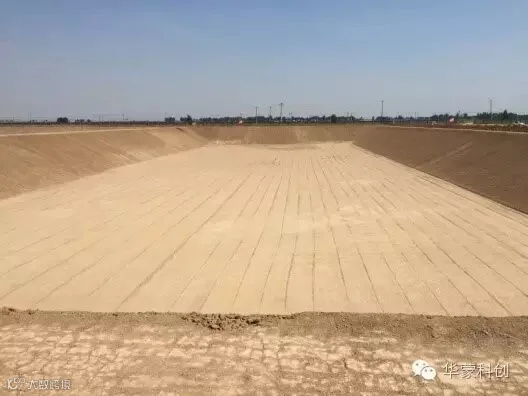

1、 氧化塘平整池底,池底土质部分较硬,刮平机及压路机无法直接施工,故推土机先进行初步推平,后续刮平机进行整体池底超平,压路机最终进行压实。

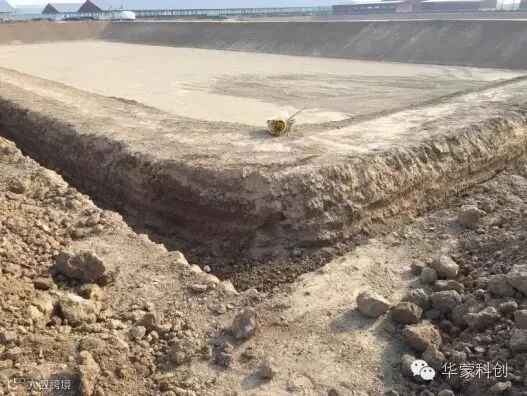

2、 氧化塘围堰精修

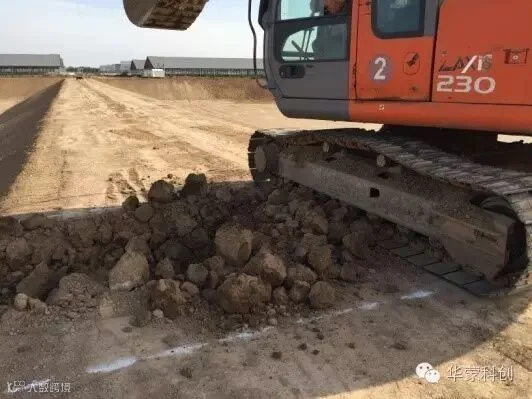

HDPE膜厂家到现场进行情况调查,目前围堰情况有硬土块,铺膜后容易造成膜的破裂,引起鼓包。

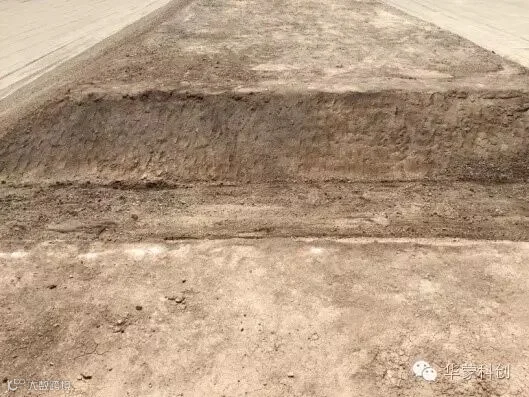

因此对氧化塘围堰坡道进行二次修坡。
修坡方案:
(1)挖掘机加刮板进行修整
(2)挖掘机加楼板进行修整
(3)坡道铺泡沫板
(4)厂家提供防渗毯

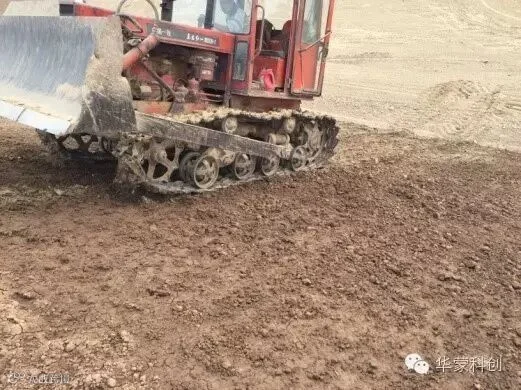

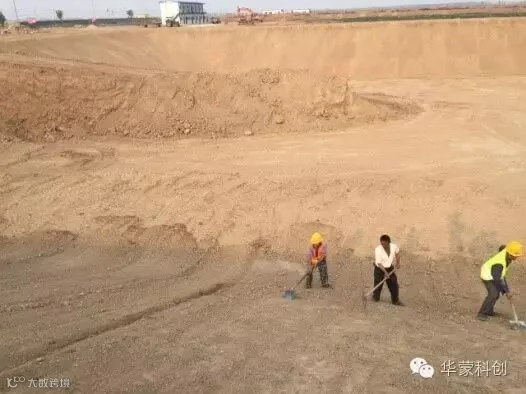

(5)推土机进行倒车刮坡,人工进行修整
通过试验对比,方案(1)(2)修坡效果不好,且对围堰边有影响。方案(3)(4)会增加成本投入。
最终确定进行方案(5)推土机进行倒车刮坡,人工进行修整。

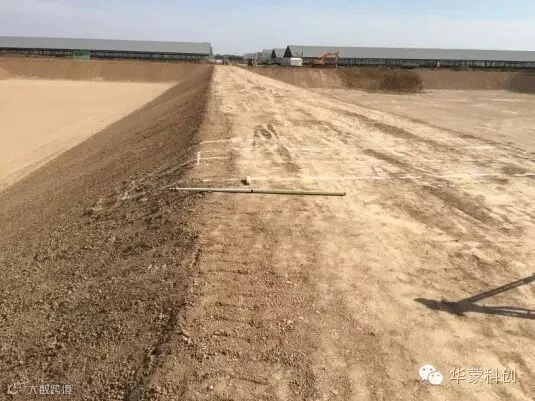

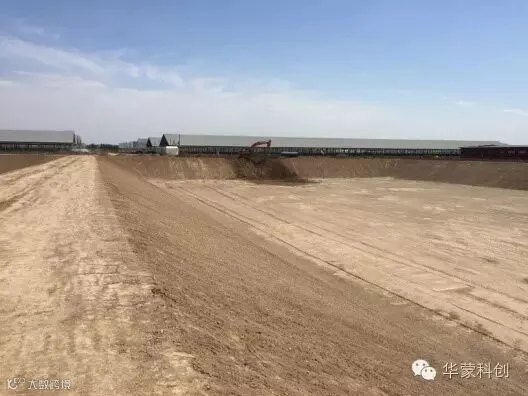

3、 氧化塘收马道
氧化塘池体内工程完工,池体内不需再进机械,故池体进行收马道。

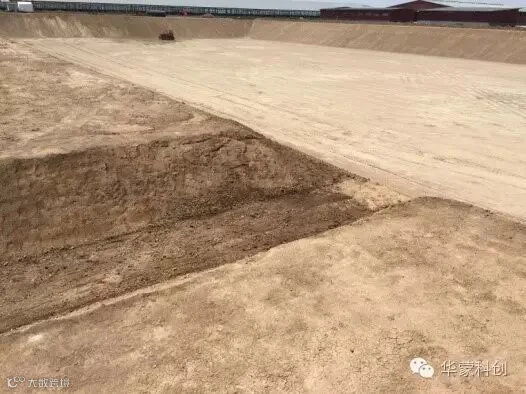

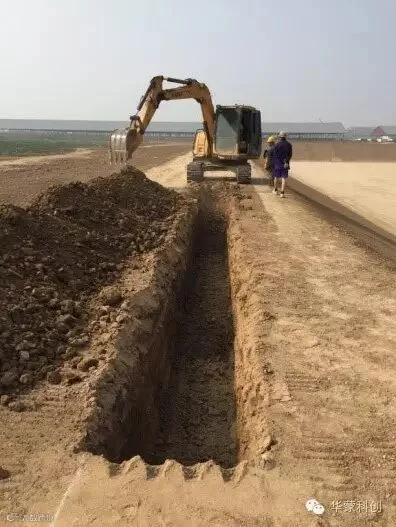

4、 氧化塘锚固沟开挖

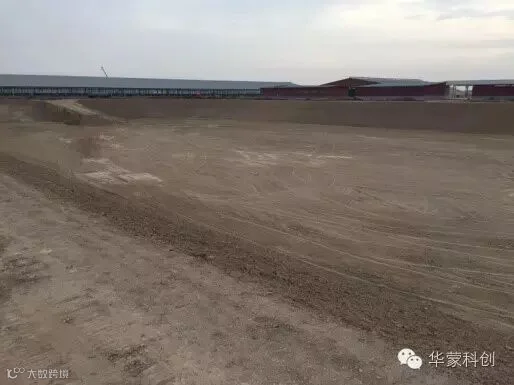

5、 氧化塘修溢流口
6、 其它工程情况
工程预计完工日期
1、 目前氧化塘土方工程已经完工
2、 土工布于6-13日到场
3、 HDPE膜预计6-15日到场
4、 铺膜的工期预计8天左右
