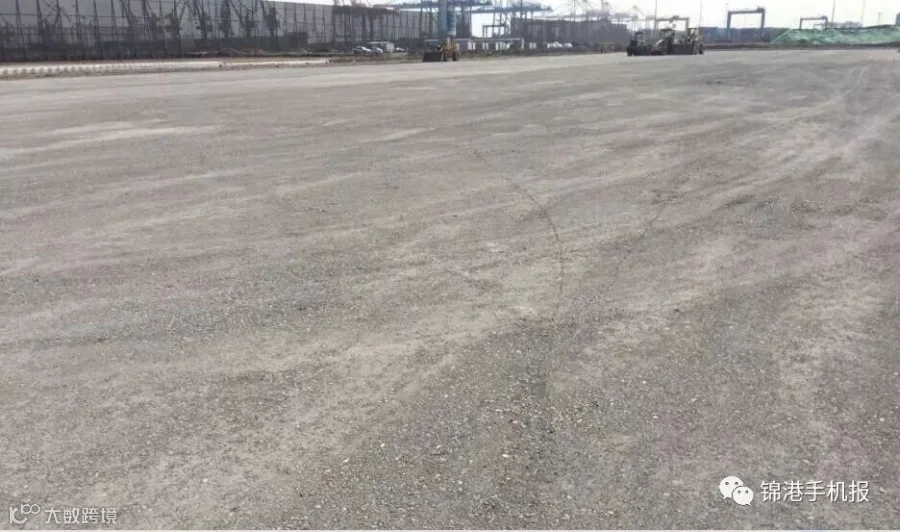

锦州港集装箱堆场自7月底开工以来,累计完成:土方开挖4.6万方,混凝土排水沟440米,预制井32座,场地整平碾压2万平米,级配碎石1万平米,水泥稳定碎石7500平米。投入机械设备:混凝土罐车6台,装载机4台,压路机3台,钩机4台,自卸汽车10台。现场施工人员约50人。
