为适应港口发展需求,我港一港池北侧岸线改造工程将原有2个杂货泊位改造为油品化工泊位,自3月1日开工以来,港建系统全力以赴、有序推进。

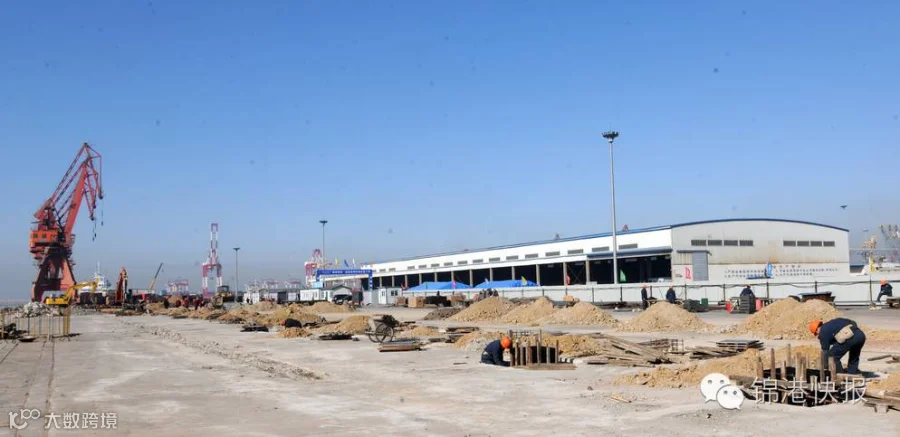

目前,土建部分完成管架基础216个,占总量的92%;管架钢结构完成104榀,占总量的88%;泊位控制楼完成框架结构全部混凝土浇筑;输油臂基础、消防炮基础施工完成。
安装部分完成管线安装240米,管线及管件全部到场,除锈、底漆防腐已全部完成;消防管线完成1409米,管线及管件全部到场,除锈、底漆防腐已完成1100米,占总量78%;泊位电缆沟支架完成878个,占总量95%。
