我港第一港池北岸改造工程自3月1日开工以来,各项工作有序推进,截止6月份已完成投资2887万元,完成年度计划的47%,整体工程预计于7月31日完成尾项施工。

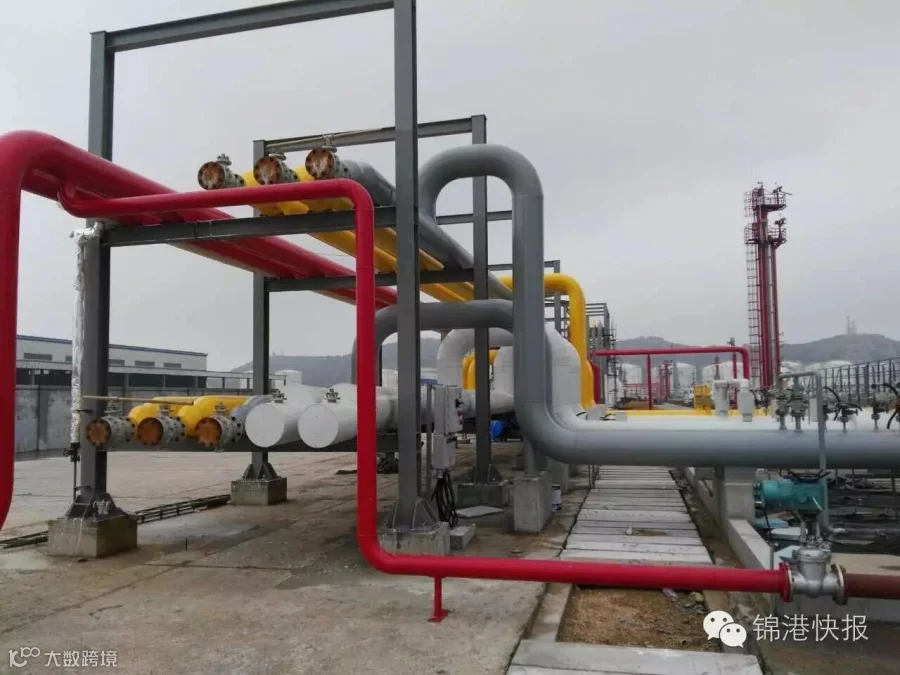

目前,已新建400平米泊位控制楼一座,主体施工完成,室内外装修工作完成;800m砖墙砌筑已完成780m;码头新安装DN200手动输油臂4台,DN300液压输油臂5台,调试工作已完成;带缆机6台安装完毕;新建成品油管线8条,其中汽油管线4条,柴油管线2条,航煤管线2条,已完成管线焊接、防腐、保温工作。工艺控制系统安装调试工作完成;消防喷淋系统施工完成,消防控制系统安装完成。
