今年上半年我港各项港建工程进展顺利——

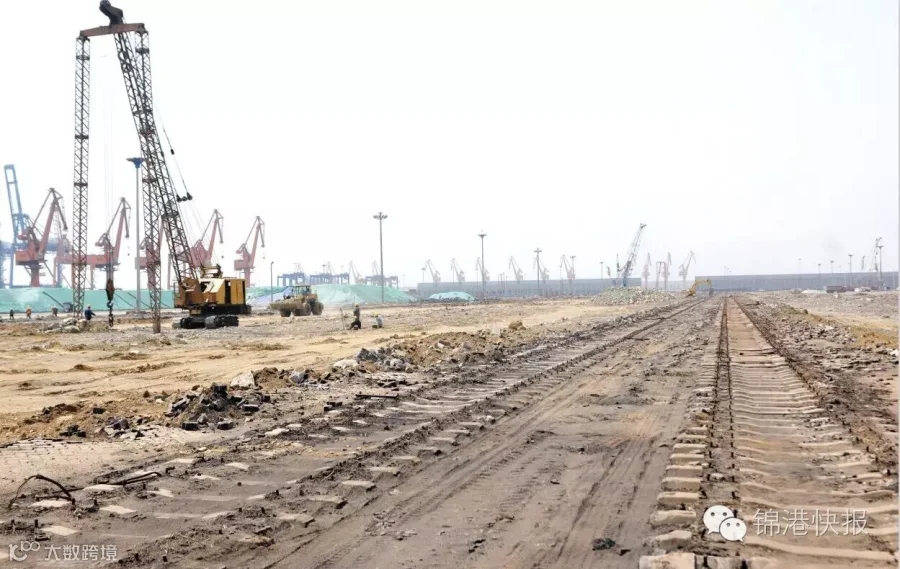

一、库场升级改造工程:完成投资3146万元,完成年度计划的31%。主要完成内容:站台回填石碴6.5万m3,场地整平13.5万㎡;排水沟1000延长m;铁路线路拆除4.11km,铺道床面碴6580m3、铺钢轨4.11km等。
二、105、106“杂改油”工程:完成投资2887万元,完成计划的47%。主要完成内容:管架基础砼449m3,制作安装205T;工艺及电气设备到货55台;工艺管线预制安装7618m;4座消防炮塔、4门水炮、4门泡沫炮、水幕、泡沫发生装置安装完成。
三、西部海域变更段及南防波堤工程:完成投资402万元。

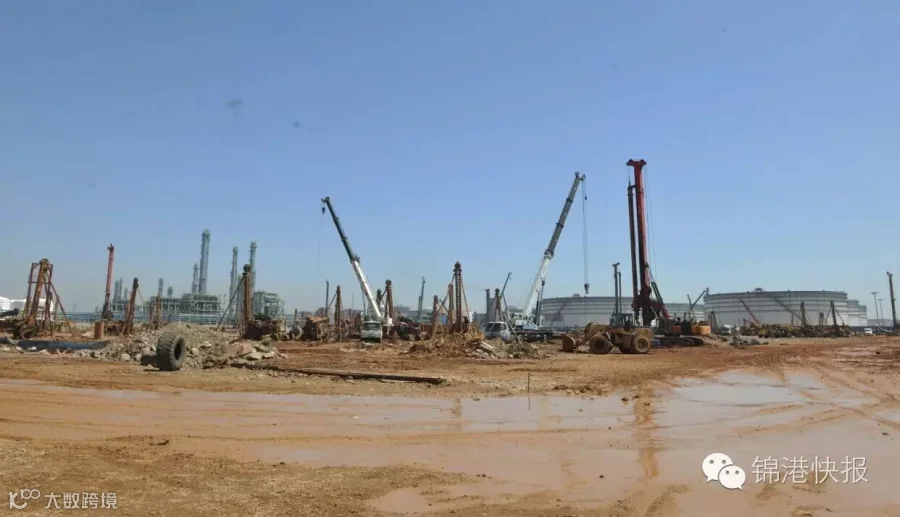

四、罐区二期:完成投资8436万元。主要完成灌注桩2300根,完成年度计划的26%。
目前,公司正积极与董事会沟通,准备启动锦州港第三港池东岸302、303油品化工泊位,为未来启动锦州港石化项目,打造石化基地抢占先机。
此外,为配合建有20个液体化工品储罐、罐容达7.3万立的中丝罐区今年7月末竣工,公司将投资345万元进行104泊位升级扩建工程,预计9月底建成投产。
