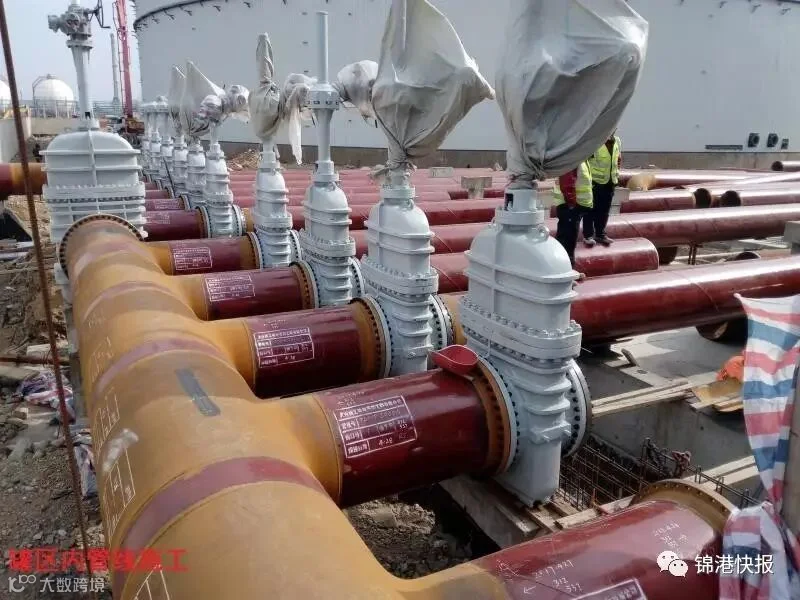

今年,我港罐区(二期)工程紧锣密鼓推进。2017年3月15日,大连建工机电安装工程有限公司管材进场预制,为土建提供罐区北侧部分管墩,进行管线的组对焊接工作。截止本月第二周,DN500管线焊接完成171道焊口,占总量的24%,DN700管线焊接完成384道焊口,DN1000管线焊接完成196道焊口,占总量72%,焊道探伤完成615道,合格率99.35%。其中北侧工艺管线完成,罐区中间工艺管线基本完成,连箱阀组处阀门安装完毕。
施工作业克服作业面小和交叉作业的双重困难。管线焊接过程中,严格控制焊接质量,焊口处统一喷涂焊口档案,落实到每一道焊口每一个焊工。
