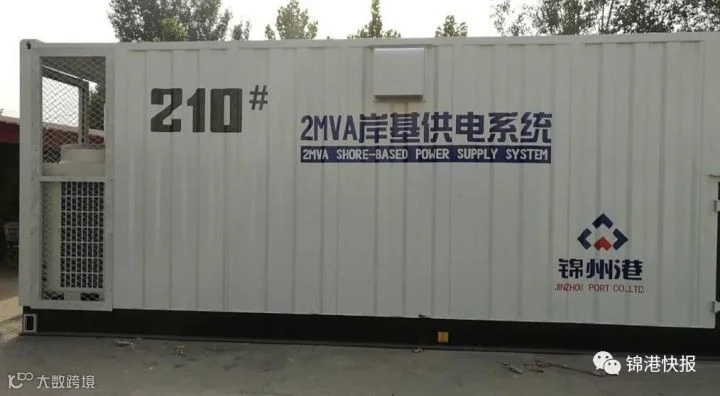

我港集装箱泊位岸电改造项目进展顺利,目前,集装箱电源已经运到施工单位,变压器及变频器等重要设备已经安装完成,正在进行开关柜及监控柜等的装配调试工作,计划10月20日进行多项出厂试验,预计10月底具备进场条件。现场施工部分已开始进行集装箱电源底座的土建施工以及电缆沟电缆盖板的改造工作,为敷设电缆做准备。
