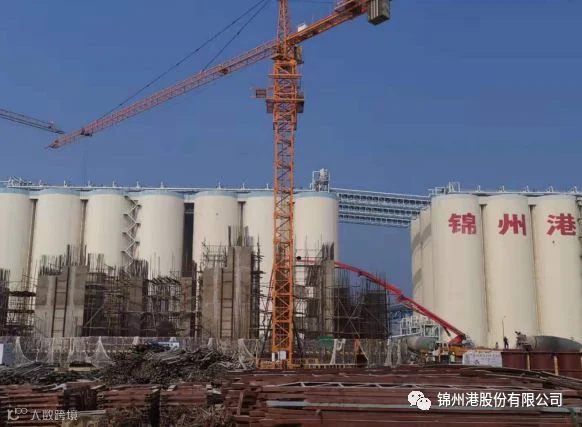

7月12日下午16时,A组筒仓完成南侧仓壁钢筋绑扎及滑模组装,经政府监督部门、建设单位、监理单位验收合格后,锦州港粮食物流项目工程筒仓主体滑模开始施工。
锦州港粮食物流项目工程位于锦州港202、203泊位后方,工程陆域总占地面积10.68万㎡,其中一期占地面积7.84万㎡,二期占地面积2.84万㎡;粮食存储区总占地面积1.8万㎡,其中一期占地面积0.75万㎡,二期占地面积1.05万㎡;建设总仓容35万吨,其中一期建设仓容15万吨,二期建设仓容20万吨;布置四条铁路装卸线、火车卸车坑及消防、供电、工艺配套等设施。
该项目自今年4月开工建设,截至目前,立筒仓基础已完成钢筋绑扎约3750吨、混凝土浇筑约2万m³、塔吊安装完成4台,完成产值约3800万元。此外,15万吨立筒仓辅助建筑中转塔、出仓计量塔、2#转接塔、3#转接塔也正在进行主体施工。
撰稿:王志博
编辑:余洋
(第1256期)
