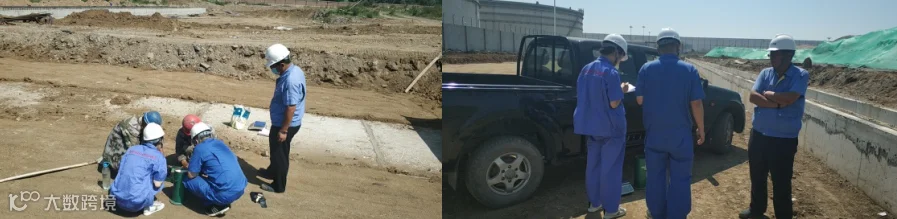

八月骄阳下,我港项目工程建设如火如荼,一线作业人员严格按照安全规范进行标准化操作,持续推进项目工程进度。

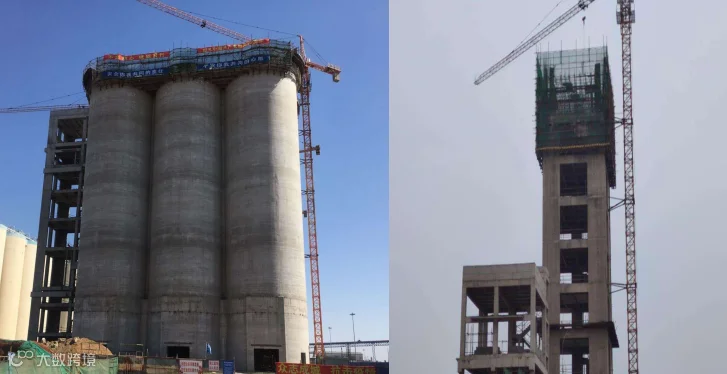

截至目前,1#立筒仓已完成竣工验收,附属结构中转塔、出仓计量塔、2#转接塔、3#转接塔、入仓计量塔等主体结构已完成施工,钢栈桥安装已完成70%,该项目工程仍在稳步推进中。

锦州港保税物流中心(B型)项目

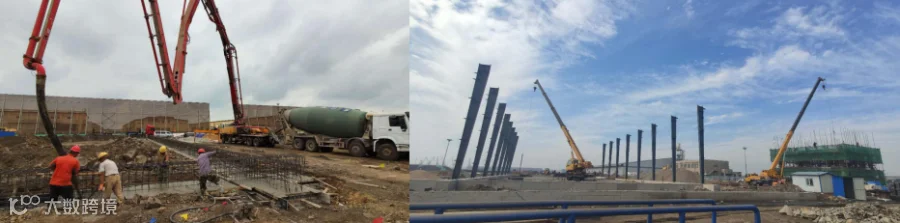

该项目完成地基基础处理2.5万平、排水沟670延米,完成通讯井和电缆井24座、消防管线310米。查验库房基础梁、海关监管用房地基基础、一层二层主体均已施工完成。

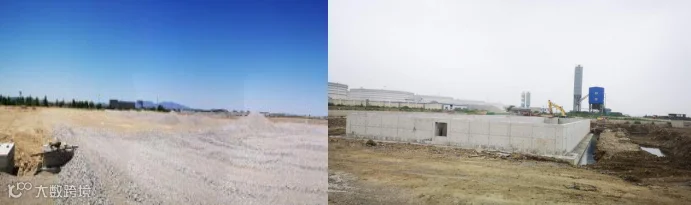

锦州港罐区西侧散货堆场及配套工程
该工程场地基础处理已全部完成。南北沉淀池浇筑、污水提升泵安装和场地内排水沟浇筑工作全部完成。高杆灯基础及其配套电缆埋管、包封、检查井等全部完成。防护栏杆已安装3000米,南侧排水沟承重盖板已安装1816块,高强联锁块铺砌完成5万平。

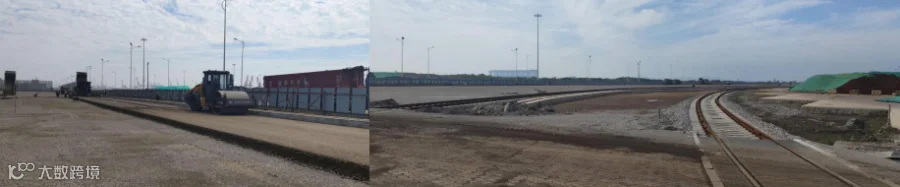

锦州港三港池站台南侧专业化铁路站台工程
完成场地整平碾压工作,摊铺碎石13.3万平、水稳10万平、混凝土面层6.6万平,挖掘排水沟2150延米,架设高杆灯基础8座、箱式变电站3座。

经二路与纬一路连通工程
该工程已完成路床土方开挖、淤泥处理、局部换填等工作。新建道路排水沟、跨路电缆保护暗涵已完工。路床范围内电缆迁移直埋、回填碾压、通讯电缆及铸铁给水管线预埋钢筋混凝土套管安装工作已完成。预制道路排水沟盖板已安装完成。
供稿:规划建设部 王志博
