水电施工规范及工艺

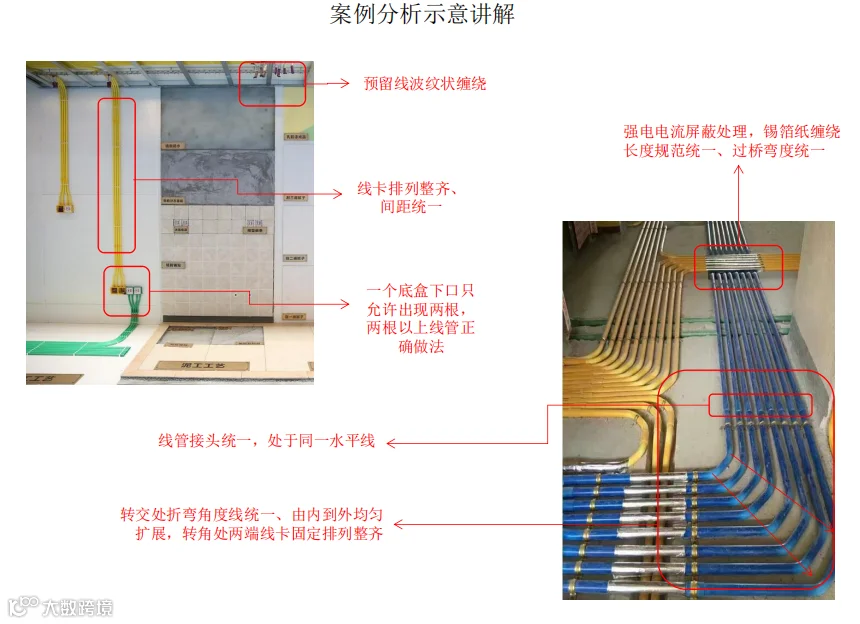

一、施工顺序:

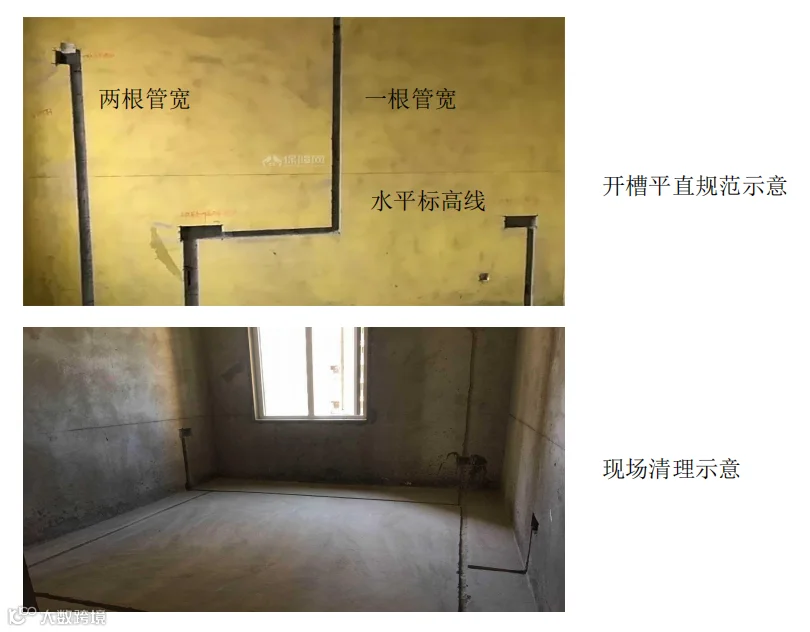

水电定位—弹水平标高线—弹线槽线、底盒线—机械开槽—线槽卫生清理打扫— 地面/顶面线管水管走线弹线—敷设底盒—铺设管线—卫生清扫—验收

二、施工过程中注意事项:

1、弹线宽度根据放管数量定位,避免过宽或过窄。

2、底盒敷设时候应使用水平尺,保证底盒安放水平。

3、开槽后清理现场卫生,清理,卫生前检查开槽是否到位,是否影响布管布线,避免二次施工。

4、地面线管走线前必须弹线规划线路,保证施工管线顺直,管线距墙面距离保持一致。

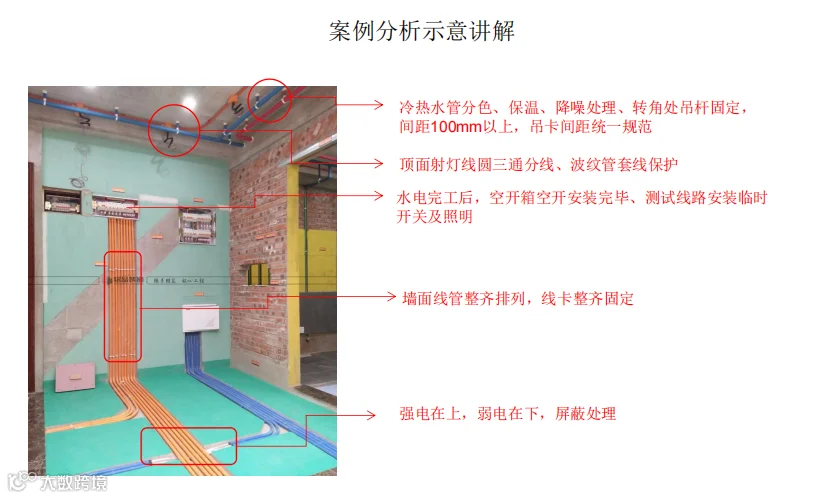

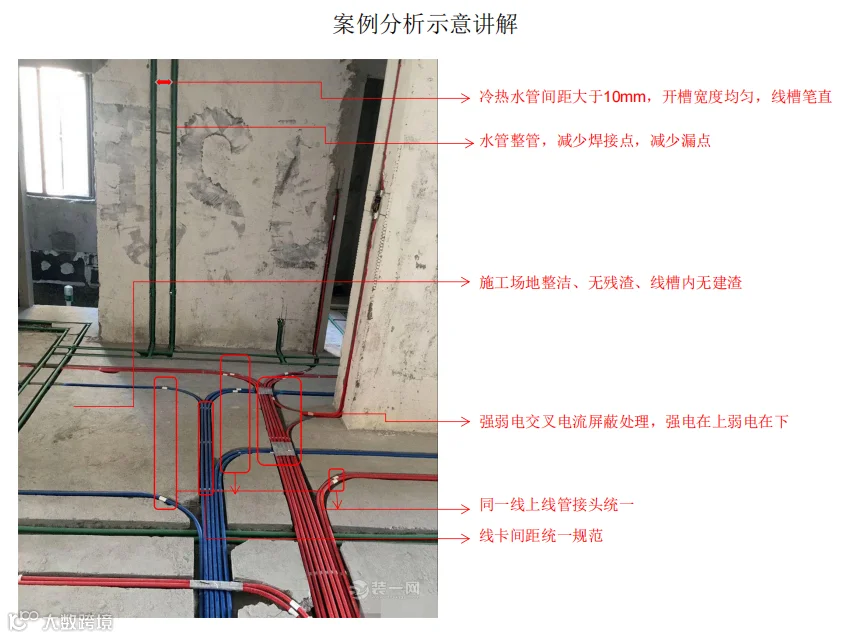

5、电交叉处,弱电必须使用锡箔纸屏蔽处理,弱电在下强电在上。

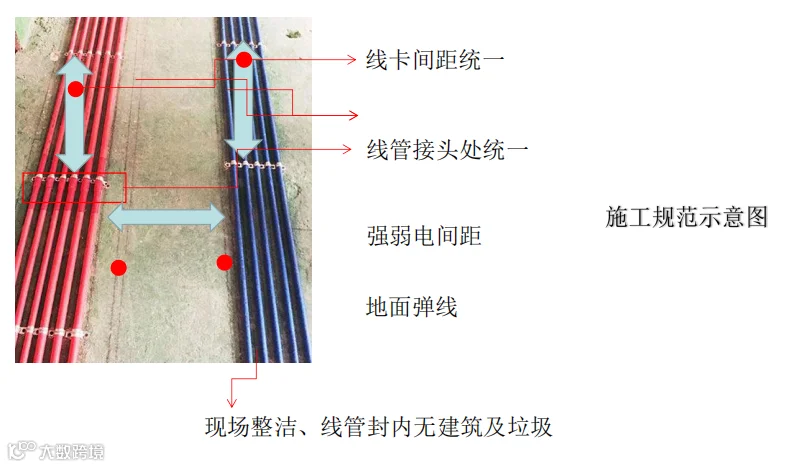

6、线卡间距保持一致600mm,强弱电间距保持300mm以上。

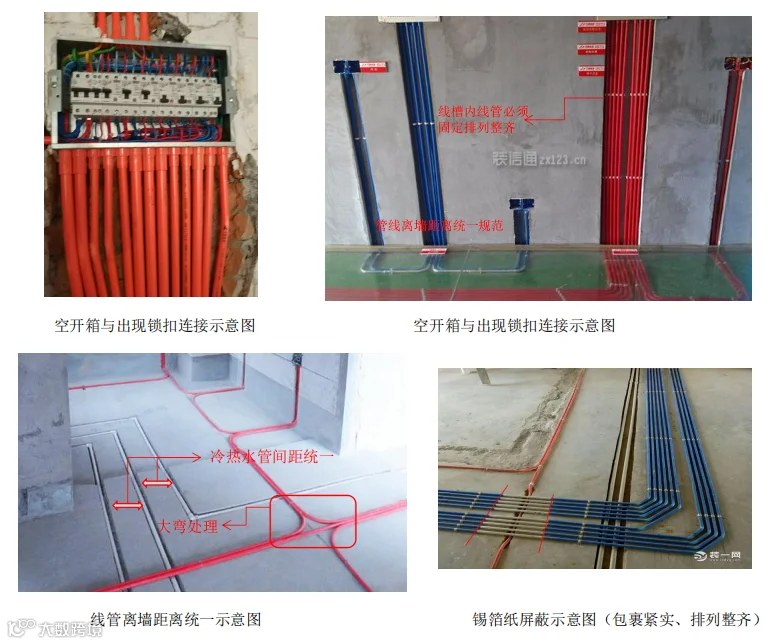

7、空开箱与出线管连接必须使用锁扣。

8、有地暖施工线管离墙距离不得超过150mm(线管走地)。

9、线管接头统一整齐排列同一处。

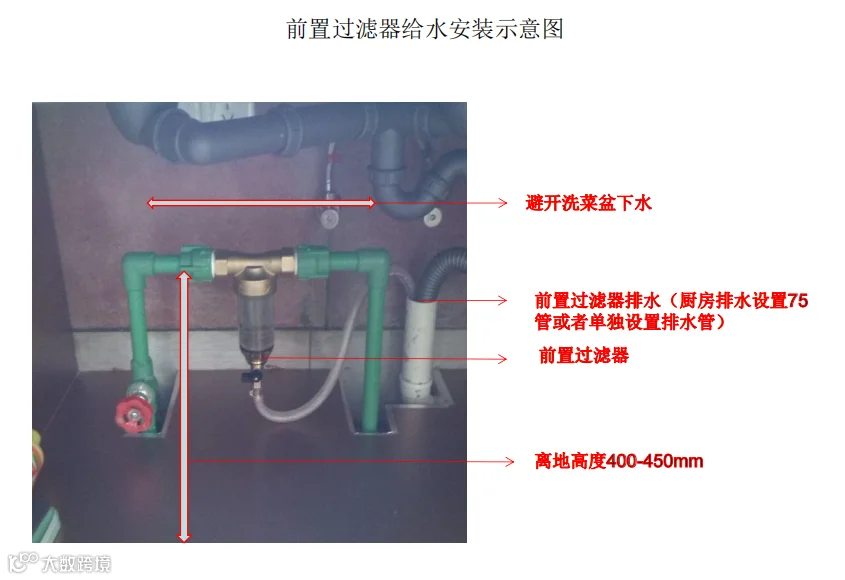

10、厨房进水口预留前置过滤器的接头处,注意预留处避开洗菜盆下水口,预留清洗排水口。

11、水管、线管尽量不要从主水管包管内上下。

12、出水口内丝弯头出墙距离统一。

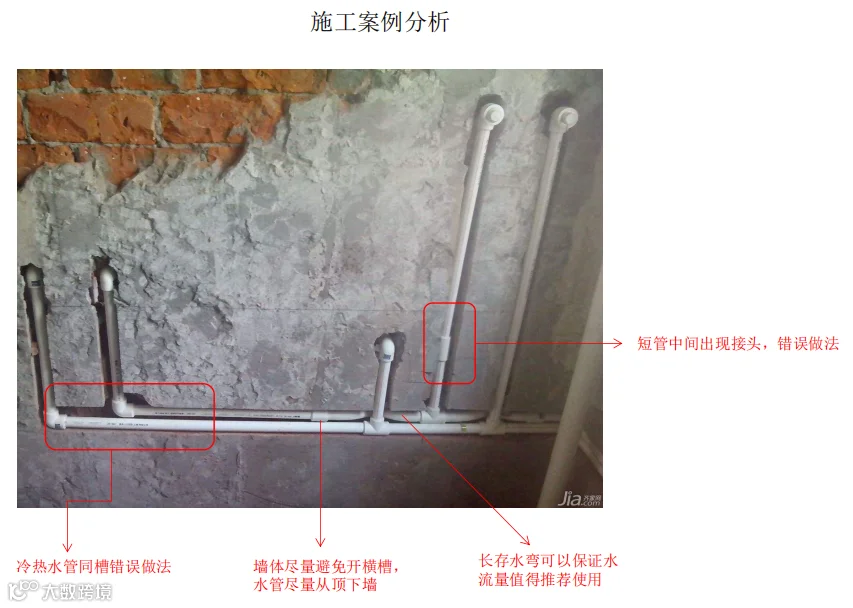

13、水管布管无分支处采用整管,中间不能有接头。

14、水管走顶,需弹线布管,吊卡固定牢实,转角处需按装吊卡,施工中避开吊顶节点或关键处。

15、禁止冷热水同构,热水管采用保温棉套管。

16、卫生间给排水施工前必须和业主确定卫生间设备使用状况。

17、厨房洗菜盆排水管能由50管改为70管的尽量改,高度问题需要改的必须改。

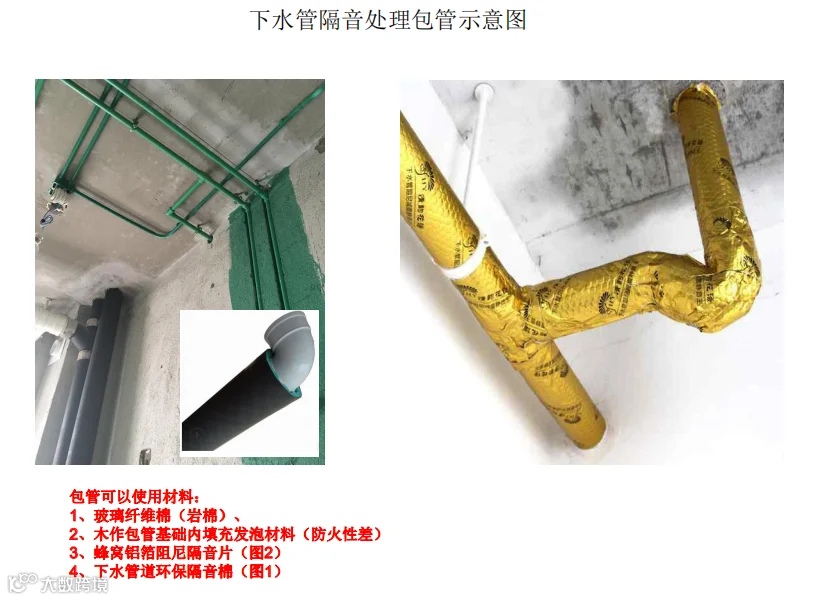

18、下水管必须进行静音包管处理。

19、洗衣柜给水及电源不要留在洗衣机背后。
