导读:近年来,我国装配式建筑发展迅猛,其中装配式内隔墙作为传统的装配式“三板” 之一,在建筑施工中已得到广泛应用。

近年来,我国装配式建筑发展迅猛,其中装配式内隔墙作为传统的装配式“三板” 之一,在建筑施工中已得到广泛应用。陶粒混凝土墙板凭借生产周期短、质量轻、性能高、节能环保、施工便捷等优势,成为现代建筑的理想墙材,也是新型墙材的发展方向之一。

施工前的准备工作:细节决定成败

(一)技术与工具准备:专业支撑,高效施工

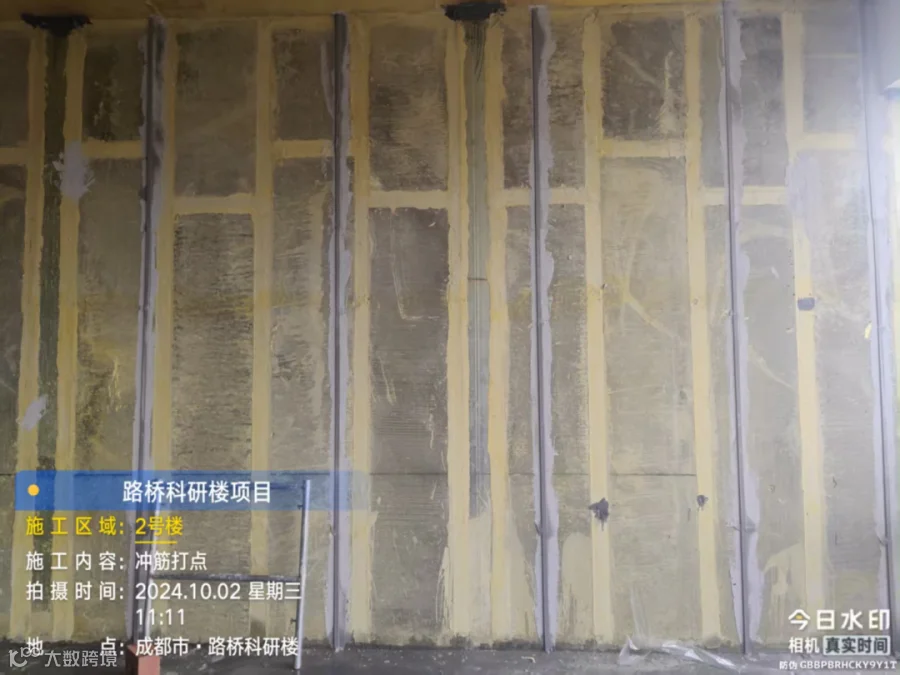

施工前,需组织技术人员熟悉工程图纸、国家规范及地方性标准规定的施工工艺,深入了解陶粒混凝土隔墙板的材料性能,明确施工顺序与要点,并仔细核对建筑、构造及土建与设备安装专业图纸之间的尺寸是否一致,寻找试点,做施工样板。

工具准备需覆盖全流程:扫帚、水桶、软毛刷等清理工具;撬棍、开刀、托板、抹子等安装工具;2m 靠尺、钢尺、水平仪等测量工具;手持无齿锯、墨线盒等切割和放线工具,确保各环节有序推进。

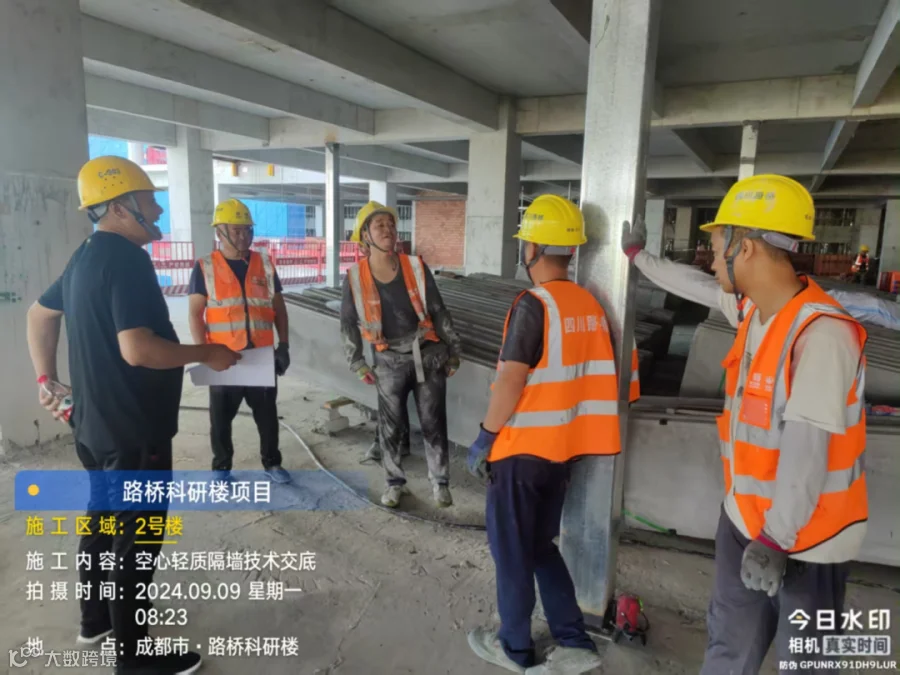

技术 交底.png

(二)机具、材料准备:严选核心材料,筑牢质量根基

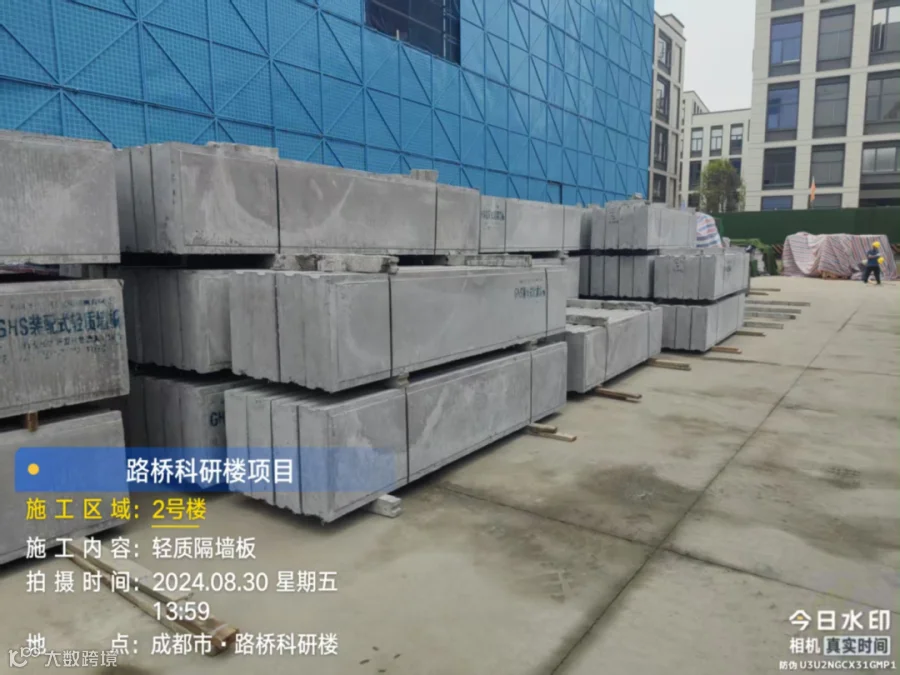

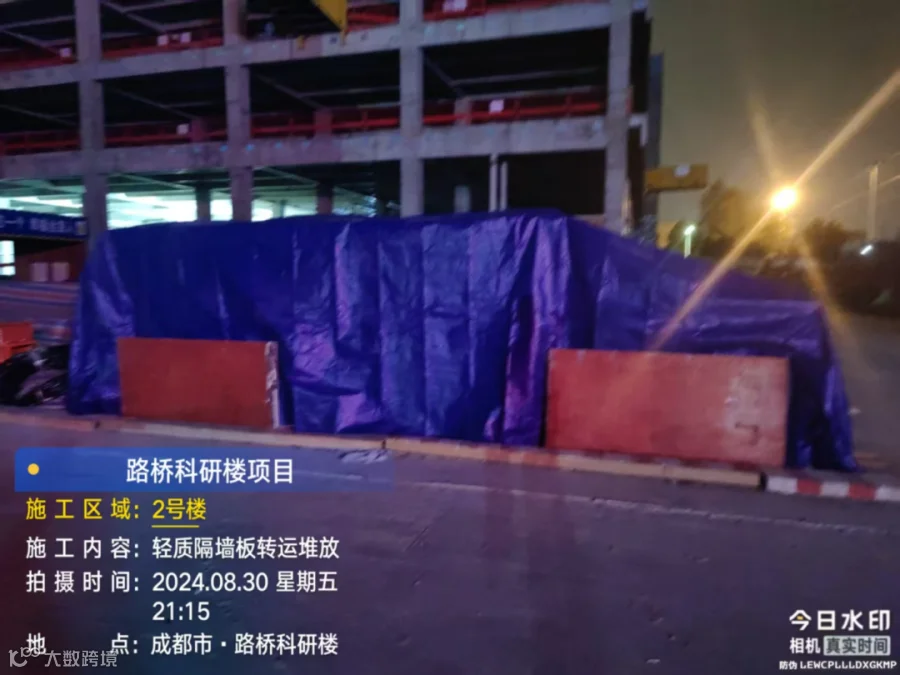

根据设计要求与施工进度,精准核算材料用量并组织进场。在每个栋楼附近设置临时堆放场地,单堆堆放不超过 5 块。材料到场后,需从不同批次取样检测强度,达标后将合格材料按 2-3 块打包,采用吊车吊运至卸料平台(整体重量不得超过 800kg)。条板吊运至卸料平台后,用运板小车转运至施工部位码放整齐。

  • 主材:预制陶粒板(厚度 200mm、120mm)。

  • 辅材:聚合物干混砂浆、耐碱玻璃纤维网格布、L 型钢卡(200 型,1.5mm 厚)、木楔、U 型卡(200 型,1.5mm 厚)、万字卡(1.2mm 厚)等。

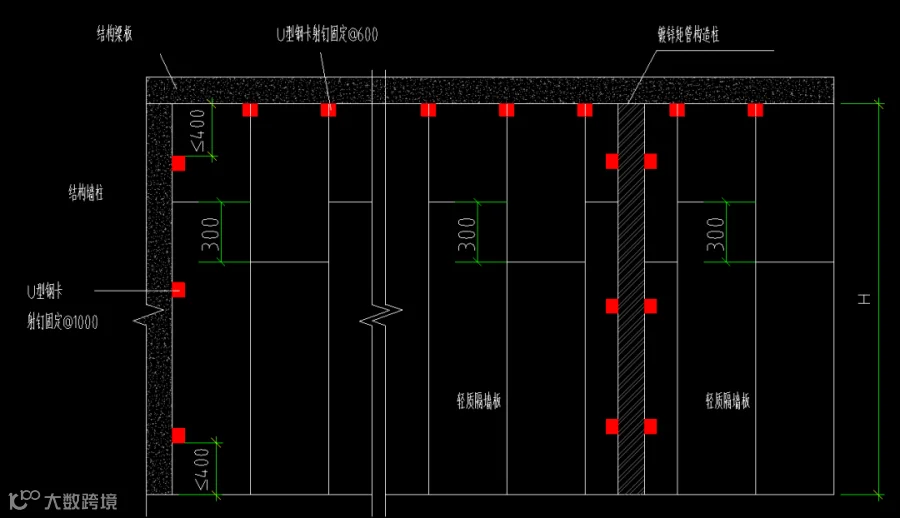

  • U 型卡:用于墙板与剪力墙、构造柱等墙体结合处的连接固定,采用射钉枪及钢钉施工。

  • L 型钢卡:用于墙板与上部构造梁、板及地面结构的连接固定,起刚性抗剪力作用,采用射钉枪及钢钉施工。

  • 网格布:增强墙板拼缝处抗裂性能,防止开裂。

  • 专用粘结砂浆:用于墙板拼缝、墙板与剪力墙 / 构造柱及楼板 / 构造梁的连接,有效抑制收缩裂缝。

(三)现场条件准备:营造良好施工环境

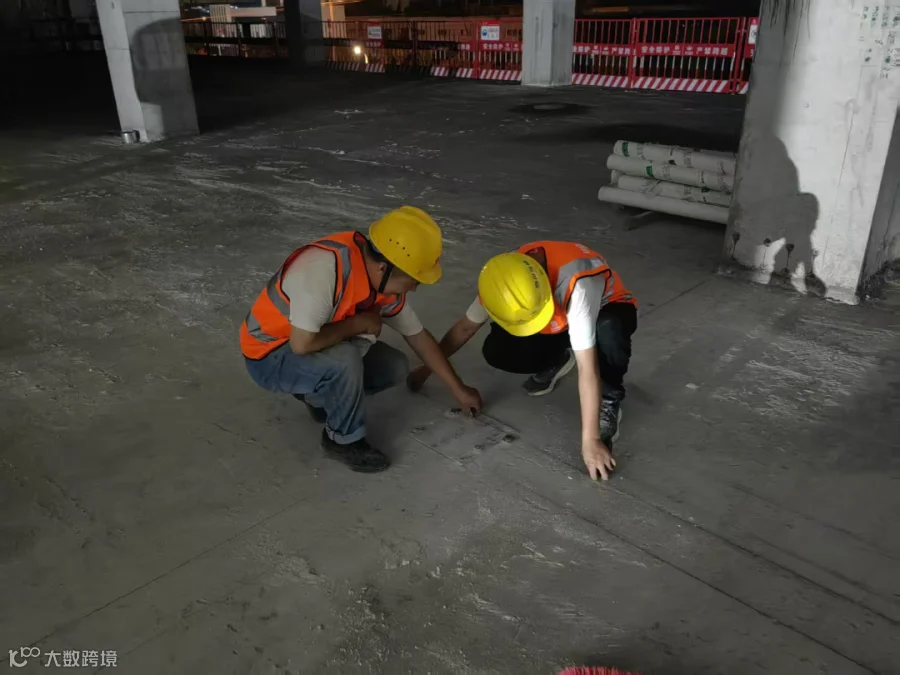

主体结构施工及与轻隔墙接触部位的墙面基层找平处理需通过验收,墙面弹出 50cm 标高线,为施工测量与定位提供基准。水暖电气设备安装需提前放线定点,钻孔粘结预埋件或开关插座,预留板孔或利用板孔敷设暗埋管线,避免后续工序冲突。现场需彻底清理,剔除墙面、地面、楼板底面突出的砂浆、混凝土块及杂物,确保场地平整无障碍物。

施工步骤:规范操作,确保质量

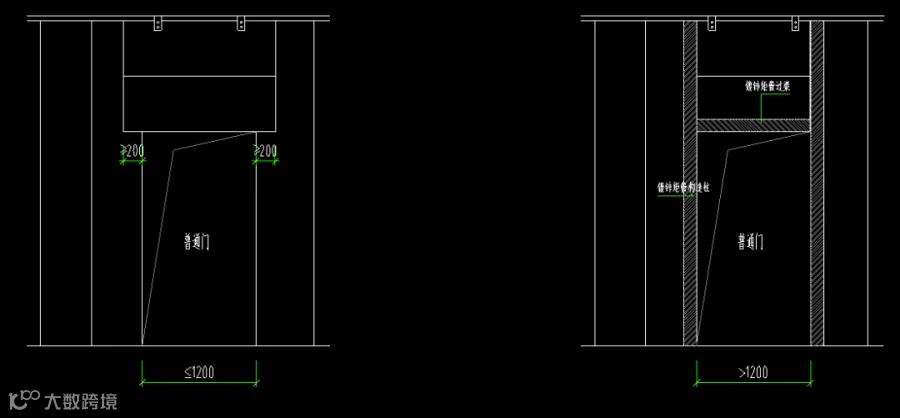

公母槽工艺:清理现场→测量弹线→切板、拼板→竖板、对墨线→校板→填专用砂浆→固定→紧缝抹灰→砂浆塞缝→砂浆收口→墙身完成→板缝处理→板面修补、找平→粘铺玻纤网格布→铺设线管、接线盒、管卡、埋件

注浆工艺:清理现场→测量弹线→切板、拼板→竖板、对墨线→校板→固定→紧缝抹灰→砂浆收口→墙身完成→板缝处理→板面修补、找平→粘铺玻纤网格布→注浆→铺设线管、接线盒、管卡、埋件

关键注意事项:规避风险,保障安全

(一)操作环境与人员要求

施工环境需保持平稳安静,无噪声、烟尘及有害气体干扰,为施工人员提供健康的作业条件。安装人员须经专业培训,熟悉施工工艺与安全操作规程,配备安全帽、手套、护目镜等标准劳动防护用品,确保作业安全。

(二)细节把控与成品保护

板材运输及堆放需侧立,底部用方木衬垫,防止倾倒破损。安装过程中,需随时用 2m 靠尺及塞尺检查墙面平整度,用 2m 托线板检查垂直度,及时矫正偏差。隔墙板粘结后 10 天内禁止碰撞敲打或进行下道工序,安装埋件时宜用电钻钻孔,严禁暴力敲击,同时严防运输小车碰撞墙板及门口,做好成品保护。

质量验收:确保工程质量

(一)外观与尺寸验收

墙面应平整光滑、颜色均匀,无明显色差、污渍及划痕,阴阳角方正,接缝平直牢固,无孔洞、开裂等缺陷。

板材尺寸须符合设计要求,长度、宽度、厚度偏差控制在允许范围内,门窗洞口尺寸精准,非标准板切割整齐。

(二)安装质量与性能验收

隔墙板与龙骨、墙体固定件连接须牢固,粘结剂粘结强度达标,无松动、脱落现象。龙骨间距、连接点位置符合标准,支撑杆无移位或松动。

墙体垂直度、平整度偏差须符合规范要求(用 2m 靠尺和楔形塞尺检查平整度,用 2m 托线板检查垂直度),同时须满足隔音、防火、保温等性能要求。

总结问题

(一)卡件安装遗漏、灰缝填充不饱满、墙面平整度不高

整改措施:新进场作业人员须完成专项技术交底,严格执行 "老带新" 传帮带机制,确保其全面掌握安装工艺要点。施工过程中强化质量巡查,一经发现问题立即启动整改程序,未经验收合格不得进入下道工序施工。

(二)工期紧导致的接缝开裂问题

受工期限制,现场钢架采用成品矩形钢管(钢管厚度与隔墙板厚度等同),虽采用抗裂砂浆 + 网格布处理接缝,但局部区域仍出现裂缝。

优化方案

建议采用定制矩形钢管,截面尺寸较隔墙板两侧各缩窄 20mm(总宽度减小 40mm),在接缝处采用 "挂设钢丝网 + 抗裂砂浆" 工艺,通过增强界面拉结性能降低裂缝风险。

佰弘工地现场实践表明,陶粒混凝土隔墙板安装存在两种工艺:

注浆工艺(装板 + 挂网 + 注浆):整体质量更优,裂缝较少。其由下至上的灌浆方式可有效避免砂浆不到位问题,保证饱满度。

公母槽卡扣工艺(装板时侧面抹砂浆 + 挂网):易出现灰浆不饱满情况,后期维修成本较高。
建议优先采用注浆工艺,以减少后期裂缝隐患,降低维修成本,保障工程质量。

陶粒混凝土隔墙板安装是一项技术性强、环环相扣的系统工程。

从施工准备到安装实施,再到验收与问题处理,每个环节都需严格把控。唯有遵循规范、注重细节,才能打造安全、可靠、优质的建筑隔墙,为装配式建筑发展筑牢根基。

精 选 案 例

—更多案例,敬请关注—

点分享
点收藏
点在看
点点赞

【声明】内容源于网络
0
0
佰弘建筑装饰
我们是一家集设计、预算、施工、材料于一体的建筑装饰企业,致力于在公共空间、市政工程、民用工程、室内外空间设计等领域为客户提供专业化、全方位的解决方案。
内容 163
粉丝 0
佰弘建筑装饰 我们是一家集设计、预算、施工、材料于一体的建筑装饰企业,致力于在公共空间、市政工程、民用工程、室内外空间设计等领域为客户提供专业化、全方位的解决方案。
总阅读95
粉丝0
内容163
