寒冬已过,春回大地。七建集团在继续做好疫情防控工作的基础上,抓紧复工复产。截止到4月2日,集团超九成项目复工,全国化工程建设有序推进,一批重大标志性工程正积极恢复施工生产,各级管理人员和项目建设者回归工作岗位,为复工生产按下“加速键”。

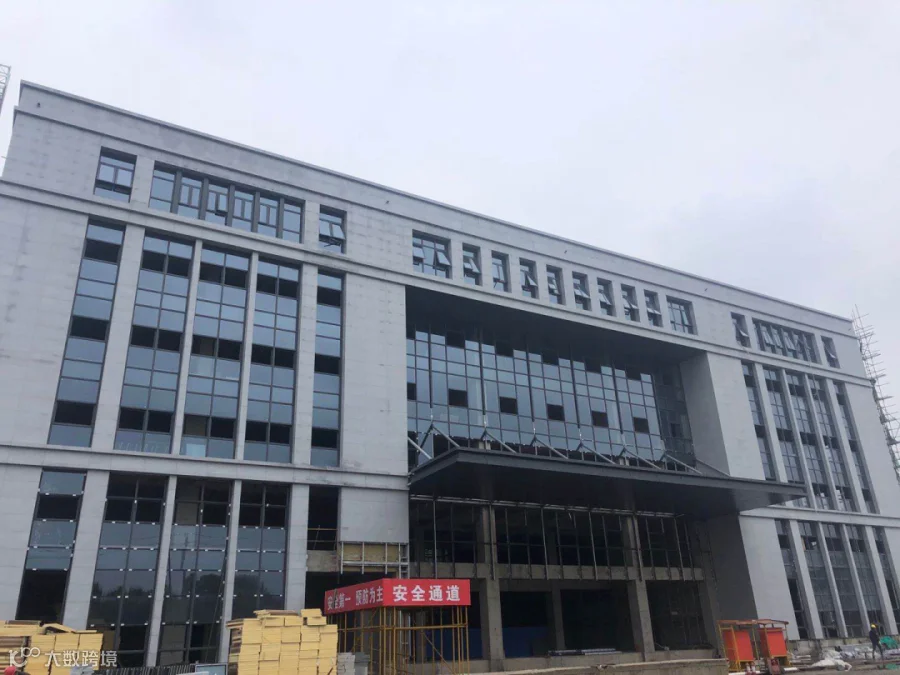

杭州之门项目
杭州之门项目位于杭州萧山钱江世纪城,总建筑面积53.4万平方米,建筑高度302.6米,建成后成为集企业总部、超五星级宾馆、商业综合为一体的地标性超高层建筑,将以流畅的线条、独特的造型成为杭州新地标和天际顶点。
项目于2月16日获得政府部门核发的复工通知书,获得复工许可后,项目部通过“14(返杭前14天轨迹)+L(返工路径)+14(到达属地后隔离安排)”对劳动力进行甄别筛查,确保非重点疫情控制区域人员有序返工。3月12日,项目已正式复工并基本恢复年前正常施工状态,现场管理人员全部到位,劳动力670余人。
天津海玥名邸项目
海玥名邸项目位于天津市津南区咸水沽镇,总建筑面积25.8万平方米,其中地上约19.3万平方米,地下约6.5万平方米,包含31栋(11F、15F、18F)住宅楼、5栋4层商业配建、1栋9层酒店、1栋9层公寓以及1层地下车库等。
项目于3月9日通过复工检查后,严格按照当地政府要求,制定《海玥名邸项目疫情防控方案》,并按方案要求安排有序恢复施工生产。
截止目前,项目共到位管理人员54名,工人144名。目前主要进行场区内大临环形道路及民工生活区搭设,以及首开区塔吊基础作业。

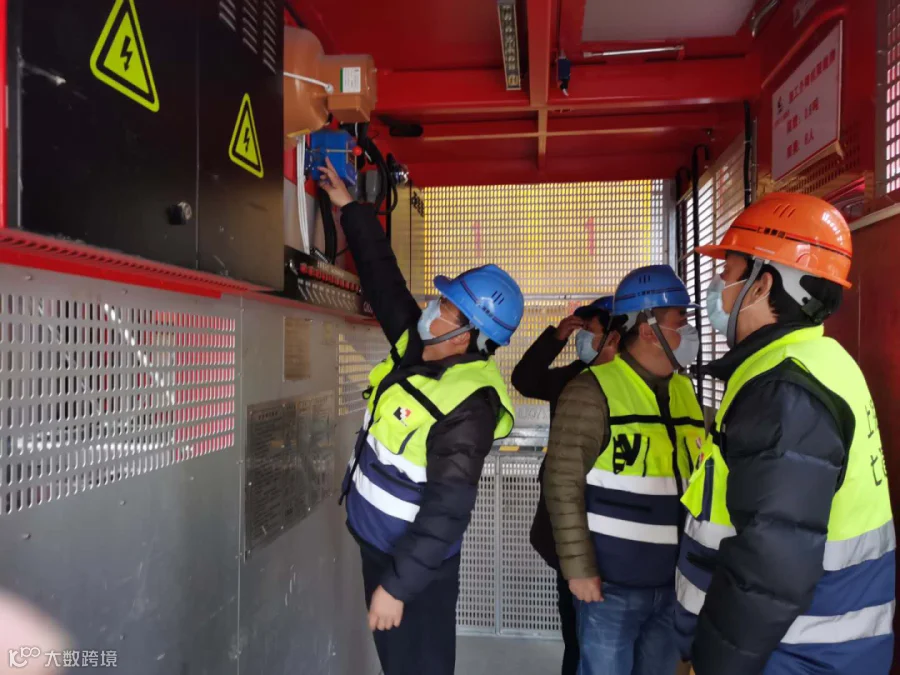

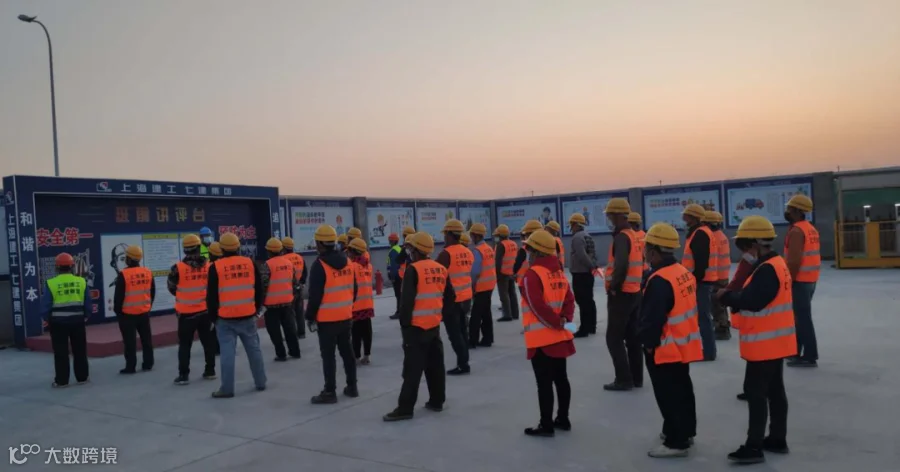

项目部严格落实建工集团安全生产管理十条指令,坚持每天早晨对民工进行安全生产及防疫交底,将安全生产抓实抓细,责任落实到人。
山东日照EPC、PPP项目
日照市东港区政府广场南片区城中村棚户区改造(EPC)项目为日照市东港区安置房项目,共分两期,总建筑面积 46.4万平方米,主要由20栋高层住宅楼等组成。
日照市东港区东关片区棚户区改造配套基础设施(PPP)项目总建筑面积17万平方米,包含文化综合体、群众活动中心、幼儿园、文化公园、沿街商业等,建成后将成为日照老城区商业文化街区的新地标,引领区域发展。

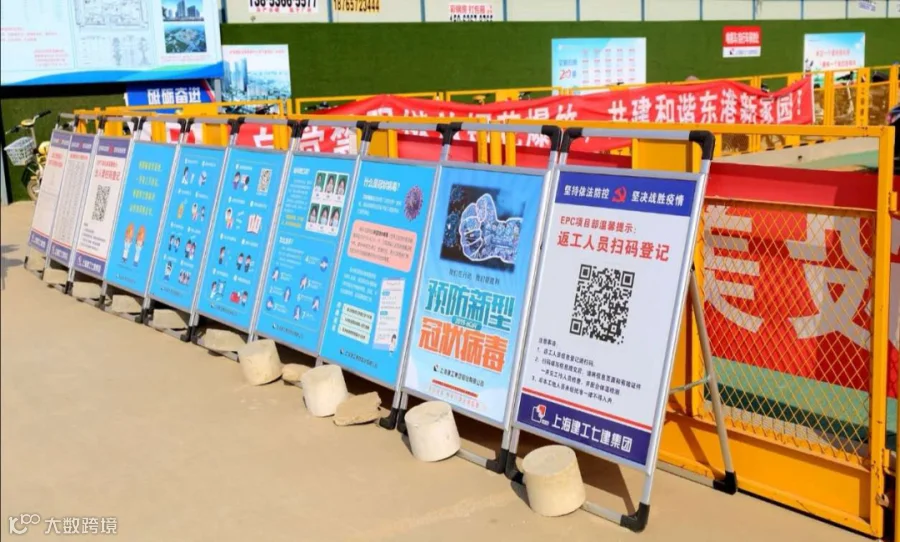

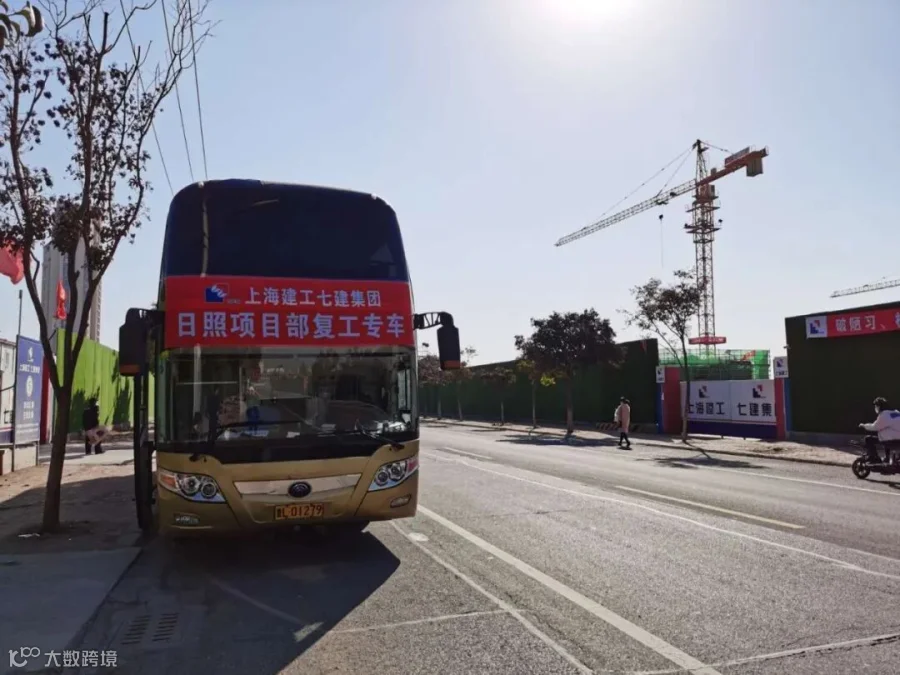

日照EPC、PPP项目于3月12日通过当地安监站复工审批,审批完成后,项目部已正式进入复工阶段。日照EPC项目部管理人员31人,PPP项目部管理人员22人,均于3月1日前全部到位,EPC项目劳动力到位405人,PPP项目劳动力到位114人,基本满足现阶段工程建设施工需要。
两个项目部都已建立完备的安全制度,通过自检自查,各类安全台账、应急预案、操作规程情况良好,各机械设备、临时用电、消防设备等检查记录齐全、各工序 、机械作业所涉及到的特种作业人员均持证上岗,并按规定进行了报验。项目部对年后新进人员均进行了三级安全教育培训及安全技术交底,并同每个班组长签订了安全责任书,确保工人安全责任。
项目部同时针对节前基坑边坡、临边防护、人员上下马道、基坑周边降水、落地脚手架、安全网、脚手板、安装完成的整体提升架等设施进行了重点排查,对现场所有临边、洞口等防护措施进行检查,发现问题立即整改,确保相关安全措施达到有效防护。
山东日照当地电视台报道
日照EPC、PPP项目部复工情况

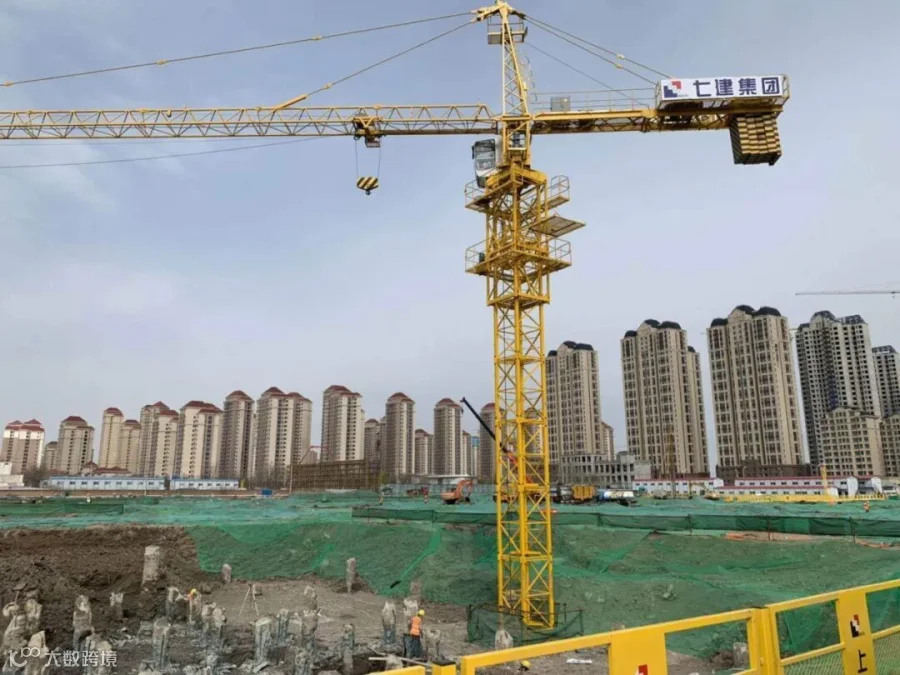

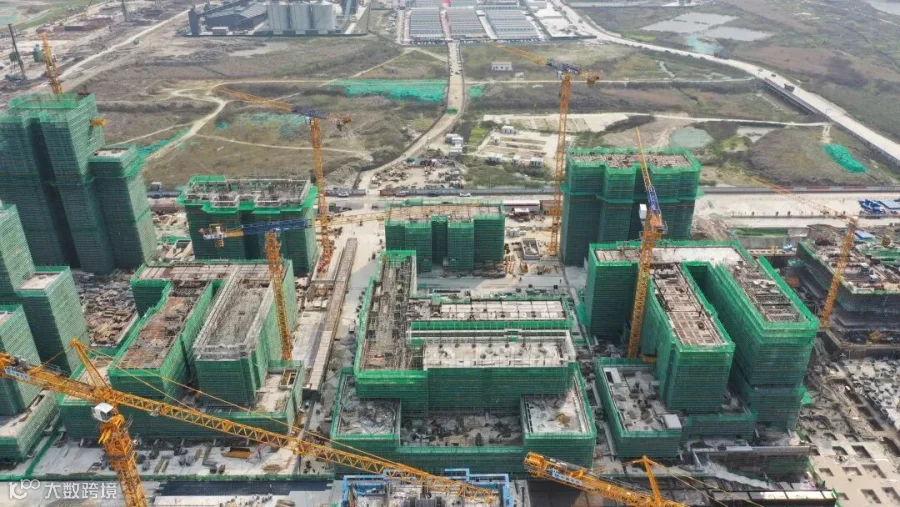

日照EPC项目共有20幢高层,先开区十幢高层现有8层已经进入主体结构施工阶段,其余部分正在进行基础施工阶段。
日照PPP项目共有7个单体以及7条市政道路,目前7条道路中的两条(丽阳路和华阳路)道路基础已完成。7个单体中的群众活动中心一馆正在进行基础施工阶段,海曲阁、海曲广场两个单体正在进行基坑降水和土方开挖。
海南西部中心医院三期设计施工一体化工程
海南西部中心医院三期设计施工一体化工程位于海南省儋州市,总建筑面积9.1万平方米,由一栋地上9层、地下2层科教楼,一栋地上19层、地下1层病房楼,一栋6层综合服务楼,一栋4层感染楼、一栋1层高压氧舱及2层连廊等组成。

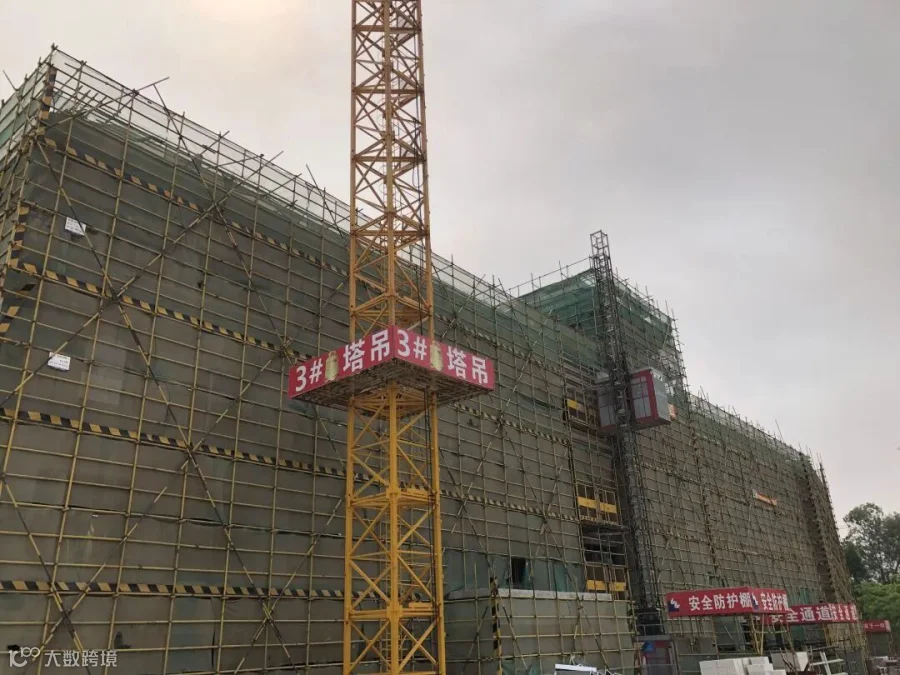

项目部管理人员从2月10日陆续进场,开始做复工前的准备工作,2月15日部分非重点疫区的工人陆续进场,结合当地实际情况,项目于3月1日正式全面复工。截止目前,项目管理人员到位54人,劳动力345人。
全面复工后,项目部实行封闭式管理,采用实名制管理系统和门禁系统,继续做好疫情防控的各项工作。为降低疫情对施工进度的影响,项目部复工后加大人力、物力等资源投入;对作息时间优化调整,采取加班作业;在工艺上进行优化,进行搭接施工,具备条件的前提下进行交叉作业。
杭州亚运会亚运村技术官员村二期一标段项目
杭州亚运会亚运村技术官员村地块二期一标段项目位于杭州市萧山区,总建筑面积11万平方米,包括LOFT平层公寓A1#~A3# 、平层公寓B1#~B3#以及部分商业裙房、附属用房等。
项目于2月15日获得政府部门核发的复工批准,于2月26日正式复工,作为杭州市首批复工复产单位,浙江卫视也对项目复工情况进行了报道。项目部管理人员于2月底前全部到岗,现场工人根据各地疫情情况及管控措施,分批次返岗,至3月中旬,项目部返岗工人达600余人,现场施工全面恢复正常。

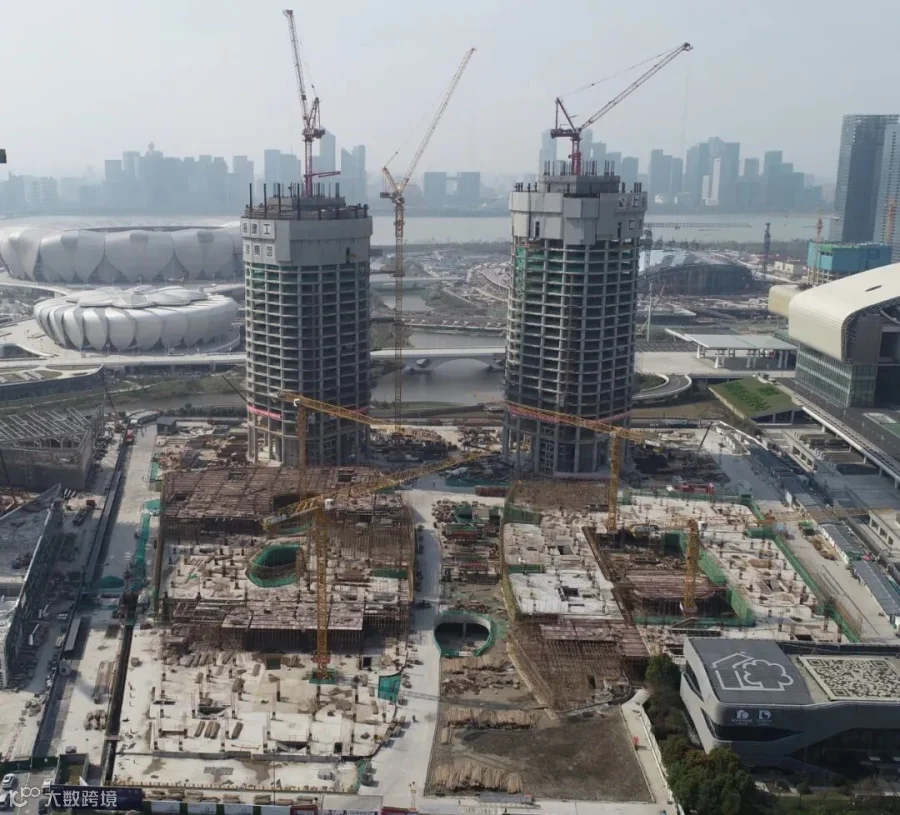

项目复工至今,A系列楼栋已完成1.5层施工工作量,B系列各单体已完成3层施工工作量。
合肥蜀山区北亚小区旧城改造工程
蜀山区北亚小区旧城改造工程项目位于合肥市蜀山区望江西路与潜山路交口西南处,总建筑面积10万平方米,由9栋住宅楼、商业楼、幼儿园、地下车库及其他配套设施等组成,建成后将安置人口732户、2342人,并解决450名幼儿入园问题。
为确保项目安全措施到位,复工前期,项目部关键岗位人员均提前到岗履职。塔吊人货梯等大型设备在复工启用前均进行了检查验收,并由专业单位进行维保和检修,临电设施、脚手架、临边洞口等安全防护设施也组织专人进行了专项检查,杜绝安全隐患。所有进场人员均组织进行安全教育及技术交底,特殊工种持证上岗,超龄人员禁止上岗。
项目于3月2日正式复工,项目部现有管理人员24人,工人及后勤保障人员登记在册约350人,人员到岗率达到100%。

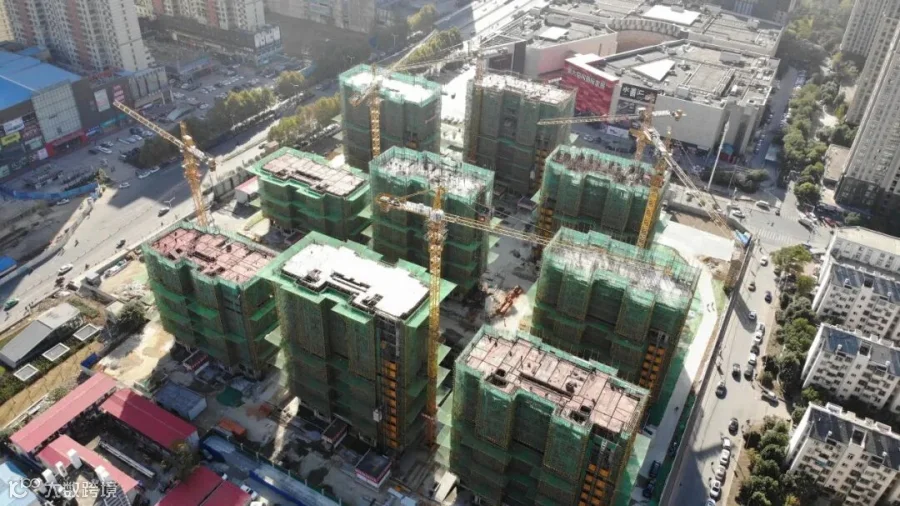

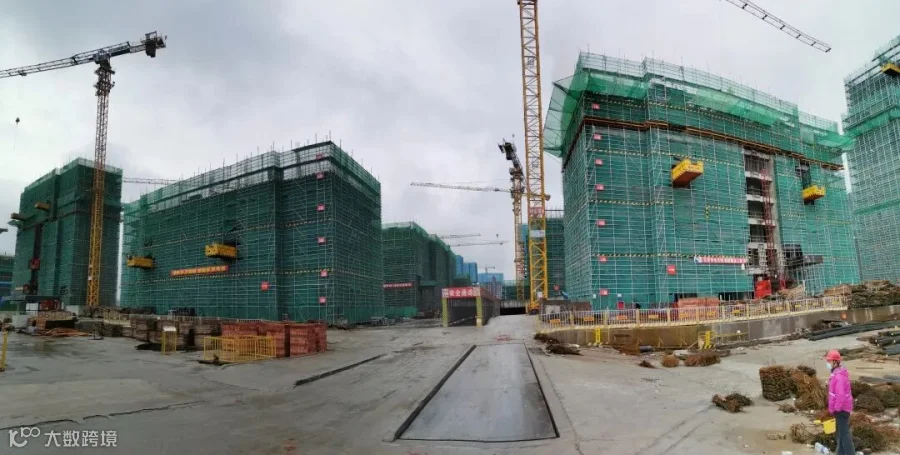

目前,项目正处于主体结构施工阶段,6栋单体已结构封顶,其他3栋单体也将于近期完成结构封顶,二结构墙体砌筑也已全面展开,完成了施工总量的约60%,并完成了1~9号楼的结构中间验收。计划于4月份开始已验收部分的粉刷、保温及门窗安装等施工,室外配套的幼儿园等附属设施也计划于5月开始结构施工。
中石化南京工程有限公司工程技术研发中心项目
中石化南京工程有限公司工程技术研发中心项目位于江苏省南京市马群科技园仙林大道16号,总建筑面积7.5万平方米,由1幢6层研发中心、2栋门卫及地下2层车库等组成。
项目部联络各专业施工单位负责人及各班组长,了解现场施工材料存量,并制定工人进场计划,除重点管控区外的务工人员做好进场准备;准备工作完成后,落实工人进场,所有进场人员必须持有南京市“宁归来”绿码,并提供14天轨迹证明。进场后立即进行网上实名登记,然后报栖霞区安监站及马群街道申请复工。
项目各项安全措施防护到位,劳动力和施工材料陆续进场,截止目前,项目部总计进场250人(其中管理人员30人、工人220人),已完成一~四层的内墙粉刷、屋面防水及找坡层施工、东立面干挂石材完成、南立面幕墙龙骨基本完成、南侧土方回填完成进1万方等主要工作内容,各项工作顺利开展。
复工“拉满弓”,防疫“绷紧弦” 。七建集团严格按照中央、各级地方政府及建工集团要求,做到防疫复工两手抓两不误。随着复工进度的加快,七建集团将进一步推动重大重点及全国化工程建设有序推进,严格落实建工集团安全生产管理十条指令要求,狠抓安全,注重质量。同时,七建集团将坚持对标国际一流企业,聚焦核心能力建设,积极践行“三全”战略,提供一流服务,确保圆满完成“十三五”收官目标,为“十四五”开好局打下坚实基础。
