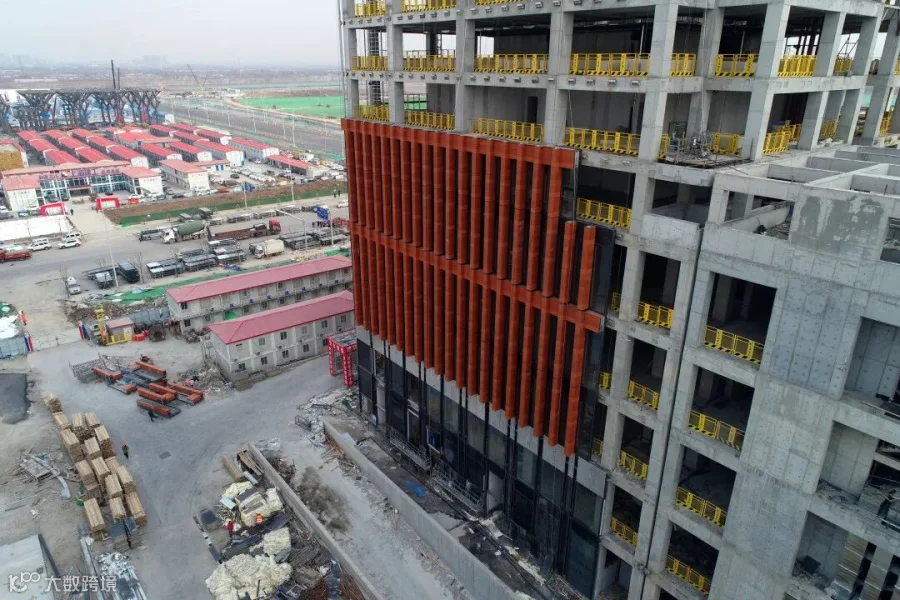

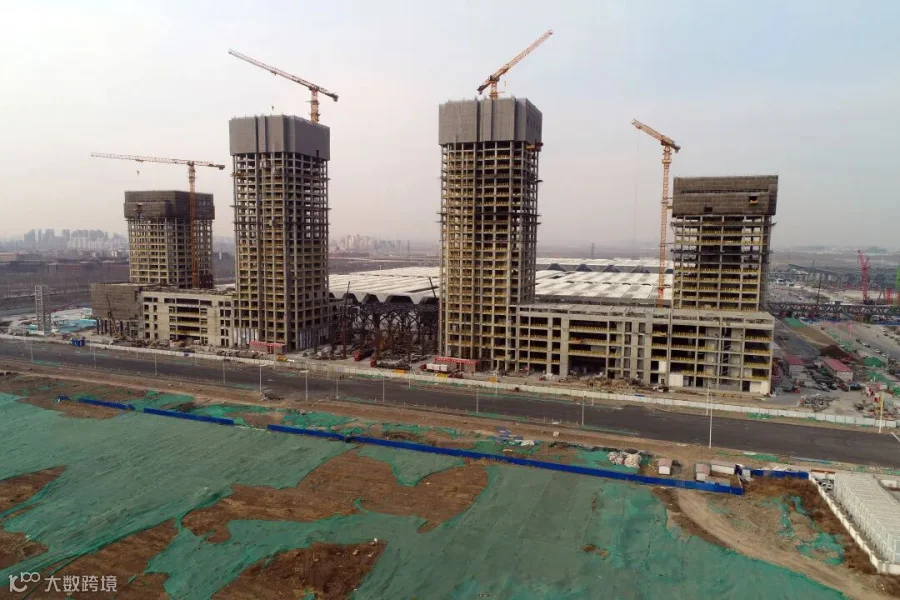

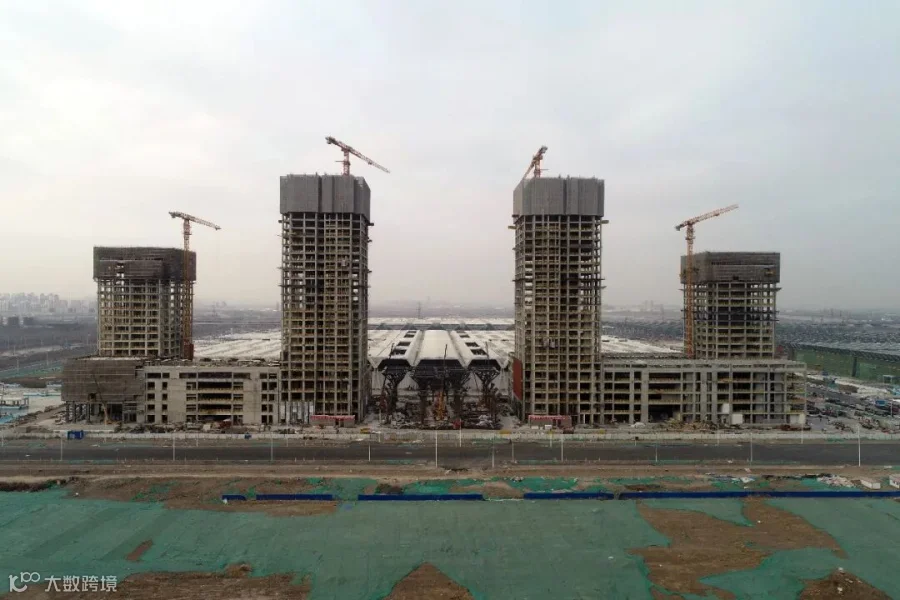

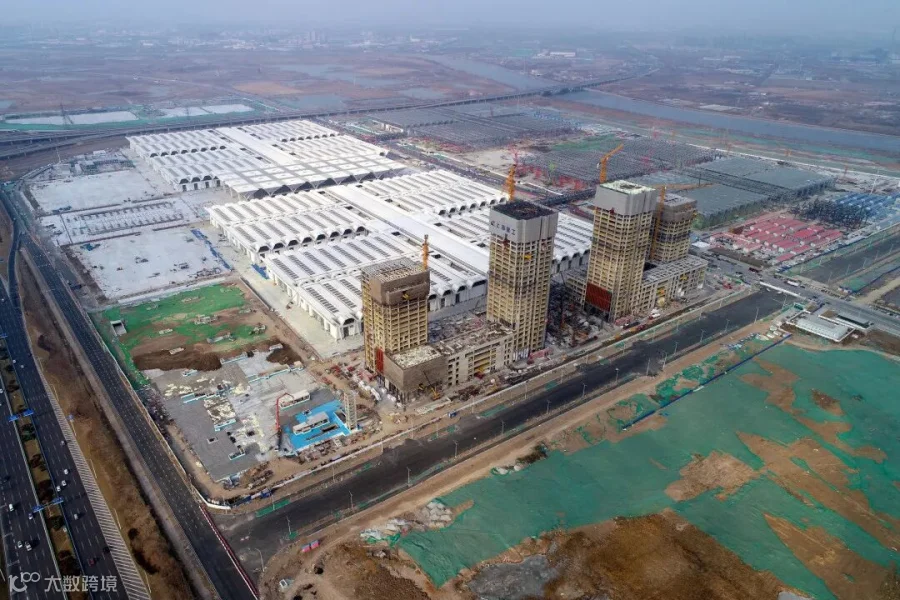

经过广大工程建设者近16个月的紧张连续奋战,克服2020年新冠肺炎疫情影响工期的挑战,2021年1月21日,天津国家会展中心工程一期综合配套区项目如期实现主体结构封顶。
项目概况
天津国家会展中心工程一期综合配套区项目是天津市重点工程,由商务部和天津市共建,是商务部在广州、上海之后布局的第三个国家级会展综合项目,是立足环渤海、辐射全国、面向全世界的标志性会展工程。工程总建筑面积325818平方米,其中配套区地下二层,地上四栋塔楼(二栋18层,二栋28层),建筑高度18层塔楼93.2米,28层塔楼132.2米,P1-4单层车库区地下一层。
在整个工程施工过程中,为确保“国内一流、世纪精品”工程建设目标的顺利实现,各参建单位团结拼搏协作,充分发挥上海建工集团的整体优势,精心组织、科学施工,克服了设计图纸多次修改、资源紧张、疫情、冬季施工等一系列难题,工程节点目标均如期顺利完成。
2019年9月30日
工程开工
2020年5月28日
工程基础底板混凝土全部浇捣完成
2020年9月18日
地下室混凝土结构完成
2020年11月26日
塔楼4主体结构封顶
2020年11月28日
塔楼1主体结构封顶
2021年1月17日
塔楼3主体结构封顶
2021年1月21日

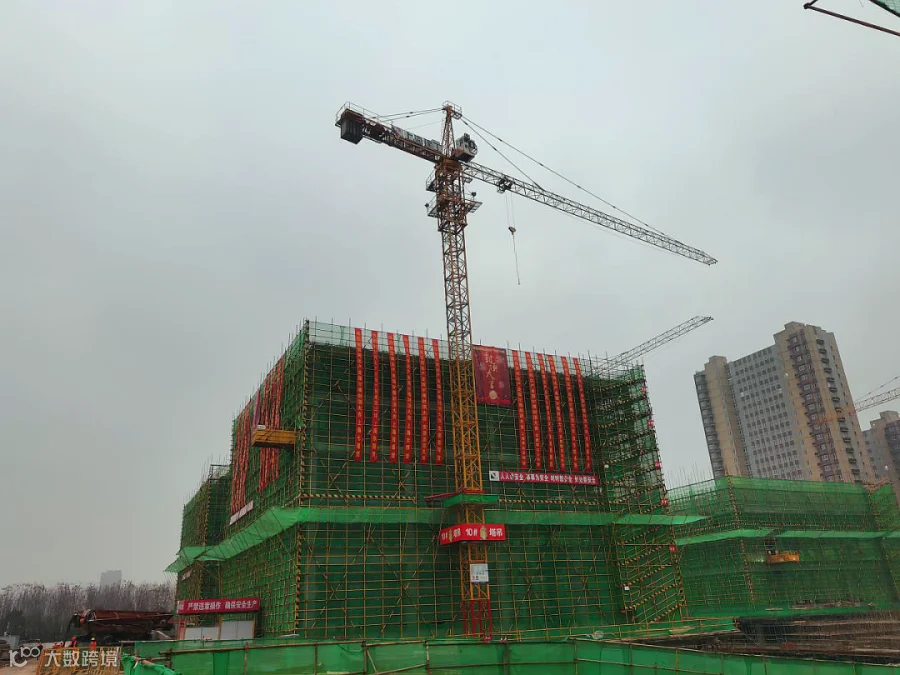

塔楼2主体结构封顶
天津国家会展中心工程一期综合配套区项目已累计完成混凝土20.5万m³,钢筋用量约4万吨,使用钢管1.1万吨,扣件120万只,钢结构2400吨。
天津国家会展中心工程主体结构的全面封顶标志着项目建设取得了重要的阶段性胜利,下阶段的工程建设任务仍将十分繁重艰巨,项目部将继续上下一心、攻坚克难,加强总承包管理与协调,严格过程控制,进一步做好项目后续建设的各项工作,将天津国家会展中心工程一期综合配套区项目建设成让业主及社会都满意的放心工程、精品工程。
