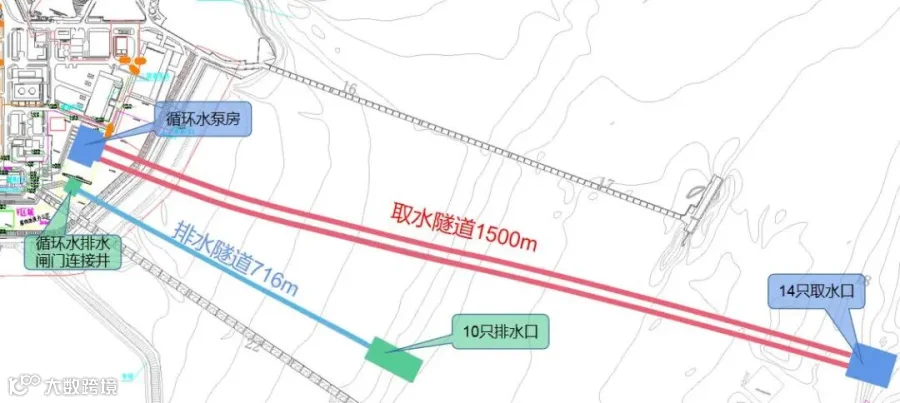

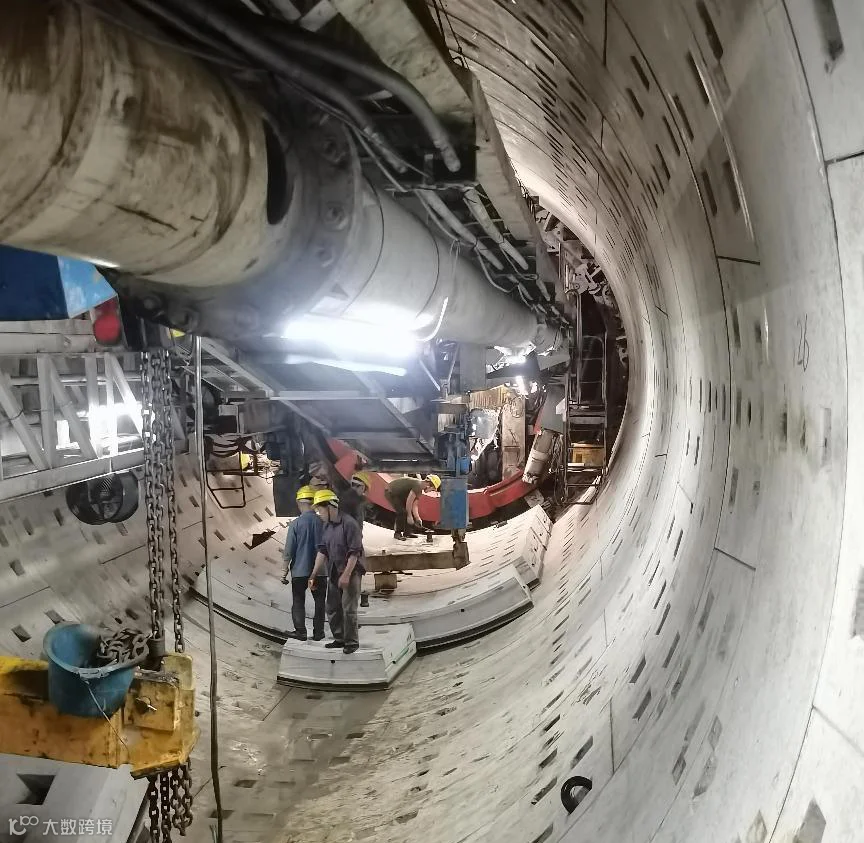

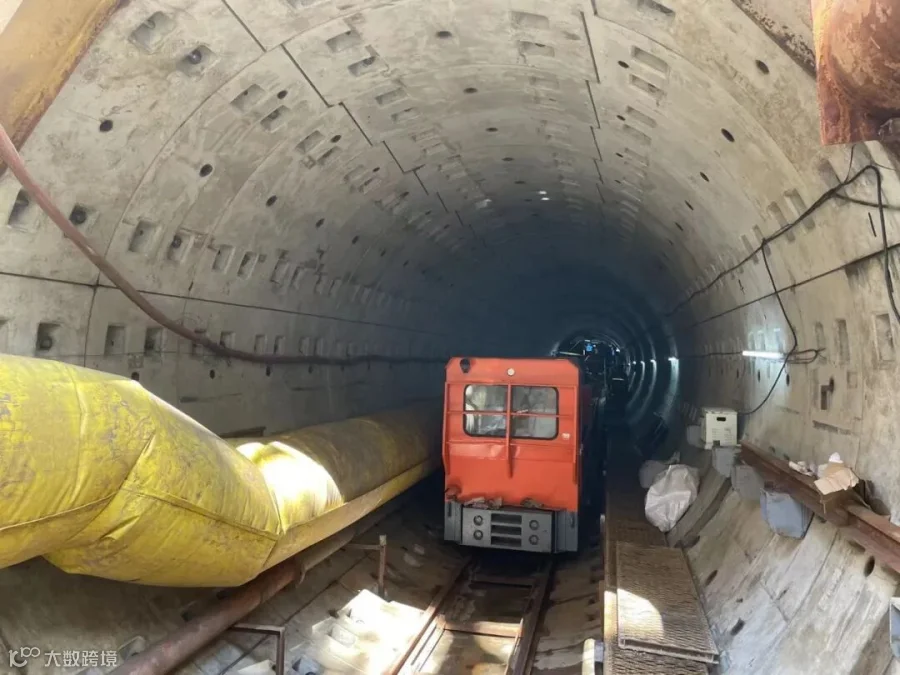

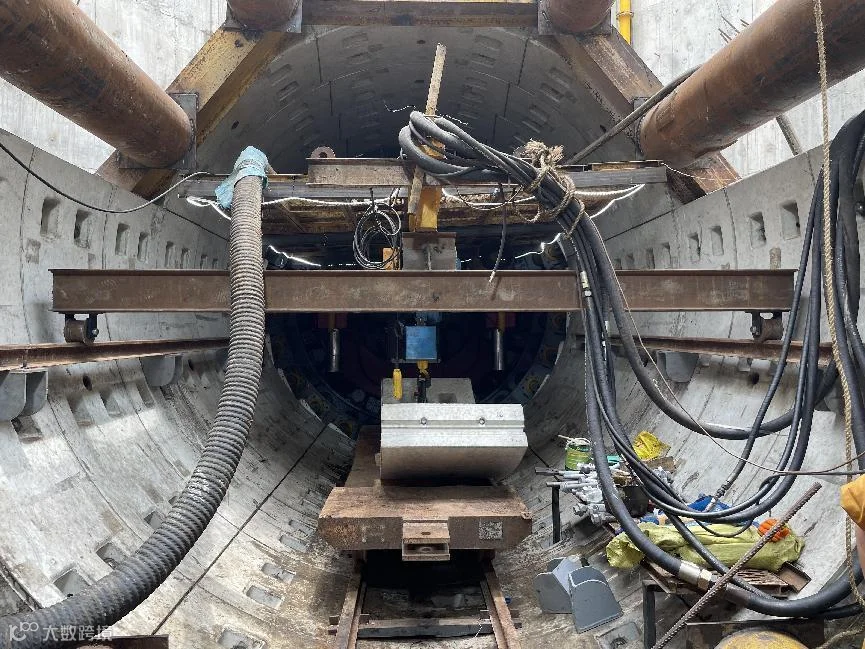

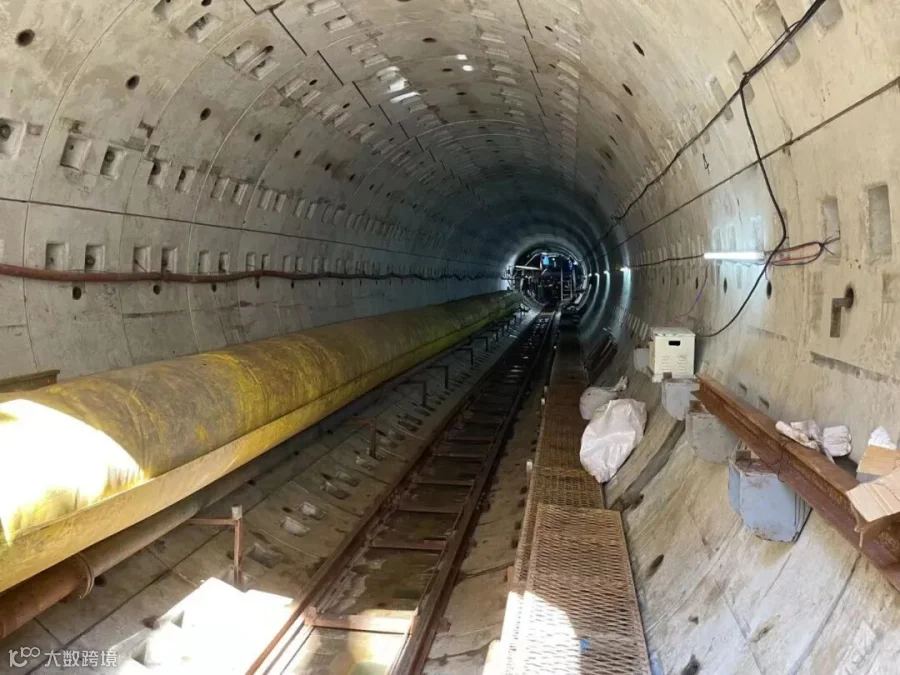

近日,浙能乐清电厂三期取排水盾构工程3#取水盾构顺利出洞。本工程为取排水盾构工程,其施工内容主要包括循环水取水隧道、循环水排水隧道、取水头、排水口;循环水泵房、循环水加药间、制氯间、配电间等泵房区域的建构筑物;排水闸门连接井;部分循环水钢管桩基及箱涵桩基施工,阴极保护装置的采购及安装等。这一项重大施工节点的启动,为整个取排水施工奠定了坚实的基础,同时为工程建设全面开展迈出了坚实的一步。
工程概况
本项目是浙江省重点建设工程,也是浙江省内唯一在建的燃煤发电机组电厂工程。建设规模为两台100万kW高效一次再热超超临界机组,同步建设烟气脱硫、脱硝装置和除尘等超低排放环保设施,总投资约65亿元。
项目建成以后,通过实施燃煤发电机组(节能降耗改造、供热改造和灵活性改造)等工作,可大幅降低火电机组的单位发电煤耗,从而提高能源利用效率;有利于就地平衡负荷、提高电网调度运行的灵活性,避免大功率远距离输送,同时有效缓解火电发展所面临的能源消费总量控制和环境保护的双重压力,极大的改善当地的生态环境状况。
精心组织 攻坚克难

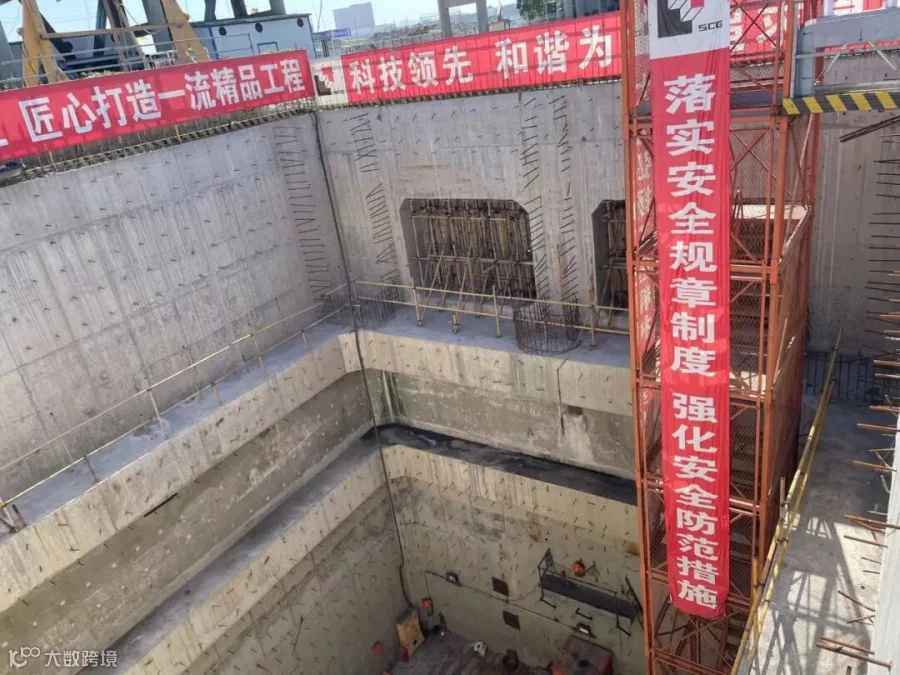

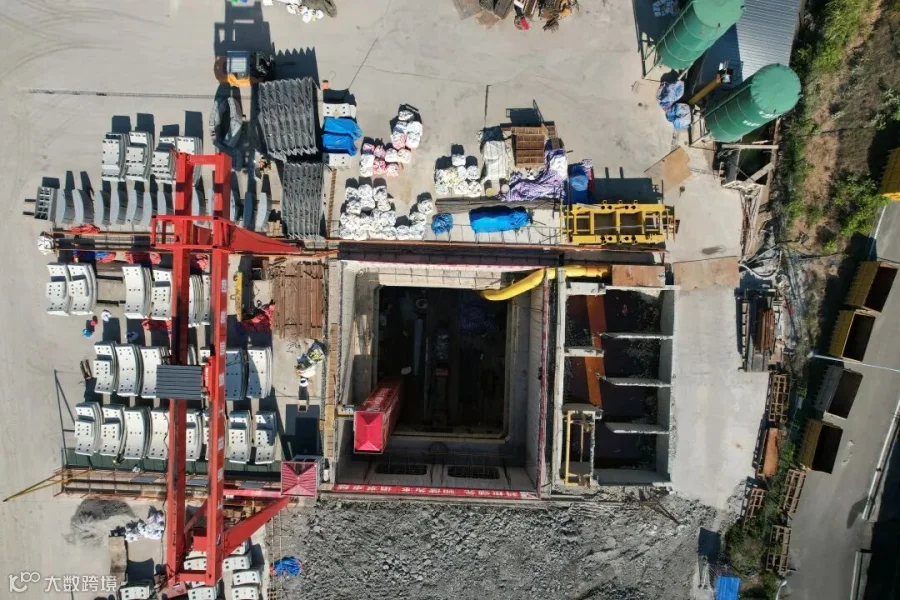

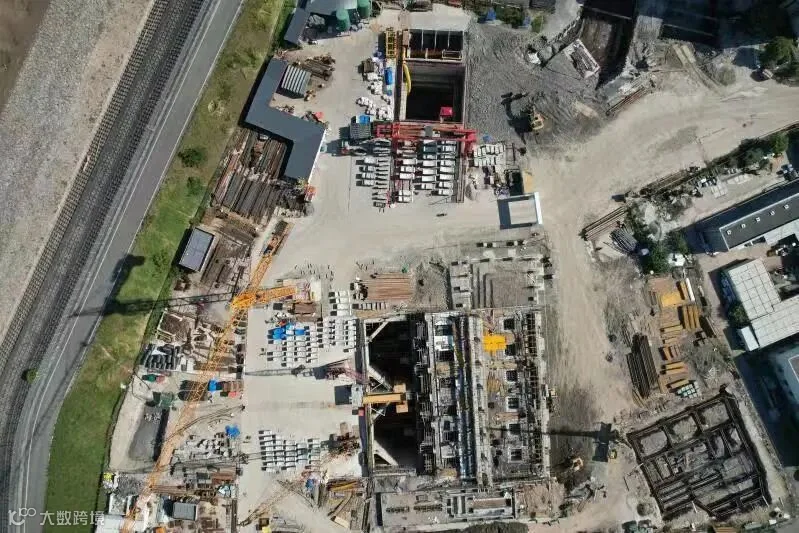

本工程3条取排水隧道均需穿越海堤,海堤内堤角至外堤角长度约40m,沉降控制标准为30mm。一方面,因海堤下部土体为淤泥质粘土,隧道在海堤下穿越时容易对围堤地基产生扰动破坏,引起围堤附加沉降;另一方面因为海堤为新建大堤,地基本体的压缩沉降未全部完成,地基的后期沉降会引起隧道在使用过程中产生纵向变形,可能会危及隧道的安全,所以施工难度是相当之大。
项目部自盾构施工以来,克服疫情带来的不利影响,项目班子始终坚持在施工生产一线,充分发挥党员先锋模范作用,一手科学抓防疫,一手抓复工复产。同时,项目部邀请相关专家对重大风险源和风险点进行论证,编制安全专项应急预案,优化施工工艺;加强对盾构作业人员安全、技术交底培训等确保盾构施工掘进安全顺利。
以立功竞赛为契机 力保节点目标完成
根据工程公司2022年度在建项目立功竞赛目标计划任务清单,项目部制订至年末的目标任务及产值,项目各个条线之间紧密配合,并召开立功竞赛项目动员大会,号召职工积极参与,通过此次立功竞赛活动,充分调动各个部门班组和职工的积极性,以优质、高效、安全、文明、创新、廉政的工程建设品质,积极推动此次乐清电厂立功竞赛活动。
发挥支部作用 筑牢思想防线
项目部将党风廉政建设融入工程管理中,党员干部发挥先锋模范作用,筑牢职工防腐拒变能力。此外,项目加强班子建设,通过组织开展形式多样的党员教育活动,对项目党员和重点部门的骨干成员进行党纪、党风和廉政法律法规教育,引导党员班子成员,骨干岗位遵纪守法,促进项目各项工作健康和谐发展。按要求签署党风廉政责任书、分包廉政合同,严管劳务作业队,杜绝各类违规现象。
取排水盾构隧道通水节点是整个电厂投入试运行的关键节点,工期紧、任务重,项目部将一如既往的发扬第二工程公司“特别能吃苦,特别能战斗”的精神,保质保量完成各项重大节点目标。
