随着隔离墩有序撤离、标志标线精准复位,S20外环高速泰和路高架桥修复养护工程正式通车。该工程由上海建工基础集团参与建设,此次通车标志着参建标段“年轻化”改造完美收官,为区域交通高质量发展奠定坚实基础。
S20外环泰和路高架修复养护工程位于蕴川立交与外环隧道之间,西侧接蕴川立交,东侧接外环隧道,路段内有同济路立交,承担S20和G1503过境交通,是北外环重要组成部分。路段全长4065m,施工内容广泛,包括桥梁上部结构与桥面系的更新换代、下部结构的全面修复以及附属设施的升级改造。
工程利用S20外环隧道大修空档期进行修复养护施工,施工完毕后能整体提升桥梁结构安全性,降低交通事故风险,保障行车安全,延长桥梁使用寿命作用。同时,提升道路通行效率,缓解周边交通压力,改善公众出行体验,提升城市应急能力。
科技领航 创新施工管理模式

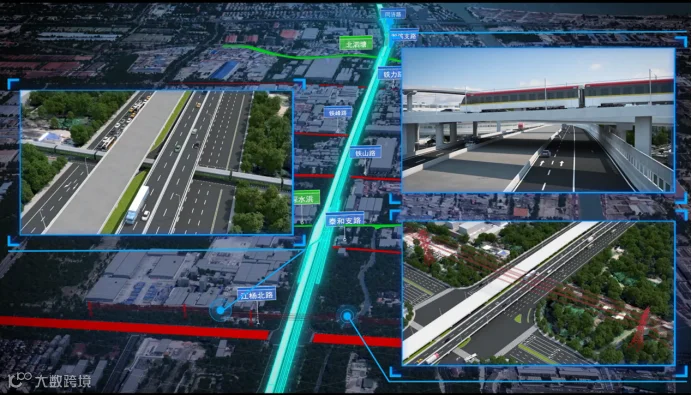

项目充分借助BIM技术建模,通过虚拟三维模型,确保施工工序最优化,降低交叉作业产生的不利影响,提高施工效率和质量。
采用“分段施工、全面铺开、分区管理”的模式,划分为多个作业面同步推进,每个作业面配备专门安全员和施工员,明确各自职责。从而实现既相互独立又紧密协作的无缝衔接,确保工程质量进度。同时,建立完善夜会制度,定时召开、反馈交流,保障工程按计划稳步推进。
安全至上 筑牢质量保障防线
项目部将安全与质量视为工程建设的核心,贯彻“安全第一、预防为主、综合治理”的方针,确保所有进场人员通过三级安全教育。针对高空作业、夜间施工等高危环节,开展专项培训,提升施工人员的安全意识和操作技能。
施工现场设置坚固围挡,隔离施工区域,并配备醒目安全警示标识和夜间反光标志,确保全天候警示效果。每个作业点配备专业安全管理人员,实时监督并纠正违规行为,确保施工安全无死角。
项目部建立严格质量管控体系。从原材料采购开始,严格筛选和检验,确保符合标准。施工过程中,要求严格按照设计方案和规范操作,关键部位和工序旁站监督,确保质量达标。定期开展质量检查,对发现问题严肃处理,分析原因并追究责任,采取有效整改措施,以零容忍态度保障工程质量。通过这些措施,项目部确保了工程安全与质量,为项目顺利推进奠定坚实基础。
挑灯夜战 全力保障工期进度
工程工期紧、任务重,为确保实现全线通车节点目标,项目部全体人员齐心协力,采取了一系列行之有效的措施。

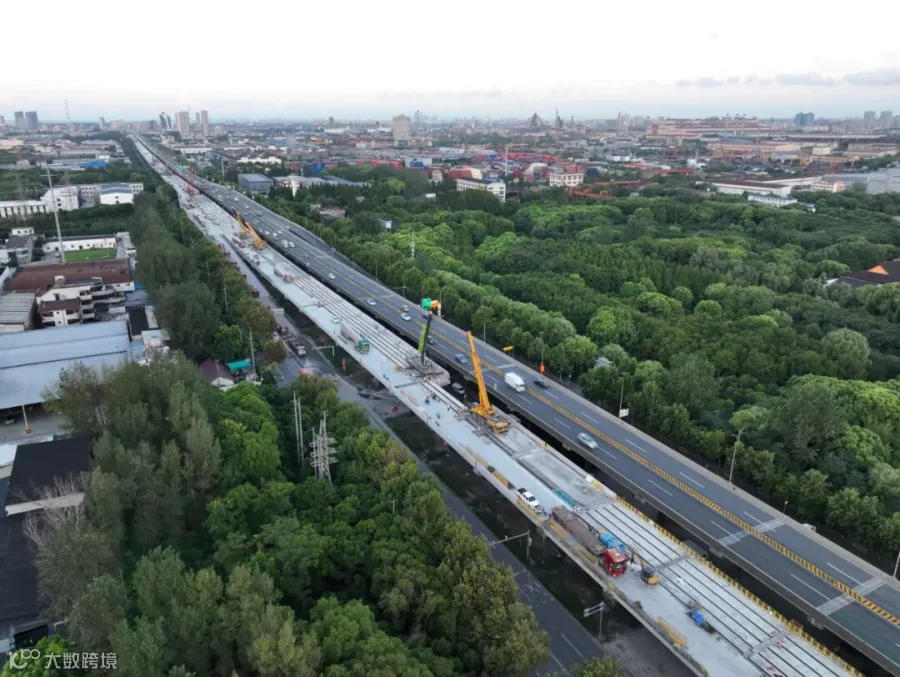

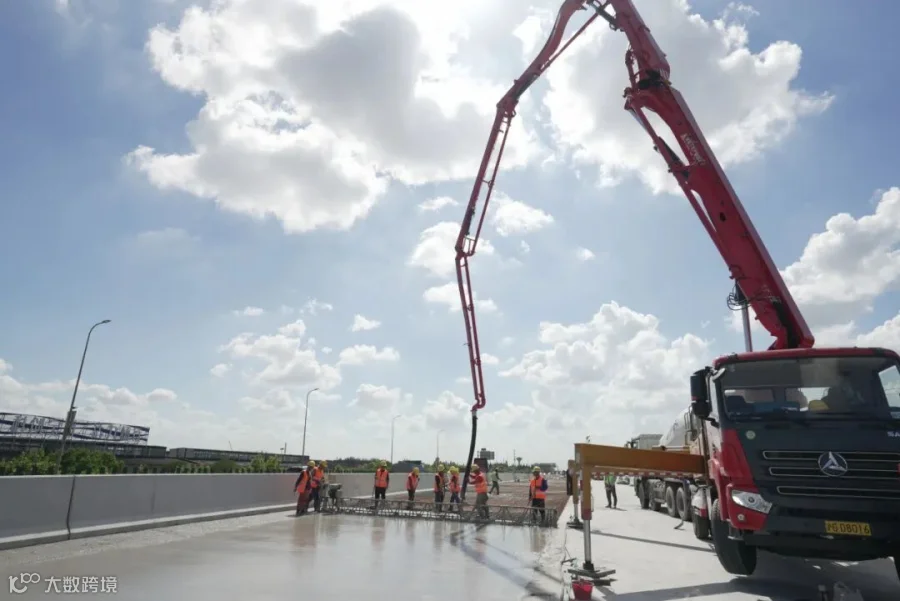

项目部开启“两班倒、昼夜不息”的高强度施工模式。白天,合理安排湿接缝、桥面铺装等施工任务以及材料的统筹调配工作,为夜间施工创造良好条件。

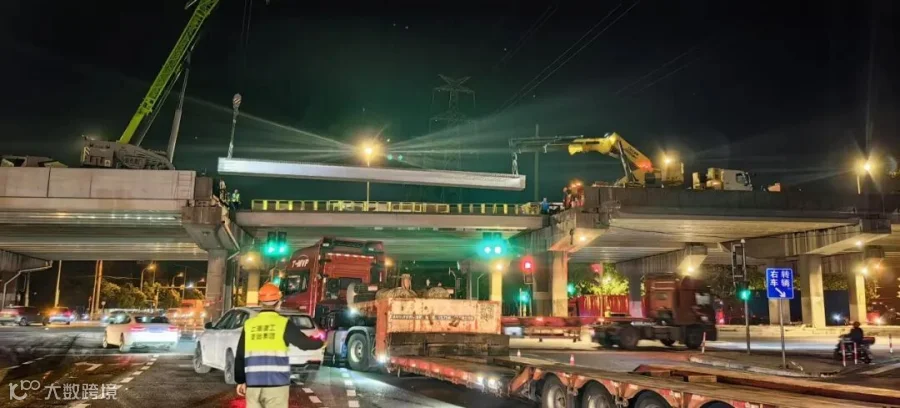

夜间,同时开启四个工作面,全面有序地推进“拆旧、架新”工作。在施工过程中,严格规范高空作业、大型设备操作以及桥下半封交作业等关键环节,确保施工安全的同时,最大程度地提高施工效率,实现了交通保障与现场施工的最佳平衡。
工程正式启动以来,全体建设者秉持开工即决战的理念,以高度责任感和使命感,保持24小时不间断施工。

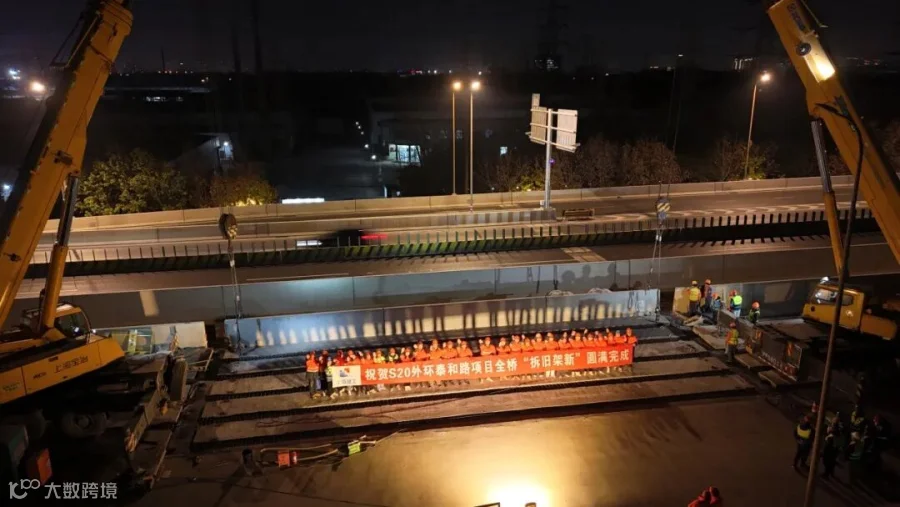

2024年10月13日,北幅桥施工完毕顺利通车,在短短四个月内,完成北幅桥1741片旧梁拆除、1087片新梁安装以及其他附属施工,圆满实现外圈通车节点目标。后经3个月的艰苦奋战,于2024年12月30日完成了南幅全桥1790根旧梁拆除、1124根新梁安装,同时桥面铺装、湿接缝等其他工序也同步跟进,高效完成南幅桥主线施工任务。
以人为本 兼顾民生与城市发展
项目部始终坚持以人为本的理念,在保障工程顺利进行的同时,充分考虑市民生活和出行需求,采取一系列减少施工对市民影响的措施,项目部将夜间作为主要施工时段。
过程中,“保通不断交”是最大难点。项目部与交警部门紧密协作,优化交通导改方案,安排专职疏导员引导车辆有序通行,并及时清理现场,减少对市民出行的影响。
党员发挥先锋模范作用,成立突击队,带头攻坚克难贯穿工程始末。无论是深夜加班还是恶劣天气,始终冲锋在前,带动项目全体人员,营造“比学赶超”氛围,有力推动工程进展。
S20外环高速泰和路高架桥修复养护工程的顺利通车,凝聚着全体建设者的辛勤汗水,也离不开社会各界的支持与配合。
焕然一新的泰和路高架将以更加卓越的通行能力服务市民,为城市的发展注入新的活力。基础集团也将继续弘扬“奋斗者精神”,秉持“无坚不摧,奋发向上”的企业精神,坚定信心、干字当头、迎难而上,为“十四五”收官画上圆满句号,为“十五五”新征程打下良好基础,积极投身城市更新建设中,为城市的美好未来贡献“建设铁军”力量。
上海建工基础集团
