6月7日,轨道交通2号线西延伸工程吹响了复工复产“集结号”,打响“奋战50天,誓夺7月底首幅地墙开工”的复工复产攻坚战。在特殊时期,项目部坚持疫情防控与复工复产两手抓、两手硬,结合立功竞赛活动,工程进展如火如荼。
工程简介
本项目位于青浦西虹桥地区,是对2号线客运通道的延续,线路起于徐民东路、蟠龙路路口的蟠祥路站,出站后沿徐民东路向东走行,下穿泾北河后,接入既有徐泾东站,长约1.7km,增设蟠祥路站1座车站,该站为地下二层站,站后设折返线兼停车线、站前设单渡线。采用地下敷设方式。将有利于支持虹桥主城片区、虹桥商务区的建设,加强对国家会展中心的服务,缓解既有2号线徐泾东站的客运压力,并有效提升轨道交通对地区的服务水平。
精心部署 有序推进复工复产
项目部根据上级疫情防控及复工复产相关要求,制定《建筑工地疫情防控专项方案》《复工复产专项施工方案》,做到“料敌从宽,御敌从严”。施工过程中,先安排“重大危险源”中等级较低、人员密集程度较低的施工内容,并在疫情管控的常态化过程中逐步提升施工节奏,积极与属地西虹桥管理中心联系,党建联动对人员动态及时沟通报备。严格按照属地街镇核酸检测等疫情防控具体工作要求,统一组织工地所有人员网格化、精细化有序参加采样,为项目常态化防疫工作打下基础。复工至今,项目部未发生过新冠检测异常事件,疫情防控的工作要求也从未松懈。
数字哨兵

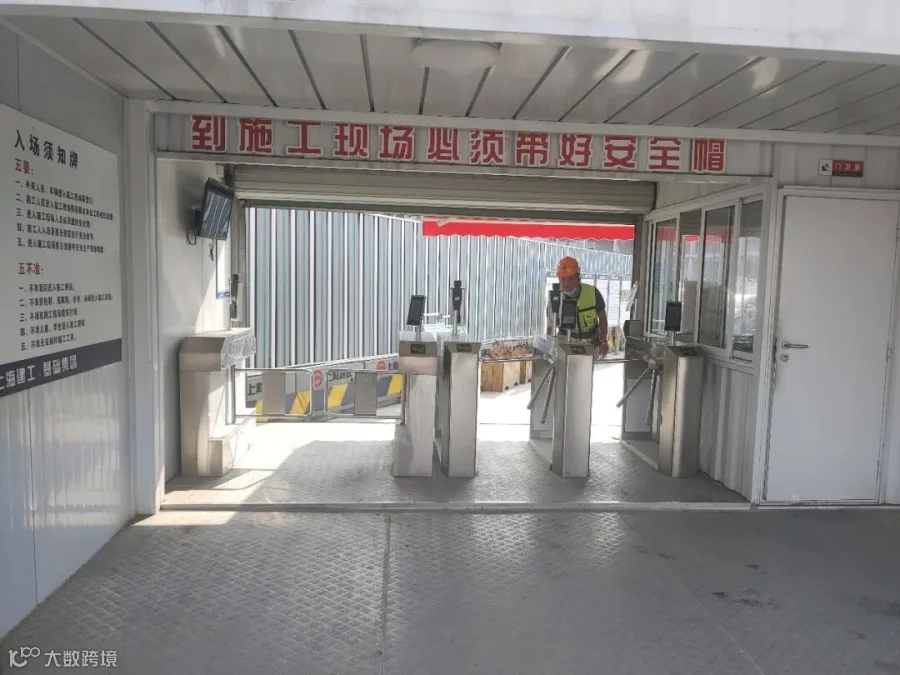

为最大限度确保项目围墙内所有人员的健康安全,复工复产后,出入口均张贴场所码,并全部安装手持式“数字哨兵”系统对入场人员进行扫码核验,办公区、施工区门禁闸机集成“数字哨兵”系统。同时,采用“建工羿云”人员智能管理系统将人员信息录入到“云端”,将人员实名制3.0系统与数字哨兵系统相结合,做到了公司等各方对本项目人员管控工作一目了然,进而提高项目部人员实名制工作质量效率。

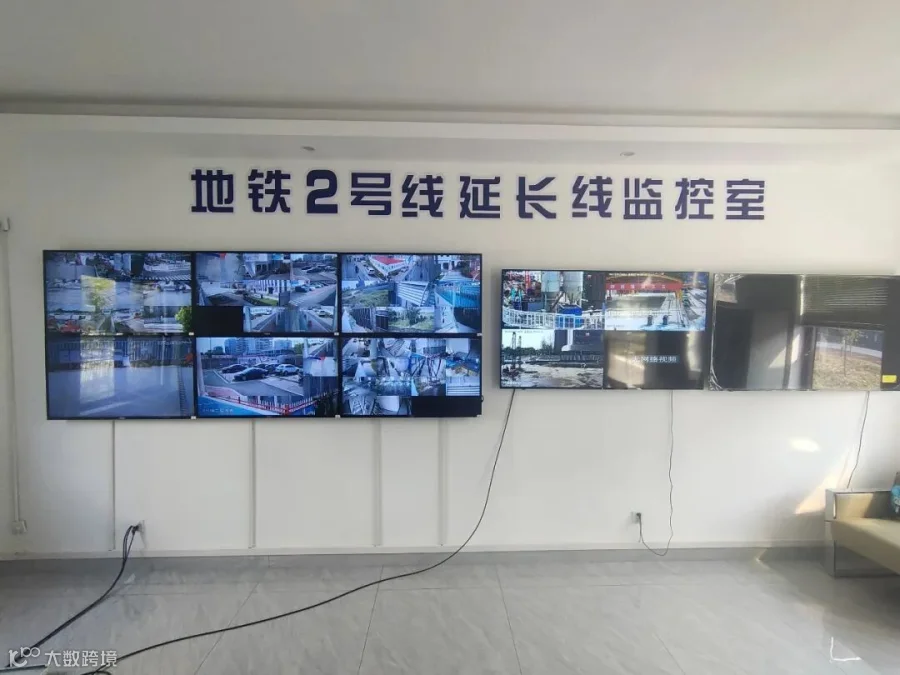

监控系统
疏堵结合 控制进度“小步快走”
根据项目《复工复产专项施工方案》的要求,在进场前建立“一人一档”健康管理台账;施工人员回流后在宿舍实行3天静默观察并进行心理疏导;按照现场工序进度分批次逐步进场。分解工序,避免造成复工人员过多而产生现场防控的混乱,在逐步提升施工强度的过程中,不断评估现场情况和项目本身的防疫能力,在条件成熟的情况下加快复工复产的脚步,形成“小步快走”局面。

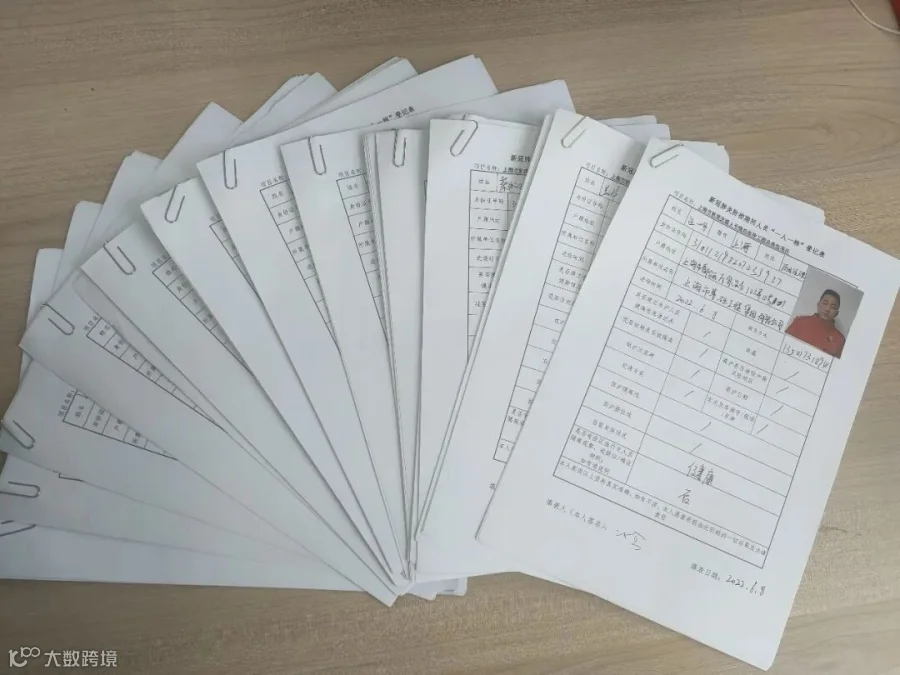

“一人一档”健康管理台账
隔离区
高效统筹 做到“三军未动、粮草齐全”
在复工前项目部对分包开展形势任务分析,全力以赴配合项目疫情防控各项规定,在疫情面前形成总包和分包“齐抓共管”的局面。面对项目复工最大难题:材料的供应、土方的运输,为此项目及时了解各家供应商实际情况,提高供应能力的同时,调整好施工任务的安排。在疫情封控前现场已尽全力囤积了复工所需的材料物资,这批材料帮助项目部熬过了复工复产的“开头难”。

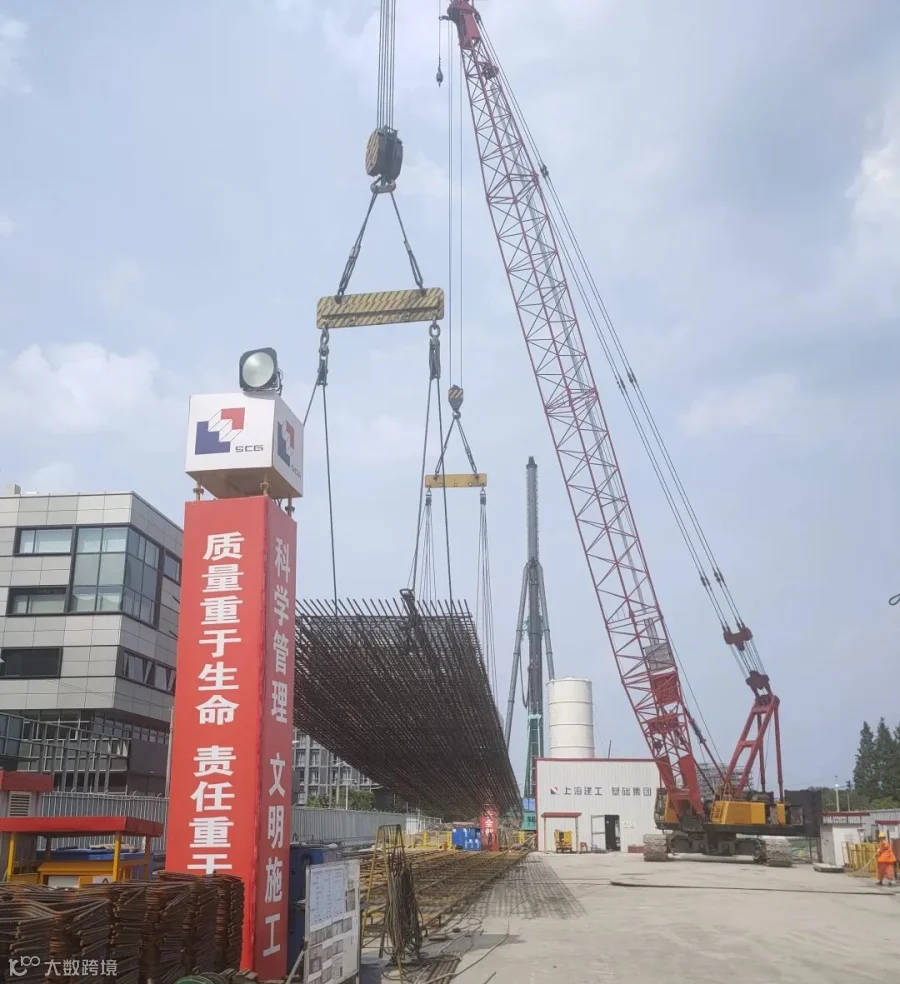

钢筋笼吊装

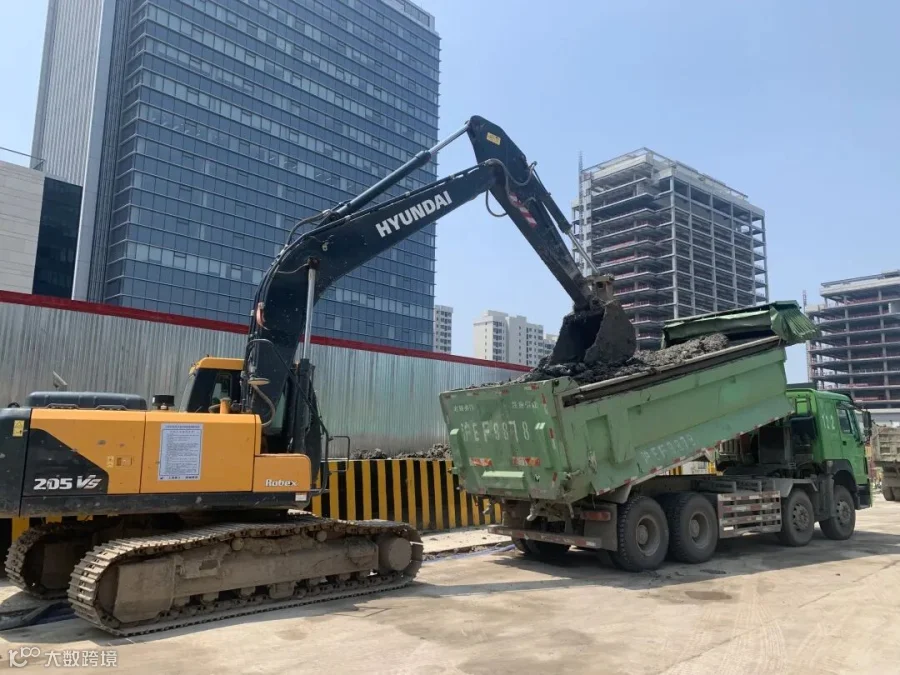

土方外运
凝心聚力 强化“红色引领”
“党群之家”是项目日常联系职工群众的纽带,也是防疫复产期间,服务职工的重要窗口。本着“不走过场,实打实的为职工群众服务”的宗旨,项目部利用业余时间开展学习、防疫宣传等活动,在复工复产的同时给职工带去家的温暖,增强职工队伍的团结稳定。未来,项目部将不断拓宽“党群之家”的作用,强化“红色引领”,打造“红色阵地”,深化“家”的文化,延续“家”的内涵,从而进一步提升项目管理团队的凝聚力和战斗力,提升职工对美好生活的体验感,实现“职工小家”与“工程大家”的互相促进与发展。

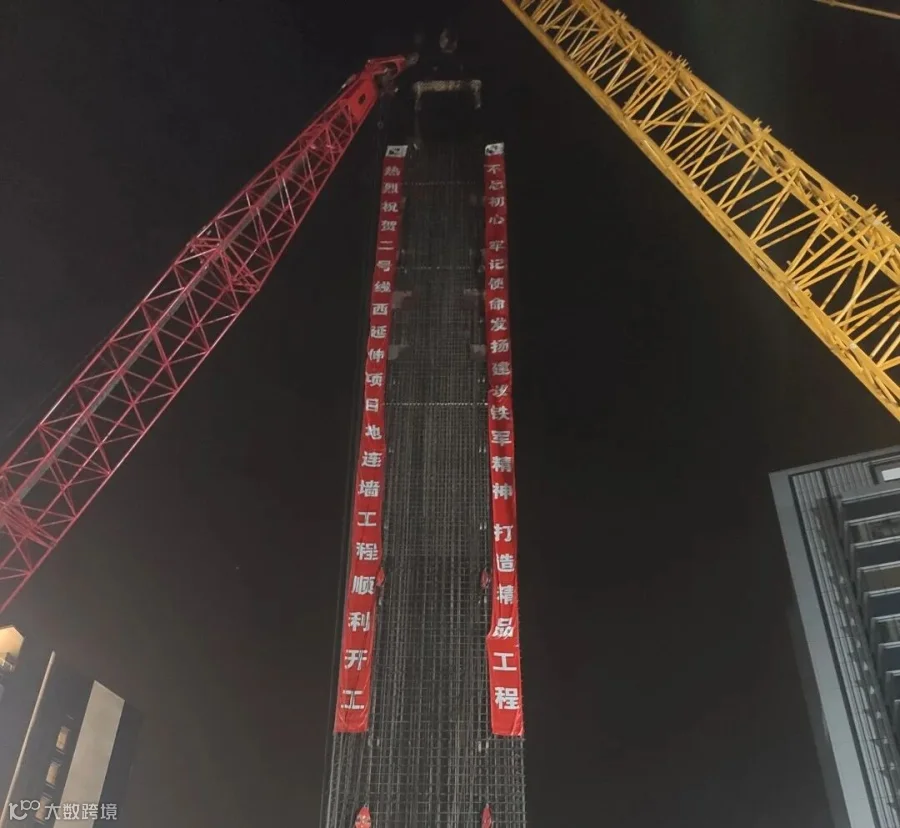

随着首幅地墙入槽,标示着项目部已提前完成施工节点要求。下阶段,项目部将持续做好常态化疫情防控工作,同时进一步深化安全、质量、文明施工等方面的精细化管理,为基础集团再树“丰碑”。
