导读:模板安装工艺流程1、梁底模找正2、封头模板拼装3、梁侧模拼装4、梁下口加固方5、梁上口锁口方6、板模安装7、

模板安装工艺流程

1、梁底模找正

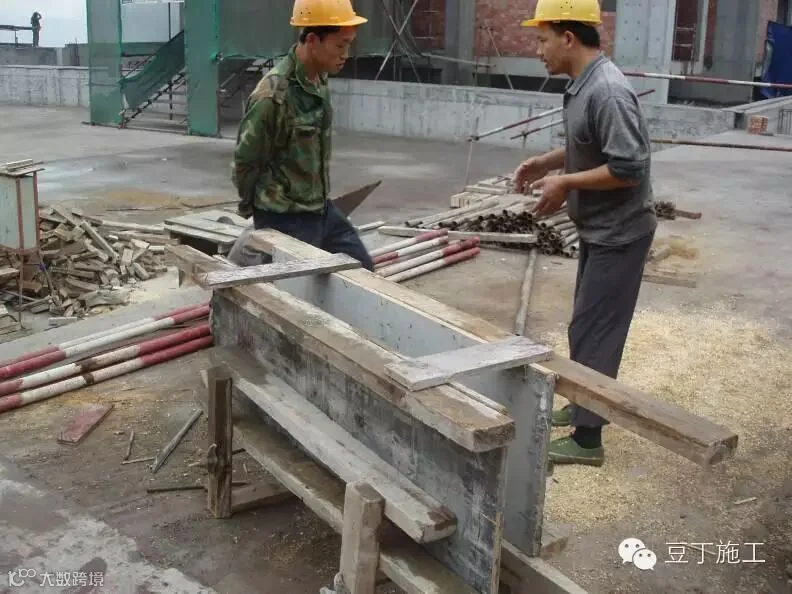

2、封头模板拼装

3、梁侧模拼装

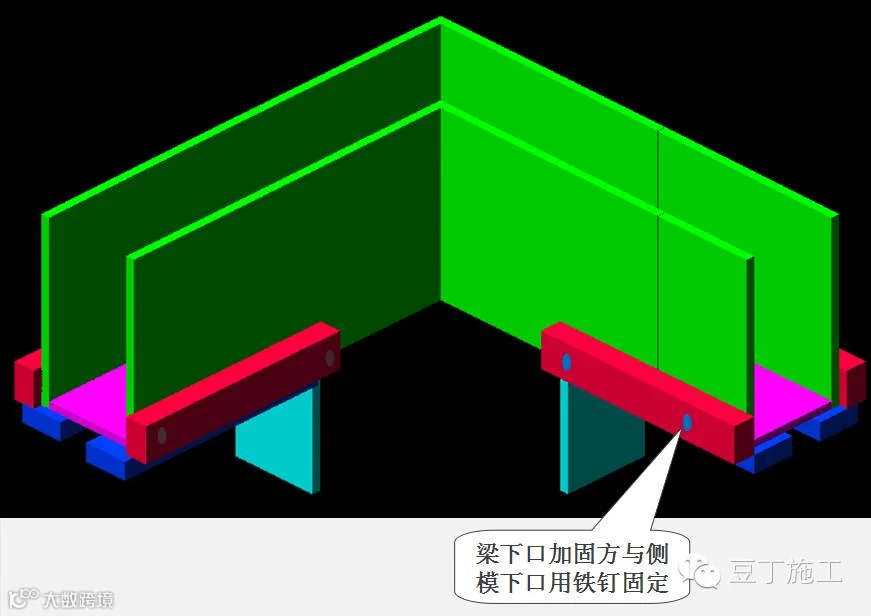

4、梁下口加固方

5、梁上口锁口方

6、板模安装

7、加固

8、柱墙模板拼装

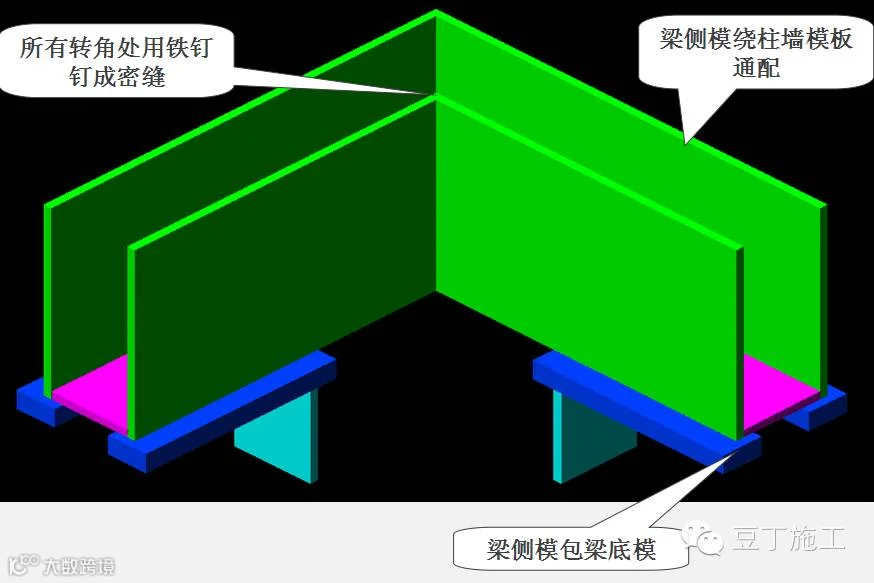

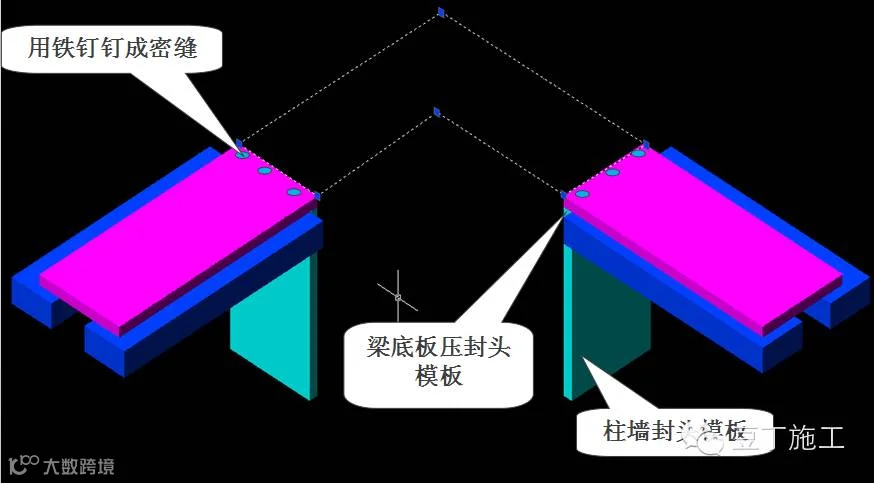

拼装节点处理

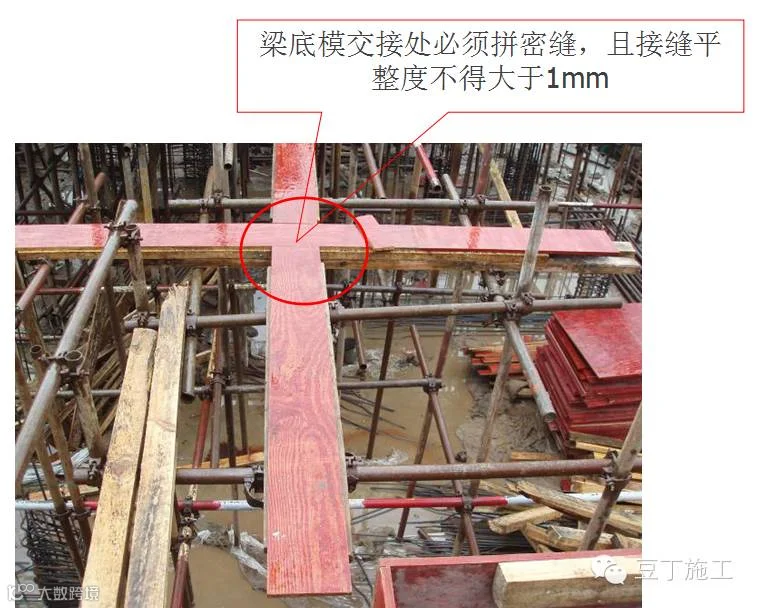

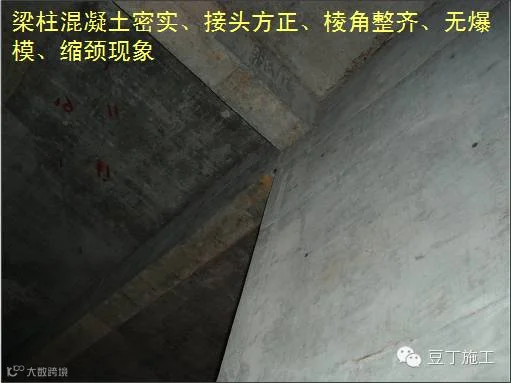

  • 所有压角、转角、套割处必须拼密缝,且不得出现小阳角。

  • 尽量做到大模压边、原边压角。

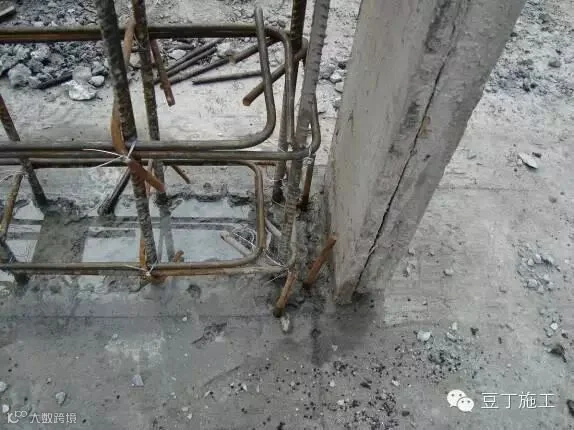

  • 梁板模板完成后应立即在柱墙插筋上抄测标高,对模板空间尺寸进行复核(标高、开间)

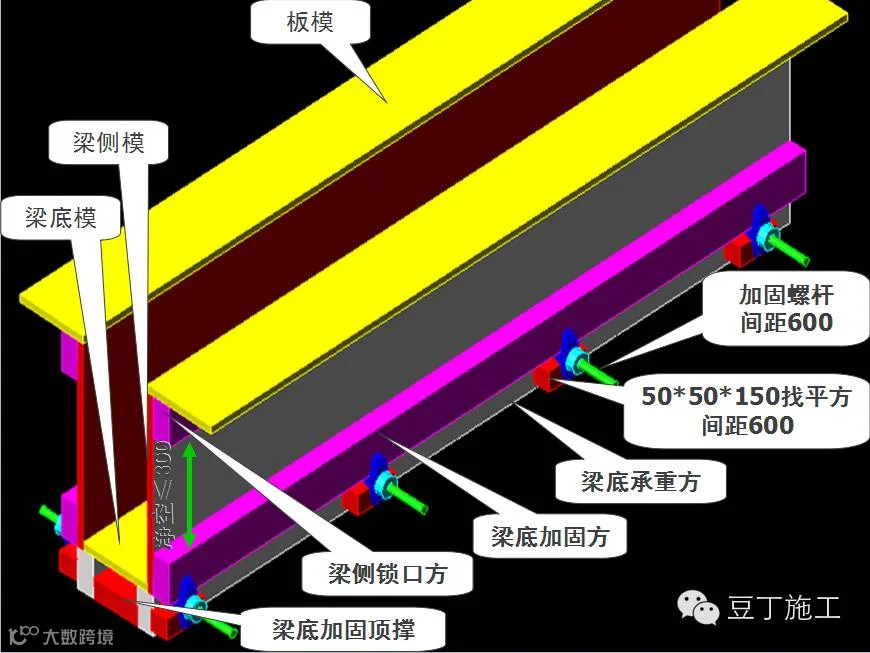

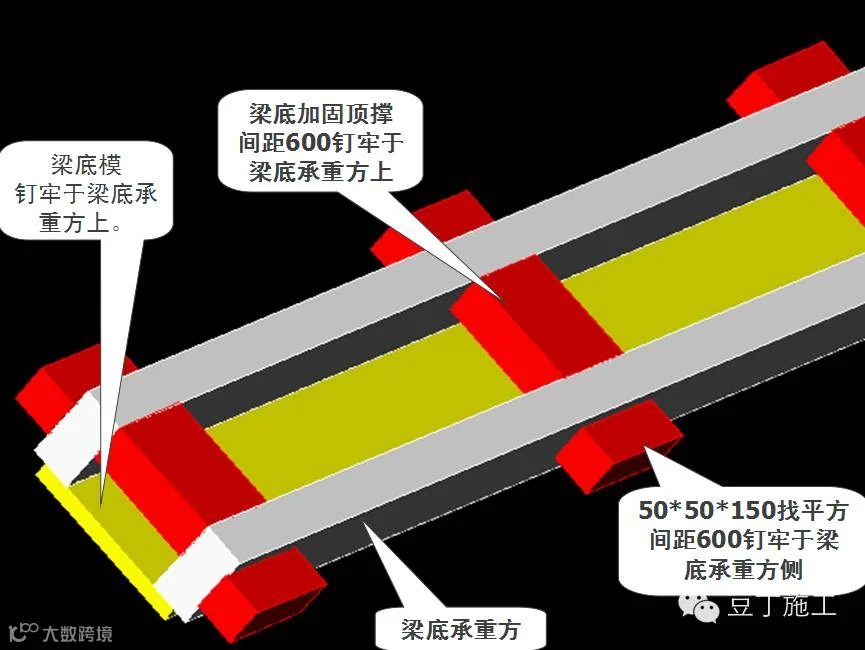

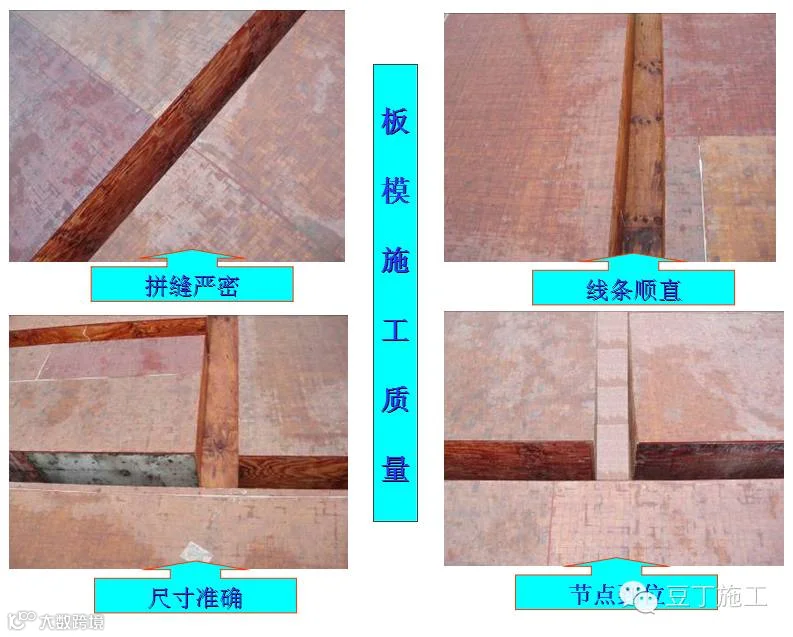

板模安装

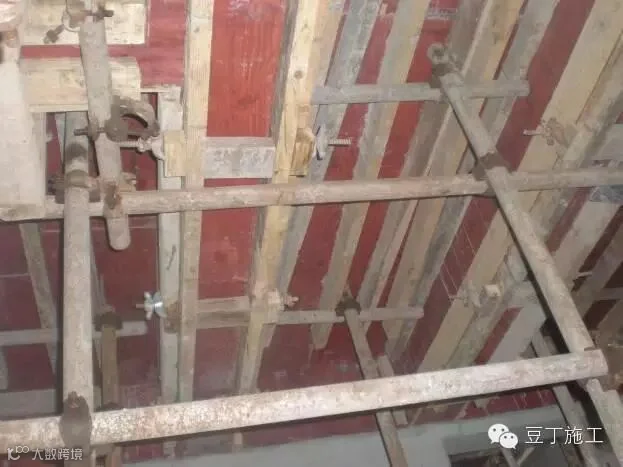

加固

  • 梁应采用木夹具加固,木夹具间距应控制在500-600之间。

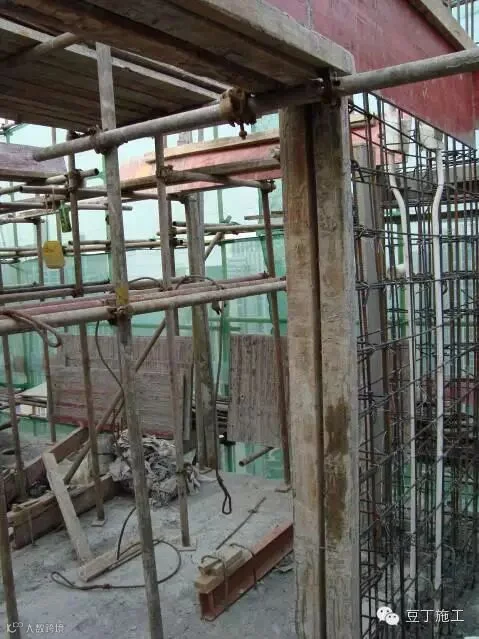

  • 高度大于600的梁必须采用对拉螺杆加固,螺杆间距不得大于500。

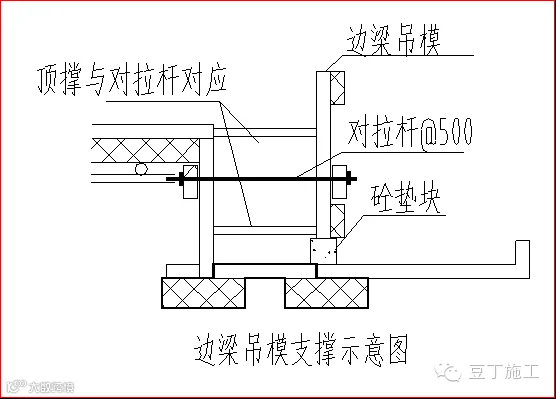

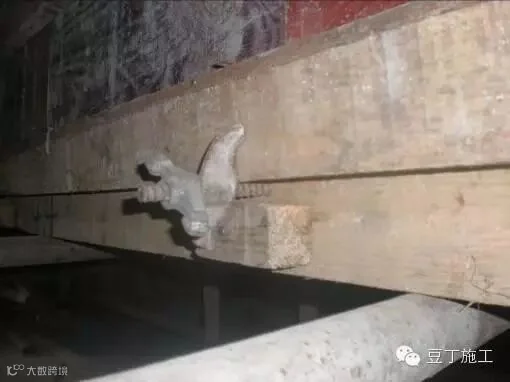

  • 所有临边梁模加固必须使用对拉螺杆。

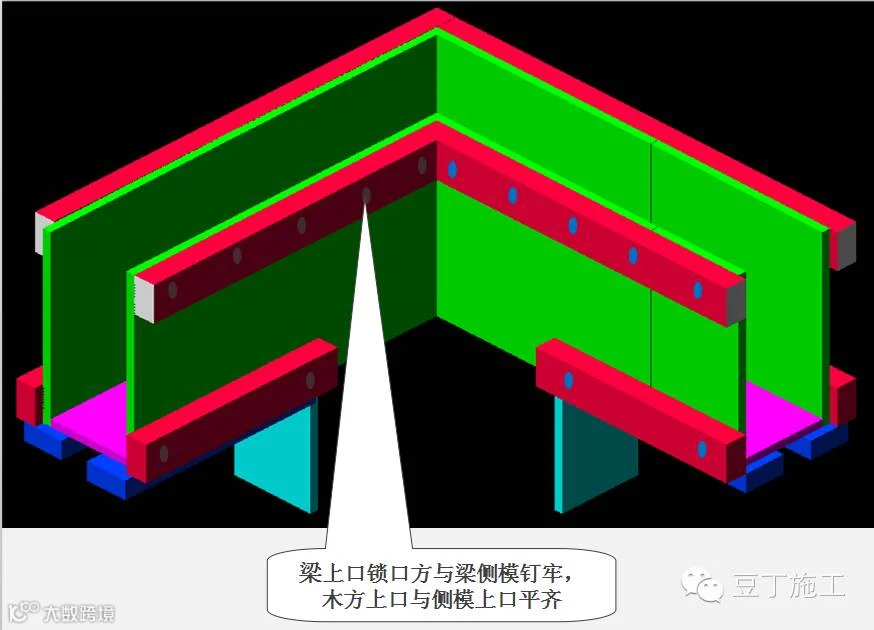

  • 梁上口锁口木方离角部间距不得大于200。

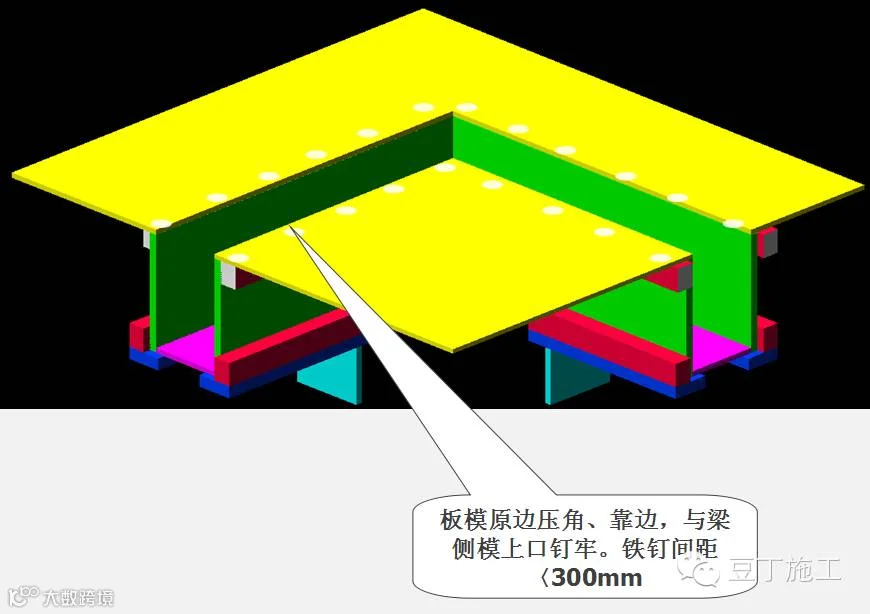

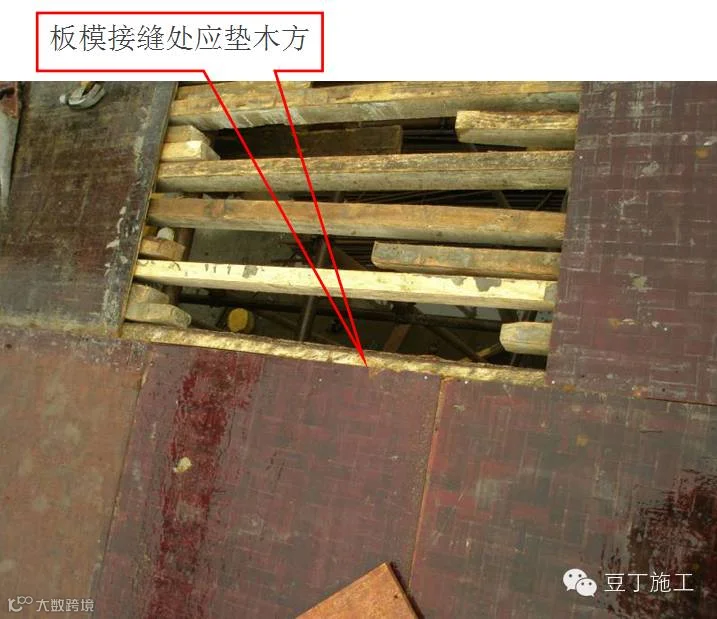

  • 板底背方间距不得大于200。

模板施工工艺改进

适用范围:高度小于等于600mm的梁模板加固。

改进目的:在保证质量的前提下,规范作业行为,降低劳动强度,提高工作效率,降低工程成本。

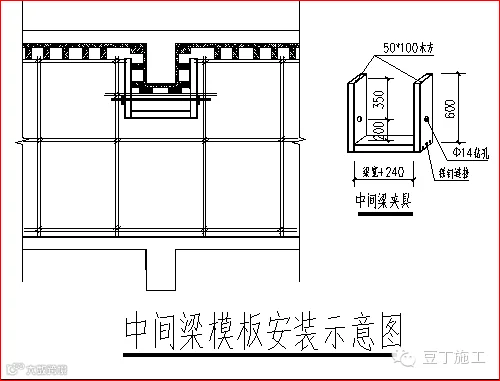

中间梁加固示意图

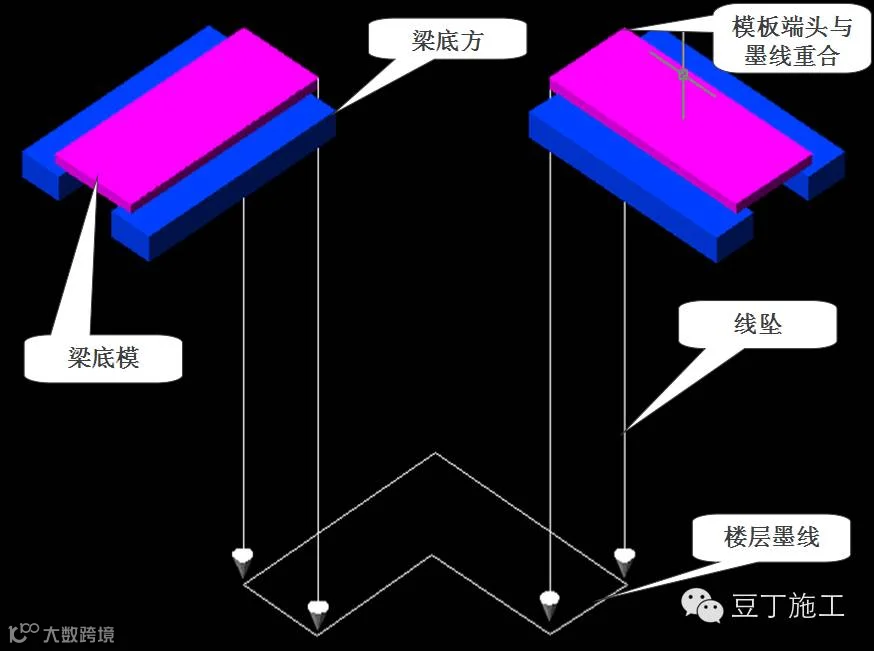

梁底模仰视图

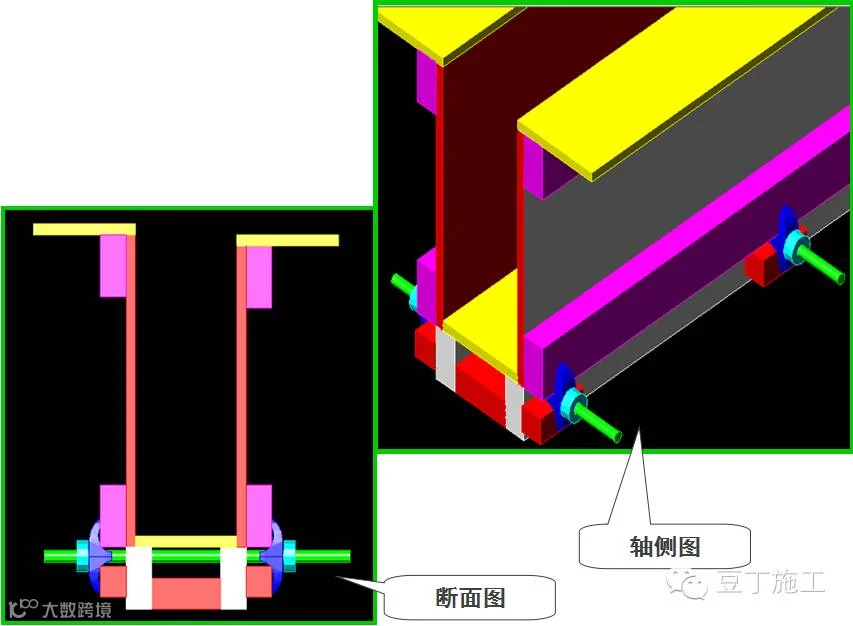

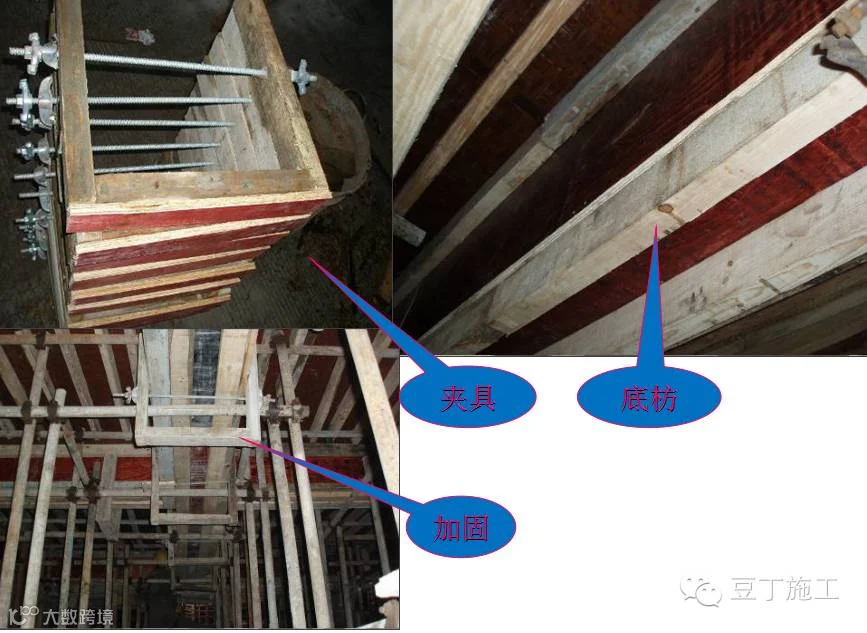

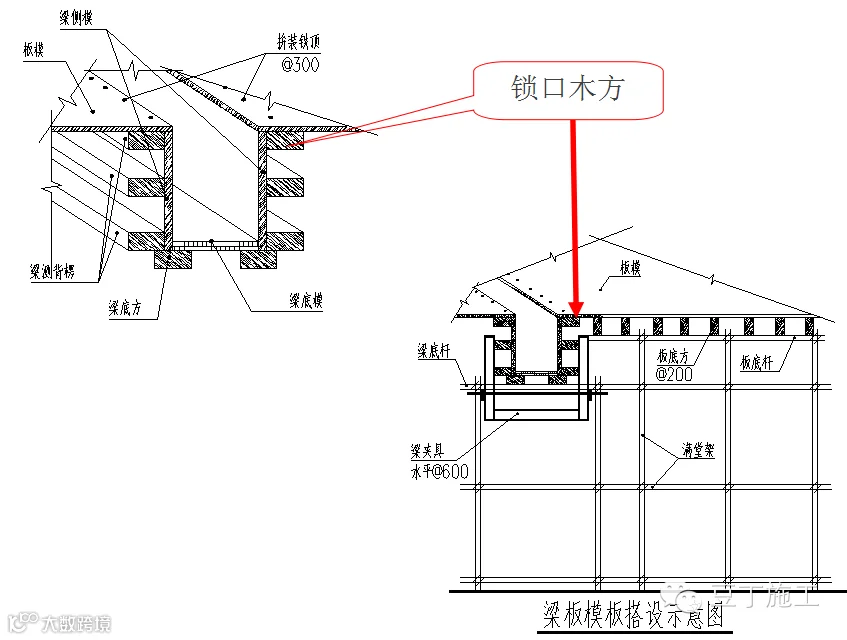

加固详图

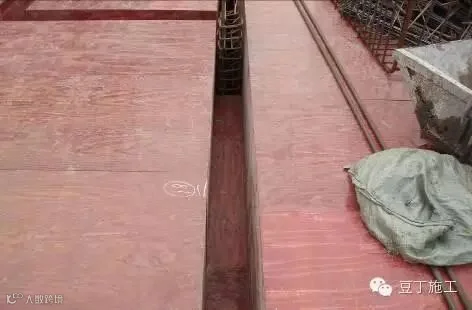

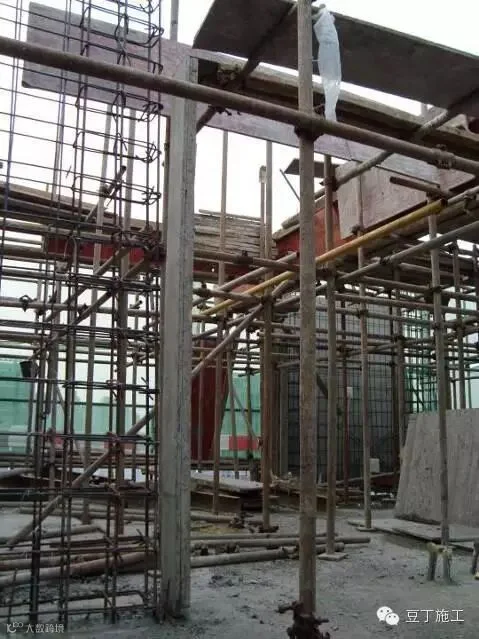

实例图片

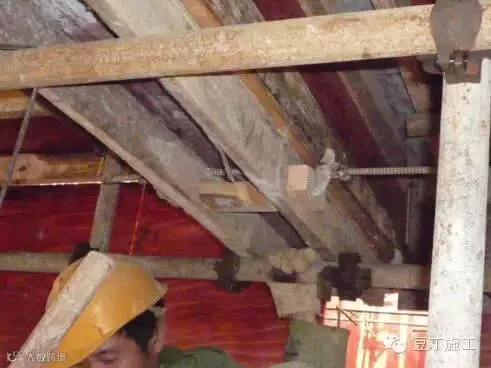

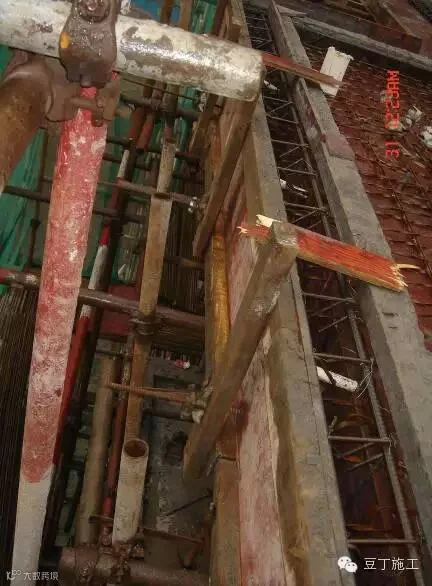

仰视照片

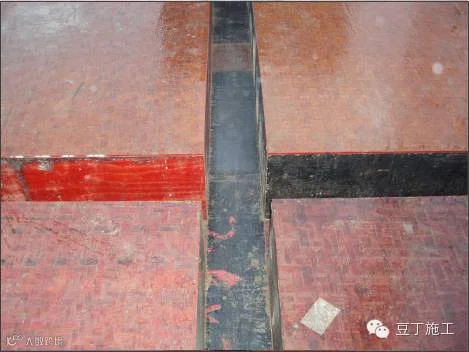

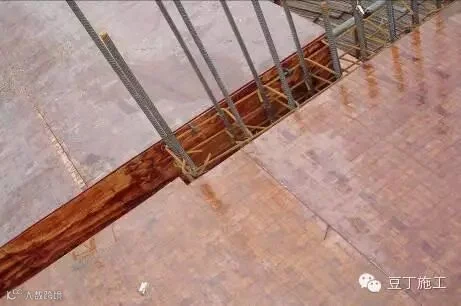

侧视照片

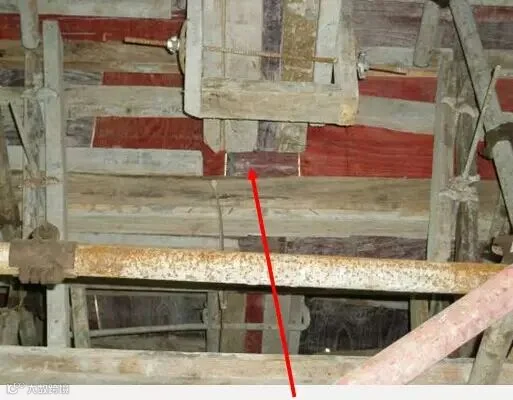

侧面节点照片

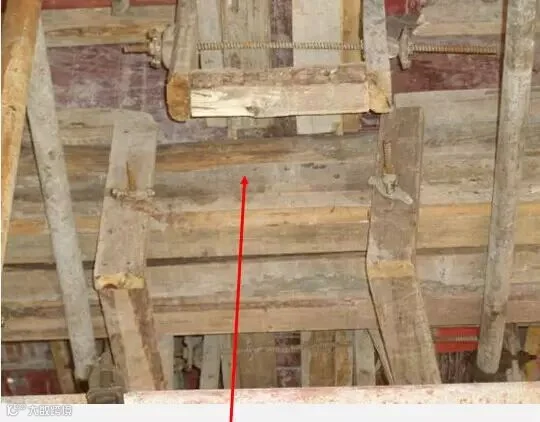

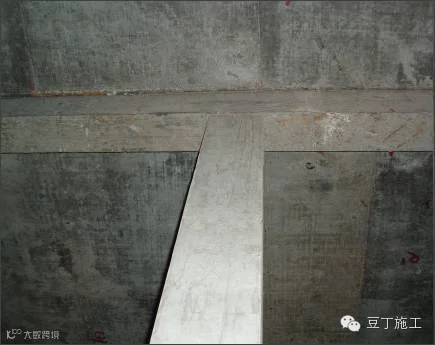

底模节点照片

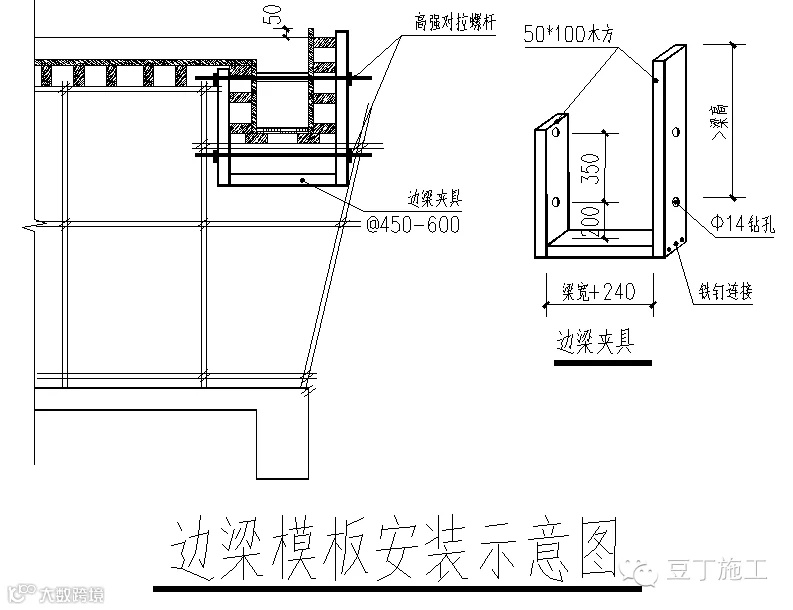

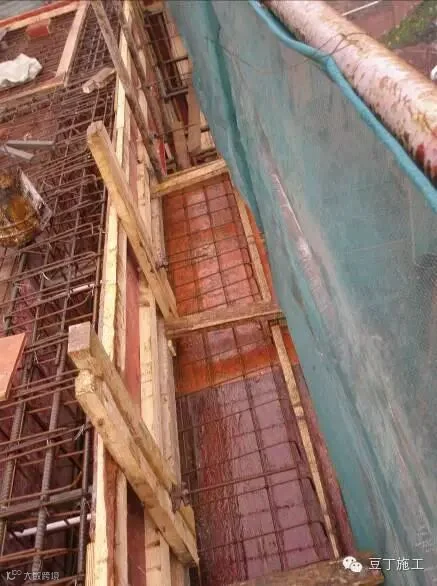

边梁加固示意图

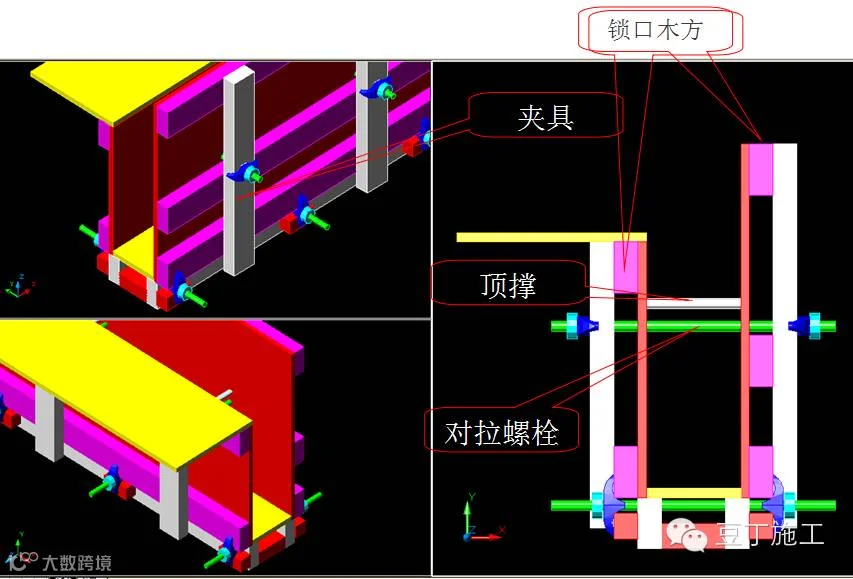

“木夹具”加固示意图(梁高小于600时)

梁模加固

梁断面大于500时采用木制夹具加固。

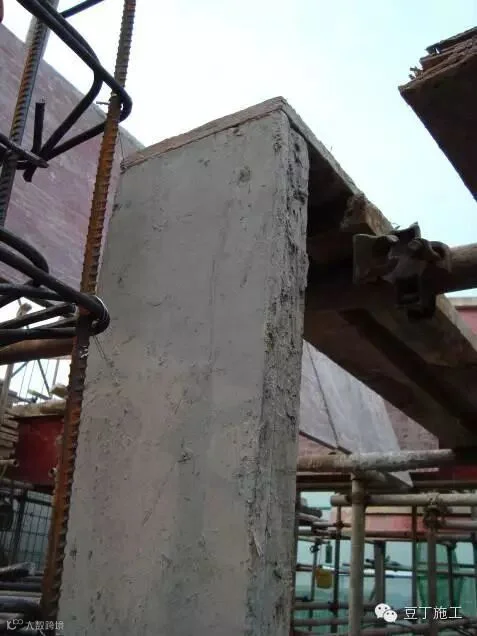

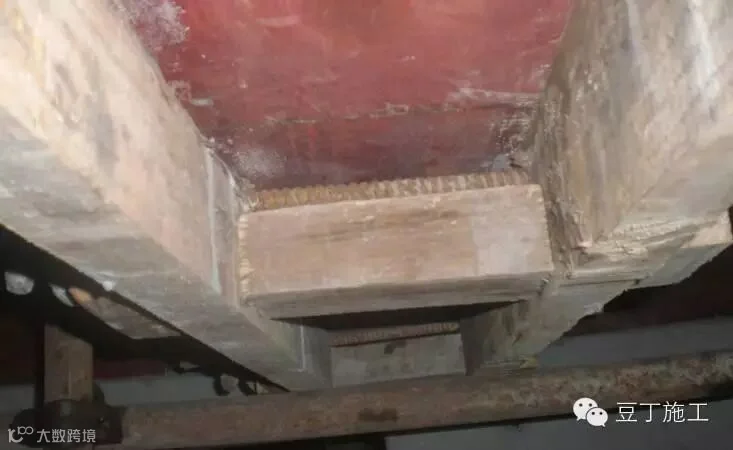

高低梁节点

错误做法

正确做法

所有临边梁模加固必须使用对拉螺杆

梁板拆模后效果
