•真如A5地块2期、3期地下室,2#、3#、4#塔楼及连廊总承包工程,地处上海市普陀区真如副中心,本标段施工范围包括三层地下室及地上三栋塔楼,其中2#塔楼为办公楼,约136m;3#塔楼为办公楼,约94m;4#塔楼为酒店,约91m。

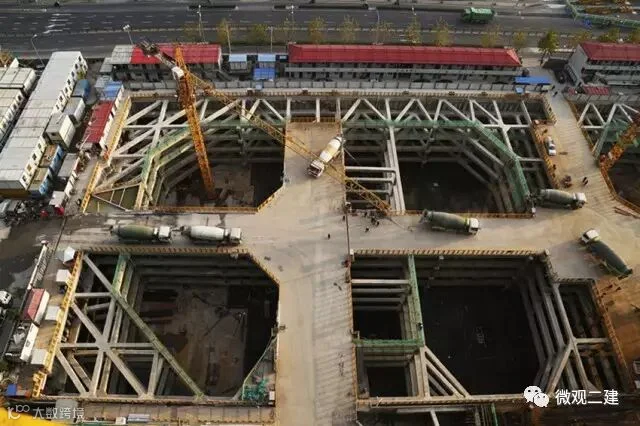

•本次施工内容为1#塔楼底板混凝土浇筑,1#塔楼地上57层,建筑高度约305m,该底板于2016年12月12日开始土方开挖,为确保基坑安全,2017年春节前必须施工完成。施工场地狭小,场外交通仅有礼尚路一扇大门可以进出场地,场内交通只能利用8m宽栈桥,为实现每小时400方的混凝土连续浇筑,项目部将面临严峻的考验。
“三超”为何物
超厚底板
1#塔楼底板厚度为4m/4.5m,中心区域厚度达到8~10m。
超高强度
采用C50/P8混凝土,此前仅有金茂大厦、上海中心和白玉兰采用C50强度的混凝土浇筑底板。
超大方量
一次性浇捣方量约19000m³
上海建工集团、上海建工二建集团、材料公司以及第一工程公司的相关领导均对此次浇筑工作给予了极大的关注与支持。
(1)2017.1.4 周三

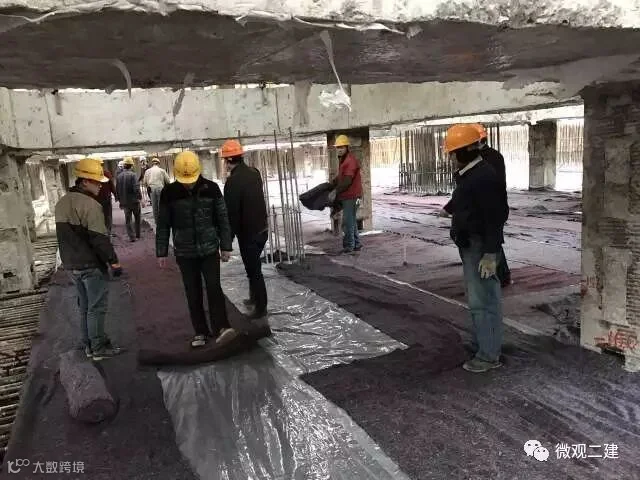

下午14:00,二建集团总裁助理许岚、工程总监茅振伟,材料公司副总经理曹霖、总工吴德龙以及分公司相关负责人在真如A5项目部共同商讨底板混凝土浇筑相关工作,指出交通组织是决定此次浇筑成败的关键,要求项目部明确搅拌车进出场地的路线、停靠位置,并制定专人指挥,统一调度,确保场内交通忙而不乱。
(2)2017.1.11周三
下午14:00,相关领导进行二次商讨,会议明确了浇筑时间,强调了浇筑细节,被分配了任务的各家单位着手准备混凝土浇筑的前期工作。
(3)2017.1.15周日

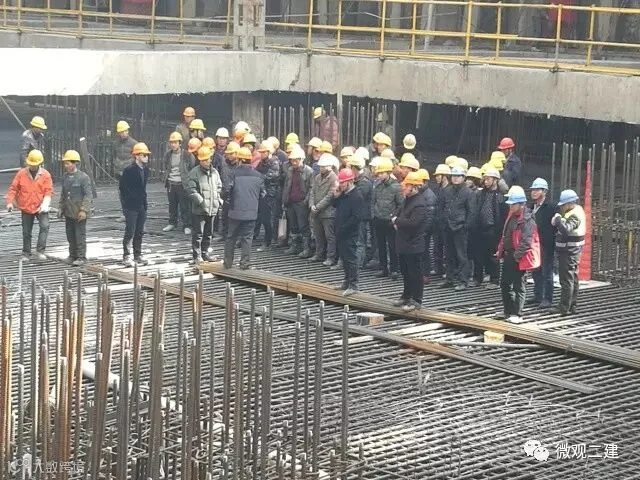

下午14:30,建工集团副总工程师王美华、二建集团总工程师龙莉波以及建工集团总工办、质量管理处、安全管理处等人,对混凝土浇筑工作的准备情况进行最后的检查,要求严格按照既定方案执行,避免冷缝的出现,并格外注意泵车作业状态,确保安全完成浇捣工作。
(1)2017.1.16周一

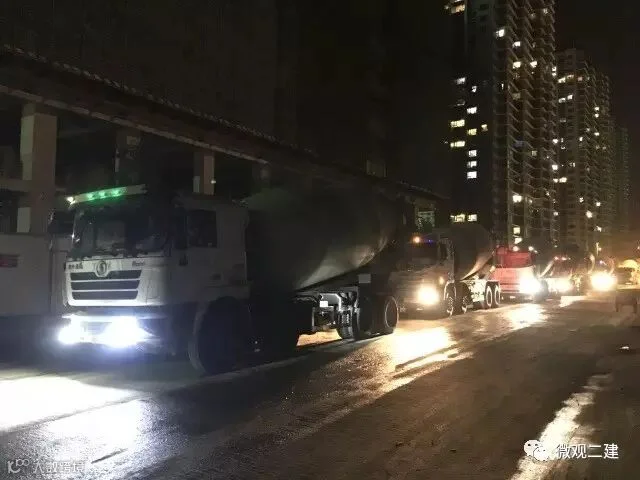

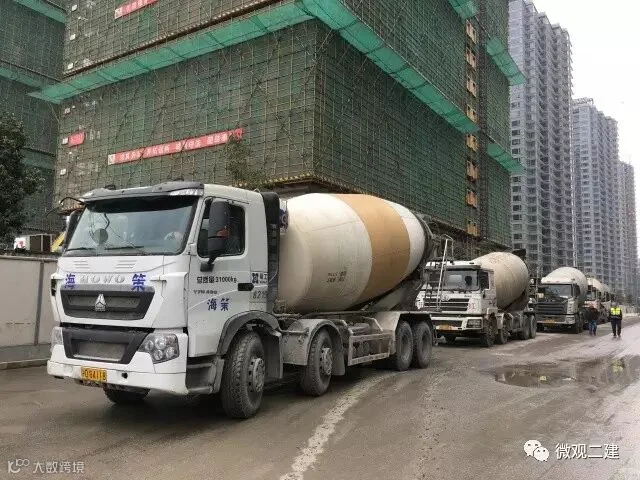

下午14:40,第一辆满载混凝土的搅拌车驶入场地,1#楼底板混凝土浇捣正式开始,
(2)2017.1.17周二
晚上23:30,经过33个小时的连续作业,预计方量的一半已经浇筑完成。

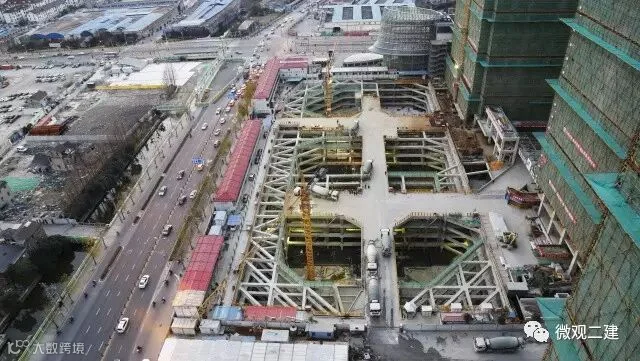

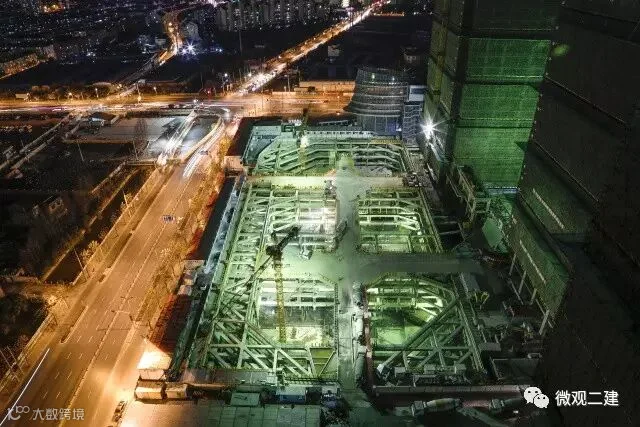

如此振奋的场面,被航拍记录下来。
混凝土的交响乐
(3)2017.1.19周四

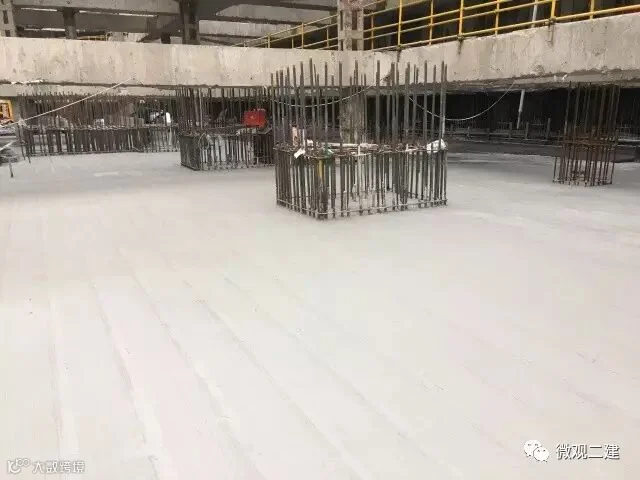

上午8:30,历经66个小时,1#楼底板混凝土浇筑工作顺利完成。
○
在各级领导的重视与支持下,前期策划的全面详细,中间过程的严格控制,各个岗位的坚守与努力,最终,在预计时间内顺利完成了该底板的浇筑工作,并创造了“浇两万方混凝土像浇两千方一样从容有序”的现场。
