跳仓法(206陈豪)

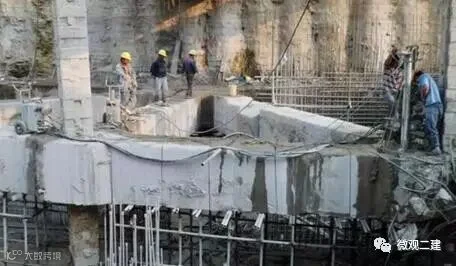

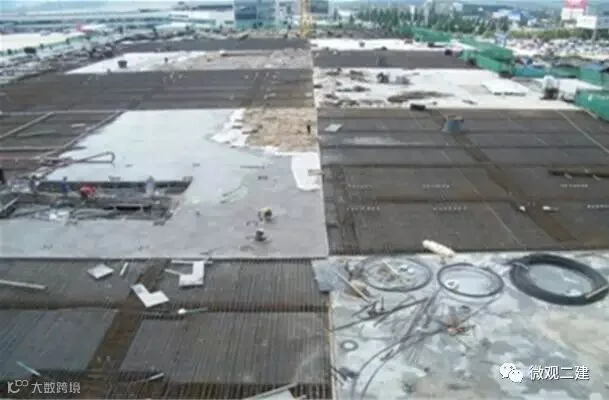

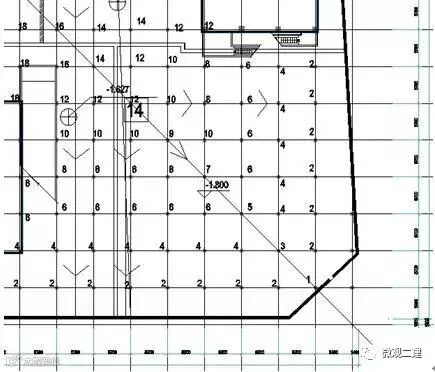

跳仓法是充分利用了混凝土在5到10天期间性能尚未稳定和没有彻底凝固前容易将内应力释放出来的“抗与放”特性原理,它是将建筑物地基或大面积砼平面机构划分成若干个区域,按照“分块规划、隔块施工、分层浇筑、整体成型”的原则施工,其模式和跳棋一样,即隔一段浇一段。相邻两段间隔时间不少于7天,以避免混凝土施工初期部分激烈温差及干燥作用,这样就不用留后浇带了。跳仓法浇筑综合技术措施是在在不设缝情况下成功地解决了超长、超宽、超厚的大体积混凝土裂缝控制和防渗问题。
跳仓法施工方法是以“缝”代“带”,其关键是“跳仓”间隔浇筑。底板、楼板及侧墙钢筋、模板、混凝土均可“小块”分仓流水施工,
2
地库顶板找坡(206王俊)

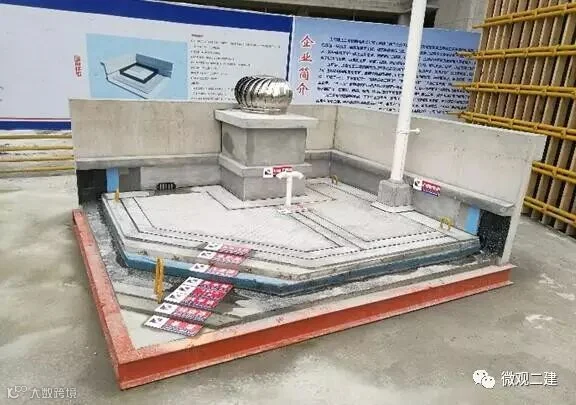

利用顶板结构找坡代替日后顶板面层轻质混凝土防水找坡,在保证结构安全的前提下,增加效益;
以新江湾城B2-01地块项目为例,地库顶板面积约为40000m2,每平方米用于结构找坡C30混凝土约为0.1m3,原建筑做法用于找坡为陶粒混凝土,两种混凝土差价为100元/m3,即差价为40000*0.1*100=400000元,综合汽车泵等机械二次进场费用、人工共计增效约450000元。
3

混凝土支撑技术构造(206陈普)
通过混凝土内支撑浇筑前预埋PVC管,在基坑内支撑预留孔洞,可方便地库外板墙混凝土浇筑。
预留孔洞便于后期支撑拆除,大大提高拆除效率。
4
排水绿化盖板(206陈晨)

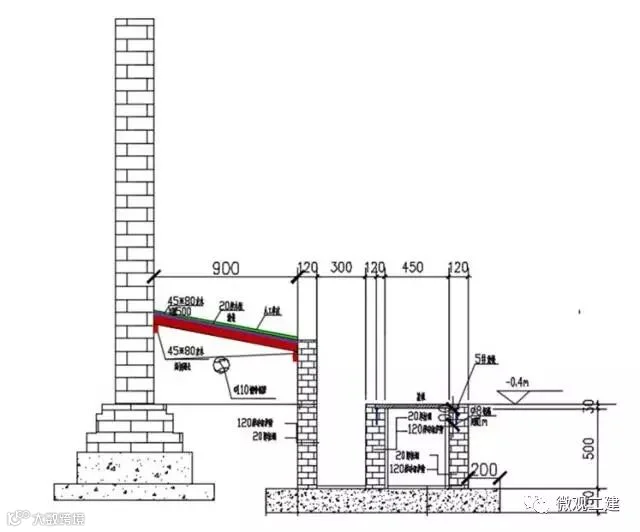

功能:人工草皮替代绿化种植。
组成:由人工草皮和木方木板组成,将截面为45*80木方固定在两侧砖砌围墙上,通常;其上垂直搁置相同木方,两端分别固定在通长木方上,间隔50cm;其上搁置适宜尺寸的木板,通长;最后再将草皮置于木板之上。
5

临时围墙与永久围墙相结合 (206成炜)
如果将工程的永久围墙提前到施工建设期就开始兴建,即让永久围墙具有双重作用
但在围墙的宽度、剖面结构、厚度、细部做法等方面差距很大,并非是一件简单的工作
6
样板重复利用(206张凤猛)
运用预制底座,在底板上施工样板,样板可重复利用,同时周转便捷,也可节约成本。
预制底板外框由16#工字钢拼装完成,内部采用直14,间距150,双层双向,钢筋末端做90°弯钩与工字钢焊接。
预埋吊环直径不小于18,与底板钢筋底筋焊接牢固
7

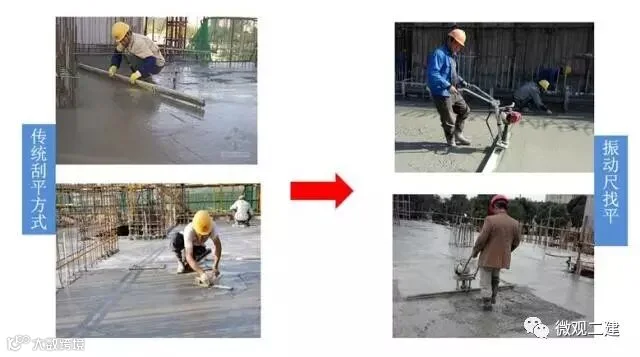

振动尺(206林永钦)
功能:找平设备,代替传统收面工序中的滚筒及刮尺,提升质量和效率
组成:上轴座、下轴座、离合器动力输出端子、轴承、卡簧、软传动轴、减震橡胶内套管、软轴外套管、减震橡胶外套管、振动轴、机架托板
8
高频振动棒(206张凤猛)
产生振动频率高达12000次/分钟(频率200HZ以上),极易和混凝土构件产生共振,气泡迅速排出,增强密实性,提高表面光洁度。摈弃传统振动器寿命短、故障率高、噪声大和劳动效率低等缺陷。
