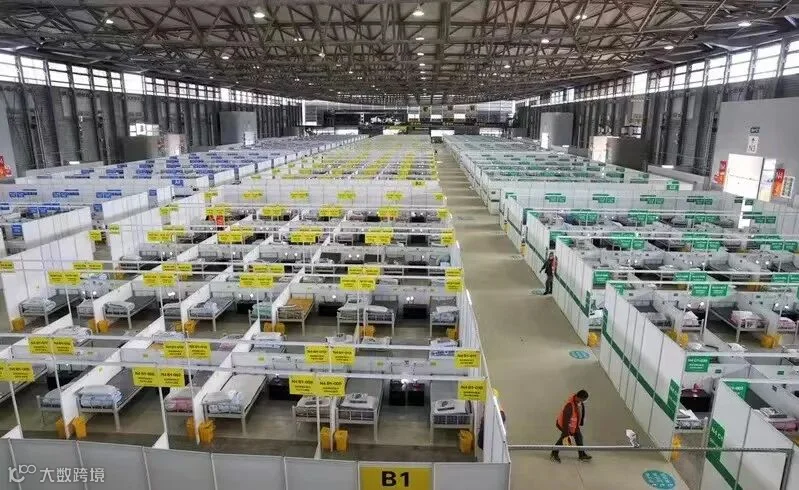

五建集团积极响应上海建工集团号召,参建新国际博览中心应急改造工程。3月25日,五建党政主要领导挂帅,由公司领导班子成员以及50余名管理人员,500余名建设者火速集结组成的项目团队,尽锐出战,全力攻坚完成建设任务。经过184小时不懈奋战,该项目累计交付超15000张床位,成为沪上最大集中隔离点。
项目建设过程中,在生产、质量、安全、后勤和防疫保障等各个条线都能看到青年们的身影,就让我们聆听这些青年“逆行者”的战疫故事。
从今天开始,五建集团团委正式推出青年战疫日记,《青春战疫 我在一线》系列专栏正式上线!让我们从他们的故事中汲取力量,在青春的赛道上奋力奔跑。

我在新国际博览中心临时收治点项目担任项目副经理,主要负责协助项目经理完成现场沟通协调与管理,保证按时完成施工任务。我第一时间赶到现场,接到任务后,立刻组织展开施工,吃饭休息都在现场,以便更快的沟通解决问题,因为我深深知道疫情刻不容缓,时间就是生命。经过6昼夜的连续奋战,终于按时完成了任务。30日当晚,N4,N5号馆已经率先开始收治患者。

疫情就是命令,防疫就是责任。能够参与这次抗疫应急改造建设,可以尽自己绵薄之力,为上海抗疫工作做出一份贡献,我感到非常自豪与光荣。同时在与同事们共同战斗中,我也收益良多,这是一份难忘的项目经历,也是我一生宝贵的财富。
第八工程公司 强鹏飞

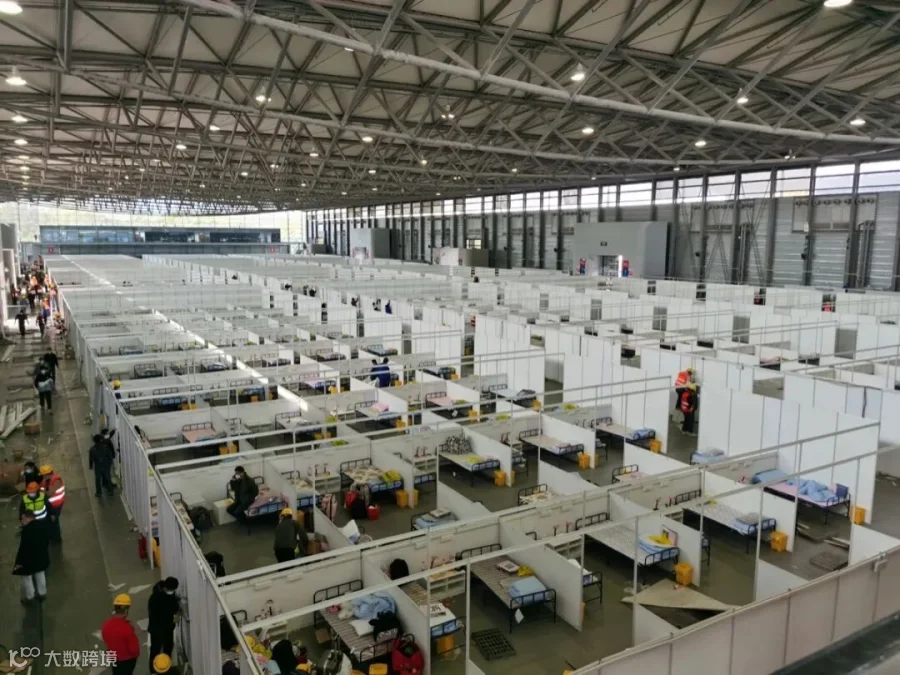

3月25日,我接到公司支援新国际博览中心方舱医院建设的消息后便马不停蹄地前往现场。我担任后勤管理,负责管理人员后勤保障和部分施工任务。这次的建设任务让我深切的认识到这是一场时间与生命的赛跑,早一秒竣工就能早一秒收治病人。在这场战“疫”中,我义不容辞。

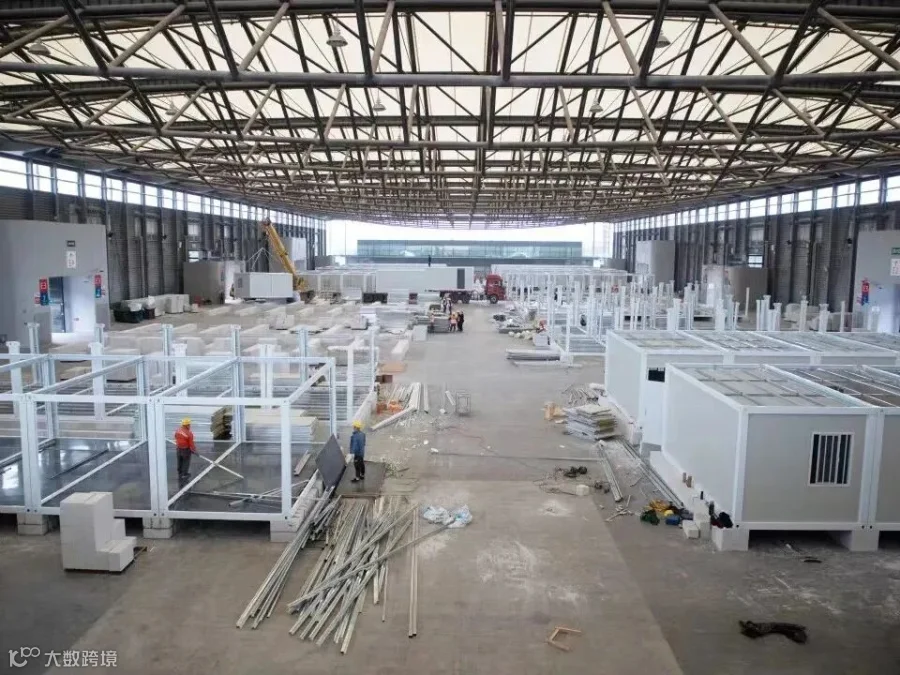

25日晚,接到设计方第一张图纸后我们旋即开展放线工作,2小时内完成了W1、W3、W5的放线,抢出了26日的工作面。在之后工作中,我们都维持高强度工作,高峰加班作业时,每天很多时候只能休息2-3小时,对身体和意志力都是一大考验。但我们都知道现在还不是休息的时候,每天增加的感染数无不拨动着我们的神经。
经过不舍昼夜的奋战,在30日N4、N5场馆已率先开始收治病患,伴随着场馆的逐步交付我们的建设任务也完成了。这次方舱的建设让我受益良多,同时能为抗疫献一份力我也非常的自豪。
第八工程公司 潘燚
3月25日突然接到援建上海新国际博览中心集中隔离点的建设任务,在现场项目部统一指挥下,主要担任安全员,日常主要负责安全管理和疫情防控工作。

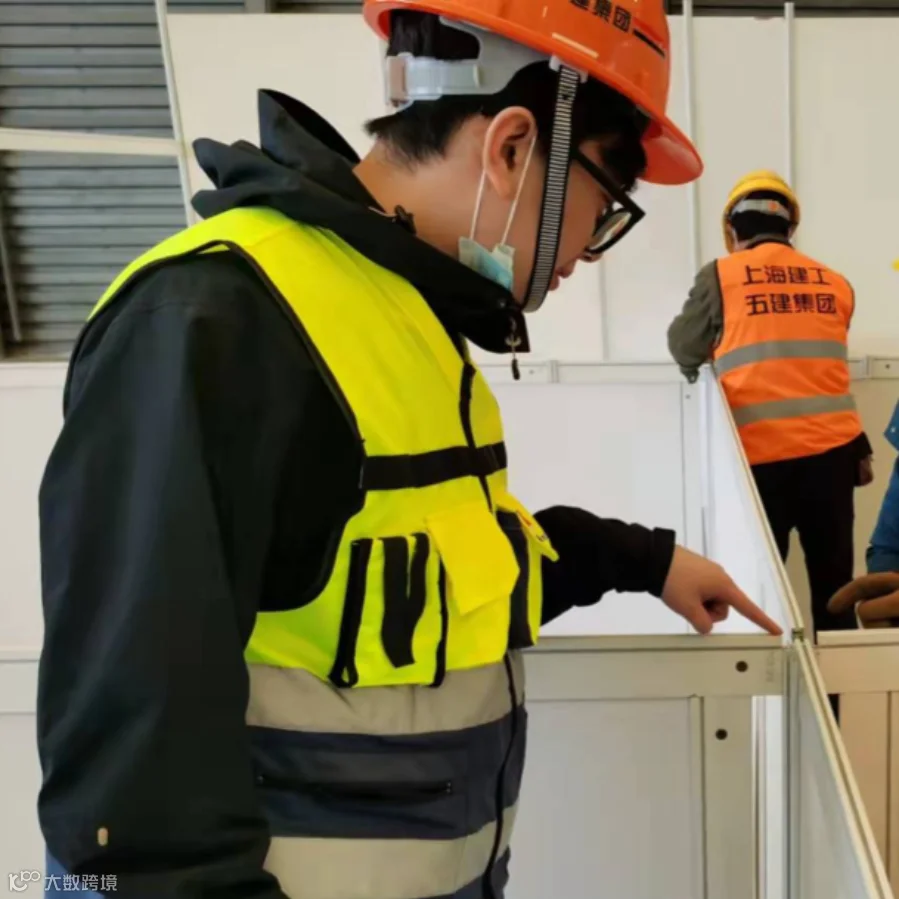

由于现场情况的不确定性,在图纸初版出来后,需要现场测量勘察确定设计案是否可行并反馈。建筑起步,放样先行。在设计图纸出来后,第一时间完成各个场馆以及配套工程测量放样工作,使得后续工作顺利推进。

新国际博览中心面积大,我们在不同场馆来回奔波,测量小组人均日行5万步起,在不具备洗澡条件的施工现场,没有人有丝毫怨言。
平时只在媒体上看到中国速度,这次实实在在参与进来了,成为一份子,为抗疫贡献了一点点微薄之力,哪怕一点点。
第八工程公司 严润吉
3月25日我本在临港项目上总结每周施工进度,突然接到援建新国际博览中心集中隔离点的命令,时间紧急,本着对工作的负责第一时间赶扑上海新国际博览中心。我担任技术员日常主要负责设计图纸交底,现场技术指导工作,依照设计图纸对现场进行了细致的测量勘察。3月26日凌晨完成对全套设计图纸的图纸会审并出具了第一版施工图纸。

应改建场馆的数量及体量都很大,上级要求在快速完成施工任务的同时,也需要考虑实际使用的安全和便捷。技术组每天24小时紧盯施工进度,对施工工艺及图纸问题现场交底现场指导,来回穿梭在70公顷的场地内。对使用存在不安全和不便捷的做出相应的施工方案。
平时只有在电视或网络上看到的中国速度,这次我也真真切切的看到了。虽然这次任务很艰巨,但我们没有向他们妥协,而是要做的比他们更好一点点!再好一点点!
安装工程公司 沈欢
2022年3月27日,我接到公司电话,需要去新国际博览中心支援E3、E6馆建造方舱医院。我在方舱主要做后勤保障和仓库管理,主要工作是为工人的生活保障,比如工人的一日三餐、日常生活饮用水、零碎的生活物资的领取及分发;以及施工现场材料量的多少,仓库还剩多少材料,不够的及时向负责人汇报整理。

每个场馆160个集装箱宿舍,一共330个宿舍。每个宿舍从没电、没水,到通电、通水,总历时7天7夜。而我们安装团队每人每天只能休息3个小时,甚至有的人根本没有时间休息,在现场有时会出现材料损坏、缺少导致各个专业之间的衔接出现问题等,而我们也在此期间不断克服各种困难,最终在规定的时间内交付使用。
这是我做过时间最短,任务最重的一个任务,作为一个共产党员,我很荣幸的能站在一线而感到自豪与光荣,经过这次,不仅提升了自己的专业能力,也增加了一次宝贵经历,也为上海的抗疫贡献自己的一份力量。
安装工程公司 李南
在接到援建通知后,有着2020年援建经验的我首当其冲的加入到抗击疫情的前线,担任新国际博览中心项目副经理和02基地建设项目经理,负责协助安排施工作业及人员管理和组织安排施工管理、材料、机具协调。

项目时间紧、任务重,设计图纸不是十分完善,施工过程中,我及时把现场遇到的施工及图纸中的问题反馈给设计,同时将设计意图准确地传递到现场,确保工程始终吻合设计构想而不走样。方舱中的整体式卫浴系统,由于时间紧张,没有专业机械拆卸没有专业人员进行拼接,我们彻夜人力搬卸,群策群力,围着卫浴零件不断进行各种尝试,最终凭借着过硬的专业知识和动手能力,成功解决了卫浴系统拼接的难题。
方舱最终还是在规定时间建造完了,对于一名退役军人的我来说,战“疫”时刻,有召必回!我相信上海一定能打赢这场防御阻击战。
安装工程公司 李学文
3月28号晚上11点半接到公司通知,因国展中心援建方舱工期缩短需要增派人员。经与相关方紧急协调,我带领17名工人连夜出发。一小时后到达现场听从现场调度,马上投入施工。
我在现场主要负责协调生产,例如负责安装卫浴部分,统计完成数量,未完成数量及协调解决卫浴安装过程中遇到的各种问题。在29日临时接到通知原计划31号完成的E3馆提前至30号凌晨需要完工,保证医护人员进场,只能采用人海战术,人员紧急调配连夜加班,两天两夜睡眠时间不超两个小时,处于高负荷工作。E3完成后短暂休息三个小时后继续投入E6馆的建设工作。

援建期间,大家都在不停地工作,我们在这几个不知日夜的援建日子中坚持下来,席地而坐吃着盒饭、睡在地上。虽然艰苦,但看到我们亲手搭建的一个个房间,心里真是无比自豪,我们的援建任务提前完成了,身体的疲累抵挡不住心里的兴奋与自豪。哪有什么岁月静好,不过是有人替我们负重前行!待樱花烂漫时,你安好我无恙!
装饰工程公司 张喆胤
3月27日中午我接到公司支援建设新国际博览中心的消息后,立刻收拾行囊前往现场。在建设临时隔离集中收治点五天里,我见证了一个个空荡荡的场馆变成供患者和医护人员居住、工作的场所。

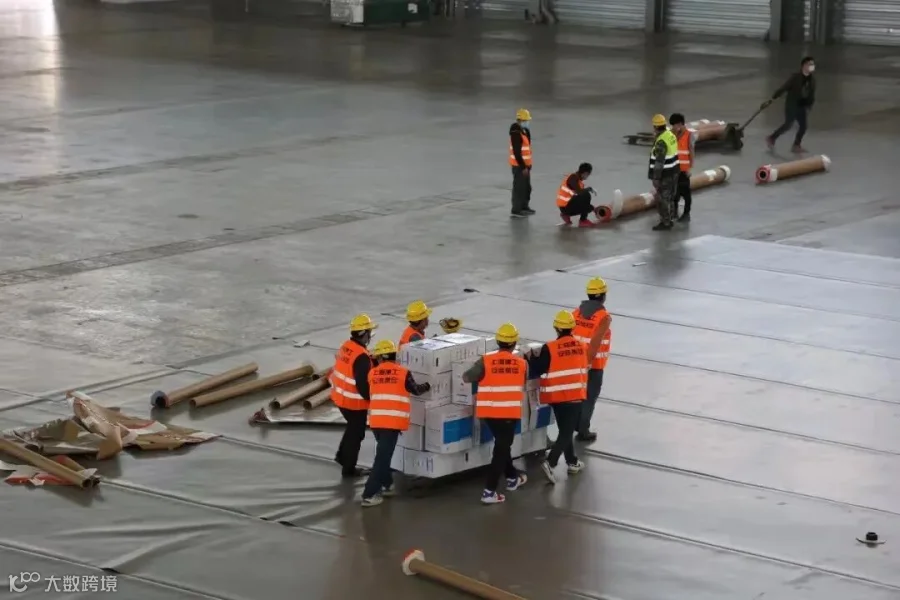

为了尽快解决现场突发情况,我们管理人员时刻准备着,和工人一起吃住在现场。为了保证施工可以有条不紊的进行,面对场馆内卷材缺少、运输困难等问题,我和工人们一起想办法,将卷材推倒以在地上滚、平板车运送的方法将卷材运往所需场馆。平时看似很轻的卷材,自己动手后才知道有多么重。每天晚上各个场馆更是灯火通明,工人采取多个班组轮流的方式进行施工,确保项目交付时间。

项目总花费时长148小时,顺利交付项目。这是我第一次参与应急项目,不仅积累了项目经验,同时也对我的身心是一次重要的磨练。
