该项目为上海首个援建自建项目,位于青藏高原东部,地处青海果洛州玛沁县政府院内,由果洛州对口受援工作领导小组办公室投资兴建,规划总用地面积约6100平方米,总建筑面积为6700平方米。建成后为一栋高四层的上海援青干部宿舍楼。
项目效果图
作为上海建工在建项目中最高海拔的项目,该项目所处的果洛州年均气温只有-4℃、平均海拔超4200米,按照当地施工经验,实际施工效率往往比其他内地地域低40%。环境气候恶劣、施工条件特殊,这对项目团队和工程建设来说,均是一项艰巨考验。

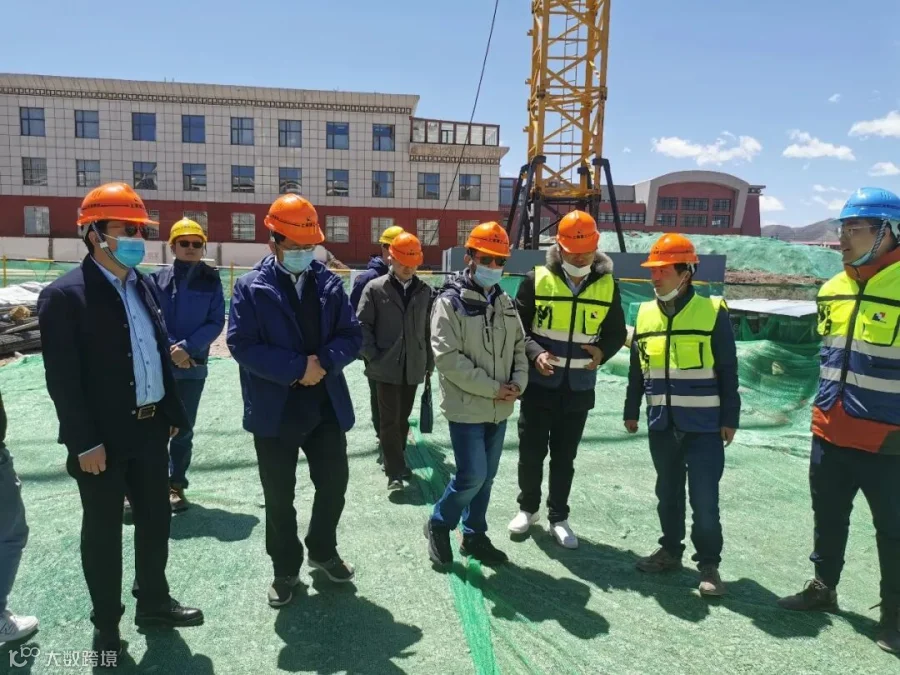

▲果洛州委常委、副州长、上海市援青干部联络组组长冯志勇察看现场
今年5月12日,该项目正式开工。项目指挥部由西北公司主要领导担任组长,管理团队由项目经理宋正龙等7名条线骨干职工组成,并同步成立了项目党支部、团支部、青年突击队,为工程建设打下了坚实基础。
▲项目管理团队成立
▲项目党支部成立
▲项目团支部成立
▲项目青年突击队授旗
项目团队秉承“一流产品、五建生命”的企业核心价值观,坚持履行大型国企社会责任,助力援建工作更有温度、让民生更有厚度,致力为果洛群众带来满满的获得感和幸福感。
前期筹备中,项目团队克服气候和困难,积极与业主协商,用最短的时间制定出了工程建设计划,得到了业主的肯定。
▲项目专题会
▲项目研讨会
工程建设中,项目团队坚持以重温方案、分解目标、调配资源、优化工艺、过程管理为原则。在多次组织夜间专项讨论会优化施工流程基础上,还派遣专人驻守建筑材料厂家,并与果洛州唯一一家商品混凝土站建立了战略合作关系,从源头上确保材料供应。

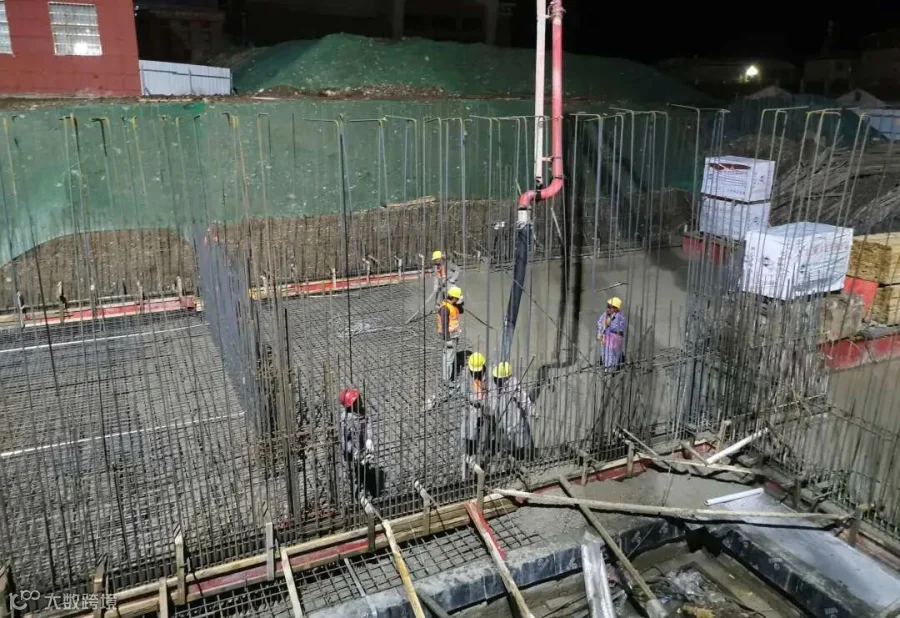

在地下结构施工中,因项目位于古河床,地下水量大、水流急,项目团队针对降水作业反复完善方案,通过增设排水点、储备设备,为筏板和后续施工提供了保障。针对周边高海拔、高寒的特殊施工环境,通过调研当地其他工程建设情况后预判可能发生的质量问题,并与相关单位共同优化了屋面、室外工程以及重点部位防冻胀相关措施和经验,严格把好工程质量关。

▲结构主体封顶
项目团队还添置了4台制氧机、设立了吸氧休息室,并明确每日由杨晓峰等4名党员坚持进行测温、登记、消毒和物资供应工作,为建设者提供了安心、有序的工作环境。
▲管理人员边吸氧边工作
▲设置工人吸氧休息室
▲现场防疫测温登记
最终,在各方的共同努力中,该项目仅用时100天便顺利实现了主体结构封顶的阶段性目标。接下来,五建集团西北公司将在项目建设中充分发挥成熟管理经验和核心优势,争创青海省安全标准化示范工地、优质工程“江河源杯”等荣誉。
