停电修试
任务下达
2022年4月2日,由营销部下达江苏三木化工股份有限公司(35KV/10KV高压开关柜,变压器及高压电缆预防性试验)任务,要求6月30日前完成此项工作。
准备工作
工程部接到任务后与三木化工三个区域的负责人进行了沟通,排定了施工计划,并提前做了准备工作:①对35KV线路进行了测量,并画出了路径图。②对三木化工一小区、二小区、以及合成园区能停电的变压器预先做了修试。③联系热电厂负责人,确定35KV三木线停电时间为6月29日6:00-20:00。
部署分工
因热电厂35KV变电站停电时间比较短,时间紧,修试地点多,工作内容多,所以公司领导组织工程部、技质部、制造部、综合部全员进行对三木电厂,三木一小区、三木二小区,三木合成园区修试,并作了周密的布署及分工,由工程部负责对35KV三木线、35KV高配室及主变以及2个10KV配电室进行预防性试验,由制造部主导对热电厂15台变压器及电缆出线,一、二小区、合成园区高压配电柜进行预防性试验。

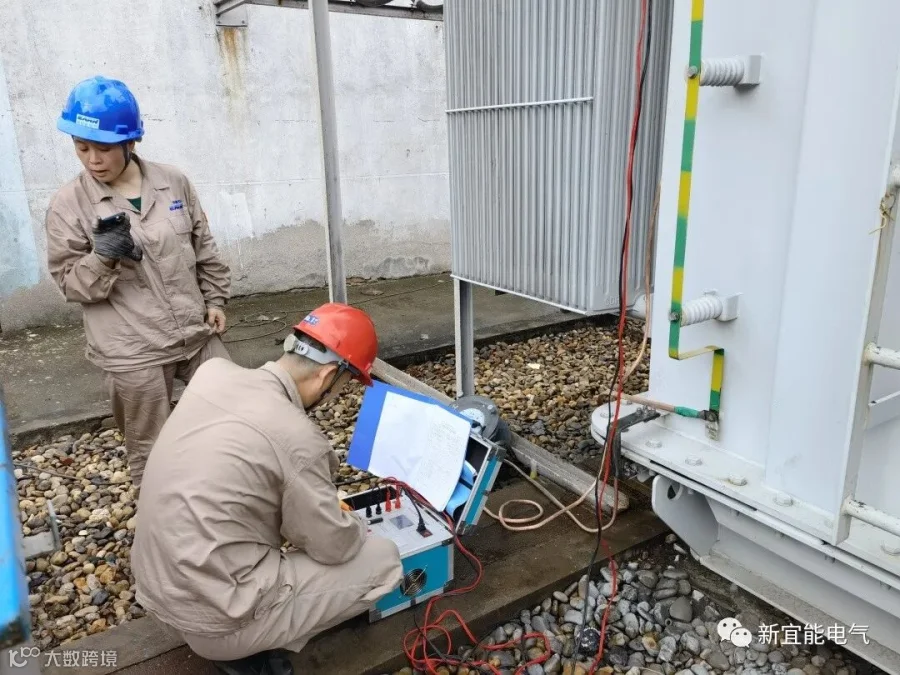

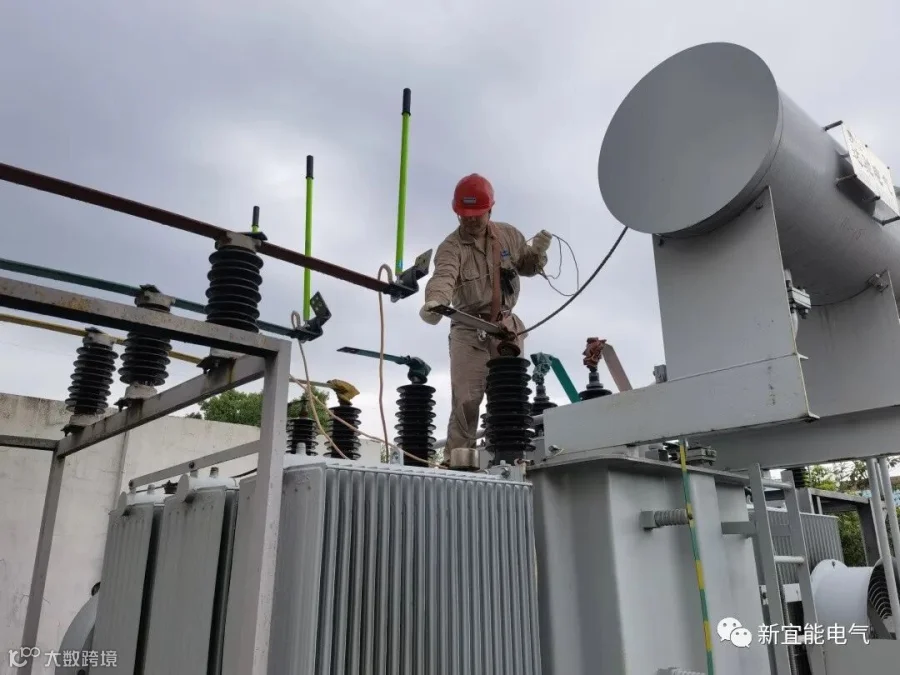

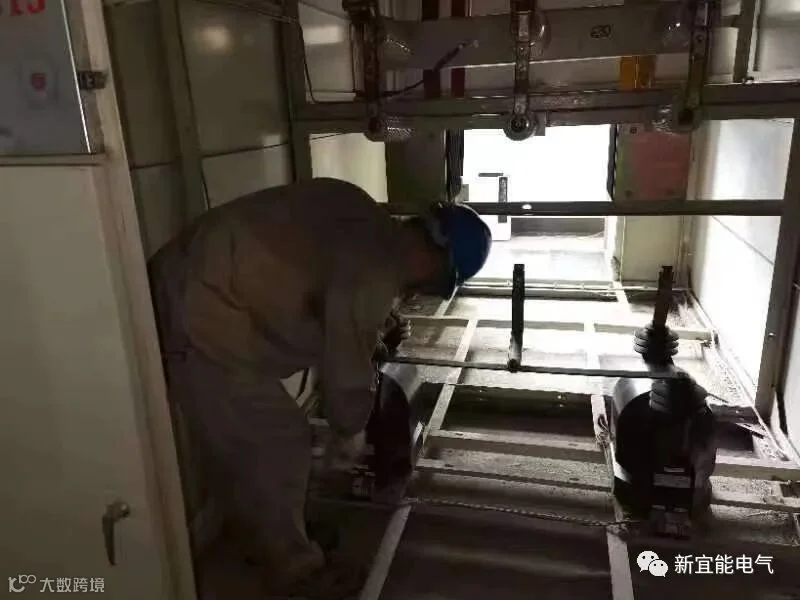

施工现场

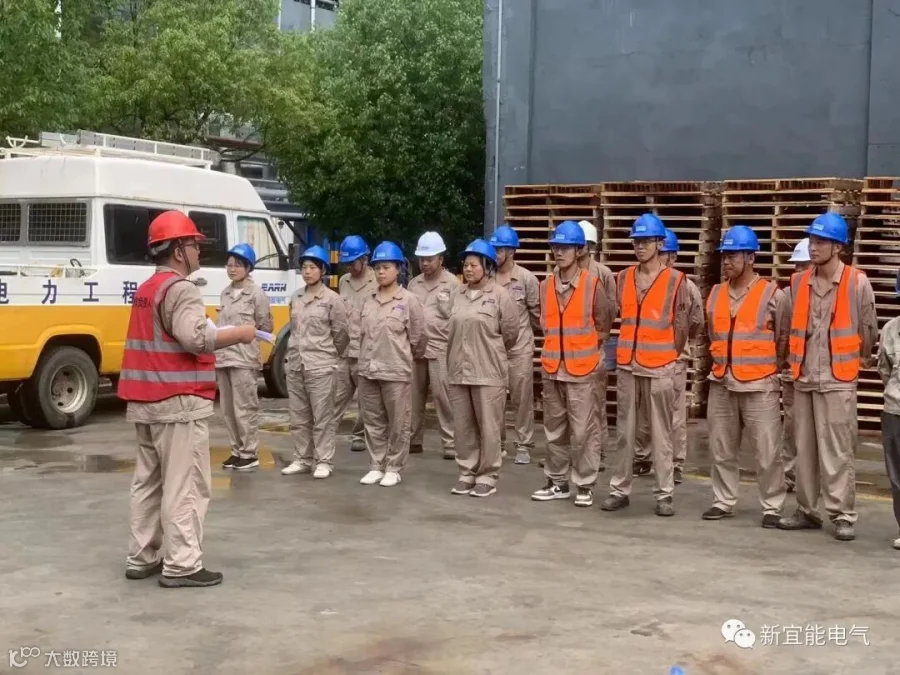

6月29日施工组分2个主负责人,7个小组负责人,共50多人参加了此次修试。顶着盛夏三十多度的高温,施工组成员手握滚烫的金属器件,或攀登在烈日下的变压器组上,或俯身于逼仄的配电柜内,一工作就是好几个小时。终于在当天下午17点20分完成了整个修试工作,并顺利送电!
尾声
他们也是没有超能力的普通人,却因为“电力人”肩头的责任,不得不在寒来暑往下为我们抢修供电!
如果可以,还请在停电时多一点理解和耐心。致敬所有工作在一线的电力人!
