工期约2个月!中山市华柏路已正式启动升级改造

工期约2个月!中山市华柏路已正式启动升级改造 中山路桥
2024-06-22
2

6月21日晚9时,随着施工围蔽的正式设立,中山市华柏路正式进入为期约2个月的升级改造。

改造背景

华柏路作为老城区重要道路之一,是中山最早建设的一批南北向主要通行道路,承担着连接中山三路和孙文东路的交通重任,见证了中山城市发展变迁。然而,历经长年累月的风雨侵蚀和碾压,华柏路路面破损、基础设施老化及缺失等问题日益凸显,已无法满足目前交通量和交通安全的需求,严重影响了市民出行体验及城市市貌。

为满足市民出行需求,提升老城区道路环境,项目中标单位中山城建集团下属中山市路桥建设有限公司启动对华柏路的升级改造。

改造内容

改造前的华柏路全长945米,为3+2双向五车道,行车道总宽18米,单侧人行道宽6米。

本次华柏路改造内容包括改造道路,提升道路承载能力,改善交通流畅性;改造人行道与绿道,修复破损,增设无障碍设施,提升行人通行体验;改造交通标牌与照明系统,更新标牌,提升照明,确保行车安全;改造排水系统,优化排水,避免积水,提高道路使用效率;升级绿化工程,增加绿化,美化环境,提升空气质量;升级公共设施,增设垃圾箱、车挡石、树池等公共设施。

改造目标成效

为在短时间内完成路面改造,迅速提升路面质量,尽快还路于民,路桥公司将采用冷再生技术,先进行原路面铣刨作业根治病害后,再利用厂拌冷再生技术对路面废旧材料回收利用,并铺设全新沥青表层,以此达成路面的全面革新。采取该技术方案不仅能够迅速且显著地改善道路条件,增强驾驶的舒适度与安全性,同时,还能实现低碳、环保的施工目标,带来显著的经济效益和社会效益。

改造完成后,华柏路将成为更加畅通、高效的交通动脉,以全新面貌重新激活老城活力,提升市民出行效率与体验,并且变身为城市绿色走廊,为市民提供休闲场所和公共空间,链接中山市发展历史和美好未来,书写城市发展新篇章。

施工围蔽及交通疏导安排

改造期间施工围蔽及交通疏导安排如下:

按照“减扰保畅”原则,确保行人车辆安全通行,施工期间将维持双向两车道,利用围挡、警示及导向标志引导交通,并有专人负责秩序管理及指挥,遇阻塞立即处置,强化施工与公共交通安全管控,施工服从优先保证正常交通流通。

计划分四阶段进行封闭和交通疏导:

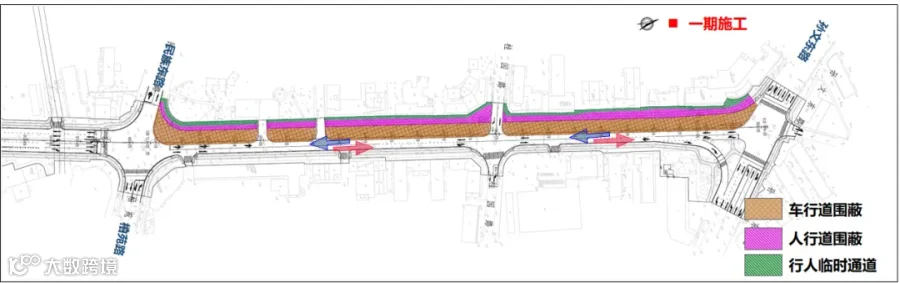

(一)第一阶段。计划实施21天(6月19日至7月9日),围蔽华柏路(民族东路至孙文东路)西侧半幅道路的车行道及人行道。

期间,行人可以通过上述绿色标注区域通行。车辆可绕行中山三路、孙文东路、柏苑路、民族东路、桂园东路、华苑大街等周边道路,具体如下图指引:

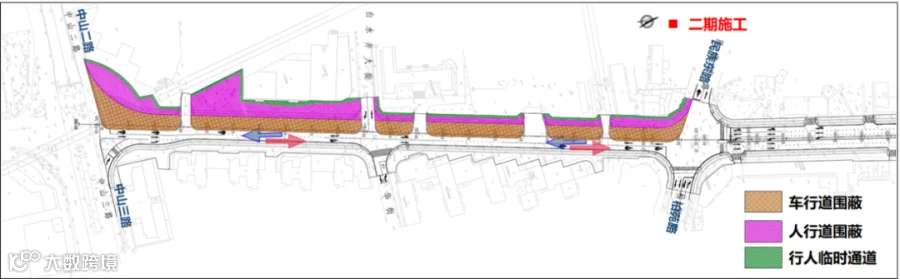

(二)第二阶段。计划实施20天(7月10日至7月29日),围蔽华柏路(中山三路至民族东路)西侧半幅道路的车行道及人行道。

期间,行人可以通过上述绿色标注区域通行。车辆可绕行中山三路、建设街、白水井大街、孙文东路、柏苑路、民族东路等周边道路,具体如下图指引:

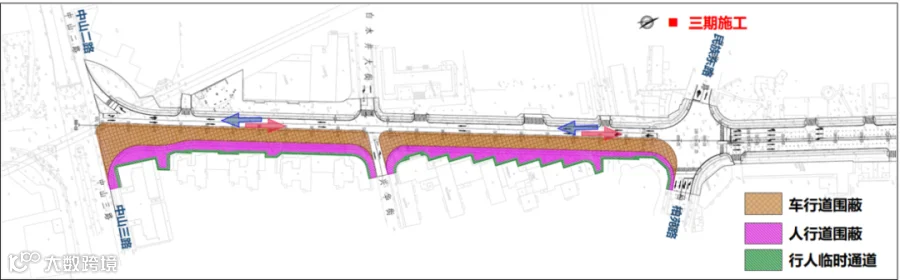

(三)第三阶段。计划实施16天(7月30日至8月14日),围蔽华柏路(中山三路至民族东路)东侧半幅道路的车行道及人行道。

期间,行人可以通过上述绿色标注区域通行。车辆可绕行中山三路、孙文东路、柏苑路、民族东路、桂园东路、华苑大街等周边道路,具体如下图指引:

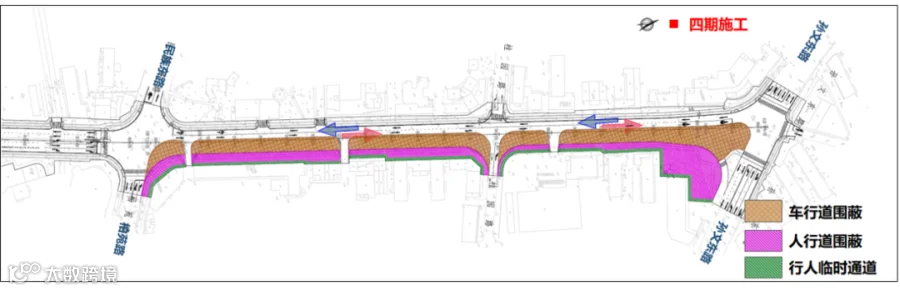

(四)第四阶段。计划实施16天(8月15日至8月30日),围蔽华柏路(民族东路至孙文东路)东侧半幅道路的车行道及人行道。

期间,行人可以通过上述绿色标注区域通行。车辆可绕行中山三路、建设街、白水井大街、孙文东路、柏苑路、民族东路等周边道路,具体如下图指引:

-END-
