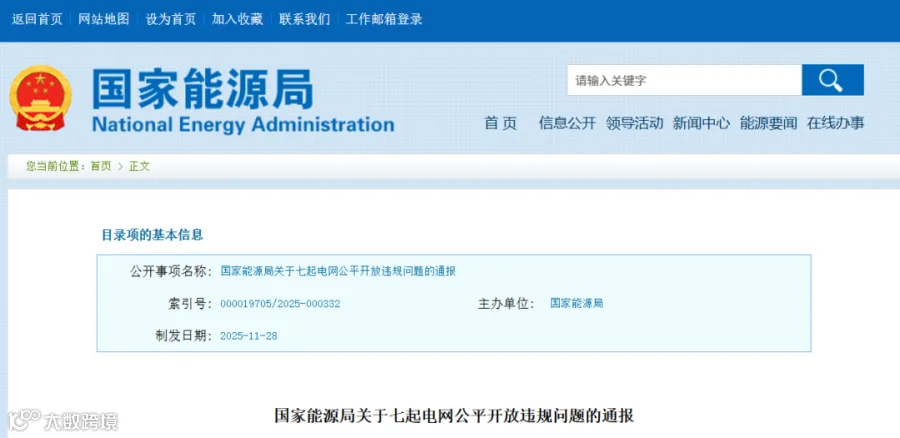

国家能源局于12月5日,通报了七起电网公平开放违规问题。此次通报旨在落实党中央、国务院关于能源输送服务公平开放的要求,提升电网公平开放服务水平,发挥警示教育作用。
七起典型违规问题
山西电网:分布式光伏接网工程转嫁业主 2021年起,山西某电网企业将540个分布式光伏项目接网工程交由业主投资建设,涉及资金约2.3亿元,违反了相关管理办法,增加了项目投资成本。
广西电网:变电站间隔费用转嫁新能源企业 2021年9月起,广西某电网企业将97个新能源接网工程项目中,本应由自身投资建设的电网侧变电站间隔费用转嫁给新能源发电企业,涉及资金超1.5亿元,损害了新能源企业利益。
江西电网:违规收取不合理维护费 2023年至2024年,江西某电网企业及关联企业向发电企业收取通信通道维护费、变电站接入间隔维护费等不合理费用,涉及资金超1.3亿元,违反了《电力监管条例》等规定。
江苏电网:接网工程回购工作滞后 2021年9月起,江苏某电网企业对48项新能源发电企业建设的接网工程回购工作进展缓慢,至今未完成,涉及资金约7亿元,增加了新能源发电企业负担。
内蒙古、陕西电网:并网接入流程超期 2021年9月起,内蒙古某电网企业119个集中式新能源项目并网意向书受理超期,平均9天。陕西某电网企业6个电网互联项目接入系统设计方案书面回复超期,平均45天,影响并网效率。
湖南电网:违规增设接网前置条件 湖南某电网企业在接入系统设计方案批复时,额外要求发电企业提交储能配置协议、消纳分析报告等非必要材料,且技术要求高于国家标准,增加了发电企业接网难度。
贵州电网:分布式光伏受理流程混乱 2022年1月起,贵州某电网企业为规避时限考核,通过“体外循环”方式,在分布式光伏项目并网验收后补录系统流程,导致营销系统显示流程时间与实际不符。
监管要求与警示
国家能源局指出,上述问题暴露出部分电网企业在落实自然垄断环节监管、推动电网公平开放方面存在不足。各电网企业应吸取教训,提高政治站位,规范电网公平开放行为,提升服务水平。
