【身边的榜样二】九九归一 ——“宁波东”高速出入口景观提升工程81天攻坚记

【身边的榜样二】九九归一 ——“宁波东”高速出入口景观提升工程81天攻坚记 宁波市政集团
2019-06-17
1
导读:详情 >

   点击上方宁波市政集团关注我们!

2019 年 6 月 17 日

身 边 的 榜 样 第 二 期

宁波东项目施工组团队

-

 02

-

你见过借助手机手电筒的光线测量放样吗

你见过施工员因劳累而当场昏倒在工地吗

这一幅幅画面都曾在宁波东项目上演过

“宁波东”高速出入口景观提升工程是一项艰巨的政治性任务,宁波市政集团一分公司宁波东项目部施工组团队6人,如同西行路上取经,鏖战九九81天,历经“九九81劫难”,倾注了大量的心血,付出了艰辛的劳动,于2019年元旦,圆满完成市住建局下达的2018年12月底收费站全线开放的任务。

团 队 名 片

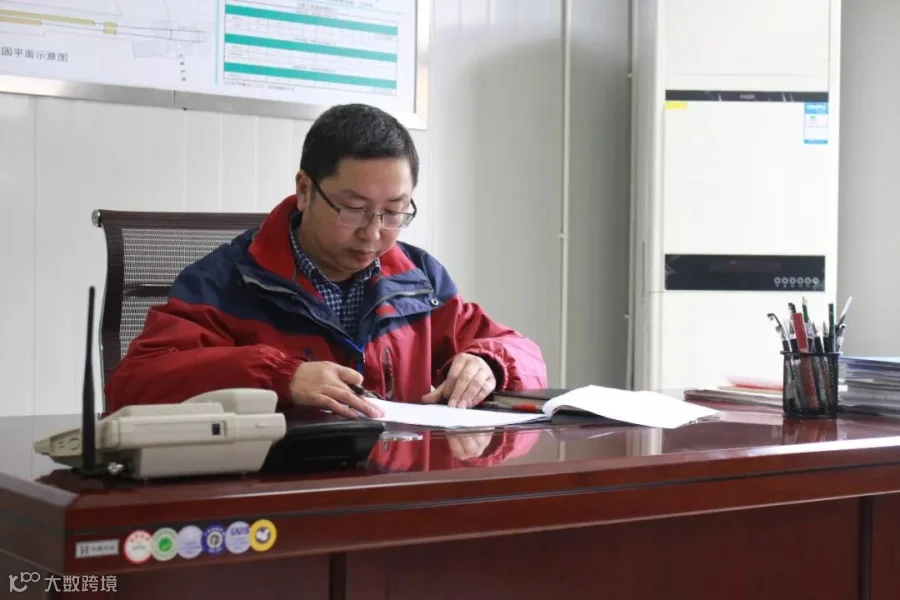

刘 俊

项 目 负 责 人

掌 控 项 目 全 局

特点】:工作一丝不苟,管理经验丰富,为人和善,善于引导培养青年员工。

邵风行

技 术 负 责 人

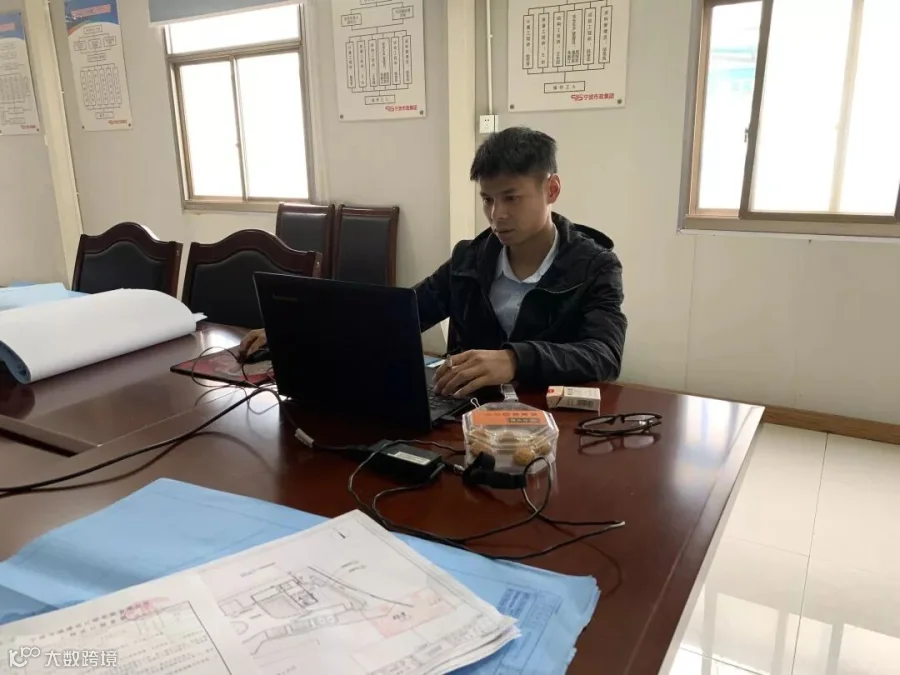

编 制 技 术 性 文 件

特点】:技术经验丰富,编写的技术方案可行性、指导性强,善于通过技术角度分析解决问题。

任狄坡

项 目 主 施 工

管 控 施 工 进 度 和 质 量

特点】:工作思路清晰有条理,勇于发现和解决问题,善于调动团队积极性、增强团队凝聚力,在青年员工中颇有威望。

王 剑

施 工 员

负 责 驿 站 现 场 施 工

特点】:现场施工经验丰富,对细节把控性强,为人友善。

陈文杰

施 工 员

负 责 三 片 区 现 场 施 工

特点】:工作认真仔细,责任心强,能够同时将三个施工片区管理得井井有条。

张 笙

施 工 员

测 量、签 证 等 辅 助 工 作

特点】:工作态度积极,肯学肯干,在宁波东项目中扮演着多面手的角色。

环 境 恶 劣    艰 苦 奋 斗

由于宁波东没有生火做饭的条件,饭菜每天只能在其它项目部提前烧好后装进一次性餐盒,再经过30分钟的车程送到宁波东;由于北仑港公司配电房变压器老旧、电压不稳,项目部无法安装使用空调……无论是外业还是内业,在这81天里,奋战在一线的建设者们都经历了“田水沸如汤、背汗湿如泼”的炎炎酷暑,也经历了“百泉冻皆咽、我吟寒更切”的彻骨冰寒。

面对工期紧、任务重、要求高、设计变更多、交通量大、现状地质错综复杂等一系列困难,他们没有退缩,而是选择团结一心、迎难而上。施工组披星戴月、交替加班从未间断,以“五加二”、“白加黑”的攻坚模式坚守阵地。

迎 难 而 上    奋 勇 拼 搏

收费广场区域由于日间车流量较大,只能在夜间组织封道施工,北仑港公司只允许项目部在晚上10点至次晨4点这一时间段进行封道施工,很大可能会导致工期延长。为了按时完成施工任务,推进“六争攻坚、项目争速”的建设目标,施工员张笙一方面组织保畅人员确保施工期间过往车辆顺畅通行,一方面积极与北仑港公司进行交涉,提出实际可行的封道方案。最终收费站管理人员被他的诚意所打动,同意封道时间提前到每天17点,施工时间整整增加了一倍。

路政门卫拆除的那天晚上下起了雨夹雪,风吹到脸上像刀割一样生疼。安全员夏师傅突然喊道:“来人啊,小张晕倒了!”此时大家才发现张笙瘫坐在大门边不省人事,无论怎么喊、怎么摇都叫不醒,最后还是有经验的班组长跑来掐着张笙的人中,过了好久他才慢慢醒过来。但大家依旧不放心,坚持送他去医院检查,在确诊是过度劳累导致的体力不支后,张笙又马不停蹄地赶回施工现场,继续投入到工作中。

每天工人还没上班,施工员陈文杰就已经在工地上巡查,晚上还要在现场看完工人扎好最后一根钢筋、打完最后一泵混凝土,在工地走一遍才能安心回到办公室继续研究图纸和方案,思考下一步的工作要如何进行。由于中期工作面不断展开,陈文杰需要同时负责收费广场、北仑港公司院内以及路政大院三块片区的施工内容。道路班组中一个干了20年的带班,对很多人都不服,但对陈文杰,他不禁竖起了大拇指。在项目做到一半时,他的妻子即将分娩,两个家庭的人都陪着,唯独少了坚守在工地的他,孩子出生后,他赶去医院看望了一会儿后又立马赶回现场。

逢 山 开 路    遇 水 搭 桥

2018年12月,在这31天里,宁波有19天都在下雨,施工条件急剧恶化,多项工作受阻:钢结构安装完毕,油漆无法进行涂刷;干挂石材送到却无法进行嵌胶;桥梁混凝土表面清理完成而涂装无法进行;路基完成后沥青路面无法铺设;电焊、接电、绿化种植等重要工序均无法正常开展,甚至连作业工人的衣裤淋湿后都不能及时晾干更换。

面对如此诸多不利的因素:

项目部专门搭建了一个活动房,放置了四台取暖器连夜对石材进行烘干,保证幕墙顺利施工;

在建筑外沿搭设防雨顶棚组织干挂作业;

在仅有不下雨的几天里组织调配大量作业人员集中突击,推进各项工作有序进行。

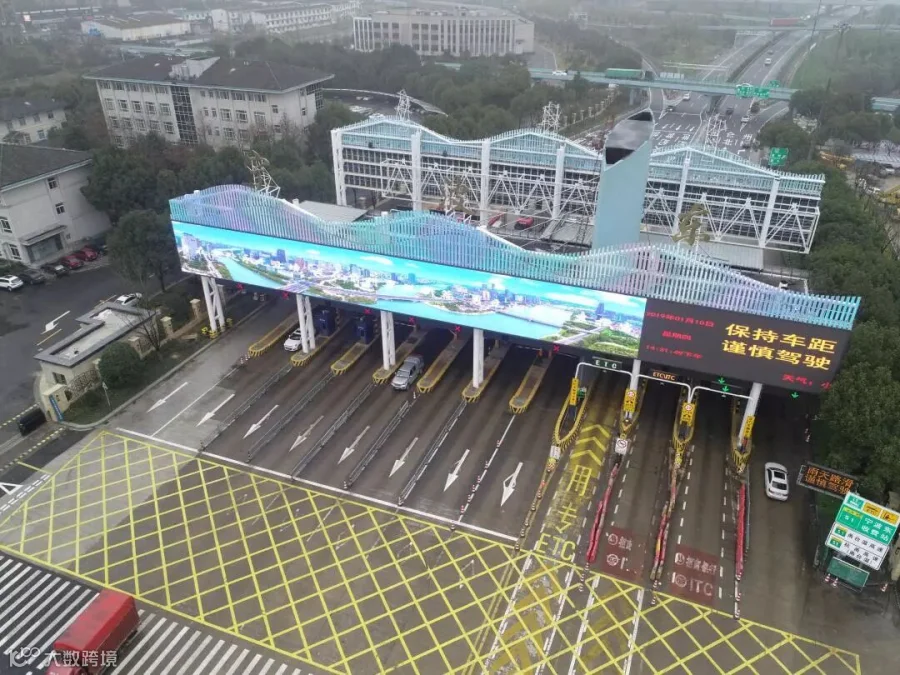

12月1日至14日,短短的两周内,收费罩棚南北两侧共计966块LED显示屏从安装、校准、通电再到调试等一系列工作全部顺利完成,宁波东收费站的形象有了初步展现。

12月30日晚上,在进行北侧收费罩棚支架夜间拆除作业时大雪纷飞,高速也已经封道,作业人员既要克服恶劣天气带来的施工困难,同时更要保证工程质量和安全施工,直至第二天上午七点半,拆除作业才顺利结束。现场每个人的工作时间都超过了16个小时,但没有人发出怨言,也没有人打退堂鼓,气温越来越低,大家的心却越干越火热。

牺 牲 小 我    成 就 大 我

因为热爱,所以拼搏。项目经理刘俊父亲得了重病,每周要去杭州治疗,但为了工程进度,他心中虽有思绪万千,但无暇顾及,不得不做了一回“不孝子”;项目技术负责人邵风行的3岁幼孩连续5天生病高烧不退,妻子一人陪在医院照顾,他匆匆探望了几分钟后又“狠心”地赶回工地继续战斗;项目主施工任狄坡的妻子怀有9个月身孕,他无法抽身回家陪伴,只能每天在电话里安慰几句;施工员王剑在外地老家的父母身体欠佳,作为独子的他因没时间回家探望而心怀愧疚……这样的故事绝不是个例,而是每个市政人习以为常的匠心坚守

就是这样一个六人团队

为了不忘初心而坚守匠心

为了同一个目标风雪夜行

同心同力   互协互助

九九归一   九九一心

他们,是敢打硬仗、善打硬仗的市政人

他们,是铁军姿态和榜样力量的塑造者

身边的榜样,他们实至名归

供稿 | 张笙

编辑 | 张云洁

长按二维码关注我们

【声明】内容源于网络
0
0
宁波市政集团
作为宁波市建筑业龙头企业,公司在宁波乃至全国都有较好的声誉。公司共有职工1000余人,设立公众号,旨在向广大职工、顾客相关方以及上级行业主管部门推送信息、推广企业文化,更好地维护公司的品牌和企业形象。
内容 603
粉丝 0
宁波市政集团 作为宁波市建筑业龙头企业,公司在宁波乃至全国都有较好的声誉。公司共有职工1000余人,设立公众号,旨在向广大职工、顾客相关方以及上级行业主管部门推送信息、推广企业文化,更好地维护公司的品牌和企业形象。
总阅读473
粉丝0
内容603
