导读:3.质量标准(1)保证项目应符合下列规定:1)高空散装法安装网架结构时,节点配件和杆件,应符合设计要求和国家

3.质量标准

(1)保证项目应符合下列规定:

1)高空散装法安装网架结构时,节点配件和杆件,应符合设计要求和国家现行有关标准的规定。配件和杆件的变形必须矫正。检验方法:观察检查和检查质量证明书、出厂合格证或试报告

2)基准轴线位置、柱顶面标高和混凝土强度,必须符合设计要求和国家现行有关标准的规定。

检验方法:检查复测记录和试验报告。

(2)基本项目应符合下列规定:

1)网架结构节点及杆件外观质量:

合格:表面干净,无明显焊疤、泥砂、污垢。

优良:表面干净,无焊疤、泥沙、污垢。

检查数量:按节点数量抽查5%,但不应少于5个节点。

检验方法:观察检查。

2)网架结构在自重及屋面工程完成后的挠度值:

合格:测点的挠度平均值为设计值的1.12—1.15倍。

优良:测点的挠度平均值为设计值的1.12倍。

检查数量:小跨度网架结构测量下弦中央一点;大中跨度网架结构测量下弦中央一点及下弦跨度四等分点处。

检验方法:用钢尺和水准仪检查。

(3)允许偏差项目应符合下列规定:

1)高空散装法安装网架结构的允许偏差项目和检验方法应符合表5—23的规定。

网架结构地面总拼装的允许偏差项目和检验方法 表5—23

项 目 允许偏差(mm) 检验方法

纵向、横向长度 土L/2000

土30.O 用钢尺检查

支座中心偏移 L/3000

土30.O 用钢尺、经纬仪检查

周边支承网架

相邻支座高差 L/400

15.0 用钢尺、水准仪检查

支座最大高差 30.O

多点支承网架

相邻支座高差 ll/800

30.0

杆件弯曲矢高 ll/800

5.O 用拉线和钢尺检查

注:1.工为纵横向长度。

2.L2为相邻支座间距。

3.L1为杆件长度。

2)其它方法安装网架结构的允许偏差项目和应检验方法符合表5—24的规定。

检查数量:全数检查。

除高空散装法外,其它方法安装网架

结构的允许偏差项目和试验方法 表5—24

项 目 允许偏差(mm) 检验方法

网架支座中心偏移 L/3000

30.O 用钢尺和经纬仪检查

文座高度周边文承的网架相邻支座高差 L1/400

15.0 用钢尺和水准仪检查

多点支承的网架相邻文座高差 Ll/800

30.0

支座最大高差 30.0

注:①L为网架跨度。

②Ll为相邻支座间距。

4.成品保护

1)钢网架安装后,在拆卸架子时应注意同步,逐步的拆卸,防止应力集中,使网架产生局部变形,或使局部网格变形。

2)钢网架安装结束后,应及时涂刷防锈漆。螺栓球网架安装后,应检查螺栓球上的孔洞是否封闭,应用腻子将孔洞和筒套的间隙填平后刷漆,防止水分渗人,使球、杆的丝扣锈蚀。

3)钢网架安装完毕后,应对成品网架保护,勿在网架上方集中堆放物件。如有屋面板、檩条需要安装时,也应在不超载情况下分散码放。

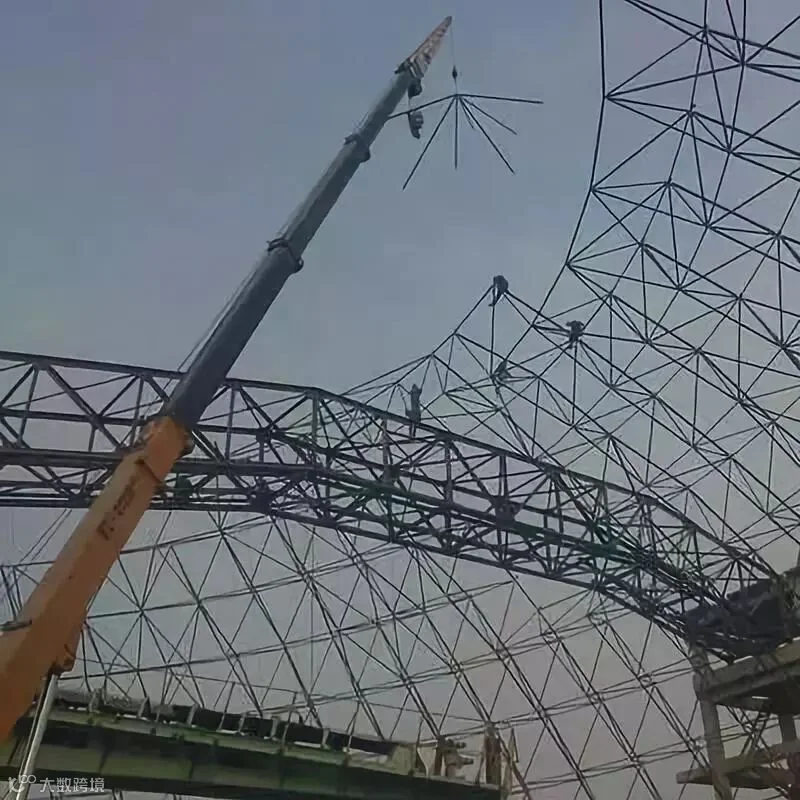

4)钢网架安装后,如需用吊车吊装檩条或屋面板时,应该轻拿轻放,严禁撞击网架使网架变形。

5.应注意的质量问题

1)钢网架在安装时,对临时支点的设置应认真对待。应在安装前,安排好支点和支点标高,临时支点既要使网架受力均匀,杆件受力一致,还应注意临时支点的基础(脚手架)的稳定性,一定要注意防止支点下沉。

2)临时支点的支承物最好能采用千斤顶,这样可以在安装过程中逐步调整。注意临时支点的调整不应该是某个点的调整,还要考虑到四周网架受力的均匀,有时这种局部调整会使个别杆件变形、弯曲。

3)临时支点拆卸时应注意几组支点应同步下降,在下降过程中,下降的幅度不要过大,应该是逐步逐步分区分阶段按比例的下降,或者用每步不大于100mm的等步下降法拆除支撑点。

4)焊接球网架安装焊接时,应考虑到焊接收缩的变形问题,尤其是整体吊装网架和条块网架,在地面安装后,焊接前要掌握好焊接变形量和收缩值。因为钢网架焊接时,焊接点(受热面)均在平面网架的上侧,因此极易使结构由于单向受热而变形。一般变形规律为网架焊接后,四周边支座会逐步自由翘起,如果变形量大时,会将原有计划的起拱度抵消。如原来不考虑起拱时,会使焊接产生很大的下挠值,影响验收的质量要求。因此在施工焊接球网架时应考虑到单向受热的变形因素。

5)网架安装后应注意支座的受力情况,有的支座允许焊死,有的支座应该是自由端,有的支座需要限位等等,所以网架支座的施工应严格按照设计要求进行。文座垫板、限位板等应按规定顺序、方法安装。

6.质量记录

本工艺标准应具备以下质量记录:

1)螺栓球、焊接球,高强度螺栓的材质证明、出厂合格证、各种规格的承载抗拉试验报告。

2)钢材的材质证明和复试报告。

3)焊接材料与涂装材料的材质证明、出厂合格证。

4)套筒、锥头、封板的材质报告与出厂合格证,如采用钢材时,应有材料可焊性试验报告。

5)钢管与封板、锥头组成的杆件应有承载试验报告。

6)钢网架用活动(或滑动)支座,应有出厂合格证明与试验报告。

7)焊工合格证,应具有相应的焊接工位、相应的焊接材料等项目。

8)安装后网架的总体尺寸、起拱度等验收资料。

9)焊缝外观检查与验收记录。

10)焊缝超声波探伤报告与记录。

11)涂层(含防腐与防火)的施工验收记录。
