10KV电改,挑战新高度

10KV电改,挑战新高度 河南神州精工制造股份有限公司
2018-10-21
2
导读:神州公司电力改造工作圆满完成,历时35天。
点击上方“公众号”可以订阅哦

        从9月5日集团公司一厂区退城入园的动员令下达的那一刻,神州公司电力改造工作随即拉开序幕。

        通过多方沟通和资源协调,以企管副总季学江为总指挥、设备科陈军胜为总协调、神州公司钳电班为主力、采购部紧密配合、集团电力公司与技术中心协作的电力改进小组,经过35个日日夜夜的不懈努力,安全高效完成率设计、施工、检测、验收四个阶段。

电力改造

全员拉电缆

电缆安全抵达

作业前动员

安全培训

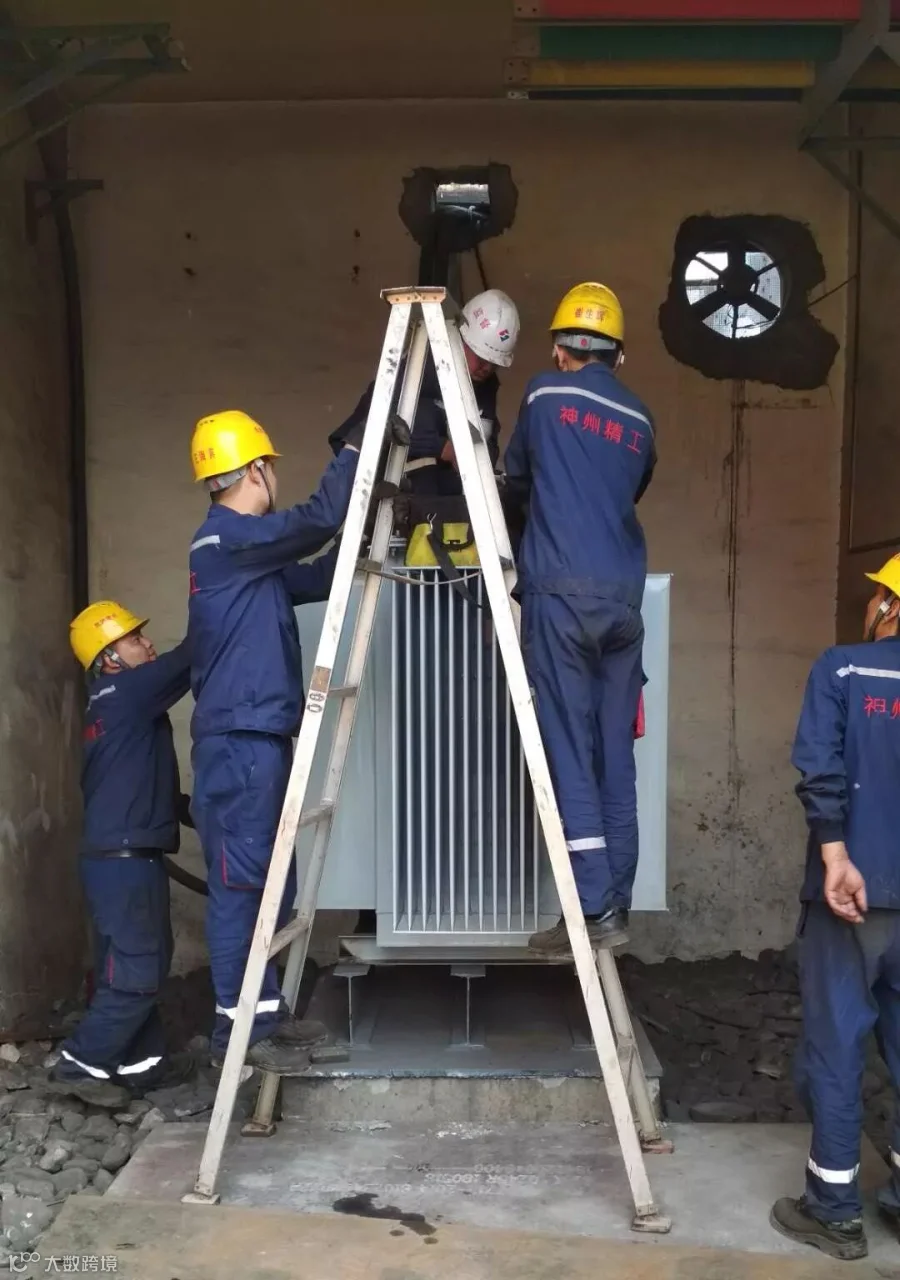

新变压器就位

开始施工

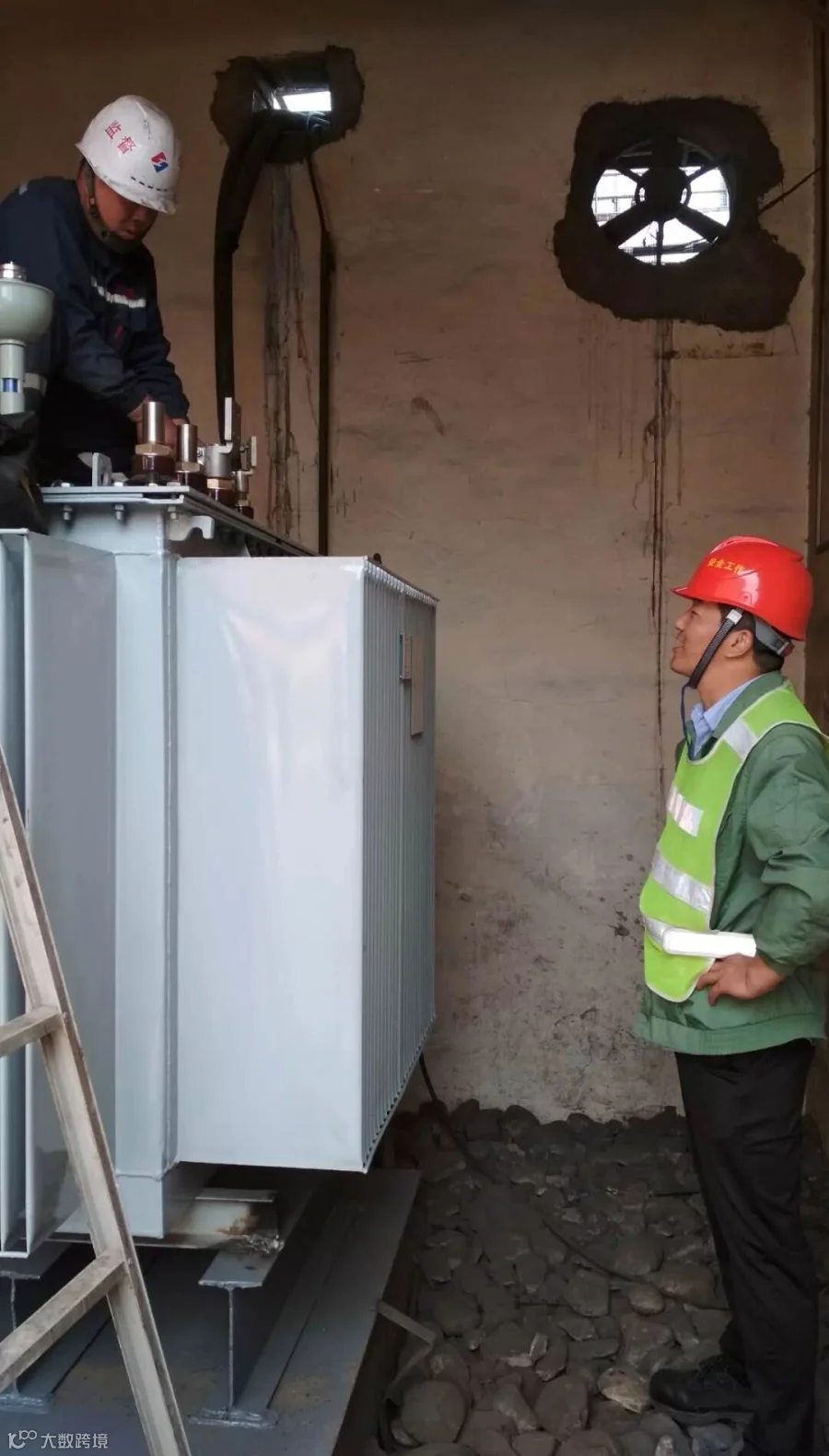

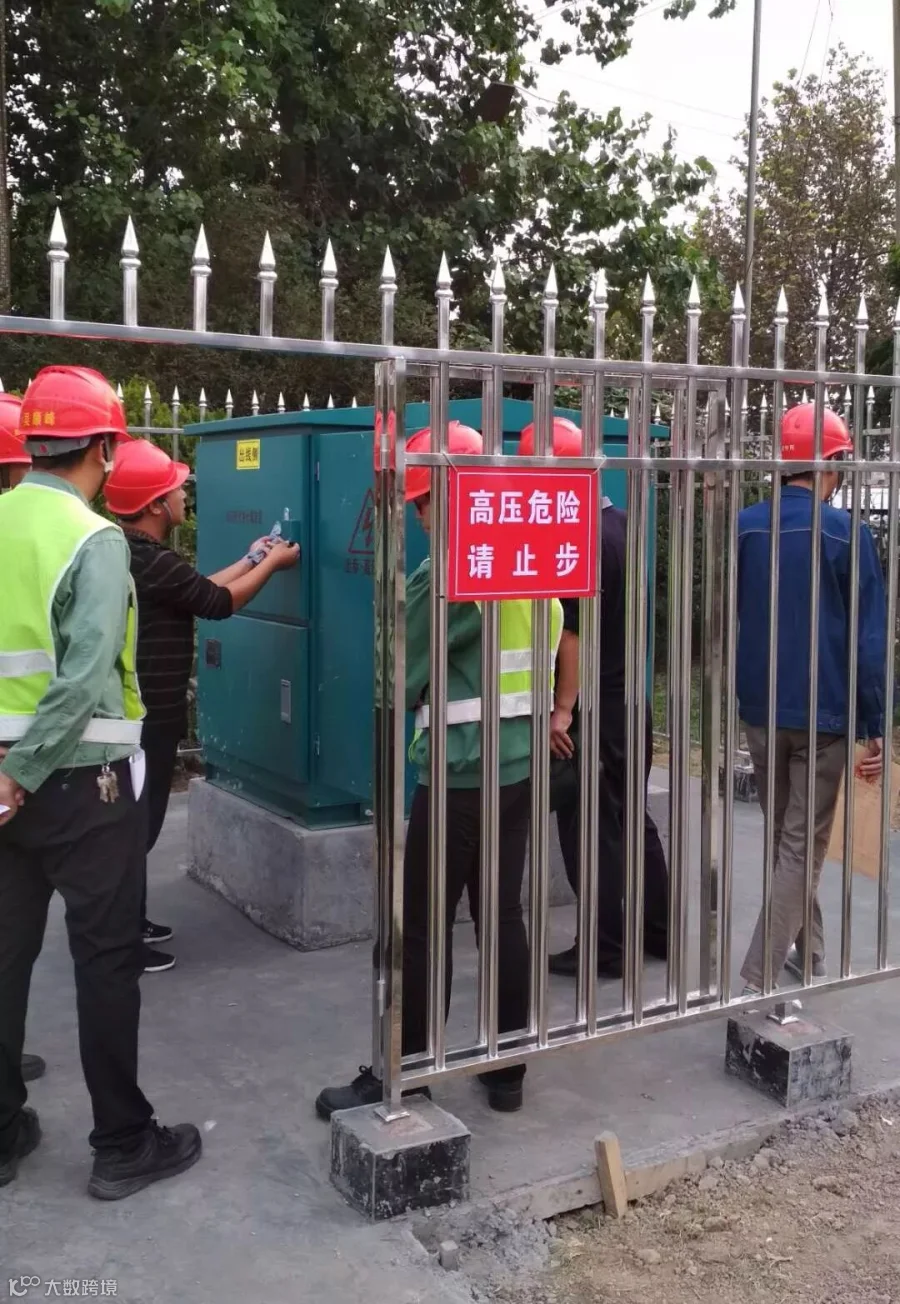

现场验收

改造结束

        2018年10月8日,经电业局一次验收通过,老厂区神州公司1600 KVA新变压器并网运行,10月9日集团公司老厂区10千伏、35千伏电路按计划正式断电,标志着本次电力改造项目圆满完成。

        在整个施工过程中,公司上下各部门的高度配合,全员协助电力改造项目施工,采购部积极快速响应资源需求,用最快的速度将物品采购到位,钳电班敢于挑战自我,向新的领域进军,最终高效完成任务。
