【工程速递】北方稀土2021年6月工程简报

【工程速递】北方稀土2021年6月工程简报 你好北方稀土
2021-06-25
1

华美稀土技术升级改造项目

华美稀土技术升级改造项目正在有序推进,项目进展如下:


转型区域:

生产线已投入正常生产,运行过程中会同相关单位及时消缺设备运转出现的问题。





水浸区域:

中和槽、接渣槽及配套钢平台制作完毕,完成探伤及试漏,工序交接完毕,材料、设备撤场;正在进行内部玻璃钢裱糊、贴衬铸石砖等防腐施工。




稀土精矿储备库项目

该项目于5月27日在包钢监督站的监督下,完成正式工程竣工验收。目前,正在进行工程决算。

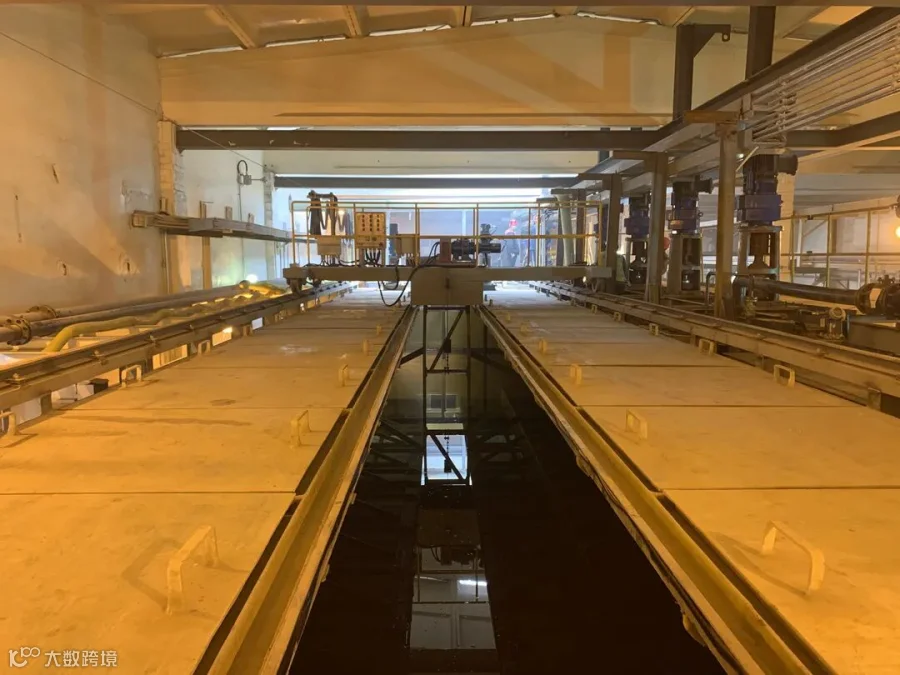

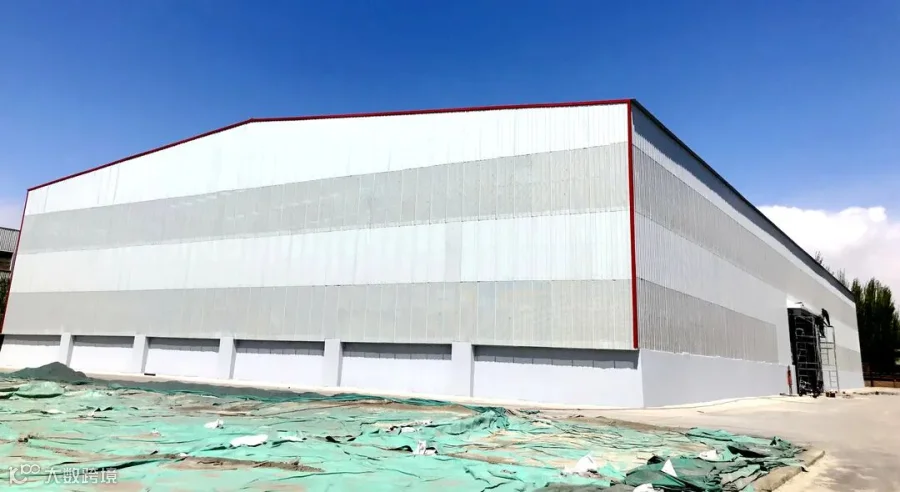

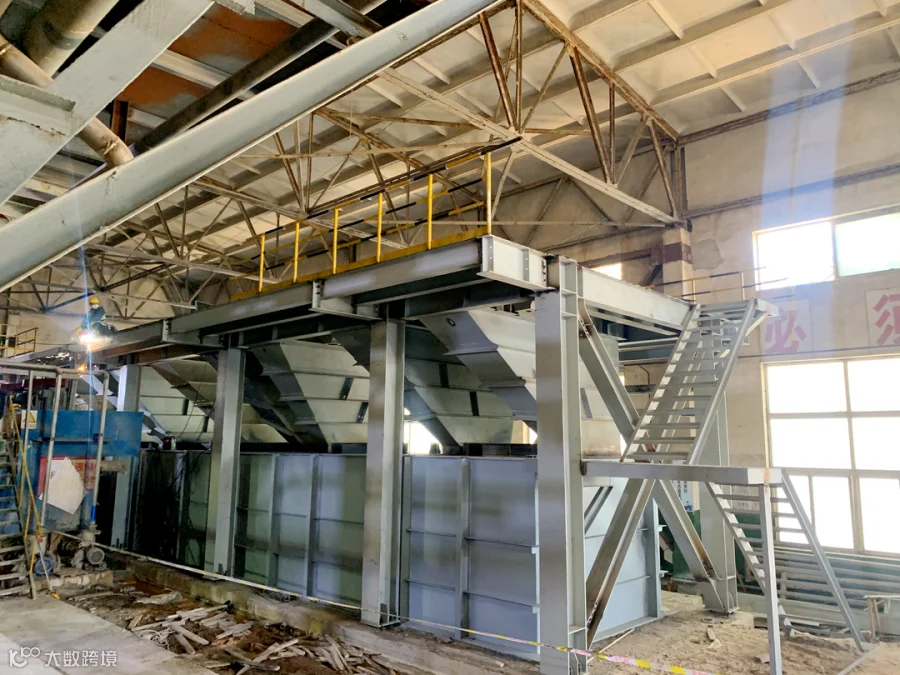

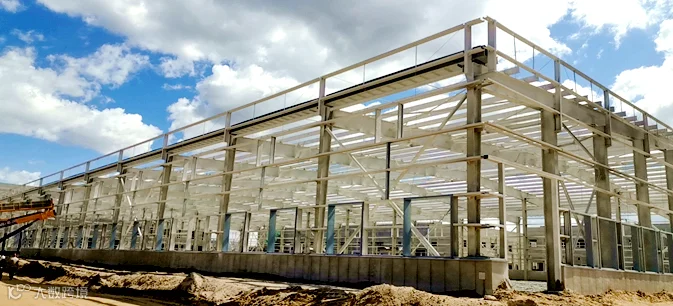

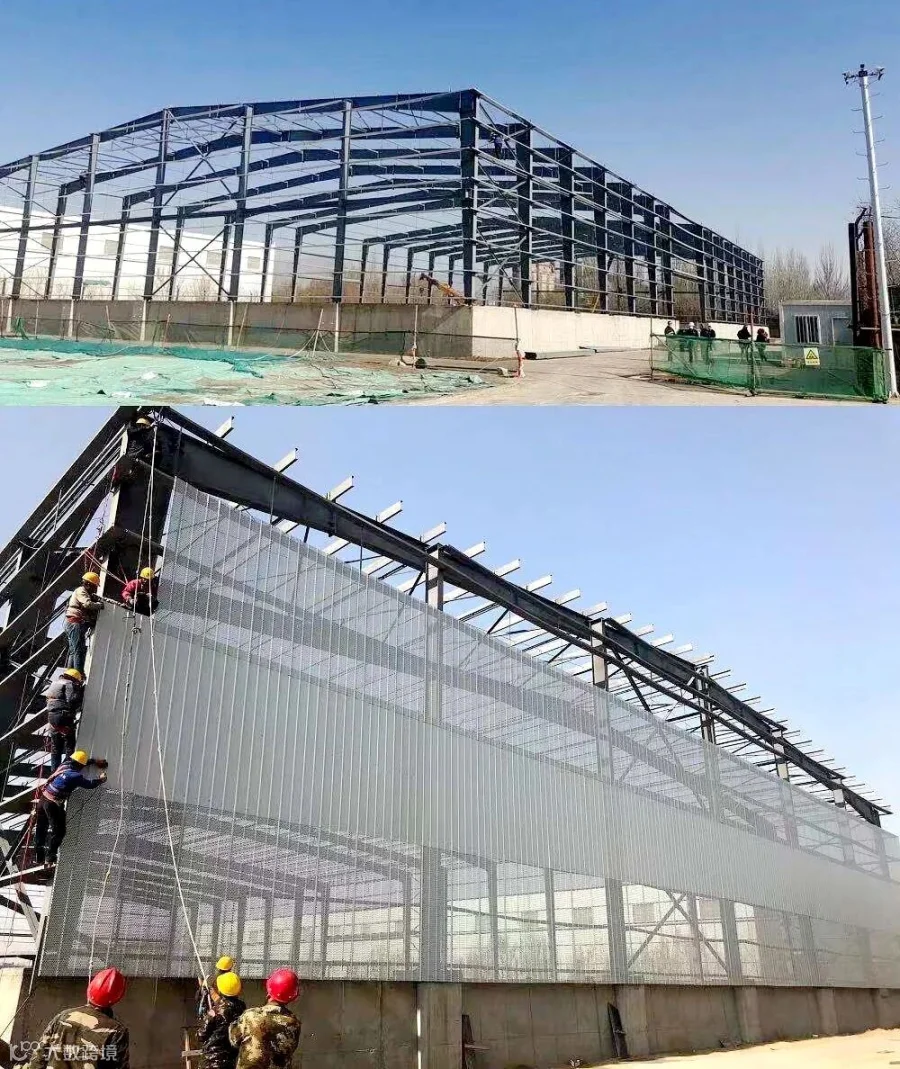

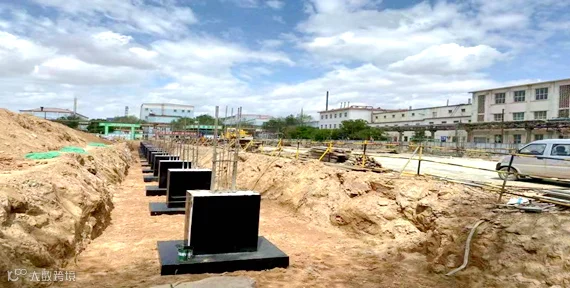

滑动查看施工全过程
稀土基催化材料项目

该项目已完成所有建设内容,并交付业主使用,于6月16日在包钢监督站的监督下完成正式工程竣工验收。

黑脑包尾矿库闭库项目

该项目于5月10日复工,正在砌筑排水沟、溢洪道,计划6月末开始种草籽和树苗。

稀土精矿新工艺工业化试验项目

该项目正在进行焙烧成套设备挂标,包钢设计院同步开展初步设计和精矿库、罐区、综合楼等辅助设施施工图设计。

冶炼分离产能提升建设项目

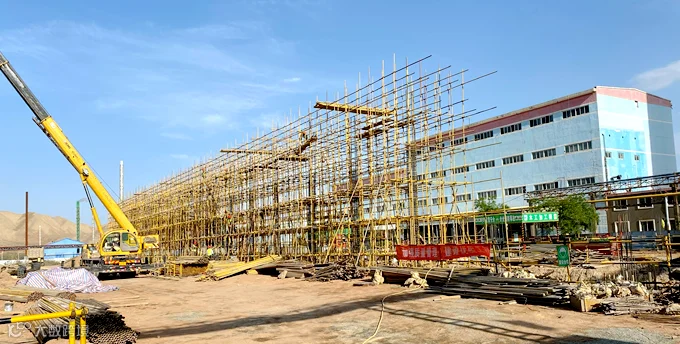

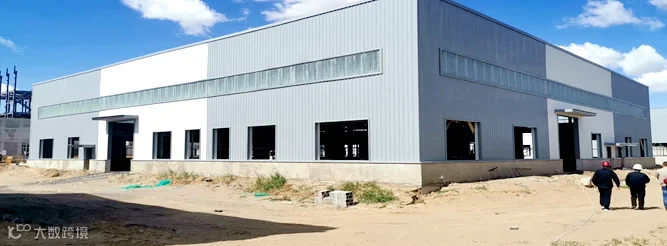

甘肃稀土萃取生产线升级改造项目

主体厂房按计划组织施工,A-R轴/4-21轴基础施工。正在进行工艺、电器、设备设计、招标工作。

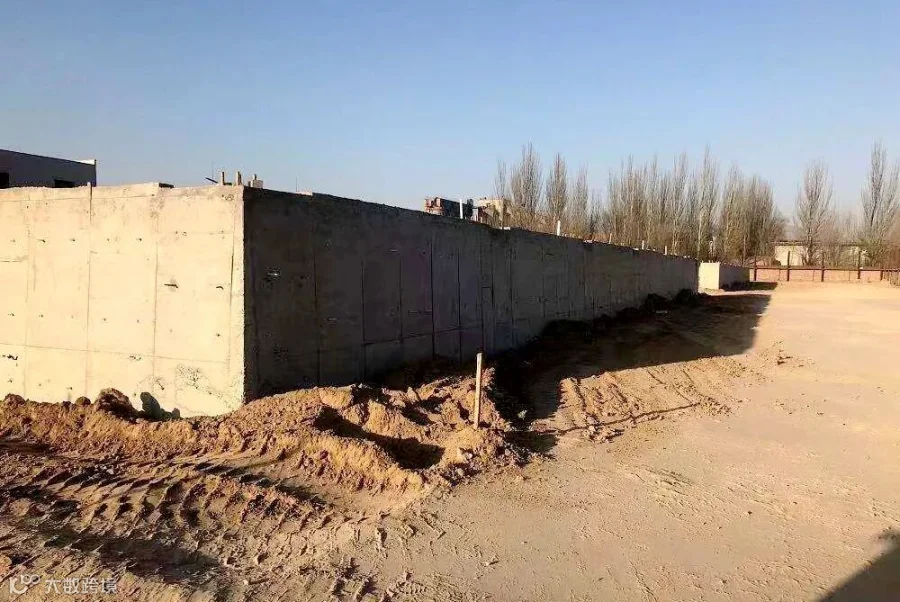

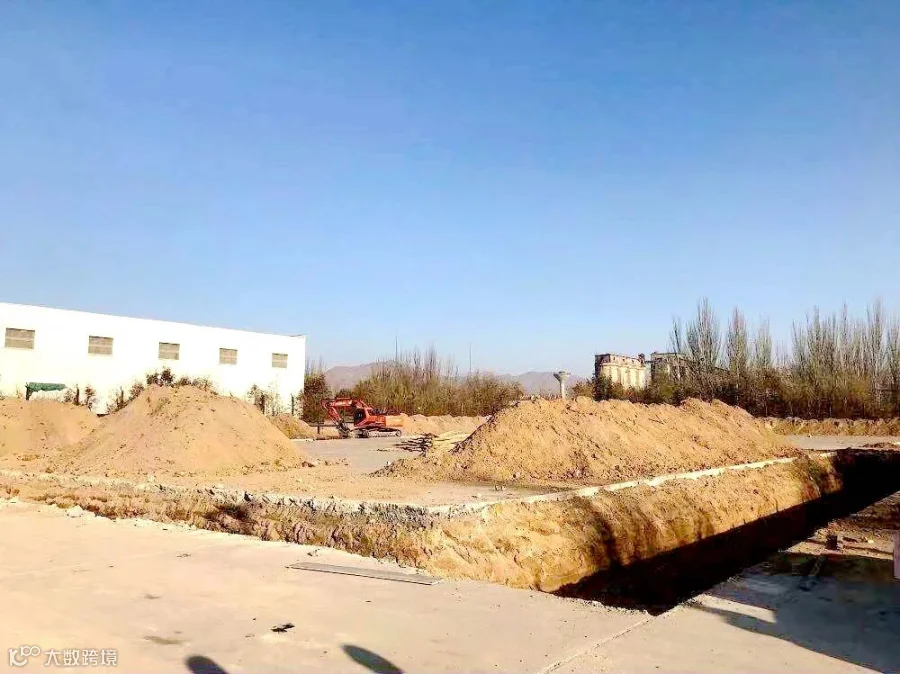

和发稀土搬迁升级改造工程

萃取车间,土建设备基础及地面已经浇筑完成,制作萃取器;灼烧车间地面回填碎石,屋面板正在安装中;碳沉车间制作设备基础;机修车间、成品库、配碳铵及浓缩车间地面钢渣铺设完成,正在浇筑地面;四标段计量间,消防水泵房,配电室围护墙砌砖完成,正在浇筑内部地面。






淄博灵芝稀土升级搬迁项目

职工后勤中心、一车间、区域控制室、机修房基础正在进行施工,二车间钢结构厂房正在制作。


飞达稀土分离生产线搬迁改造项目

已取得土地证书、土地规划许可证,正在办理建设工程规划许可证,设计方案审查已完成,开展设计工作。


出       品:中国北方稀土

资料提供:北方稀土设备工程部

编       辑:张妤瑾


本文为原创,如需转载请标明出处

【声明】内容源于网络
0
0
你好北方稀土
中国北方稀土(集团)高科技股份有限公司新闻资讯发布平台。在这里,与您分享北方稀土的发展足迹,一同感受企业的深度和温度。
内容 3090
粉丝 0
你好北方稀土 中国北方稀土(集团)高科技股份有限公司新闻资讯发布平台。在这里,与您分享北方稀土的发展足迹,一同感受企业的深度和温度。
总阅读1.2k
粉丝0
内容3.1k
