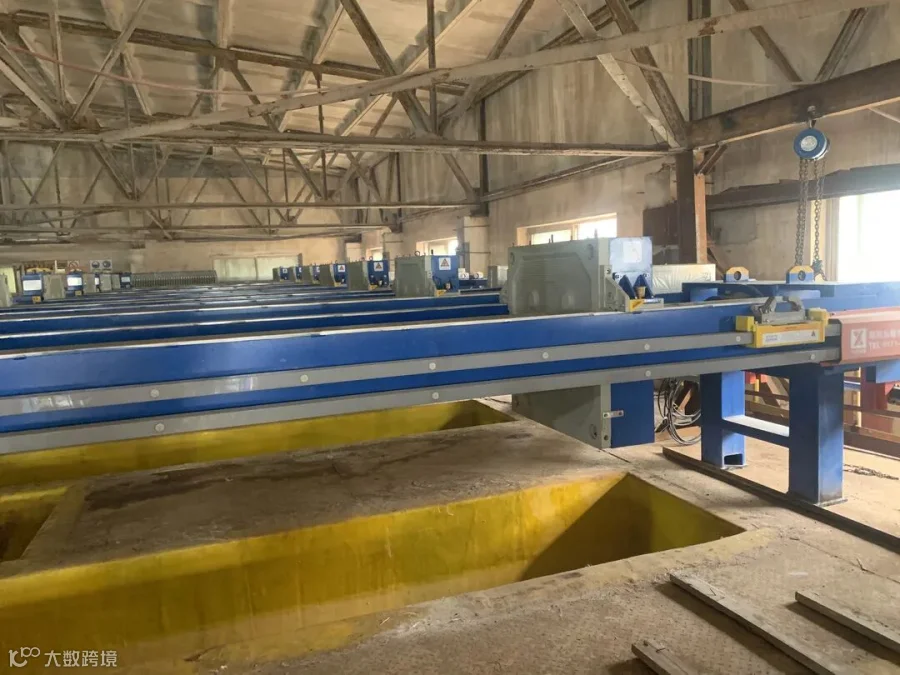

水浸区域设备设施防腐施工完毕,正在开展压滤机、泵等设备、工艺管道安装及电气施工,计划于8月底完工。
黑脑包尾矿库闭库项目
该项目近期已播种草籽、树苗,完成全部建设内容,计划9月竣工验收。
稀土医疗消防改造项目

该项目整体(含5#厂房)已于7月初完成第三方消防检测及缺陷整改内容。
冶炼分公司(华美公司)华美区域脱硫脱硝总承包项目已成立工作组,明确职责范围,排布网络工期,现场正在进行基础施工,计划于9月底完工。
冶炼分公司(华美公司)冶炼区域3台锅炉燃烧器改造、天然气/焦炉煤气两用燃烧器采购已完成招标,正在签订技术协议;华美区域回转窑燃烧器正在制作,计划到货安装时间8月10日。
目前,已完成焙烧成套设备招标,准备开展技术资料对接。设计方面基本完成精矿库、罐区、综合楼等区域设计,球磨机、废气处理系统等正在编制招标技术文件,计划近期完成挂标。

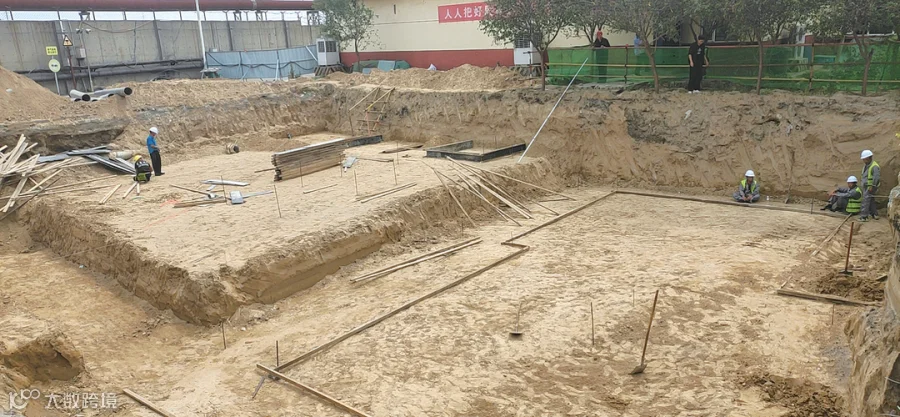

目前,已确定项目选址,正在进行设备选型、方案布置等设计工作,同步编制招标技术文件。

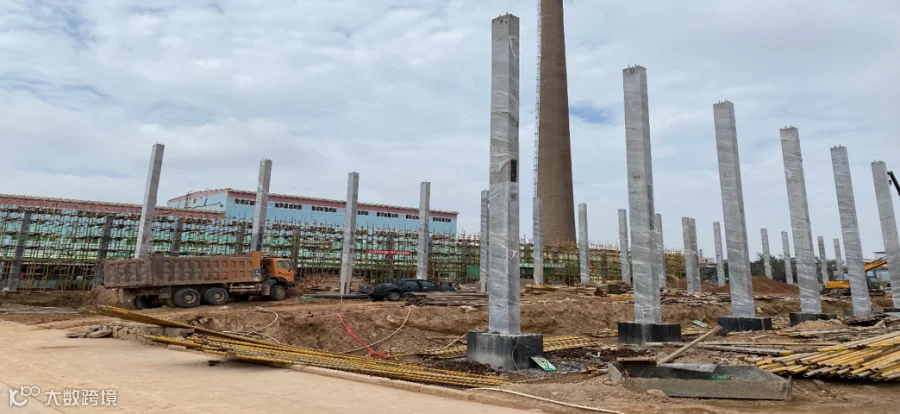

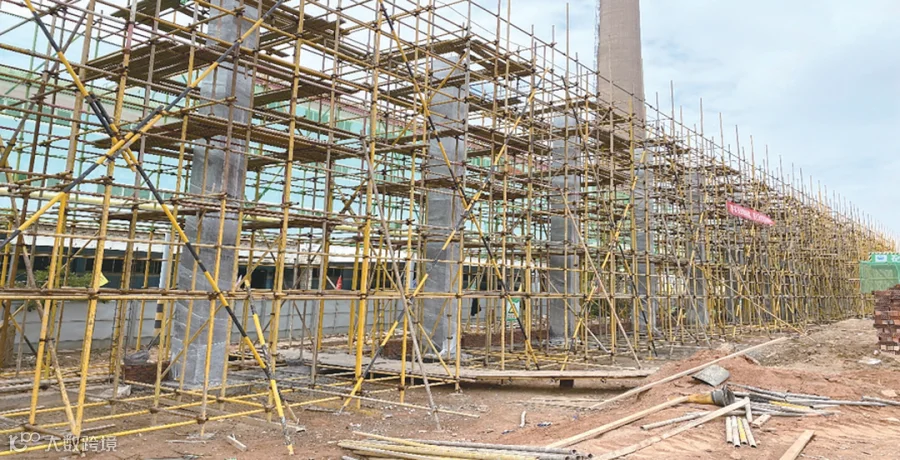

主体厂房按计划组织施工,基本完成钢筋绑扎、立柱浇筑、预埋件安装、配电室基础开挖等。萃取器及其他非标设备正在进行图纸设计,压滤机、DCS、玻璃钢罐等设备进行招标。

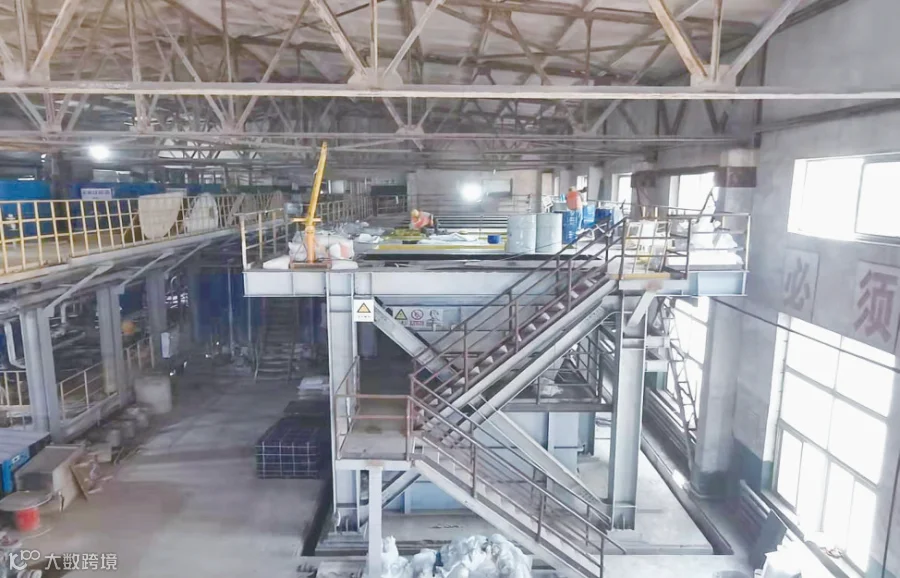

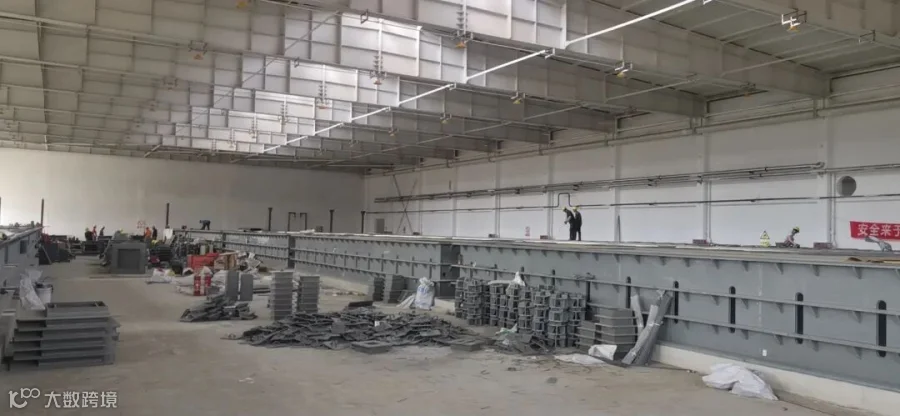

萃取车间、碳沉车间、灼烧车间土建、给排水等施工基本完成;环保车间、动供车间主体结构完成,待设备安装后完成屋面施工;各车间消防专项施工、储池玻璃钢防腐完成;正在进行道路、管廊施工、设备制作及电气仪表安装 、装修工程、搅拌等招标工作。
确定公司数字化转型规划咨询公司,正在合同签署阶段,按计划组织实施。
完成生产管控信息系统项目评审,进入项目立项阶段。
召开人力资源信息化管理平台项目启动会,人资系统项目进入实施阶段,计划年底上线运行。
召开智能制造半年工作会,主要就年初19项智能制造项目进行中期落实,8项正在实施,6项正在方案完善和设计对接,5项因方案不确定暂缓实施。
