动态 | 昌南大道项目纪实 南昌城建
2019-03-15
0
导读:昌南大道快速路改造项目共有三个节点目标:第一个是7月底保证主线箱梁全部完成,第二个是9月底全线

       昌南大道快速路改造项目共有三个节点目标:第一个是7月底保证主线箱梁全部完成,第二个是9月底全线通车,第三个是年底全面完工。我部目前的状况是施尧路口还有14根桩基还未完成,主线46个承台完成了28个。由于在主线右幅22#承台发现了一座古墓,影响我部主线第六联的施工进度,主线箱梁目前是从0开始,仅有两联支架开始搭设。

图1 施尧路以西电力管廊通风口浇筑混凝土

       目前,距7月底主线箱梁全部完成还有4个半月时间,135天内要完成12联箱梁浇筑,平均1联完成时间为11天。为了保证目标的实现,项目经理涂继亮多次召开会议,围绕节点时间展开了重要的部署。首先,动员项目部全体管理人员要做好吃苦耐劳的准备,加班加点干起来;其次,加大施工班组的人员投入,桥梁的木工和钢筋工从30人增加到100人,增加2个道路排水班组的投入;再次,加大施工设备的投入,墩柱模板从2套增加到3套,挖机从8台增加到11台,支架从1联增加至3联;最后,动员全部施工队伍加班加点的进行施工,从1班倒变为2班倒。

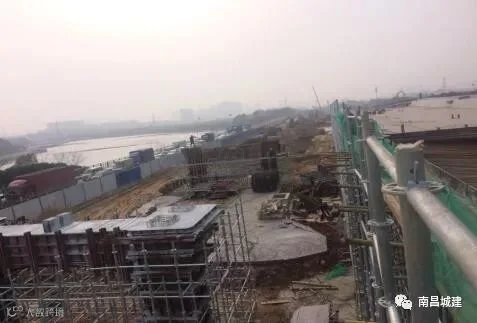

图2 左幅第五联场地硬化及5#挡土墙基础钢筋绑扎

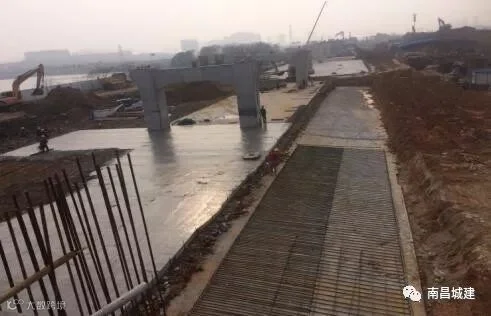

图3 主线左幅第三联支架搭设

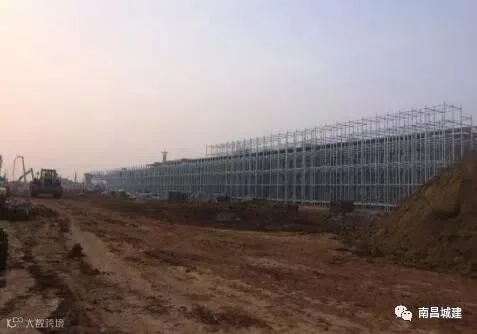

图4 主线左幅第六联箱梁模板安装

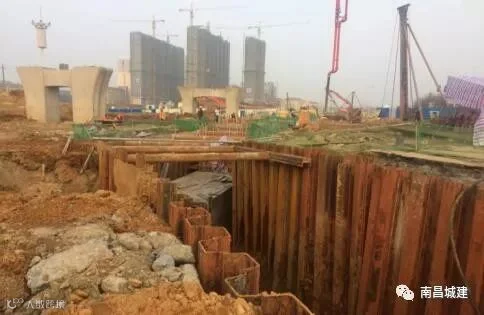

图5 主线右幅第三联承台及墩柱施工

图6 主线右幅第六联承台及墩柱施工

南昌城建集团作风建设出实招

开展“扫黑除恶” 共创平安城建

桐城市六尺巷片区恢复与修缮PPP项目举行开工典礼

春节期间领导对园林公司管运部工作人员现场慰问

南昌城建集团开展春节慰问困难职工活动

【声明】内容源于网络
0
0
南昌城建
南昌城建集团有限公司是一家集建材设计施工、建材及PC构件加工销售、房地产开发、文旅项目开发等为一体的国有独资企业,隶属于南昌市建设投资集团有限公司。注册资本金2亿元人民币,旗下拥有十一家全资、控股、参股单位。
内容 583
粉丝 0
南昌城建 南昌城建集团有限公司是一家集建材设计施工、建材及PC构件加工销售、房地产开发、文旅项目开发等为一体的国有独资企业,隶属于南昌市建设投资集团有限公司。注册资本金2亿元人民币,旗下拥有十一家全资、控股、参股单位。
总阅读206
粉丝0
内容583
